交通信号灯工程施工组织执行方案1. 背景交通信号灯工程施工是为了提高道路交通流量控制和人行安全的一项重要工作。
本文档旨在制定一个详细的施工组织执行方案,以确保该工程能够顺利进行并符合相关法规。
2. 目标本方案的目标是:- 安全有效地实施信号灯工程施工;- 最小化对交通和行人的影响;- 遵守相关法规和标准。
3. 施工前准备在工程施工之前,应该完成以下准备工作:- 评估施工现场的安全风险,并采取相应的措施进行防护;- 获取必要的法律和许可证,并确保施工符合所有要求;- 确定施工队员和工作人员的职责和任务,并提供必要的培训。
4. 施工过程4.1 施工时间安排根据交通流量和当地情况,合理安排施工时间,以最小化对交通的干扰。
4.2 施工现场安全在施工现场设置明显的安全标志和警告标识,并指派专人负责安全管控。
确保施工现场的安全设备和工具都符合标准,并定期检查和维护。
4.3 交通和行人管理针对施工期间的交通控制和人行安全,采取以下措施:- 根据交通流量和需求,合理设置交通标志、路障和引导带;- 组织交通调度,确保交通流畅;- 向行人提供明确的导向和安全提示。
4.4 施工计划管理制定详细的施工计划,包括资源配备、工作任务和时间安排等。
实时监控施工进度,确保按计划完成工程,并及时调整计划以适应突发情况。
5. 施工后处理5.1 完工验收在工程完成后,进行详细的验收工作,确保施工质量和安全符合要求。
5.2 施工记录和总结清理施工现场并整理施工记录,包括问题和解决方案、施工质量和安全评估等。
总结经验教训,为今后类似工程提供参考和改进。
6. 安全与风险管理在整个施工过程中,严格按照法规和标准要求,制定和执行安全措施,确保工程安全可靠。
监测和评估施工过程中的风险,及时处理和消除潜在的安全隐患。
7. 监督与督导设立专门的监督和督导机构,定期对施工过程进行监督和评估,确保工程按照方案执行,并及时发现和解决问题。
8. 沟通与协调在施工过程中,与有关部门和相关方保持良好的沟通与协调,及时共享信息和沟通问题,确保施工工作和交通运营的协调顺利进行。
城市道路交通信号灯改造工程施工组织设计方案一、项目背景城市交通拥堵问题日益突出,为了提高交通流畅性和安全性,本方案旨在进行城市道路交通信号灯改造工程施工组织设计。
通过科学的组织和合理规划,以确保施工进度、减少施工对交通的影响,提高工程质量和施工效益。
二、项目范围本工程的施工范围涵盖了城市道路交通信号灯改造工程所涉及的所有路段,其中主要包括交通信号灯的拆除、更换和安装等工作。
三、施工组织设计方案1. 施工准备(1)组建施工队伍,明确各岗位人员职责,确保有足够的人力资源,并安排专人负责现场指挥。
(2)进行材料准备,确保所需的施工材料供应充足,以避免因材料短缺造成工期延误。
(3)制定详细的施工计划和施工方案,明确施工进程和施工过程中可能出现的风险,并制定相应的应急预案。
2. 施工流程(1)道路交通疏导:在施工前,需要提前做好路段交通疏导工作,确保交通流畅,并设置合理的交通标志和临时交通信号灯。
(2)信号灯拆除:根据施工计划,在交通疏导的基础上,组织专业人员进行信号灯的拆除工作,保证拆除过程的安全和高效。
(3)信号灯更换:在拆除完成后,按照设计方案和技术要求,安装新的信号灯设备,并进行功能测试,确保其正常运行。
(4)交通恢复:在信号灯更换完成后,撤除临时交通标志和临时交通信号灯,恢复正常的交通流程,确保施工不对城市交通产生长久的影响。
3. 施工安全措施(1)设置施工现场警示标志,引导行人和车辆绕行,确保施工现场的安全;(2)施工过程中,必须佩戴合格的安全防护用具,保证作业人员的人身安全;(3)对施工现场进行定期检查和整理,防止施工材料和设备的散落,减少安全隐患;(4)加强对施工现场交通秩序的管理,防止施工现场交通事故的发生。
四、风险及应对措施1. 不可抗力因素导致施工计划延误,应制定应变方案,重新调整施工计划,确保工程进度。
2. 施工过程中可能出现的不安全因素,应设立安全岗位,加强施工现场的管理,保证施工人员的安全。
标线、标志、交通信号灯工程施工组织设计(一)近年来,随着城市交通的发展和人口的增加,市内道路中出现了许多标线、标志和交通信号灯。
这些设施为行车提供了方便和保障,也降低了交通事故的发生率。
在城市交通建设中,标线、标志、交通信号灯工程是必不可少的一部分,其施工工作需要进行详细的组织设计。
一、前期准备在进行标线、标志和交通信号灯的工程施工组织设计之前,需要进行一系列的前期准备工作。
首先,需要对施工区域的交通流量和路况进行详细的调查和分析,以了解通过该区域的交通工具类型、数量、速度、密度等情况。
其次,需要进行周围环境的调查,如周围建筑物、管道、电缆等。
最后,需要对施工现场道路宽度、坡度、路段曲线和交通组织状况进行测量和记录,制定出相应的施工方案和施工时间表。
二、施工组织在进行标线、标志和交通信号灯的工程施工组织设计时,需要在前期准备的基础上制定具体的施工组织方案。
首先,需要安排好施工序列,确定施工的先后顺序。
其次,需要安排好施工人员,包括负责标线、标志和交通信号灯的专业技术人员和普通劳动者。
第三,需要做好各种设备的选择和安排,掌握施工作业机具的使用规范,保证施工设备的正常运行。
最后,还需要对现场交通流量和人员管理进行合理安排,确保施工期间的交通秩序和工人的安全。
三、安全措施标线、标志和交通信号灯涉及到交通安全,因此,施工期间需要制定详细的安全措施。
首先,对施工现场进行封闭管理、标识警示和照明设置,确保交通安全。
其次,要对交通信号灯进行电气安全检测,保证其外观和功能的正常。
第三,对施工现场粘贴标识清理工地。
最后,要做好紧急救援预案和危险品处理措施,以应对突发情况和事件。
四、环保措施标线、标志和交通信号灯的施工过程中,必须要有一系列的环保措施。
首先,要严格控制噪音、空气和水污染,减少施工对环境的影响。
其次,要合理利用和回收施工废弃物,杜绝乱倒乱放现象。
第三,要采取风险评估措施,确保施工过程中没有安全隐患。
总之,标线、标志和交通信号灯工程的施工组织设计是一项综合性的工作。
交通配套设施工程(标线、标志、交通信号灯)施工组织设计目录编制说明 3编制原则 4编制依据 5编制范围 6第一章施工总体部署 6一工期质量目标 6二设备人员材料的组织71设备人员72材料的组织采购8三施工组织准备10第二章施工方案12第一节工程概况12一概述12第二节交通标志施工15一相关规范及一般要求15二标志的设置及材料的选用15三标志结构型式19四标志牌制作工艺流程20五标志牌基础施工 20六标志牌立柱制作安装21七标志板制作安装 22八储存和运输23九安装24十里程牌百米牌公路界碑的设置26 十一基本要求26十二实测项项目及外观鉴定27第二节交通标线施工28一标线的施工281相关规范标准282标线的选用283标线材料304标线施工准备315施工方法32二视线诱导标331布设原则332材料要求343视线诱导标的设置34三立面标记的设置 35四突起路标的设置 35六检查项目及外观鉴定36七施工注意事项37第三节护栏工程施工方案38 一原材料质量控制 38二生产过程中的质量要求39三产品热镀锌质量保证措施40 四波形梁护栏的结构40五加工工艺流程41六检测标准42七护栏施工431一般规定432立柱放样443立柱安装444波形梁安装455活动护栏施工45八施工工艺流程及一般要求46 1施工工艺462基本要求46九实测项目及外观鉴定47第四节交通信号系统施工48 一路口交通信号灯选择及要求48第四节施工中应注意的事项52一标志施工中应注意事项52二标线施工中应注意事项54三波形护栏施工中应注意事项56四交通信号灯施工中应注意事项57第三章质量安全文明环境保证措施58一质量保证措施581管理措施582技术措施59二安全保证措施60三文明施工保证措施61四环境保证措施611环境保护措施612水环境保护措施623完工后场地清理及恢复平整的环保措施62第四章工期计划及保证措施62一工期计划62二工期保证措施63三工程进度计划保证64第五章缺陷责任期内的维护方案 64交通配套设施工程标线标志交通信号灯施工组织设计编制说明1本《施组》的编制力求做到详细具有可操作性和实施性尽量做到能用于指导实际施工针对本工程的施工特点从施工组织技术方案质量保证措施工期控制成本控制安全环保和文明施工等方面进行具体说明2我公司将按照业主的要求高效优质安全文明完成合同文件中规定的工程任务我们将全力以赴做好施工前期准备和施工现场的总体规划部署发挥我公司的技术管理优势以完整的管理组织机构严格的岗位责任制度扎实的工作作风对劳动力设备材料技术等方面进行全面的优化确保在合同工期内优质高效的完成本工程3按照业主监理的要求做好各方面的协调工作调动全公司的力量确保达到合同文件中对工程目标所作出的承诺编制原则施工组织设计按照业主提出的要求以及合同文件的规定即将该项目工程建设成合格质量的原则编制具体体现在以下几个方面1严格执行国家有关技术规范操作规程和质量检验评定标准2严格执行国家法令法规政策办法和制度3确保招标文件对施工组织设计的具体要求采用我单位近年来在类似工程建设中使用的先进施工方法工艺设备31施工进度计划满足施工工期要求并充分考虑气候环境对施工的影响32施工方案优化工艺先进合理措施切实可行保证工期保证质量保证安全充分考虑各种不利施工进度和质量的因素在工期安排人员设备配置施工方法等方面综合考虑时留有余地33设置合理的项目机构派遣精干的施工队伍和最雄厚的技术力量并组成一个强有力的交通配套设施工程施工队伍专业技术管理人员数量和资历满足招标文件的要求34施工机械设备配备齐全合理并配有备用的设备满足施工方案的工艺要求35劳动力安排和主要材料的供应计划满足施工方案和进度要求36保证质量工期安全环保季节性施工文明施工等施工组织和技术保证措施切实可行37树立视优良工程为合格工程的标准编制依据1四川省绵竹至茂县公路汉旺至牛圈沟段K8465001K43105招标图纸及相关会议记录等2我公司施工类似工程所积累的工法成果工艺方案以及所拥有的施工技术力量和机械设备3国家相关法律法规及以及国家交通部建设部及地方颁布的最新的公路工程施工及验收规范本工程拟采用的主要规范规程及标准规程《公路工程质量检测评定标准》 JTGF801-2004《公路交通安全设施施工技术规范》 JTGF71-2006《公路工程施工安全技术规程》 JTJ076-95《中华人民共和国交通行业标准》 JTT390-1999《道路交通标志和标线》 GB57681-2009《道路交通标志和标线》 GB57682-2009《道路交通标志和标线》 GB57683-2009《公路交通标志板技术条件》 JTT279-2006《公路交通标志板》 JTT279-2004《路面标线涂料》 JTT280-2004《突起路标》 GBT24725-2009《轮廓标》 GBT24970-2010编制范围四川省绵竹至茂县公路汉旺至牛圈沟段施工内容包K8465001K43105桩号范围的交通配套设施标线标志交通信号灯工程第一章施工总体部署一工期质量目标1质量目标本工程确保工程质量达到合格标准2工期目标在保证完成业主下达的阶段工期目标要求施工总工期计划 2016年11月30日完工交付使用3施工安排总体原则根据工期要求及本工程的特点并结合现场的实际条件确定施工部署的主导思想为以确保实现工期及质量目标为前提以标志标线交通信号灯管线基础结构及电气安装施工为重点合理安排交通配套设施工程的施工顺序形成有规模的平行施工和有序的流水作业力争优质高效地完成施工任务二设备人员材料的组织1设备人员施工主要机械设备配置表序号机械名称型号规格数量产地制造年份定额功率生产能力 1 高空作业车BJ5083JGKC-2 2 中国2002 120 120KW2 运输汽车东风8吨 2 中国2003 8T 3 汽车起重机10T 1 中国2003 60 604 交流电焊机BX3-300 2 南京2001 160A 160A5 轻便焊机1313-200-1 1 中国2003 25KW6 角向磨光机SIM-KP01-100A 2 中国2003 07700W 7 液压导线压线钳SYQ-15 2 江苏200416-240mm2 8 电钻J12-SD03-6A 3 上海2004 220V9 底油机 PS-III 2 上海2004 10 热熔釜菊水2 日本2001 300kg×2 300kg×2 11 划线机 CL-15DM 4中国2002 12 斑马线机L-45E 1 中国2004 测量主要设备配置表序号设备名称单位型号数量 1 全站仪台GT211D 12 经伟仪台苏光 13 水准仪台S20 1 人员配备表职务人数备注项目经理 1 项目总工 1主管副经理1 副总工 1 资料员 2 试验员3 测量工程师1 交通工程师1 标线组 2信号灯组 2 各专业作业队 2 标志组 22材料的组织采购21材料组织采购原则严格按照图纸及规范要求采购具有交通部交通安全设施批量生产合格证及通过ISO9000 认证的厂家的产品所有采购的材料均签订采购合同并报监理工程师备案22交通标志材料221标志柱标志柱为为钢管立柱外径在152mm以下含152mm的立柱可采用普通碳素钢焊接钢管并应符合《碳素结构钢》GBT700-1988的要求外径在152mm以上的立柱采用一般热轧无缝钢管并应符合《结构用无缝钢管》GBT8162-1999的规定铝合金柱具有耐腐蚀性好重量轻成型加工比较容易等特点施工也简单适用于海岸地区的标志柱铝合金柱要满足规范要求222标志板采用LF2铝合金挤压型材并符合《铝及铝合金板材的尺寸及允许误差》GB3194《铝及铝合金热轧板》GB3193的规定223滑动槽钢采用LC4铝合金挤压型材并符合《铝及铝合金挤压型材》YB1703的规定224高强螺栓高强连接螺栓和高强地脚螺栓包括相应的螺母垫片采用45号钢并符合有关规定225滑块采用普通碳素结构钢A3制造226单悬臂式标基础采用C20混凝土基础顶面预埋A3钢地脚螺栓地脚螺栓下面为标准钩螺母和垫圈为45号制作法兰盘为Q235钢制作227定向反光标志膜采用高强反光膜使用寿命要求在10年以上其回归反射光度值最小值反光膜颜色和标志色泽耐用期应符合有关规定反光膜和底面粘结胶可用压型或热敏型228金属构件均进行防锈处理标志支撑结构按规范规定进行热浸镀锌处理镀锌为600gm2螺栓螺母垫圈均做镀锌处理如采用热浸镀锌必须清理螺纹或作离心分离处理滑块采用镀锌处理铝合金板铝合金挤压型材与钢材接触的部位要有相应的防腐措施钢管立柱横梁符合《碳素结构钢》GBT700-1988《结构用无缝钢管》GBT162-1987的规定23交通标线材料路面标线材料使用热熔型DPI涂料路标漆厚度为15~25mm其技术指标应满足《道路标志和标线》GB5768-1999要求玻璃珠应符合《路面标线涂料》JTT280-1995的规定24交通信号灯材料钢管立柱横梁符合《碳素结构钢》GBT700-1988《结构用无缝钢管》GBT162-1987的规定交通信号灯符合国家标准《道路交通信号灯》GB14887的规定25材料进场控制外购材料到信誉好质量好的厂家由监理试验工程师共同取样试验确定质量合格后同材料供应商签订质量控制协议和供应合同一切进入施工现场的材料由专人管理并分类存放插标识牌识别三施工组织准备1建立健全组织机构及各项规章制度11制定图纸会审图纸交底制度在正式施工之前项目经理部技术部工程部等有关人员认真核对图纸参加由业主组织的图纸会审图纸交底会议会中确定的内容形成施工文件从而尽量减少图纸上的疑问确保工程顺利进行12制定考察制度对劳务队及主要材料供应商要经过考察后确定经过综合评比最终选定合格满意的分包方供货2劳动力组织及动员21根据总体施工进度计划以及施工作业安排提前组织各专业施工人员进场进行质量安全及文明施工等方面教育22提前组织所有参加施工的人员学习施工技术规范及质量标准使之熟练掌握操作工艺及施工技术要点3技术准备31施工测量311平面定位平面定位采用极坐标测设用计算机先计算出各桩位桩点坐标以及放线资料打印成书面表格形式内业计算校核无误后在现场将全站仪置于控制点上进行测放放线完毕立即进行校核用钢尺拉出和桩点的间距同坐标反算之距离值比较以此方法可校验同次放线各桩点之间的相对位置关系不合格者立即复查并重放直至合格312高程测设高程测设由一施工水准点抄出各桩点高程并尽可能避免转站次数再核验各桩点的相对高差是否同设计高程差值相符最后以加设的施工水准点验测桩点中任意两个以上每一步骤如有不合格或差值过大者立即查明原因并重测直至合格每一步放线资料验测值均以书面型式保存32资料的整理与收集凡属观测成果均要有书面计算记录及草图每日做好测量日志为保证工程竣工后资料能及时归档要求施工时要及时填写放线报验单和复核记录第二章施工方案第一节工程概况一概述四川省绵竹至茂县公路下简称绵茂公路是成都及其以北的德阳市绵阳市至阿坝州的又一条东西向干线公路通道公路往北接国道213线可至著名风景区九寨沟黄龙寺并经若尔盖可与甘肃青海连接往西接国道317线经马尔康甘孜进入西藏本项目起点K11550止点位于牛圈沟K43105全长30681km本项目交通工程及沿线设施设计等级为B级隧道交通工程设计等级分ABC三个等级主要包括道路交通标志道路交通标线护栏轮廓标里程碑牌百米碑界碑等详细工程量见以下几个表格路侧护栏工程数量表序号名称单位合计项目规格或形号一护栏 1 路侧护栏Gr-A-4C 米870 Gr-A-4E 米458 Gr-A-2C 米4041 Gr-A-2E 米4091 普通端头个58 隧道端头个 1 桥梁端头个53 混凝土护栏米2540视线诱导标工程数量表序号名称单位合计项目规格或形号二视线诱导标 1 轮廓标栏式立柱De-Rb-E 根427 附着护栏De-Rb-At1 个308 附着于混凝土护栏De-Rb-At2 个726 附着于侧墙上De-Rb-At3 个6886 交通标志工程数量表序号名称单位合计项目规格或形号三交通标志 1 单立柱O 800mm 块24 □800×800mm 块 6 △ 900mm 块9□220×400mm 块13 □400×600mm 块12 □1500×1200mm 块20 □600×2050mm 块28□800×1200mm 块 4 □1200×600mm 块 2 △ 900mm900×300mm 块12 2 单悬臂□3000×2400mm 块10 □3600×2400mm 块 3 □3600×1800mm 块28 □2240×2080mm 块 4 □2240×1440mm 块 1 □2500×1100mm 块7△ 900mmO 800mm 块 2 2△900mm900×300mm 块 4 2O 800mm 块 2 O 800mm△ 900mm900×300mm 块 2 3 附着式O 800mm 块13 △ 900mm 块 1 □800×1200mm 块 1 4 诱导标□220×400mm 块98 □400×600mm 块41 交通标线及其他管理设施工程数量表序号名称单位合计项目规格或形号四交通标线 1 热熔型反光标线平方米 704912 振荡标线平方米 98663 抗滑表层平方米 32504 突起路标平方米双面只2755 五其他管理设施里程碑块34 百米桩个346 公路界碑块173 道口标注根20 凸面反光镜面10 第二节交通标志施工一相关规范及一般要求交通标志的制作安装符合《道路交通标志和标线》GB5768-2009《公路交通标志板》JTT279-2006及《公路交通安全设施设计规范》JTGD81-2006《公路交通安全设施施工技术规范》JTGF71-2006《公路交通标志反光膜》GBT18833-2002的有关规定其一般要求应主要有1在安装交通标志三个月前将各种交通标志的图案尺寸材料样品等提交监理工程师审批2交通标志应设在车辆行进正面方向驾车人员最容易看见的地方可根据情况设置在道路右侧中央分隔带或车行道上方3安装时标志牌立柱应垂直架立柱式标志牌内缘距土路肩边缘距离不应小于25cm悬臂式标志牌下缘应距离路面的高度55m4所有交通标志都应按图纸要求定位和设置安装的交通标志与交通流方向几乎成直角在曲线线段标志的设置角度由交通流的行近方向来确定为了消除路侧标志表面产生的眩光标志则向后旋转约5°以避开车前灯光束的直射门架标志的垂直轴向后倾成一角度二标志的设置及材料的选用1标志的设置11主线指路标志高速公路出口上游设置出口预告标志体现出口附近的主要城镇名称出口预告标志设在距离出口2公里1公里500米和出口匝道渐变段起终点处服务区入口上游设置预告标志反映前方服务设施的名称和主要功能服务区在入口上游2公里1公里和出口匝道渐变段起点处设置预告标志为避免标志设置于桥梁上造成施工不便且其基础与桥体的结合性较差等不良影响本设计对设置在桥上的部分出口标志采用标志单柱式形式同时设置地面标识的方式限速下一出口标志等采用移至路基段设置的方案12主线旅游标志旅游标志设置在距互通立交出口前2km或2km以远的高速公路连接线标志只选取国家级风景名胜或自然保护区作为高速公路主线旅游标志的预告内容1处互通出口最多设置1块旅游标志1块标志最多预告3处国家级风景名胜或自然保护区根据业主意见本次设计中除南浔和西湖景区外其余旅游标志均只预留位置具体旅游景区名称由相关单位确定后再做具体设置旅游区标志可采用喷绘技术制作反光等级为二级13主线其他标志匝道与主线分离处设出口标志每处互通出口前设下一服务区信息预告标志匝道汇入主线位置设置高速公路入口标志匝道与主线分离后适当位置设置匝道限速标志提醒驾驶员减速行驶注意安全互通立交入口下游适当位置设置下一出口预告标志和地点距离标志帮助驾驶员了解路况提前做好准备在出口匝道减速车道起点上游100m左右设分流诱导标志提醒驾驶员开始分流入口匝道与主线合流上游100m左右处设合流诱导标志提醒在主线上行驶的车辆注意避让汇入车辆加速车道终点附近设组合限速标志提醒驾驶员本公司的最高和最低限速每隔一定间距设置报警和交通之声服务性标志长度大于500m的桥梁两端设置桥名标志单侧每公里设置里程牌单侧每百米设置百米牌车道指标志14匝道及被交路标志匝道与被交路平交口两侧设高速公路入口预告标志主要反映高速公路名称和两侧主要城市设置在距离平交口1公里500米和50米处并在入口附近设置组合禁令标志严禁超载驶入标志限高标志减速让行标志和交叉路口标志出匝道收费站进入高速公路的两条匝道分岔处需设置地点方向标志引导驾驶员选择正确方向出匝道收费站进入被交路之前需设置交叉路口标志引导驾驶员选择正确方向在大中小桥及通道等被交路两端设置限高标志匝道收费站前方100米左右处设置收费站预告标志预告标志内容包括路线名称收费站名称出口编号及收费形式几项内容收费岛头设置限速和限高标志收费站大棚上设置翻版式可变情报板出口匝道曲线外侧按8米间隔设置线形诱导标志附着在路侧护栏上提醒驾驶员进入弯道减速慢行15区域路网标志线外区域路网标志的设置在距平交口30m处结构形式采用单悬臂2标志材料选用底板材料标志底板材料采用LF2-M铝合金板铝合金板材的抗拉强度不小于2893MPa屈服点不小于2412MPa延伸率不小于410对于板面面积小于9㎡的标志底板采用2mm厚的铝合金板对于板面面积大于等于9㎡的标志为保证版面的平整度及强度底板采用3mm的厚铝合金板并为加强标志板的强度标志板边缘均采用折边处理标志板采用滑动槽钢加固以方便与立柱连接立柱采用热轧无缝钢管或热轧型钢制作钢柱进行防腐处理钢管顶端加柱帽钢管立柱横梁法兰盘及各种连接件采用热浸镀锌防腐处理完成后将金属构件浸入温度达到450-4800C的锌液中浸镀数分钟后冷却后即可立柱横梁法兰盘的镀锌量为550g㎡紧固件为350g ㎡镀锌后进行清理螺蚊处理镀层表面具有实用性光滑无流挂滴瘤或多余结块镀件表面无漏镀露铁等缺陷反光材料主线匝道及连接道路上的指路标志版面一般采用绿底白字或图案主线匝道上的标志一般采用二级反光膜主线路段的警告禁令标志采用一级反光膜出口预告标志服务区预告标志主线收费站预告标志和分合流诱导标志等主要标志采用二级反光膜以增加对比度提高认识性铝合金标志板背面采用原色基础标志基础采用C25钢筋混凝土现浇基础预埋件均作热浸镀锌防腐处理所用锌为1号锌镀锌量不低于350g㎡三标志结构型式1柱式柱式标志不侵入公路建筑限界以内标志内边缘距路面或土路肩内边缘不小于25cm标志牌下缘路路面的高度为100250cm单柱式适用于中小型尺寸的警告禁令指示等标志双柱式适用于长方形的指示或指路标志2悬臂式标志下缘离路面的净空高度为550cm适用于道路较宽交通量较大外侧车道大型车辆阻挡内侧车道小型车辆视线时仍需向驾驶人员传达的信息如出口编号预告标志等3门架式标志下缘离地面的净空高度为550cm下列情况可设置门架式结构1互通式枢纽立交附近为防止车辆误驶需分别指示每条道路的去向时2当道路较宽交通流量较大大型车辆混入率较高时会对内侧车道的车辆加强员认读标志产生一定的障碍4附着式利用上跨桥和附近构造物设置标志版面附着式标志板安装高度同时满足净空的要求本项目标志构造设计考虑了自重荷载风荷载以及可能遇到的地需荷载和撞击荷载依据车型构成标志版面尺寸及标志布设位置进行选择在满足功能要求的前提下选择既经济又美观的支撑方式施工时结合标志所在位置实际情况进行放样施工四标志牌制作工艺流程1标志牌立柱制作下料加工成型表面处理热浸镀锌质量自检2标志结构架下料锻压机械加工精加工热浸镀锌质量自检3标志板加工检验材质规格表面质量下料钳工制作精洗打平排版刻字粘膜质量自检五标志牌基础施工1基础位置的确定开挖以及浇筑混凝土立模和锚固螺栓的设置必须经监理工程师批准后方可施工2基础采用C25钢筋混凝土地脚螺栓进行热浸镀锌防腐处理所用锌为1号锌镀锌量不低于350克m23基坑应挖到图纸所示的大小和深度混凝土应贴靠着未扰动的开挖面浇筑施工要求应按有关规定每个底座顶部要立模4混凝土应振捣密实在浇注基础时应每3040cm用振捣器振捣一次保证混凝土基础的密实性底座顶部应抹平所有外露边缘要修整齐预埋的地脚螺栓外露螺纹部分将严格按照设计控制尺寸不擅自更改5基础混凝土强度达到设计强度后并经监理工程师的批准后才安装上部立柱和板面结构6回填土要夯实填到与基坑四周平面齐平六标志牌立柱制作安装1立柱所用的钢管钢板角钢及槽钢应符合《碳素结构钢》GBT700-2006《优质碳素结构钢》GBT699-2006《结构用无缝钢管》GBT8162-2006《热轧钢板和钢带》GBT709-2006《热轧等边角钢》GBT9787-2006《热轧槽钢》GBT707-2006 2凡钢管所用钢材均应符合《碳素结构钢技术》GB700-2006交通标志的支柱是整根的不允许有焊接并须进行镀锌防锈处理3对所有各种类型标志结构架包括连接配件螺栓螺母中的所有钢铁件应根据图纸规定进行热镀锌或其他防锈处理4所有标志柱配有柱帽并焊牢以防水汽的浸入5在移运或安装时支柱如有变形损坏或其他缺陷均不得使用6标志柱固定后周围的地面应用监理工程师批准的材料回填整平压实七标志板制作安装1标志板制作符合《公路交通标志板技术条件》JTT279-2006的规定2标志板按图纸规定采用LF2-M型铝合金板制作标志板与支架连接牢固铝合金板与滑动槽铝牢固为避免板面变形板边卷边加固增加强度和美观标志版面安装前应在牌面下缘卷边内打泄水孔泄水孔径为1cm孔间距小于100cm 3标志板的形状尺寸应符合图纸和《铝及铝合金板材及允许偏差》GBT3194-2006《铝及铝合金轧制板材》GBT3860-2006的要求外形尺寸偏差为±5mm若外形尺寸大于12m2时其偏差为外形尺寸的±054标志板面无裂缝或其他表面缺陷标志板边缘整齐平滑板面平整无明显的皱纹凹痕或变形每平方米范围内的平整度不大于1mm标志板的正面和背面均应经过清洁脱脂及防腐处理表面应光滑平整不得留有粗糙的焊缝痕迹所有加固螺栓连接螺栓及其他配件应进行热镀锌处理在任何情况下不得损坏标志板正面的图案5标志面应按图纸规定采用反光薄膜其表面不应产生任何隆起或损坏并符合《公路交通标志反光膜》GBT18833-2002的规定标志面颜色图案文字字体符合图纸要求须与GB5768-2009附录A和B的要求一致标志面一般没有有接头接头部分必须重叠其宽度不小于5mm定向反光薄膜采用压合胶粘剂或不剥落的热活性胶粘剂粘贴在标志板正面粘贴必须紧密平整无任何皱折气泡和破损6安装标志牌时标志柱与标志板接角的部位经过处理不引起锈蚀7在安装期间标志板应有合适的支撑和系杆尽量避免损坏标志面8标志牌应以型钢部件与钢管连接在一起这种连接应符合图纸的要求并应。
交通信号灯工程施工组织设计 (一)随着城市人口的不断增长和车辆数量的不断增加,交通事故也随之增多。
为了更好地管理交通流量和减少交通事故,交通信号灯工程施工组织设计是十分重要的一环。
下面就来详细介绍一下交通信号灯工程施工组织设计的相关内容。
一、施工前的准备工作1.1 确定施工方案。
在施工前,需要结合实际情况制定相应的施工方案,如地形、人员数量、设备、时间、材料、费用等的调度和安排,并在施工现场设立标志牌、围挡等防护措施。
1.2 制定安全措施。
有关部门需要对施工现场进行全面评估和勘察,制定相应的安全措施,包括施工期间车辆的限速、交通流量的管制和指示等,并明确设施安全保卫责任和安全应急措施。
1.3 确定项目进度计划。
根据工程的复杂程度、人员的分工和项目的进度安排,确定施工的进度计划,合理安排施工进度顺序和时间,防止施工进度受阻。
1.4 确定施工队伍。
对施工队伍的数量、技术、素质、装备等进行全面、科学地评估,保证施工质量和进度的要求,制定施工任务分配和人员组织表。
二、施工阶段2.1 组织施工人员。
按照工程的施工进度安排,合理组织施工人员,根据作业场所和特殊情况,选派技术力量较强的人员进行作业,重点安排人员的工作时间和工作量。
2.2 保障设备及物资。
根据施工计划,为工程提供必需材料、设备和工具,保证施工进度。
2.3 加强现场管理。
现场施工安全防范应处于高度警惕状态,随时注意异常情况,保证施工过程中的安全和质量。
2.4 保证施工质量。
在施工过程中应严格按照设计施工要求和标准进行施工,保证施工质量。
三、施工后3.1 安全收尾。
在施工期间,清理现场,撤除标志牌、围挡等安全设施,恢复正常交通管理秩序,保证施工后道路交通的安全和畅通。
3.2 竣工验收。
验收应按照有关规定进行,确保交通设施符合要求和标准,及时进行后续维护和管理。
3.3 工程资料汇总。
在施工结束后,收集相关的档案资料,对施工过程及工程的标准、材料、施工技术进行总结,并归档备案。

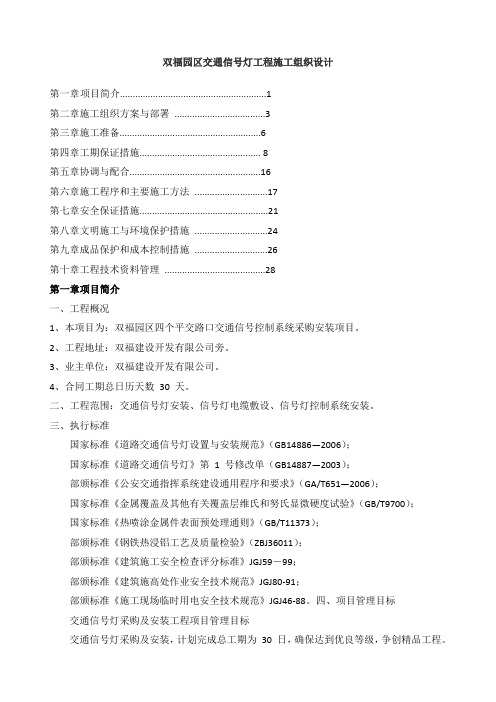

双福园区交通信号灯工程施工组织设计第一章项目简介 (1)第二章施工组织方案与部署 (3)第三章施工准备 (6)第四章工期保证措施 (8)第五章协调与配合 (16)第六章施工程序和主要施工方法 (17)第七章安全保证措施 (21)第八章文明施工与环境保护措施 (24)第九章成品保护和成本控制措施 (26)第十章工程技术资料管理 (28)第一章项目简介一、工程概况1、本项目为:双福园区四个平交路口交通信号控制系统采购安装项目。
2、工程地址:双福建设开发有限公司旁。
3、业主单位:双福建设开发有限公司。
4、合同工期总日历天数30 天。
二、工程范围:交通信号灯安装、信号灯电缆敷设、信号灯控制系统安装。
三、执行标准国家标准《道路交通信号灯设置与安装规范》(GB14886—2006);国家标准《道路交通信号灯》第 1 号修改单(GB14887—2003);部颁标准《公安交通指挥系统建设通用程序和要求》(GA/T651—2006);国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700);国家标准《热喷涂金属件表面预处理通则》(GB/T11373);部颁标准《钢铁热浸铝工艺及质量检验》(ZBJ36011);部颁标准《建筑施工安全检查评分标准》JGJ59-99;部颁标准《建筑施高处作业安全技术规范》JGJ80-91;部颁标准《施工现场临时用电安全技术规范》JGJ46-88。
四、项目管理目标交通信号灯采购及安装工程项目管理目标交通信号灯采购及安装,计划完成总工期为30 日,确保达到优良等级,争创精品工程。
杜绝死亡事故,轻伤频率控制在1‰。
综合验收交付使用起计一年内,非人为因素损坏而出现的产品质量、施工质量等引发的使用问题,实行材料、设备、人工全免费的维修服务与设备更换;综合验收交付使用起计一至三年内,非人为因素损坏而出现的使用故障,实行免人工费的维修服务。
达到成都文明工地施工现场标准。
第二章施工组织方案与部署第一节部署原则1、集中力量保质量、保工期,在人力、物资、机具方面给该工程以充分保障,各工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合。
交通信号灯施工组织方案交通信号灯施工组织方案一、项目概述本项目旨在完成一项交通信号灯施工任务,涵盖道路信号灯、人行道红绿灯和交通摄像头等设备的安装。
项目位于市区繁华地段,涉及道路交叉口、学校、商场等交通繁忙区域。
施工范围包括设备采购、运输、安装、调试及线路布置等。
预计工期为6个月,投资预算为100万元。
二、施工目标本项目旨在提高区域交通效率,保障交通安全,缓解交通拥堵。
通过合理布置交通信号灯及配套设备,确保交通安全、顺畅,提升驾驶员和行人的出行体验。
同时,项目需满足相关法规和规范要求,保证施工质量和安全。
三、施工组织结构为确保项目的顺利进行,我们将组建一个高效、协作的项目团队。
团队成员包括项目经理、工程师、技术员、安全员、质检员等。
各成员职责明确,分工合作,共同推动项目进展。
四、施工进度计划根据项目需求和实际情况,我们制定了详细的施工进度计划。
具体包括:1、需求分析、方案设计(1个月)2、设备采购、运输(1个月)3、交通信号灯安装、调试(2个月)4、交通摄像头布置、调试(1个月)5、人行道红绿灯安装、调试(1个月)6、后期优化、维护(1个月)五、施工安全措施为确保施工安全,我们将采取以下措施:1、严格执行施工现场安全规定,设置安全警示标志。
2、确保设备安装、调试过程的安全操作规程。
3、对施工人员进行安全培训,提高安全意识。
4、配备安全防护设备,如安全帽、工作服等。
5、设立安全应急预案,应对突发事件。
六、施工质量保障为确保施工质量,我们将采取以下措施:1、遵循相关施工规范和技术标准,保证施工质量。
2、对施工材料进行质量检查,确保符合要求。
3、实行施工过程中的质量监督,发现问题及时解决。
4、定期进行质量检查和评估,确保项目达到预期效果。
七、项目风险管理为应对可能出现的风险和问题,我们将制定风险应对方案:1、市场变化、政策调整等风险因素,及时调整方案。
2、设备采购延迟、安装困难等可能出现的问题,提前制定应对措施。
标志、交通信号灯工程施工组织设计
一、前言
本文旨在探讨标志、交通信号灯工程施工组织设计的具体方法和流程,为工程施工提供指导和帮助。
二、施工设计要点
1.施工方案
(1)施工准备
在施工前,需要对工地进行必要的准备,包括清理现场和确定施工的范围。
(2)施工图纸
施工图纸需要进行详细的标注,包括标志和交通信号灯的位置、类型、尺寸等信息。
(3)设备和材料
施工所需设备和材料要提前准备,确保施工能够按时起步。
2.安全措施
(1)施工现场保护
施工现场应设置警示标志和标识,避免未授权人员进入。
(2)安全设备
施工人员需要佩戴必要的安全设备,包括安全帽、防护鞋等。
(3)交通管制
施工期间需要对交通进行管制,避免发生交通事故。
3.施工流程
(1)设备调试
设备调试需要在施工前进行,确保设备能够正常运作。
(2)施工进度控制
施工过程需要进行进度控制,确保工期能够按时完成。
(3)质量检查
施工质量需要进行定期检查,确保标志、交通信号灯工程符合相关标准和规定。
三、施工注意事项
1.施工人员
施工人员需要具备相应的技能和证书,确保施工质量和安全。
2.天气条件
施工需要选择适宜的天气条件进行,避免在恶劣天气条件下施工。
3.施工安排
施工应根据施工流程和进度进行合理安排,确保工期能够按时完成。
四、
标志、交通信号灯工程施工组织设计是保证工程质量和安全的重要步骤,在施
工前需要制定详细的施工方案,并对施工人员、设备、材料和安全措施进行逐项考虑和安排,确保施工能够按照计划有序进行。
交通信号灯工程项目施工组织设计方案【精编版】贵阳市公安局交警支队更新和新增交通信号灯工程项目施工组织设计贵州景通交通工程有限责任公司2011年6月目录1 项目综述 (1)1.1工程概况 (1)1.2工程实施依据 (1)1.4施工遵循的标准和验收规范 (1)2 工程施工的总体目标 (3)2.1技术目标 (3)2.2管理目标 (3)2.3质量目标 (3)3 项目班子配备及劳动力组织 (4)3.1项目管理组织机构 (4)3.1.1 项目组工作职能 (5)3.1.3 项目组管理工作流程 (6)3.2施工总进度计划 (7)3.2.1 计划工期目标 (7)3.2.2 项目进度计划 (7)3.2.3 劳动力组织计划 (8)3.2.4 施工机械设备配置计划 (9)4 主要施工方法与工艺措施 (10)4.1信号灯杆基坑施工 (10)4.1.1施工准备 (10)4.1.2主要机具 (10)4.1.3作业条件 (10)4.1.4施工工艺 (10)4.1.5 成品保护 (12)4.1.6 应注意的质量问题 (12)4.2.1施工准备 (13)4.2.2作业条件 (13)4.2.3 施工工艺 (14)4.2.4 质量标准 (15)4.3混凝土基础制作 (16)4.3.1施工准备 (16)4.3.2材料要求 (17)4.3.3主要机具 (17)4.3.4混凝土浇筑施工 (17)4.3.5混凝土的养护 (19)4.3.6环境、职业健康安全管理措施 (20)4.4电缆管沟施工 (21)4.4.1技术准备 (21)4.4.2 材料要求 (23)4.4.3主要机具 (23)4.4.4 电缆保护管施工工艺 (23)4.4.4 管沟回填要求 (24)4.4.5成品保护 (24)4.4.6应注意的质量问题 (25)4.4.7职业健康安全措施 (25)4.5检查井制作 (26)4.5.1施工准备 (26)4.5.2 材料要求 (27)4.5.3 施工工艺 (27)4.5.4主要机具 (27)4.5.5 主要技术要求 (27)4.5.6 成品保护 (28)4.6线缆敷设 (28)4.6.1施工准备 (28)4.6.2材料要求 (28)4.6.3主要机具 (29)4.6.4施工工艺 (29)4.6.5成品保护 (32)4.7系统设备安装 (33)4.7.1、施工准备 (33)4.7.2 施工工艺 (34)4.7.3 线缆连接及校线 (35)4.7.5 质量控制 (36)4.7.6职业健康安全管理措施 (36)4.8信号灯安装 (37)4.8.1 施工准备 (37)4.8.2 施工工艺 (37)4.8.3 质量标准 (39)4.8.3成品保护 (40)4.8.4 职业健康及安全管理措施 (40)5 关键施工技术、工艺及重点、难点和解决方案 (41)5.1电缆沟土方施工重点难点解决 (41)5.2已有设施、管线的加固、保护等特殊情况下的施工措施 (42)6 施工进度计划和各阶段进度的保证措施 (43)6.1施工质量保证措施 (43)6.1.1 质量体系的建立 (43)6.1.2质量管理组织措施 (44)6.1.3 施工过程质量控制 (44)6.1.4责任管理 (46)6.2工期保证措施 (47)7 施工现场临时设施 (47)7.1临时用电 (48)7.2现场临时设施 (48)8 环境保护的措施 (48)8.1环境保护措施 (48)8.2环境、职业健康安全管理措施 (49)9 安全及文明施工保证措施 (50)9.1安全施工保证措施 (50)10 季节性施工措施 (55)11 现场构件、组件、成品及半成品保护措施 (56)12 与业主及其它专业承包单位的协调配合方案 (58)12.1施工现场的协调与配合 (58)12.1.1工种之间的配合 (58)12.1.2安装与土建的配合 (58)12.1.3施工用电和场地配合 (59)12.2与业主、监理单位及有关单位的协调与配合 (59)12.2.1业主及监理协调与配合 (59)12.2.2与质量安全监督站的协调配合 (59)12.2.3与施工点周边单位和居民的协调与配合 (59)14 工程技术资料齐套 (59)14.1资料管理的基本规定 (59)14.2资料提供的责任人员和内容要求 (60)15 竣工验收 (62)16 工程服务计划 (63)16.1工程保修、保养的承若 (63)16.1.1保修项目内容及范围 (63)16.1.2保修限期 (63)16.1.3 保修责任 (63)16.2售后服务保障体系 (64)16.2.1售后服务体系 (64)16.2.2售后服务基本原则 (64)16.2.3售后服务范围 (65)16.2.4服务制度 (65)施工组织设计1 项目综述1.1工程概况“贵阳市公安局交警支队更新和新增交通信号灯工程”是一个项较大规模的,功能设施比较全面,系统较为完善,建设标准要求高的交通信号灯工程项目。
交通信号灯施工组织方案一、前期准备1.获取施工许可证和其他相关批准文件。
2.制定详细的施工计划并设立工程进度表,包括施工时间、施工地点和工作内容。
3.确定项目经理和施工队伍,负责监督和执行施工计划。
4.确定施工队伍所需的设备和材料,并提前采购或租赁。
二、施工地点准备1.在施工区域周围设置围挡和警示标志,确保工地的安全。
2.移除施工区域内的障碍物,确保施工区域通畅。
3.在施工区域周围设立临时交通标志,引导车辆绕过施工区域。
三、信号灯安装1.根据设计图纸确定信号灯的位置,确保符合交通规范要求。
2.在预定位置挖掘信号灯的基坑,并保证基坑的尺寸符合设计要求。
3.在基坑中安装信号灯支架,并使用混凝土固定。
4.将信号灯安装在支架上,并确保固定稳固。
5.连接信号灯的电源线和控制线,并进行电气测试,确保信号灯正常工作。
四、信号灯调试1.对安装完成的信号灯进行调试,包括灯光、倒计时和传感器等功能的测试。
2.确保信号灯的亮度、颜色和时间设置符合交通规范要求。
3.测试信号灯的传感器功能,确保能够准确检测交通流量和行人通行。
五、交通管控1.在施工区域周围设置临时交通标志、红白线和警示灯等设施,引导和警示过往车辆。
2.指派专人负责交通流量的疏导和控制,确保施工期间交通的顺畅和安全。
3.根据施工进度适时调整施工区域的交通管控措施,确保施工进度的推进。
六、施工现场管理1.设立施工现场办公室,负责施工期间的管理和协调。
2.每天进行施工进度、质量和安全的检查和记录,及时发现和解决问题。
3.对施工队伍进行安全培训和管理,确保施工期间的安全措施得到落实。
七、施工质量控制1.按照相关标准和规范进行施工,确保信号灯的质量和稳定性。
2.对施工过程进行监督和检验,及时发现和纠正施工中的质量问题。
3.将施工过程中的关键节点和质量控制点进行记录,以备验收和结算。
八、施工后收尾1.拆除施工现场内的临时设施,清理施工区域,恢复交通通畅。
2.整理施工档案,包括施工计划、进度表和施工记录等资料。
(标志、交通信号灯)工程施工组织设计第一章综合说明第一节编制说明1.1、本《施组》的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。
针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。
1.2、我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。
我们将全力以赴,做好施工前期准备和施工现场的总体规划部署,发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。
1.3、按照辽河油田交警大队要求,做好各方面的协调工作,调动公司有效的力量,确保使此项目顺利完成。
第二节编制原则施工组织设计按照业主提出的要求,以及合同文件的规定,即将该项目工程建设成合格质量的原则编制,具体体现在以下几个方面:1、严格执行国家有关技术规范、操作规程和质量检验评定标准。
2、严格执行国家法令、法规、政策、办法和制度。
3、确保招标文件对施工组织设计的具体要求。
针对本合同段的施工特点、难点着重考虑相应的施工方案和措施。
采用我单位近年来在类似工程建设中使用的先进施工方法、工艺设备。
3.1、施工进度计划满足施工工期要求,并充分考虑气候、环境对施工的影响。
3.2、施工方案优化,工艺先进合理、措施切实可行,保证工期,保证质量,保证安全。
充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。
3.3、设置合理的项目机构,派遣精干的施工队伍和最雄厚的技术力量,并组成一个强有力的交通配套设施工程施工队伍。
专业技术管理人员数量和资历满足招标文件的要求。
3.4、施工机械设备配备齐全合理,并配有备用的设备,满足施工方案的工艺要求。
3.5、劳动力安排和主要材料的供应计划满足施工方案和进度要求。
3.6、保证质量、工期、安全、环保、季节性施工、文明施工等施工组织和技术保证措施切实可行。
3.7、树立视优良工程为合格工程的标准。
第二章施工总体部署第一节工程施工条件1、质量目标本工程确保工程质量达到“合格”标准。
2、工期目标完成辽河油田交警大队的要求。
3、施工安排总体原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以标志、交通信号灯管线、基础结构为重点,合理安排交通配套设施工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务。
第二节人员、材料的组织1、人员人员配备表项目经理:主管副经理:试验员:测量工程师:交通工程师:信号灯组:各专业作业队标志组:2、材料的组织采购2.1、材料组织采购原则严格按照规范要求采购具有交通部交通安全设施批量生产合格证及通过 ISO9000 认证的厂家的产品。
所有采购的材料均签订采购合同,并报交警大队备案。
2.2、交通标志材料2.2.1、标志柱:标志柱为为钢管立柱,外径在 152mm 以下(含 152mm)的立柱,可采用普通碳素钢焊接钢管,并应符合《碳素结构钢》(GB/T700-1988)的要求;外径在 152mm 以上的立柱,采用一般热轧无缝钢管,并应符合《结构用无缝钢管》(GB/T8162-2009)的规定。
铝合金柱具有耐腐蚀性好、重量轻、成型加工比较容易等特点,施工也简单,适用于海岸地区的标志柱。
铝合金柱要满足规范要求。
2.2.2、标志板:采用 LF2 铝合金挤压型材,并符合《铝及铝合金板材的尺寸及允许误差》(GB3194)、《铝及铝合金热轧板》(GB3193)的规定。
2.2.3、滑动槽钢:采用 LC4 铝合金挤压型材,并符合《铝及铝合金挤压型材》(YB1703)的规定。
2.2.4、高强螺栓:高强连接螺栓和高强地脚螺栓(包括相应的螺母、垫片)采用 45 号钢,并符合有关规定。
2.2.5、滑块:采用普通碳素结构钢 A3 制造。
2.2.6、单悬臂式标基础采用 C20 混凝土,基础顶面预埋 A3 钢地脚螺栓,地脚螺栓下面为标准钩,螺母和垫圈为 45 号制作,法兰盘为 Q235 钢制作。
2.2.7、定向反光标志膜:采用高强反光膜,使用寿命要求在 10 年以上,其回归反射光度值(最小值)、反光膜颜色和标志色泽耐用期应符合有关规定。
反光膜和底面粘结胶可用压型或热敏型。
2.2.8、金属构件均进行防锈处理。
标志支撑结构按规范规定进行热浸镀锌处理,镀锌为 600g/m2;螺栓、螺母、垫圈均做镀锌处理,如采用热浸镀锌,必须清理螺纹或作离心分离处理;滑块采用镀锌处理;铝合金板、铝合金挤压型材与钢材接触的部位,要有相应的防腐措施。
2.3、交通标线材料路面标线材料使用热熔型 DPI 涂料(路标漆),厚度为 1.5~2.5mm,其技术指标应满足《道路标志和标线》(GB5768-2009)要求。
玻璃珠应符合《路面标线涂料》(JT/T280-1995)的规定。
2.4、交通信号灯材料钢管立柱、横梁符合《碳素结构钢》(GB/T700-1988)、《结构用无缝钢管》(GB/T162-1987)的规定。
交通信号灯符合国家标准《道路交通信号灯》(GB14887)的规定。
2.5、材料进场控制外购材料到信誉好、质量好的厂家,确定质量合格后,同材料供应商签订质量控制协议和供应合同。
一切进入施工现场的材料由专人管理,并分类存放,插标识牌识别。
第三节施工组织准备1、建立健全组织机构及各项规章制度1.1、在正式施工之前,项目经理部有关人员认真核对图纸,参加由交警大队的图纸会审、图纸交底会议,会中确定的内容形成施工文件,从而尽量减少图纸上的疑问,确保工程顺利进行。
1.2、制定考察制度。
对劳务队及主要材料供应商要经过考察后确定,经过综合评比,最终选定合格、满意的分包方供货。
2、劳动力组织及动员2.1、根据总体施工进度计划以及施工作业安排,提前组织各专业施工人员进场,进行质量、安全及文明施工等方面教育。
3、技术准备3.1、施工测量3.2、资料的整理与收集凡属观测成果,均要有书面计算记录及草图,每日做好测量日志。
为保证工程竣工后资料能及时归档,要求施工时要及时填写放线报验单和复核记录,。
第三章交通配套设施工程施工措施第一节交通标志施工1、施工进度安排首先,标志牌基础施工,每天可完成基础方量 40 立方左右,在基础施工的同时立柱、版面在专业公司生产车间施工,平均每天可加工立柱 3T,版面 40 ㎡。
2、施工流程测量放样基础制作拆模板、养护浇筑混凝土支模绑扎钢筋基坑开挖立柱制作版面制作标志安装运输、安装镀锌焊接下料标志牌施工流程3、施工方法3.1、标志定位与设置3.1.1、按照施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定。
对于路侧标志,标志板内缘距路缘石边缘不得小于 250mm。
3.2、基础施工3.2.1、根据设计图纸用钢尺定位放样,定出基坑位置。
3.2.2、按设计图纸放出基坑大样,开挖后应达到图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求。
双柱基础不能同时施工。
3.2.3、基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后支外露部分及基坑顶以下 15cm 模板,安放、绑扎构造钢筋,绑扎定位地脚螺栓。
3.2.4、模板、钢筋经验收合格后,开始浇注 C25 砼,浇注时分层捣实,并要振捣均匀,基座顶部抹平,砼达到 85%强度后拆模。
3.2.5、派专人养护砼基础。
3.2.6、回填土分层夯实,并与四周地面齐平。
3.3、标志牌立柱施工3.3.1、在标志牌标志立柱施工时,对于设在绿化带上的标志,根据所在位置的实际地形确定,路侧单、双柱标志,其板面底边与路缘石外缘高差不小于 20mm,板面内边缘距路缘石外缘不小于 25mm;悬臂式、门架式标志,其板面底边距路面高度不小于 5.5m。
3.3.2、立柱根据图纸设计要求,制作防雨帽。
3.3.3、在钢材热镀锌前,钻孔、冲孔和焊接完成后,所有的连接件和附加件应适合标志安装要求,并符合《道路交通标志和标线》(GB5768-2009)附录 E 的要求。
3.3.4、基础砼强度达到要求后,安装支撑结构。
悬臂预拱度为 40mm。
3.3.5、钢支撑结构立柱、法兰盘、抱箍及连接螺栓等钢结构均采用热镀锌处理,螺栓、螺母等连接件的镀锌量为 350g/㎡,其余均为 550g/㎡。
3.4、标志版面制作交通标志版面的制作首先进行铝板、铝滑槽的下料,铝滑槽的钻眼、铆接标志版面,然后对铆接好的标志版面进行清洗,经过太阳的晾晒,最后对版面进行处理;粘贴底膜,字膜排版、刻字、粘贴。
包装准备装车,运往工地安装。
3.4.1、交通标志的形状、图案和颜色严格按照《道路交通标志和标线》(GB5768-2009)及图纸的规定执行,所有标志上的汉字、汉语拼音字母、英文字、阿拉伯数字符合《道路交通标志和标线》(GB5768-2009)的规定,不采用其它字体。
3.4.2、标志的边框外缘应有衬底色。
其衬底的颜色和衬底边的宽度均按规定进行制作。
3.4.3、标志板符合《铝及铝合金板材的尺寸及偏差》(GB/T3194-1998)的规定,按照《道路交通标志和标线》(GB5768-2009)附录 E 及图纸的规定进行加固,槽钢在粘贴定向反光膜之前与板面铆接好。
符合《公路交通标志板技术条件》(JT/T279-1995)的规定。
3.4.4、标志板在剪裁或切割后边缘整齐、方正、没有毛刺,尺寸偏差控制在±5mm 以内,表面无明显皱纹、凹痕、变形,每平方米范围内的平整度公差小于 1.0mm。
3.4.5、对于大型指路标志,我们尽可能减少分块数量,最多不超过 4 块。
标志板的拼接采用对接,接缝的最大间隙小于 1mm,所有接缝用背衬加强,背衬与标志板用铆钉连接,铆钉的间距小于 150mm, 背衬宽度大于 50mm,背衬材料与版面板材相同。
3.4.6、标志板背面采用氧化处理,使其表面变成暗灰色、不反光。
3.4.7、粘贴反光膜时在温度 18℃~28℃、湿度小于 10%的环境中贴在经过酒精清洁、脱脂、磨面处理的铝板上,不采用手工操作或用溶剂激活粘结剂,在标志表面的最外层涂保护层。
贴反光膜不可避免出现接缝时,应用上侧膜压下侧膜,拼接处有 3~6mm 的重叠部分,以防漏水,贴膜时自一端向另一端延伸,边贴边拆下膜后封层,并用压敏贴膜机压实、平整、无任何皱折、气泡和破损,板面不得有回归反射不均匀及明显的颜色不均匀。
将用电脑刻字机刻成的文字,按图纸规定事先放样位置贴于板面,并使其位置准确、紧密、平整、无倾斜、皱折、气泡和破损。
3.4.8、制作标志板的铝合金板厚度,按设计图和规范规定制作,标志板的总质量不允许出现对标志结构的力学性能计算不利的情况。
