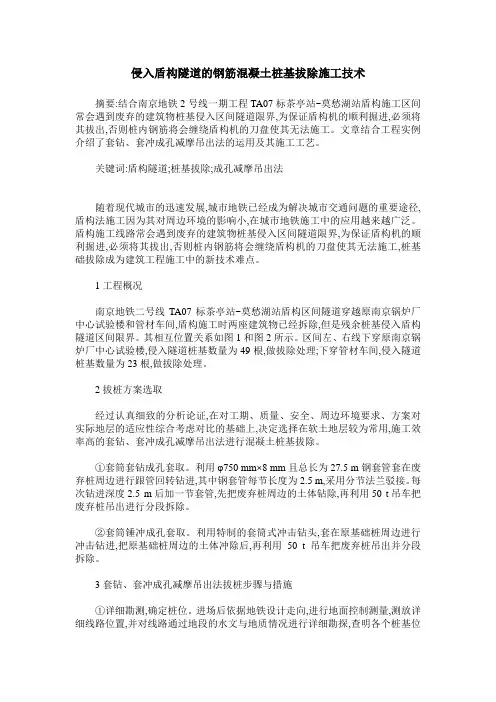

侵入盾构隧道的钢筋混凝土桩基拔除施工技术摘要:结合南京地铁2号线一期工程TA07标茶亭站~莫愁湖站盾构施工区间常会遇到废弃的建筑物桩基侵入区间隧道限界,为保证盾构机的顺利掘进,必须将其拔出,否则桩内钢筋将会缠绕盾构机的刀盘使其无法施工。
文章结合工程实例介绍了套钻、套冲成孔减摩吊出法的运用及其施工工艺。
关键词:盾构隧道;桩基拔除;成孔减摩吊出法随着现代城市的迅速发展,城市地铁已经成为解决城市交通问题的重要途径,盾构法施工因为其对周边环境的影响小,在城市地铁施工中的应用越来越广泛。
盾构施工线路常会遇到废弃的建筑物桩基侵入区间隧道限界,为保证盾构机的顺利掘进,必须将其拔出,否则桩内钢筋将会缠绕盾构机的刀盘使其无法施工,桩基础拔除成为建筑工程施工中的新技术难点。
1工程概况南京地铁二号线TA07标茶亭站~莫愁湖站盾构区间隧道穿越原南京锅炉厂中心试验楼和管材车间,盾构施工时两座建筑物已经拆除,但是残余桩基侵入盾构隧道区间限界。
其相互位置关系如图1和图2所示。
区间左、右线下穿原南京锅炉厂中心试验楼,侵入隧道桩基数量为49根,做拔除处理;下穿管材车间,侵入隧道桩基数量为23根,做拔除处理。
2拔桩方案选取经过认真细致的分析论证,在对工期、质量、安全、周边环境要求、方案对实际地层的适应性综合考虑对比的基础上,决定选择在软土地层较为常用,施工效率高的套钻、套冲成孔减摩吊出法进行混凝土桩基拔除。
①套筒套钻成孔套取。
利用φ750 mm×8 mm且总长为27.5 m钢套管套在废弃桩周边进行跟管回转钻进,其中钢套管每节长度为2.5 m,采用分节法兰驳接。
每次钻进深度2.5 m后加一节套管,先把废弃桩周边的土体钻除,再利用50 t吊车把废弃桩吊出进行分段拆除。
②套筒锤冲成孔套取。
利用特制的套筒式冲击钻头,套在原基础桩周边进行冲击钻进,把原基础桩周边的土体冲除后,再利用50 t 吊车把废弃桩吊出并分段拆除。
3套钻、套冲成孔减摩吊出法拔桩步骤与措施①详细勘测,确定桩位。
盾构过建筑物桩基施工方案资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
盾构过建筑物桩基施工方案一.工程概况:广州轨道交通三号线大沥盾构区间隧道, 为两条圆形隧道, 起止里程YDK8+824.2~YDK11+287.75,隧道全长4925.35m, 隧道净空φ5.4m, 衬砌采用6块高强度得预制管片拼装组成, 管片宽度为1.5m, 厚度为0.3m, 管片与管片的纵, 环向由24根M24的螺栓连接, 管片设计强度为C50, 抗渗等级为S12。
本区间隧道采用两台复合式盾构机分别在左右线隧道进行掘进及管片拼装。
本区间隧道自大塘站始发, 穿过大片农田, 在建筑物密集的后滘村下穿过, 横穿南环高速公路及建筑物密集的新基村到达沥滘站。
其中位于新基村YDK11+000~YDK11+2875.75段有16栋建筑物的桩基侵入隧道或邻近隧道, 为保证盾构穿越建筑物的安全, 原设计对侵入隧道或邻近隧道的建筑物进行桩基托换, 盾构穿越该16栋建筑物的平面位置图见下图:该16栋建筑物与隧道位置关系, 桩基托换形式及地质水文情况见下表:3建筑物与隧道位置关系及地质情况45水文情况: 根据地层的富水程度及储水介质, 本区段地下水有第四系孔隙水及基岩裂隙水两种类型。
第四系孔隙水主要赋存于地下水埋深0-3m, 为饱水层, 根据抽淤泥质砂及冲洪积砂层中, 水试验渗透系数数值, 水量丰富, 由大气降水及河、涌、珠江水补给。
6二.施工方案:为确保盾构穿越建筑物时建筑物的安全, 盾构经过时必须建立严密的监控量测体系以指导施工, 实现信息化施工。
监测数值出现异常, 应及时调整施工参数, 或采取其它辅助措施( 如地表跟踪注浆, 洞内二次注浆等) , 以控制土层的变形。
盾构切割桩基时, 盾构掘进应保持均衡, 连续的进行, 尽量减少对地层的干扰, 保证建筑物的安全。
1.建立严密的监控量测体系( 1) 盾构到达建筑物前30m, 盾构经过及盾构经过后的两个星期内, 对地表沉降及建筑物倾斜, 不均匀沉降, 裂缝开展情况进行监测。
盾构法隧道侧穿既有高速立交桥桩基施工技术盾构法隧道侧穿既有高速立交桥桩基施工技术是一项关键性的技术,在实际施工中具有重要的应用价值。
本文将详细介绍盾构法隧道侧穿既有高速立交桥桩基施工技术的关键步骤和注意事项。
一、施工前准备工作1.1确定施工方案在进行盾构隧道侧穿既有高速立交桥桩基施工前,首先需要确定施工方案。
施工方案的制定需要考虑到施工地点的情况,包括地质条件、桥梁结构、管道的布置、施工时间等因素,同时还要充分考虑安全问题,以确保施工顺利进行。
1.2原桩基的加固处理在进行盾构隧道侧穿既有高速立交桥桩基施工前,需要对原有的桩基进行加固处理,以确保施工期间不会发生地基沉降、桩基抗力丧失等影响桥梁安全的情况。
加固处理的方式可以采用钢筋混凝土加固、加固桩的深度加大等等。
在确定施工时间时,需要考虑到交通流量、环境保护、施工机械的可用性等因素。
同时,还要遵守相关法律法规,确保施工符合国家标准和相关技术规范。
二、施工技术2.1隧道侧穿施工在进行隧道侧穿施工时,需要针对具体情况,合理安排施工顺序,确保施工不会对原有的桥梁结构造成影响。
同时,在施工过程中,需要按照设计方案进行操作,并保持施工区域的清洁和有序。
在进行隧道加固梁施工时,需要先进行钢筋加工和预制处理,然后再进行现场拼装和固定。
在梁的拼装过程中,需要采用专业工具进行定位和校准,以确保梁的水平方向和垂直方向的精度。
2.3盾构施工在进行盾构施工时,需要针对具体情况,合理安排施工顺序。
在进行盾构隧道的推进时,需要达到先进后拱,沿着隧道的纵向和横向方向控制钻头的移动,以确保盾构隧道的稳定和安全。
三、施工安全注意事项3.1在施工现场周围设置围挡和警示标志,确保施工现场的安全性和保障交通安全。
3.2在施工过程中需要加强现场防火安全,不得在施工现场抽烟、打火机等。
3.3在进行盾构施工时,需要进行地质勘探和分析,确保在施工过程中及时预防和处理岩石承压等地质灾害。
3.4在进行梁的拼装和固定过程中,需要统一安排工作人员,避免人员伸手过多,以确保人员的安全。
地铁盾构穿越桩基施工技术摘要:盾构隧道穿越富含地下水的区域时,应根据地质情况选择合理的盾构类型,做好桩基保护和施工监测,控制地面沉降。
关键词:盾构隧道;穿越桩基;沉降观测Abstract: through rich in shield tunnel of groundwater area, should according to the geological conditions of the reasonable selection of shield type, completes the pile foundation protection and construction monitoring, control of ground settlement.Keywords: shield tunnel; Through the pile foundation; Settlement observation1、盾构穿越桩基概况区间5号盾构于桩号里程K18+160处从艮山门站货运中心营业厅旁穿越,营业大厅为5层混凝土结构,基础为500×1400mm条形基础,基础间距4450mm,基础底标高+1.60,此处地面标高+5.88,5号盾构距离基础最近约0.8m,隧道顶部标高-5.836,隧道断面内土质为③6层粉砂、③7层砂质粉土以及④3层淤泥质粉质粘土,上下行隧道中心间距13.5m,区间隧道和货运站营业大厅基础关系示意图如下:2、盾构设备选型本标段盾构隧道通过地段的地层主要是粉质粘土、粉砂土层,地下水丰富,工程地质条件相当复杂,对隧道施工影响较大。
同时盾构通过地段有铁路、构筑物桩基、文晖大桥及重要管线等,地面沉降控制严格。
在众多的盾构类型中,加泥式土压平衡盾构的适应性较大,盾构具备了在软硬土层中掘进的双重功能,能用于粘结性、砂性土、有水或无水、软土等多种复杂的地层,施工速度较高,能有效的控制地表沉降,本工程采用新采购的日本石川岛加泥式土压平衡盾构机。
盾构法施工技术规定目录1.一般规定2.工作并施工3.配套机械设备选择4.盾构机安装5.盾构掘进施工6.注浆7.量测与监控8.砌块9.盾构法施工质量1、一般规定1.1盾构法施工是采用掘进盾构机进行隧道施工的一种施工方法。
适用于直径2500mm以上的隧道施工,适用于地面拆迁量大、不能降水等特殊要求的长距离隧道施工。
1.2盾构机的选型、设计,应根据工程地质、水文地质,工程结构设计及工程施工要求等条件,经技术经济分析比较后确定。
1.2.1盾构机应满足施工范围内各种土层的掘进要求;1.2.2盾构机必须满足施工过程需要的安全保障要求;1.2.3盾构机壳体的强度与刚度应符合设计要求;1.2.4盾构机的推进力、千斤顶的推进速度、输土能力、刀盘切削的切削扭矩等应匹配;密封系统应严密,并符合设计要求。
1.3盾构法施工组织设计编制应具备以下资料:1.3.1盾构机的构造、特性及适用范围;1.3.2施工沿线地表环境调查报告;1.3.3施工沿线地下障碍物的调查报告;1.3.4工程地质与水文地质勘查报告。
隧道沿线探孔间距一般不应大于50m,地质变化地段应加密。
1.3.5设计文件对工程的技术要求与规定;1.4盾构法施工方案、施工组织设计应包括下列内容:1.4.1施工现场平面布置图;1.4.2盾构机的现场组装、安装及吊装方案;1.4.3工作竖井的施工方案与检查井的施工方案:1.4.4盾构法施工的临时给水、排水、照明、供电、消防、通风、通讯等设计;1.4.5砌块制造、运输、贮存、防水、拼装与一次注浆、二次注浆、补浆方案;1.4.6配套辅助施工机械设备的选型、规格、数量与现场及工作井垂直运输及水平运输等机械设备布置;1.4.7盾构机的出井(盾构机由始发井进入区间隧道)、穿越土层、进井(盾构机由区间隧道进入接收井)的条件以及掘进与运土方案:1.4.8测量与监控方案;1.4.9有防漏电、防缺氧、防爆、防毒等安全监测和保护措施;1.4.10盾构法施工的供电应设置双路电源及应急自备电源。

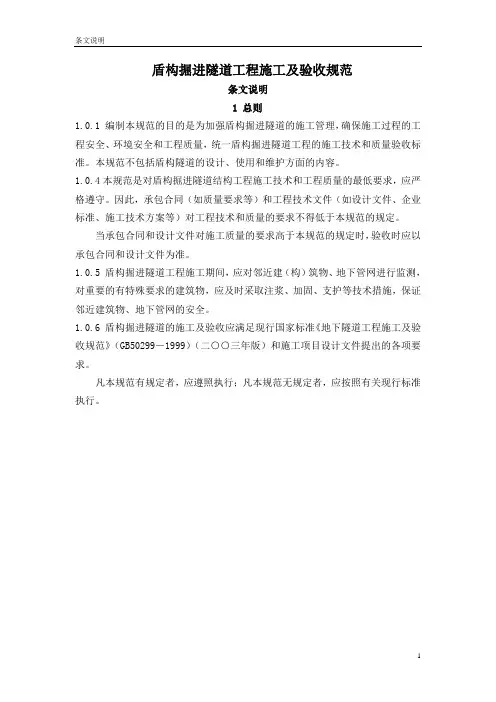

盾构掘进隧道工程施工及验收规范条文说明1 总则1.0.1编制本规范的目的是为加强盾构掘进隧道的施工管理,确保施工过程的工程安全、环境安全和工程质量,统一盾构掘进隧道工程的施工技术和质量验收标准。
本规范不包括盾构隧道的设计、使用和维护方面的内容。
1.0.4本规范是对盾构掘进隧道结构工程施工技术和工程质量的最低要求,应严格遵守。
因此,承包合同(如质量要求等)和工程技术文件(如设计文件、企业标准、施工技术方案等)对工程技术和质量的要求不得低于本规范的规定。
当承包合同和设计文件对施工质量的要求高于本规范的规定时,验收时应以承包合同和设计文件为准。
1.0.5盾构掘进隧道工程施工期间,应对邻近建(构)筑物、地下管网进行监测,对重要的有特殊要求的建筑物,应及时采取注浆、加固、支护等技术措施,保证邻近建筑物、地下管网的安全。
1.0.6盾构掘进隧道的施工及验收应满足现行国家标准《地下隧道工程施工及验收规范》(GB50299-1999)(二○○三年版)和施工项目设计文件提出的各项要求。
凡本规范有规定者,应遵照执行;凡本规范无规定者,应按照有关现行标准执行。
2 术语本章给出了本规范有关章节中引用的13条术语。
因盾构及施工技术都是新技术,目前在术语上存在地区和习惯差异,通过本规范统一盾构施工和验收的相关术语。
在编写本术语时,主要参考《地下铁道设计规范》、《地下铁道、轻轨交通岩土勘察规范》、《地下铁道、轻轨交通测量规范》、《地下铁道工程施工及验收规范》、《地下铁道设计施工》等规范和图书总结并统一出来的相关术语。
本规范的术语是从盾构掘进隧道的施工和验收角度赋于其含义,但含义不一定是术语的定义,同时还给出相应的推荐性英文术语,该英文术语不一定是国际通用的标准术语,仅供参考。
3 基本规定3.0.1对于盾构掘进隧道施工现场的技术质量管理,要求有相应的施工技术标准、健全的质量管理体系、施工质量控制和检验制度;对具体的施工项目,要求有经审查批准的施工组织设计和施工技术方案,并能在施工过程中有效运行。
盾构隧道施工工艺盾构隧道是一种用于地下隧道施工的先进技术,它能够减少对地面交通和建筑物的影响,因此在城市建设中得到广泛应用。
盾构隧道施工工艺包括以下几个主要步骤:一、前期准备工作:在进行盾构隧道施工之前,需要进行前期的准备工作,包括地质勘察、环境评估、方案设计等。
这些工作能够为后续的施工提供必要的数据和依据。
二、盾构机组装:盾构机是进行盾构隧道施工的关键设备,它需要在施工现场进行组装和调试。
盾构机的组装过程需要精确操作,确保设备能够正常工作。
三、导坑开挖:在开始盾构隧道的施工之前,需要进行导坑开挖工作,以便将盾构机输送到施工位置。
导坑开挖需要考虑地质条件和施工安全,确保盾构机能够安全进入施工区域。
四、盾构隧道掘进:盾构机开始进行隧道掘进工作,它通过推进装置和刀盘对地层进行开挖。
在掘进过程中,需要不断监测隧道内部的地质情况,确保施工安全。
五、隧道支护:在隧道掘进完成后,需要进行隧道的支护工作,以确保隧道的结构稳固和安全。
隧道支护材料包括混凝土衬砌、涂抹材料等。
六、后期施工:隧道完成主体工程后,还需要进行后期的施工工作,包括管线敷设、通风系统安装、隧道内部装修等。
综上所述,盾构隧道施工工艺是一个复杂的工程过程,需要精密的设备和严格的操作流程。
只有确保每个环节都符合要求,才能保证隧道施工的顺利进行和最终的质量安全。
盾构隧道施工是一项复杂而精密的工程过程,需要经验丰富的工程师和技术人员的精心设计和施工。
在施工过程中,需要充分考虑地质条件、环境因素以及安全风险,合理规划施工方案,采取科学有效的工艺措施,确保施工的顺利进行。
在隧道施工中,盾构机是起着关键作用的设备,它的性能和稳定性直接关系到隧道的质量和安全。
盾构机是一种巨大的机械装置,通常由主体部分、刀盘、推进系统、控制系统等部分组成。
在进行隧道掘进时,刀盘通过旋转和推进推动盾构机前进,同时进行地层的开挖和纵向的推进。
因此,盾构机的设计和制造需要满足高精度、高稳定性和强承载能力的要求。
盾构隧道下穿既有铁路路基及桥梁桩基施工过程影响研究摘要:随着社会不断的发展,人们对出行效率要求的不断提升,铁路基础工程的建设数目正在日益增加。
由于我国幅员辽阔,各地的地形地貌上也有很大的差距,在铁路架设过程中如果出现了山体,其中一个解决的办法就是进行隧道的挖掘和建设。
本文以北京地铁十号线为例,探讨了盾构隧道施工的过程中,铁路路基以及桥梁桩基受到的影响,并且陈述了相应的计算内容,提供了计算下穿模拟的思路。
关键词:盾构隧道;铁路路基;桥梁桩基;影响1、铁路路基以及桥梁桩基在盾构隧道施工的过程中受到的影响在盾构隧道进行施工的过程中,引发铁路和桥梁在结构上产生变形最主要的因素主要有:①因为开挖面在应力释放方面引发了相应的弹塑性变形,从而致使地层反力在大小以及分布方面的改变;②因为地下水位的变化导致覆土层固结并且沉降,让垂直方向上的土壤结构承受更大的压力;③因为正面土壤产生过大的压力而导致弹塑性变形,致使作用土承受的压力增加;④由于盾构推行是附近土壤受到影响而导致土壤结构上的变化,导致弹塑性的下降,致使土壤对桩基产生的反作用力在分布和大小上的变化。
因为以上这些外部条件产生了变化,导致地面路基以及桩体出现下沉或者倾斜等方面的改变。
实际的影响程度是由路基与桩基的结构和强度等内在特征所决定的。
而且在对附近项目施工产生的影响进行研究的时候,还应该考虑到盾构跟桩基距离、施工范围大小以及所在地点的地质结构和条件等。
因为产生影响的因素纷繁复杂,盾构推进导致的铁路路基和桥梁桩基结构上的变化务必要以理论计算作为基础。
而在工程施工中导致的土层沉降以及桩基变形都跟地质结构有比较大的关系,所以要结合地层结构的模型加以分析。
2、理论计算的具体内容和方法2.1计算的内容计算的主要内容有两个方面:①地铁十号线施工对京九铁路的路基在沉降方面产生的影响;②对京沪高铁和动车线路山桥梁结构在变形方面的影响。
2.2计算的方法采用ANSYS软件,并利用三维模式的地层结构的模型,研究盾构隧道在穿越时导致的铁路路基和桥梁桩基的形态变化。
