盾构隧道始发技术
- 格式:doc
- 大小:300.00 KB
- 文档页数:5
盾构始发技术交底1、交底范围泥水加压平衡盾构机始发;2、质量要求及标准《地铁设计规范》 (GB50157-2003)《地下铁道工程施工及验收规范(2003版)》 (GB50299-1999)《地下铁道、轻轨交通岩土工程勘察规范》 (GB50307-1999)《城市轨道交通工程测量规范》 (GB50308-2008)《盾构法隧道施工与验收规范》 (GB50446-2008)《建筑起重机械安全评估技术规程》 (建筑JGJ/T189-2009)3、施工准备3.1端头加固盾构始发井端头地层加固已完成,并根据设计要求对土体的加固效果进行检查,检查内容一般包括加固土体强度、 洞门处渗透性以及土体的匀质性。
若加固体经检查达到设计要求,则可进行下道工序施工;若未达到设计要求,则采取措施进行补充加固,并再次进行检查,直至达到设计要求方可进行下道工序施工。
3.2 端头降水当地层承压水头高于盾构始发洞门时,为保证盾构始发施工的顺利进行,对始发端头的承压水进行降水处理。
根据降水专项设计进行降水井施工,降水开始运行后,进行日常监测,当地下水位降至始发洞门以下1m或达到设计要求后,开始下道工序(洞门凿除)施工。
降水期间必须配备有安全装置的供配电系统,并配备双回路电源(备用发电机),以便在主电源临时停电时,能继续供电抽水。
其它设备用电不得干扰降水用电或串入降水供电线路内用电。
为保障水泵运转和正常使用,对电机设备要配有补偿保护装置。
降水期间在周边建筑物及基坑上布设一定数量的沉降监测点。
各监测点跟踪观测结果及时汇总分析,进行信息反馈,一旦发生沉降超标、变形过大等不良现象,立即采取应急措施处理。
3.3始发基础安装根据始发井结构以及隧道线路,对盾构始发姿态进行设计。
根据盾构始发姿态进行始发基础的安装,安装完成后严格进行测量复核,保证无误后固定。
3.4 反力架及支撑安装设计:反力架结构根据土建结构进行设计;反力架须具有足够的刚度和强度以能够提供盾构推进时所需的反力,反力架支撑系统将盾构推力作用到土建结构上,支撑提供的反力满足要求,且支撑有足够的稳定性。
盾构始发接收技术一、盾构始发技术盾构始发是指利用反力架和负环管片,将始发基座上的盾构,由始发竖井站推入地层,开始沿设计线路掘进的一系列作业。
盾构始发在施工中占有相当重要的位置。
1)盾构始发方式盾构始发方式根据盾构主机、后配套及相关附属设施是否一次性放置于地下,分为整体始发和分体始发;根据临时拼装的负环管片是否采用半环方式,分为整环始发和半环始发;根据盾构始发的线路不同,又可分为直线始发和曲线始发。
(1)整体始发与分体始发①整体始发。
整体始发是指将盾构主机和全部台车安装在始发井下,盾构始发掘进时带动全部台车一起前进的施工技术。
当具备整机始发条件时,尽量采用整体始发,以便充分发挥盾构施工安全、快速、高效的优势。
目前盾构施工中,采用的整体始发主要有利用车站整体始发和利用“始发竖井+反向隧道+出土井”的整体始发两种方式(图6.13)。
图6.13 盾构始发井+反向隧道+出土井整体始发方式示意图利用“始发竖井+反向隧道+出土井”的整体始发方式只需增加一个出土竖井的投资,在出土井施工场地许可的情况下,可以在始发井和出土井同时施工的情况下,从两个工作面相向施工70 m左右的反向隧道,能大大节约工期。
因此,在车站条件不具备盾构机整体始发时,可优先考虑“始发竖井+反向隧道+出土井”的整体始发方式。
②分体始发。
盾构按常规整体始发需要80 m长的始发竖井或车站空间。
如此长的竖井不但造价昂贵,而且在繁华的城市中很少具备这样条件的场地。
车站也有可能因场地拆迁或总工期控制等因素一时不能提供盾构整体始发空间,这时就需要采用分体式始发。
分体始发是将盾构主机与全部或部分台车之间采用加长管线连接,盾构主机与全部或部分台车分开前行,待初始掘进完成后再将盾构主机与全部台车在隧道内安装连接进行正常掘进(图6.14)。
盾构分体式始发时,盾构主机与地面台车之间采用的电缆、油管等管线需加长连接,在盾构掘进80 m 左右后拆除负环,将后配套台车吊入始发井内,并拆除台车与盾构主机相接的加长管线,对台车与盾构主机重新进行连接,然后按正常掘进模式掘进。
盾构始发掘进接收施工方案盾构始发掘进是一种用于地下隧道施工的先进技术。
盾构机是一种在地下钻孔中同时施工和推进的机械设备,能够以较高的效率和质量完成地下隧道的施工任务。
盾构始发掘进接收施工方案是指在盾构始发阶段,如何合理安排施工流程和组织施工工作,以确保盾构机顺利进行始发掘进施工。
首先,盾构始发掘进接收施工方案需要确定好盾构始发的具体位置和方向。
根据隧道设计要求和地质调查资料,选择合适的始发位置,并确定盾构机朝向和开挖方向。
同时,需要在始发位置周围进行地面预处理工作,如清理、平整和加固地面等。
其次,盾构始发掘进接收施工方案需要进行工程准备工作。
包括准备盾构机和辅助设备,检查设备的工作状态和保养情况,确认设备可以正常运行。
同时,对施工现场进行必要的安全措施,如设置围挡和施工标志,安装监测设备等。
然后,盾构始发掘进接收施工方案需要制定详细的施工计划。
根据设计要求和施工单位的实际情况,合理安排盾构机的日常作业时间和施工进度。
同时,结合地质条件和隧道设计要求,制定适当的掘进速度和开挖断面的尺寸。
要合理安排工作人员的轮班,保证施工现场的连续作业。
接下来,盾构始发掘进接收施工方案需要进行施工准备工作。
这包括对盾构机进行检查和试运行,确保机器能够正常运转。
同时,要组织好各项施工人员和设备的调配,确保施工队伍的到位和施工技术的熟练程度。
在施工现场,要进行必要的调整和安排,包括设立工地办公室、仓库和休息室等。
最后,盾构始发掘进接收施工方案需要进行现场施工管理和质量控制。
施工人员要按照设计要求和施工规范进行施工作业,确保盾构机顺利进行始发掘进。
同时,要加强现场监理和质量检查,对施工过程中出现的问题进行及时处理和整改。
并进行必要的安全培训和技术交流,提高施工人员的工作素质和专业技术水平。
总之,盾构始发掘进接收施工方案是确保盾构机顺利进行始发掘进的关键。
通过合理安排施工流程和组织施工工作,能够提高施工效率和施工质量,保证地下隧道的安全和可靠性。

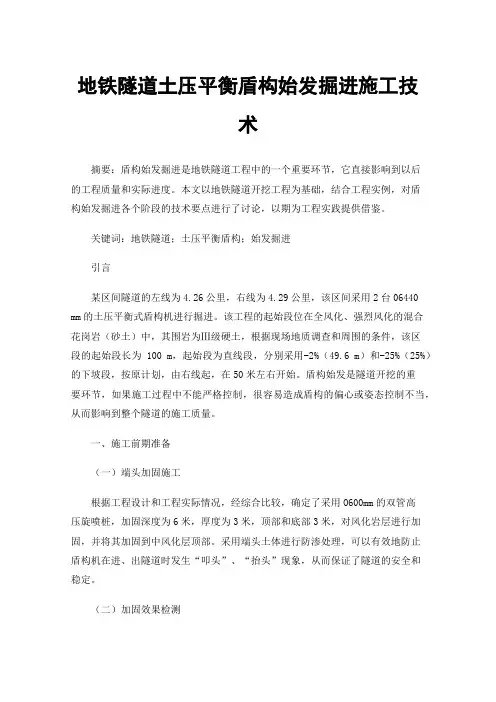

地铁隧道土压平衡盾构始发掘进施工技术摘要:盾构始发掘进是地铁隧道工程中的一个重要环节,它直接影响到以后的工程质量和实际进度。
本文以地铁隧道开挖工程为基础,结合工程实例,对盾构始发掘进各个阶段的技术要点进行了讨论,以期为工程实践提供借鉴。
关键词:地铁隧道;土压平衡盾构;始发掘进引言某区间隧道的左线为4.26公里,右线为4.29公里,该区间采用2台06440 mm的土压平衡式盾构机进行掘进。
该工程的起始段位在全风化、强烈风化的混合花岗岩(砂土)中,其围岩为Ⅲ级硬土,根据现场地质调查和周围的条件,该区段的起始段长为100 m,起始段为直线段,分别采用-2%(49.6 m)和-25%(25%)的下坡段,按原计划,由右线起,在50米左右开始。
盾构始发是隧道开挖的重要环节,如果施工过程中不能严格控制,很容易造成盾构的偏心或姿态控制不当,从而影响到整个隧道的施工质量。
一、施工前期准备(一)端头加固施工根据工程设计和工程实际情况,经综合比较,确定了采用O600mm的双管高压旋喷桩,加固深度为6米,厚度为3米,顶部和底部3米,对风化岩层进行加固,并将其加固到中风化层顶部。
采用端头土体进行防渗处理,可以有效地防止盾构机在进、出隧道时发生“叩头”、“抬头”现象,从而保证了隧道的安全和稳定。
(二)加固效果检测第一,垂直取芯检测。
在施工开始时,通过竖向钻孔取心,检查其均匀性和抗压性,确保其各项性能符合设计要求,28天内无侧限抗压强度不低于1.0 MPa,渗透系数小于1.0x10-6/cm/s。
竖向取心时,抽样样本数在总桩量中所占比例不小于2-5%,取芯数量不能少于3个,钻探取芯应距离隧道构造较远,取样完毕后要按照规定进行回填[1]。
第二,水平探孔检测。
在开始掘进之前,按设计的要求,在加劲口中心、环向均匀布置9个O42mm的观测孔,观测孔要穿过整个地下连续墙,并取1/2的长度,取心长度大于4 m;对未达到加固效果的,可以采用压力水平注浆或地面压浆,提高始发端土体的自稳定性,从而确保始发隧道的可靠性和安全性。

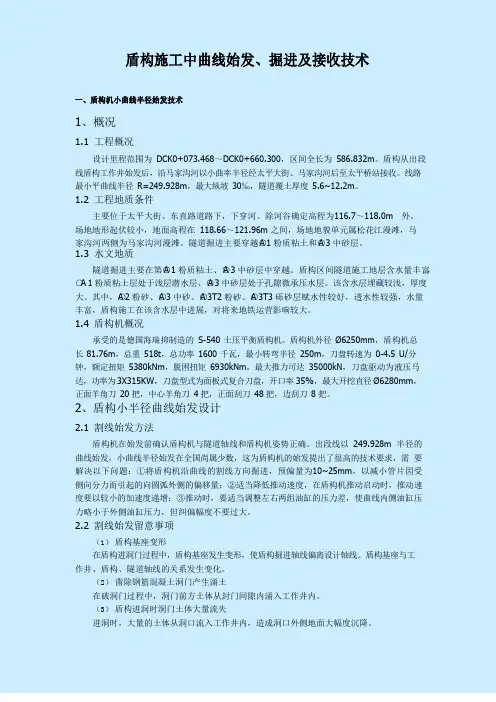

盾构施工中曲线始发、掘进及接收技术一、盾构机小曲线半径始发技术1、概况1.1工程概况设计里程范围为DCK0+073.468~DCK0+660.300,区间全长为586.832m。
盾构从出段线盾构工作井始发后,沿马家沟河以小曲率半径经太平大街、马家沟河后至太平桥站接收。
线路最小平曲线半径R=249.928m,最大纵坡30‰,隧道覆土厚度5.6~12.2m。
1.2工程地质条件主要位于太平大街、东直路道路下,下穿河。
除河谷确定高程为116.7~118.0m 外,场地地形起伏较小,地面高程在118.66~121.96m 之间,场地地貌单元属松花江漫滩,马家沟河两侧为马家沟河漫滩。
隧道掘进主要穿越○A1粉质粘土和○A3中砂层。
1.3水文地质隧道掘进主要在第○A1粉质粘土、○A3中砂层中穿越。
盾构区间隧道施工地层含水量丰富,○A1粉质粘土层处于浅层潜水层、○A3中砂层处于孔隙微承压水层。
该含水层埋藏较浅,厚度大。
其中,○A2粉砂、○A3中砂、○A3T2粉砂、○A3T3砾砂层赋水性较好,透水性较强,水量丰富,盾构施工在该含水层中进展,对将来地铁运营影响较大。
1.4盾构机概况承受的是德国海瑞抑制造的S-540 土压平衡盾构机。
盾构机外径Ø6250mm,盾构机总长81.76m,总重518t,总功率1600 千瓦,最小转弯半径250m,刀盘转速为0-4.5 U/分钟,额定扭矩5380kNm,脱困扭矩6930kNm,最大推力可达35000kN,刀盘驱动为液压马达,功率为3X315KW,刀盘型式为面板式复合刀盘,开口率35%,最大开挖直径Ø6280mm,正面羊角刀20 把,中心羊角刀4 把,正面刮刀48 把,边刮刀8 把。
2、盾构小半径曲线始发设计2.1割线始发方法盾构机在始发前确认盾构机与隧道轴线和盾构机姿势正确。
出段线以249.928m 半径的曲线始发,小曲线半径始发在全国尚属少数,这为盾构机的始发提出了很高的技术要求,需要解决以下问题:①将盾构机沿曲线的割线方向掘进,预偏量为10~25mm,以减小管片因受侧向分力而引起的向圆弧外侧的偏移量;②适当降低推动速度,在盾构机推动启动时,推动速度要以较小的加速度递增;③推动时,要适当调整左右两组油缸的压力差,使曲线内侧油缸压力略小于外侧油缸压力,但纠偏幅度不要过大。

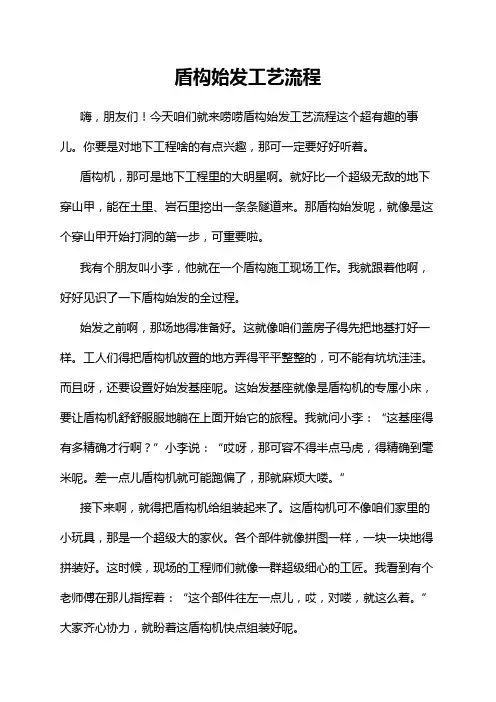

盾构始发工艺流程嗨,朋友们!今天咱们就来唠唠盾构始发工艺流程这个超有趣的事儿。
你要是对地下工程啥的有点兴趣,那可一定要好好听着。
盾构机,那可是地下工程里的大明星啊。
就好比一个超级无敌的地下穿山甲,能在土里、岩石里挖出一条条隧道来。
那盾构始发呢,就像是这个穿山甲开始打洞的第一步,可重要啦。
我有个朋友叫小李,他就在一个盾构施工现场工作。
我就跟着他啊,好好见识了一下盾构始发的全过程。
始发之前啊,那场地得准备好。
这就像咱们盖房子得先把地基打好一样。
工人们得把盾构机放置的地方弄得平平整整的,可不能有坑坑洼洼。
而且呀,还要设置好始发基座呢。
这始发基座就像是盾构机的专属小床,要让盾构机舒舒服服地躺在上面开始它的旅程。
我就问小李:“这基座得有多精确才行啊?”小李说:“哎呀,那可容不得半点马虎,得精确到毫米呢。
差一点儿盾构机就可能跑偏了,那就麻烦大喽。
”接下来啊,就得把盾构机给组装起来了。
这盾构机可不像咱们家里的小玩具,那是一个超级大的家伙。
各个部件就像拼图一样,一块一块地得拼装好。
这时候,现场的工程师们就像一群超级细心的工匠。
我看到有个老师傅在那儿指挥着:“这个部件往左一点儿,哎,对喽,就这么着。
”大家齐心协力,就盼着这盾构机快点组装好呢。
盾尾密封装置的安装也很关键。
这就像是给盾构机的屁股后面装了一道特别的门。
如果密封不好,那土啊水啊的就会从后面跑进来,那就像你家里水管漏水一样糟糕。
小李告诉我:“这个密封要是出了问题,盾构机在里面可就没法好好干活啦,就像人穿着破了洞的鞋子走路,能舒服吗?”然后呢,就是要安装反力架了。
这反力架啊,就像是盾构机往前掘进的一个支撑点。
你想啊,盾构机要往前顶,没有个支撑的东西怎么行呢?就像咱们推东西的时候,得有个东西靠着才好发力呀。
工人们把反力架安装得牢牢的,每个螺丝都拧得紧紧的,就像守护着一个宝贝似的。
始发洞门的处理也不简单。
这洞门就像是盾构机通往地下世界的大门。
要把洞门周围处理得干干净净,有时候还得加固一下呢。
短套筒盾构始发施工工法一、前言短套筒盾构始发施工工法是一种较新颖的隧道开挖技术,其应用在城市地铁和铁路等基础设施建设中越来越普遍。
该工法采用机械化操作,施工速度快,隧道质量高,还可减少对地上交通和周围环境的干扰。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行详细介绍。
二、工法特点短套筒盾构始发施工工法是一种新型盾构工法,采用套筒与盾构机结合的方式进行施工。
短套筒盾构始发施工与传统的盾构工法相比,具有以下几个特点:1. 施工速度快:由于套筒和盾构机的结合,可以最大程度地提高施工速度,因此在工期安排和工程进度方面更为优越。
2. 施工效率高:短套筒盾构始发施工工法采用机械化施工,减少了人力投入。
同时还缩短了进退筒距离,提高了施工效率。
3. 隧道质量高:由于施工过程中的机械化操作,减少了人为因素的干扰,因此可以保证隧道质量高。
4. 减少地上交通干扰:短套筒盾构始发施工工法以地下施工为主,可以减少地上交通因为建设工程的干扰而受到的影响。
5. 减少环境污染:短套筒盾构始发施工工法在施工过程中减少露天作业,并可有效控制噪声和飞尘等污染,保护周围环境和生态。
三、适应范围短套筒盾构始发施工工法适用于直线、曲线及跨越河流等隧道工程设计,可广泛应用于隧道建设、地下空间掘进工程、水利工程、矿山工程等施工领域。
四、工艺原理短套筒盾构始发施工工法的工艺原理是:利用盾构机进行掘进,同时套筒与盾构机一起推进,并在施工过程中对套筒和盾构机的运动进行控制。
利用压力来驱动套筒的推进,同时也需要控制推进的速度,确保施工安全可靠。
当盾构机在前方挖掘隧道时,使用注浆及时填充隧道周围的空隙,保证工程的安全稳定。
通过对施工技术的优化和加强对机器装备的支持,能够提高工程施工的效率和质量,减少不必要的危险和浪费。
五、施工工艺1. 依据实际情况静脉注水和短套筒的设置。
2. 进行切割。

盾构始发接收流程口诀1.引言1.1 概述盾构始发接收流程口诀是在盾构工程中进行始发和接收作业的一种流程规范,旨在确保工程的顺利进行和质量的保证。
在盾构工程中,始发指的是盾构机顺利进入隧道,开始施工作业;接收则是指盾构机完成施工作业后,从隧道中被拆解出来。
因此,盾构始发接收流程口诀的主要目标是确保始发过程的安全和有效,以及接收过程的标准和高效。
在盾构始发接收流程中,首先需要进行准备工作。
这包括对盾构机进行检查和维护,确保其各项功能正常运转;对施工现场进行排查和清理,确保始发和接收操作的顺利进行。
在盾构始发流程中,需要按照一定的步骤进行操作。
首先,需要进行盾构机的检查和调试,确保其各项参数符合要求。
然后,进行盾构机的开挖,这包括地面的预开挖和隧道内的掘进施工。
在开挖过程中,需要不断检查和调整盾构机的姿态和推进速度,以确保施工的顺利进行。
最后,在开挖完成后,需要对隧道进行检查和修补,以确保施工的质量和安全。
而在盾构接收流程中,同样需要进行准备工作。
这包括对接收井进行清理和检查,确保其符合接收要求;对盾构机进行拆解和搬运准备,以便顺利将其取出隧道。
接收过程中,首先需要将盾构机从隧道内拆解出来,并进行清理和检查。
接着,对拆解后的盾构机进行维护和修复,以便继续使用或下一次施工。
最后,需要对接收井和隧道进行清理和整理,确保其符合后续工程的要求。
综上所述,盾构始发接收流程口诀是盾构工程中非常重要的一部分。
它通过规范始发和接收过程,确保工程的质量和安全,提高施工效率。
在实际操作中,应严格按照盾构始发接收流程来进行作业,以实现工程目标。
文章结构部分的内容应包括对整篇文章的组织和安排进行说明。
下面是关于文章结构的内容示例:1.2 文章结构本篇文章旨在介绍盾构始发和接收流程的口诀,为读者提供一种简明扼要的学习方式。
为了达到这一目的,本文按以下结构进行展开:引言部分(Chapter 1)将首先对整篇文章进行概述,介绍文章的背景和主要内容,并阐述本文的目的和意义。
盾构机两次分体始发施工工法盾构机两次分体始发施工工法一、前言盾构机两次分体始发施工工法是在隧道施工过程中使用的一种工法,其特点是具有施工周期短、施工效率高、质量可控等优势。
本文将对该工法的工艺特点、适应范围、实际应用、施工过程、劳动组织、机具设备、质量控制、安全措施以及经济技术分析进行详细介绍。
二、工法特点盾构机两次分体始发施工工法主要特点有:1. 施工周期短。
该工法通过对隧道分段先后施工,可以减少施工所需的总时间,提高工程进度。
2. 施工效率高。
采用盾构机进行施工,可以有效提高施工效率,减少人工操作,降低人力成本。
3. 质量可控。
由于采用分段施工,可以对每个分段的施工质量进行严格控制,确保隧道的质量符合设计要求。
三、适应范围盾构机两次分体始发施工工法适用于大型隧道工程,尤其是需要施工周期较短、施工效率较高和质量可控的工程项目。
适用于地下输水、排水、道路、轨道、管道等各类地下工程。
四、工艺原理盾构机两次分体始发施工工法的工艺原理主要包括与实际工程之间的联系和采取的技术措施。
1. 工程测量与定位。
通过测量和定位确定好隧道的位置和线路。
2. 盾构机始发。
将盾构机安置在始发井内,准备进行施工。
3. 初次分体始发。
盾构机启动后,进行施工,同时确保施工质量和进度。
4. 隧道衬砌与二次承力补强施工。
在完成初次分体始发后,进行隧道衬砌和二次承力补强等工艺施工。
5. 二次分体始发。
完成初次分体始发后,继续进行第二次分体的始发施工,完成整个隧道的施工。
五、施工工艺盾构机两次分体始发施工工法的施工工艺主要包括以下几个阶段:1. 施工准备阶段。
包括工地准备、机具设备的调试和操作人员的培训等工作。
2. 盾构机始发。
将盾构机安置在始发井内,准备进行施工。
3. 初次分体始发。
启动盾构机,进行施工,同时进行施工质量和进度的控制。
4. 隧道衬砌与二次承力补强施工。
在完成初次分体始发后,进行隧道衬砌和二次承力补强等工艺施工。
5. 二次分体始发。
调整掘进方向,始发阶段空间定位意义在于保证盾构机始发掘进的隧道线形满足设计规范,不超限。
(1)盾构机始发时一般处在直线段或者缓和曲线段,在直线段盾构机始发采取盾构机轴线与设计轴线平行或者重合的方式来始发。
(2)在缓和曲线段采取盾构机轴线与隧道设计轴线相切的方式来始发(切线始发)。
(3)在小曲线段,盾构机始发采用盾构机轴线割隧道轴线的方式来始发(割线始发)。
割线的确定根据隧道设计轴线的曲线半径、盾构机体长度、盾构机调整方向的操作因素来考虑。
Cad制图的方法,简单、精确。
(4)考虑始发井主体结构、维护结构的目的在于确定其结构施工成果是否偏差过大,影响洞门密封的安装,保证洞门密封效果。
(5)盾构机沿轴线方向的定位对盾构始发影响不大,但准确的定位会对洞门施工产生影响,主要指零环与主体结构在轴线方向上的距离,洞门施工时是否需要切割或拆除零环。
2、始发托架和反力架的安装定位一般在始发井主体结构施工时即进行始发托架、反力架安装预埋件的安装固定。
盾构机始发托架、反力架的安装定位依赖于预埋件安装位置和强度,因此预埋件需定位准确,安装牢固;盾构机始发托架的安装定位,依据盾构机始发空间位置来确定,在安装方面主要考虑其固定牢固;反力架的安装定位需考虑盾构机始发的空间位置,选择合理的固定方式,以保证足够的始发反力,从受力的角度分析,反力架的安装需满足抗弯、抗剪、抗拔;反力架的基准钢环平面要与盾构机始发方向垂直,基准环的空间位置,与待拼装的负环位置要准确对应。
3 洞门密封的安装、洞门破除、始发负环管片的拼装1、洞门密封的结构图1 洞门密封结构2、安装注意要点定位准确、安装牢固。
3、洞门破除检查确定地层稳定的条件下方可破除洞门,洞门破除要遵循快速破除,及时清理,迅速推进、刀盘快速顶到掌子面为原则。
4、负环管片拼装方法在盾尾刷上直接拼装。
图2 负环管片拼装负环管片一般采取错缝拼装,根据负环管片拼装成果为直线选用管片,考虑隧道设计轴线线形因素,可在-1环开始调整管片类型和拼装点位,拟合施工曲线。
盾构分体始发施工工法盾构分体始发施工工法一、前言盾构分体始发施工工法是一种在地下开挖的过程中采用的先进技术,它可以减少对地表和地下结构的影响,提高施工效率和施工质量。
本文将详细介绍盾构分体始发施工工法的特点、应用范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点盾构分体始发施工工法有以下几个特点:1. 高效率:盾构分体始发施工工法可以提高施工的效率,减少施工周期,节省时间和人力成本。
2. 低影响:这种工法对地表和周围环境的影响较小,可以降低因施工引起的地面塌陷、松动围岩等问题。
3. 施工质量高:盾构分体始发施工工法可以提供良好的围岩支护和防水等能力,保证了地下结构的稳定和安全。
4. 多功能性:盾构分体始发施工工法可以适用于多种地质条件和工程类型,如隧道、地铁等。
三、适应范围盾构分体始发施工工法适用于以下几种工程类型:1. 地铁工程:盾构分体始发施工工法适用于地铁隧道的开挖和建设,可以减少对地上交通和建筑物的影响。
2. 隧道工程:这种工法可以用于公路隧道、铁路隧道等各种类型的隧道工程,提高施工效率和质量。
3. 水利工程:盾构分体始发施工工法可以应用于水库、水电站、水利管道等各类水利工程的建设,确保工程的安全和稳定。
4. 其他工程:盾构分体始发施工工法还可以用于城市管网、引水道、堆场等各类工程。
四、工艺原理盾构分体始发施工工法的工艺原理是将盾构机从一个便于施工的位置开始推进,分别沿着水平和垂直方向进行推进。
通过先进的控制系统和工程技术,实现对盾构机的准确定位和控制,从而保证施工质量和安全。
具体来说,盾构分体始发施工工法采用以下技术措施:1. 盾构机定向控制:通过精确的测量和定位技术,控制盾构机在地下隧道开挖中的前进方向和位置,确保施工的准确性。
2.土压平衡控制:通过监测盾构机周围土压,根据土壤的力学特性进行控制,确保盾构机的稳定和运行。
3. 围岩支护:在盾构机开挖过程中,根据地质条件和工程要求,采取合适的支护措施,保证地下结构的稳定和安全。
地铁项目盾构机分体始发关键技术摘要:随着城市建设的高速发展,国内外地铁隧道已基本采用盾构法施工。
盾构始发模式分为两种:一种为整机始发;另一种为分体始发,当盾构始发不在车站或者始发场地受限时,将盾构主机及部分拖车吊入到始发端,另一部分拖车安装在地面上或者后方隧道内,避开出土井,在盾构隧道达到一定的长度后进行二次或多次分体始发,大大提升工程施工效率。
关键词:地铁;土压平衡盾构;分体始发1、盾构机参数标准的地铁盾构机开挖直径为6280mm,整机长度约为75m~90m。
2、盾构机分体始发技术策划2.1始发方式的确定盾构始发井始发场地狭小,可利用场地无法实现整机始发,为提高盾构机生产效率及加快掘进施工进度,须采用二次分体始发的方式。
2.2盾构始发准备工作盾构下井组装始发前须对洞门的平面、高程进行复核。
连接桥与盾体间需用延伸油管连接,管路架高放置在隧道两侧。
双轨梁不能直接与盾体相连,所以需要加工临时托架。
为便于区分管线类型,利于排除管线故障,避免二次转接时出现连接错误,需对分体始发的各种管线做好标识。
标识采用不同颜色的塑料带制作,并加以说明。
同步注浆管路准备备用管路,以保证同步注浆管堵塞时可及时更换。
2.3始发地面布置盾构吊装及始发区域场地兼设竖井、管片堆场、渣土池、配电房、盾构机后备套放置区等。
因场地限制可将盾构机1#、2#、3#、4#、5#台车放置地面,须满足管片堆放、渣土外运等场地使用功能。
2.4始发井下布置井下放置盾构机刀盘、前盾、中盾、盾尾、螺旋机(土压盾构机)等部件,须满足出土条件。
2.5管线的布置盾构机分体始发采用管线延伸的办法,临时将主机和地面的液压管线和电气线路连接,并在地面拖车完全下井后拆除临时管线及电气线路。
地面摆放的各节台车之间管线(油、水、气及控制电缆)正常连接,然后使用螺纹式接头高压油管(35Mpa)与小井口钢管接驳,可供盾体掘进满足整机长度距离,大大节省了接管的时间,提升工作效益。
南京长江隧道工程盾构始发方案清晨的阳光透过窗帘的缝隙,洒在桌面上,我拿起笔,思绪开始飘散。
关于南京长江隧道工程的盾构始发方案,我已经构思了许久,现在,就让我用这流畅的文字,将这份方案一气呵成。
一、项目背景南京长江隧道工程,是我国长江流域的一项重大基础设施项目,全长约10.3公里,西起南京江北新区,东至南京主城区。
工程采用盾构法施工,盾构直径达14.93米,是我国直径最大的盾构隧道之一。
项目建成后将大大缓解南京过江交通压力,促进两岸经济发展。
二、盾构始发方案1.始发井建设盾构始发井位于江北新区,占地面积约2000平方米。
井内设置盾构机安装、调试、维修等设施,同时配备相应的供电、供水、通风等系统。
始发井建设采用明挖法施工,确保施工安全、高效。
2.盾构机选型3.盾构始发程序(1)盾构机安装调试在始发井内,将盾构机各部件组装完毕,并进行调试。
确保盾构机在始发前各项性能指标达到最佳状态。
(2)盾构机进洞盾构机进洞前,需要对洞口进行加固处理,防止土体流失。
进洞时,要注意控制盾构机姿态,确保顺利进入隧道。
(3)盾构机推进盾构机推进过程中,要密切关注地质条件变化,调整推进参数。
同时,加强对盾构机的维护保养,确保施工顺利进行。
(4)盾构机出土盾构机出土过程中,要合理控制出土速度,避免对地面产生影响。
出土后的渣土要及时外运,减少对环境的影响。
4.施工安全措施(1)加强监测施工过程中,要对地面、地下水位、隧道结构等进行实时监测,确保施工安全。
(2)应急预案针对可能出现的突发情况,制定应急预案,确保施工过程中能够迅速应对。
(3)人员培训加强施工人员培训,提高安全意识,确保施工安全。
三、施工进度安排南京长江隧道工程盾构始发方案预计施工周期为24个月。
具体进度安排如下:1.始发井建设:3个月2.盾构机安装调试:2个月3.盾构机进洞:1个月4.盾构机推进:15个月5.盾构机出土:2个月6.施工验收:1个月四、项目效益1.缓解过江交通压力,提高交通效率。
盾构始发、过站、起吊技术研究由于地铁隧道绝大部分在城市中,受交通及空间影响,盾构机的始发、过站、起吊在很多地方会遇到困难,进而影响我们的工法及投资。
要更好的解决这个问题需要设计人员详细了解盾构机的构造尺寸及施工方法.过站一般是在交通条件不允许或是受工期影响较大时采用的工法.在交通及空间允许的情况下应尽量考虑站外过站,减小车站基坑深度.掉头分站内掉头和站外掉头,站外掉头和正常盾构接收始发基本一样,主要是站内掉头不一样,站内掉头要考虑盾构掉头的空间.主要运用在地面无吊出条件的情况.这个工法对车站结构布置要求较高.转场一般在运用在盾构掘进长度较长的情况,为了提高出土及管片吊装的效率采用的工法.一、盾构机主要技术参数(设备规格)由于西安主要采用小松盾构机,所以主要介绍该型盾构机,小松盾构机的吊装可归纳为主机、连接桥、后配套拖车三套系统吊装;(1)主机三大组件:第一节:刀盘+切口环(前体)直径=6340mm,长度L=1460(φ6370mm)+3450mm。
第二节:支承环(中体)直径φ=6340mm,长度L=3300mm。
第三节:盾尾(后体)直径φ=6340mm, 长度L=2904mm。
(2)主机与拖车间连接桥:连接在主机及1号拖车之间,主要装备有初级皮带运输机、二级管片吊运机及拖车与主机间的所有动力电缆、液压管线等。
该双轨梁是本台盾构机尺寸较长的大件之一,长14m。
(3)后配套拖车系统:第一节:装备有操作室、空压机、储气罐及盾尾油脂泵系统等,长度6.5m、宽4.2m、高3.84m;第二节:装备有同步注浆泵、润滑油脂泵系统等,长度 6.5m、宽度4.2m、高3.84m;第三节:装备有液压油箱及液压泵站系统及掌子面土体改良系统等,长度6.5m、宽度4.2m、高3.84m;第四节:装备有变频器配电柜及箱式变电站,长度 6.8m、宽度4.2m、高3.84m;第五节:装备有低压配电柜、高压电缆储存装置等,长度6m、宽度4.2m、高3.84m;用来出渣的皮带输送机装备在每台后配套拖车的上部。
盾构法隧道施工的始发技术摘要:结合盾构隧道施工始发技术在上海轨道交通8号线Ⅺb标施工过程中的应用,介绍了盾构施工始发技术的组成、关键技术、关键工序及工艺,并提出了常见问题的对策和预防措施。
关键词:盾构始发施工技术1 前言盾构法是暗挖隧道的专用机械在地面以下建造隧道的一种施工方法。
盾构是进行土方开挖正面支护和隧道衬砌结构安装的隧道专用施工机械,盾构外形与隧道形状一致,盾构壳体内装备着推进机构、挡土机构、出土运输机构、安装衬砌机构等部件。
用盾构法建造隧道,其埋设深度可以很深而不受地面建筑物和交通的限制。
我国地铁隧道施工已开始使用盾构法。
随着技术进步、认识提高、综合国力的增强,特别是随着该施工技术所显现的优势,盾构法越来越多地被国内地铁界所接受,上海、广州、南京、北京、深圳、天津、西安、成都、沈阳、杭州、青岛等城市都使用这种方法。
上海地铁是国内最早采用盾构施工的,且大部分工程都是利用盾构完成的。
虽然盾构有许多成功的工程实例,但是使用这种方法也有较大的风险。
如盾构在隧道内只能前进,不可后退,一旦盾构本身出现致命的故障,可能就会产生灾难性的后果。
而且使用盾构在对洞口进行加固处理的始发时阶段出问题的概率很高,即使是非常有经验的承包商也常会发生类似事故。
本文重点介绍盾构始发的技术问题。
2 始发技术的重要性及关键技术盾构的进出洞工序是盾构法建造隧道的关键工序,该工序施工技术的优劣将直接影响到建成后隧道或管道的轴线质量、进出洞口处环境保护的成效及工程施工的成败。
盾构的进出洞施工技术必须根据工程所处地层的土质、水文、环境条件和环境保护要求的等级而制定。
由于在始发阶段存在以下几种特殊情况:(1)始发推进前需凿除车站的围护结构(主要是处理地下墙的钢筋砼结构),凿除围护结构后的土体在一定的时间段内必须保持自立性和止水性,不能有水土流失,这就需要进行出洞处的地基加固;(2)始发阶段盾构机主体在始发导轨上不能进行调向;(3)始发阶段的姿态及地面沉降控制比正常推进阶段更困难;(4)始发期间一些设备如管片小车、管片吊机,包括出土都不能正常使用。
盾构隧道始发技术
1前言
我国地铁隧道施工已开始使用盾构法。
随着技术进步、认识提高、综合国力的增强,特别是随着该施工技术所显现的优势,盾构法越来越多地被国内地铁界所接受,上海、广州、南京、北京、深圳、天津、西安、成都、沈阳、杭州、青岛等城市都使用这种方法。
上海地铁是国内最早采用盾构施工的,且大部分工程都是利用盾构完成的;南京地铁目前有3个盾构标段4台盾构机在进行施工,施工总量约占全线的30%。
虽然盾构有许多成功的工程实例,但是使用这种方法也有较大的风险。
如盾构在隧道内只能前进,不可后退,一旦盾构本身出现致命的故障,可能就会产生灾难性的后果。
而且使用盾构在对洞口进行加固处理的始发时阶段出问题的概率很高,即使是非常有经验的承包商也常会发生类似事故。
本文重点介绍盾构始发的技术问题。
2始发技术的重要性及关键技术
由于在始发阶段存在以下几种特殊情况:
(1)始发推进前需凿除车站的围护结构(主要是处理钢筋砼结构),凿除围护结构后的土体在一定的时间段内必须保持自稳,不能有水土流失;
(2)始发阶段盾构机主体在始发导轨上不能进行调向;
(3)始发阶段的姿态及地面沉降控制比正常推进阶段更困难;
(4)始发期间一些设备如管片小车、管片吊机,包括出渣都不能正常使用。
有时也会存在盾构机因为车站结构的原因而不能整机始发。
综上所述,盾构在初始阶段的施工难度很大。
因此,盾构隧道始发技术是盾构法施工技术的关键,也是盾构施工成败的一个标志,必须要全力做好。
同时还应确保盾构连续正常地从非土压平衡工况过渡到土压平衡工况,以达到控制地面沉降,保证工程质量等目的。
始发技术包括洞口端头处理(在软土无自稳能力的地层中)、洞门砼凿除(主要针对钢筋砼围护结构)、盾构始发基座的设计加工、定位安装;始发用反力架的设计加工、就位;支撑系统、洞门环的安设、盾构组装、盾构始发方案、其他保证盾构推进用设备、人员、技术准备等,直到始发推进。
3始发施工技术
3.1始发洞口的地层处理
在盾构始发之前,一般要根据洞口地层的稳定情况评价地层,并采取有针对性的处理措施。
地层处理一般采取如“固结灌浆”、“冷冻法”、“插板法”等措施进行地层加固处理。
选择加固措施的基本条件为加固后的地层要具备最少一周的侧向自稳能力,且不能有地下水的损失。
常用的具体处理方法有搅拌桩、旋喷桩、注浆法,SMW工法、冷冻法等。
选择哪一种方法要根据地层具体情况而定,并且严格控制整个过程。
3.2始发洞口维护结构的切除
根据经验,一般在始发前至少一个月开始洞口维护结构的切除。
整个施工一般分两次进行,第一次先将围护结构主体凿除,只保留维护结构的钢筋保护层,在盾构始发前将保护层混凝土凿除。
在凿除完最后一层混凝土之后,要及时检查始发洞口的净空尺寸,确保没有钢筋、混凝土侵入设计轮廓范围之内。
3.3洞口密封
洞口密封是为盾构在始发时防止背衬注浆砂浆外泄所用,按种类分有压板式和折叶式两种,其中折叶式越来越被人们所认可。
洞口密封的施工分两步进行施工,第一步是在车站结构的施工工程中,做好始发洞门预埋件的埋设工作,要特别注意的是在埋设过程中预埋件必须与车站结构钢筋连接在一起;第二步在盾构正式始发之前,应先清理完洞口的碴土,再完成洞口密封的安装。
3.4洞口始发导轨的安装
在围护结构破除后,盾构始发台端部距离洞口围岩必然会产生一定的空隙,为保证盾构在始发时不致于因刀盘悬空而产生盾构“叩头”现象,需要在始发洞内安设洞口始发导轨。
安设始发导轨时应在导轨的末端预留足够的空间,以保证盾构在始发时,不致因安设始发导轨而影响刀盘旋转。
3.5反力架、始发台的安装
3.5.1反力架、负环管片位置的确定依据
反力架的位置确定主要依据洞口第一环管片的起始位置、盾构的长度以及盾构刀盘在始发前所能到达的最远位置确定。
3.5.2负环管片环数的确定
假定盾构长度LTBM=8.3M,安装井长度LAS=12M(因不同的始发井尺寸而不同),洞口维护结构在完成第一次凿除后的里程DF,设计第一环管片起始里程D1S,管片环宽WS=1.2 M,反力架与负环钢管片长WR=1.5M(自行设计加工的尺寸)。
DR为反力架端部里程,N为负环管片环数。
(1)在安装井内的始发时最少负环管片环数确定N=(D1S-DF+8.3)/WS环
3.5.3反力架、负环钢管片位置的确定
在确定始发最少负环管片环数后,即可直接定出反力架及负环管片的位置。
反力架端部里程DR=D1S-N×WS3.5.4反力架、始发台的定位与安装
在盾构主机与后配套连接之前,开始进行反力架的安装。
安装时反力架与车站结构连接部位的间隙要垫实,以保证反力架脚板有足够的抗压强度。
由于反力架和始发台为盾构始发时提供初始的推力以及初始的空间姿态,在安装反力架和始发台时,反力架左右偏差控制在±10MM之内,高程偏差控制在±5MM之内,上下偏差控制在±10MM之内。
始发台水平轴线的垂直方向与反力架的夹角<±2‰,盾构姿态与设计轴线竖直趋势偏差<2‰,水平趋势偏差<±3‰。
3.6盾构的始发
3.6.1始发台两侧的加固
由于始发台在盾构始发时要承受纵向、横向的推力以及约束盾构旋转的扭矩。
所以在盾构始发之前,必须对始发台两侧进行必要的加固。
加固的方式见图1。
3.6.2负环管片安装
(1)负环管片安装准备
在安装负环管片之前,为保证负环管片不破坏尾盾刷、保证负环管片在拼装好以后能顺利
向后推进,在盾壳内安设厚度不小于盾尾间隙的方木(或型钢),以使管片在盾壳内的位置得到保证,如图2。
(2)负环管片后移
第一环负环管片拼装成圆后,用4~5组油缸完成管片的后移。
管片在后移过程中,要严格控制每组推进油缸的行程,保证每组推进油缸的行程差小于10MM。
在管片的后移过程中,要注意不要使管片从盾壳内的方木(或型钢)上滑落。
(3)负环管片与负环钢管片的连接
负环管片的最终位置要以推进油缸的行程进行控制,在负环管片与负环钢管片之间的空隙用早强砂浆或钢板填满。
(4)负环管片的拼装类型
在安装井内的负环管片的拼装类型通常采取通缝拼装,主要是因为盾构井一般只有一个,在施工过程中要利用此井进行出渣、进管片。
所以采用通缝拼装可以保证能及时、快速的拆除负环管片。
3.6.3 盾构的始发
(1)空载推进
盾构在空载向前推进时,主要控制盾构的推进油缸行程和限制盾构每一环的推进量。
要在盾构向前推进的同时,检查盾构是否与始发台、始发洞发生干涉或是否有其他异常事件或事故的发生,确保盾构安全的向前推进。
(2)始发时盾构姿态的控制
主要通过盾构机的推油缸行程来控制姿态。
(3)始发时盾构推进参数的控制
在保证盾构正常推进的情况下,稍微降低总推力和刀盘扭矩。
3.6.4洞口注浆
.
在盾尾完全进入洞体后,调整洞口密封,进行洞口注浆。
浆液不但要求顺利注入,而且要有早期的强度。
注浆压力控制在1.5BAR以内。
3.7反力架、负环管片的拆除
反力架、负环管片的拆除时间根据背衬注浆的砂浆性能参数和盾构的始发掘进推力决定。
一般情况下,掘进100M以上(同时前50环完成掘进7日以上),可以根据工序情况和工
作整体安排,开始进行反力架、负环管片拆除。
