工程量清单计价编制实例土建
- 格式:docx
- 大小:11.61 KB
- 文档页数:4
某住宅工程量清单某住宅工程量计算书一.建筑面积(一)底层建筑面积首层建筑面积按其外墙勒脚以上结构外围水平面积计算。
S1=1.3×(4.5+0.24)+(2.5+5.8-1.3+0.24)×(4.5+4.2+0.24)+3.3×(5.7+0.24)+0.24×1.5 =6.16+64.73+19.60+0.36=90.85(m2)(二)二层建筑面积二层及以上楼层建筑面积应按其外墙结构外围水平面积计算。
S2=90.85-(5.7+0.24)×(3.3-0.24×1.5)+0.5×[(0.38-0.12)×0.24+1.6×(4.7-0.24- 0.38+0.12)+2.8×(0.38-0.12)]=90.85-19.60.-0.36+0.5×7.51=74.64(m2)(三)三层建筑面积S3=74.64(m2)总建筑面积S=90.85+74.64×2=240.14(m2)。
二.场地平整场地平整其工程量按设计图示尺寸以建筑物首层面积计算。
即S=90.85(m2)场地平整工程量为90.85 m2。
三.挖基础土方挖基础土方其工程量按设计图示尺寸以体积计算。
基础垫层底面积S=(5.7+0.8)×0.8+2×(3.3-0.4-0.6)×0.8+(5.7+4.5+0.4+0.6)×1.2+( 2.2+4.8-0.6+0.6)×1.2+(4.2-1.2)×1.2×2+(1.3+4.8+1.2)×1.2+(4.5-1.2)×1.2×2+( 5.8+2.5+0.6-0.6)×1.2=5.2+3.68+13.44+8.4+7.2+8.76+7.92+9.96=64.56(m2)挖土深度 H=0.97-0.3=0.67(m)挖基础土方 V=64.56×0.67=43.26(m3)挖基础土方工程量为43.26m3。
⼟建⼯程量计算及⼯程量清单的编制⼩案例⼩案例之⼀第⼀部分,资料:图纸说明:(1)砌体:⼥⼉墙和砖基础,MU 7.5标准⽔泥砖墙,1砖厚, M5.0MU7.5标准灰砂砖墙,1砖厚或1/2砖厚, M5.0混合砂浆实砌;墙柱加固筋为2Φ6@500,锚⼊砌体1000;(2)外墙装饰:⽔泥砂浆抹灰(1:3⽔泥砂浆底, 1:1⽔泥砂浆⾯) ;(3)室内装饰:1)墙⾯:卫⽣间⽔泥砂浆(1:3⽔泥砂浆底, 1:1⽔泥砂浆⾯)墙裙2000⾼;其余均⽯灰砂浆中级抹灰(三遍)。
2)天棚:⽯灰砂浆中级抹灰(三遍);3)地⾯:⽚⽯垫层150厚;C20混凝⼟垫层100厚;⽔泥砂浆⾯层20厚(1:3⽔泥砂浆底, 1:1⽔泥砂浆⾯) 。
(4)门窗:M-1,100系列铝合⾦地弹门,洞⼝尺⼨1500×2400,共1樘;预制过梁120×240×2000M-2,⽆亮贴⽪实⽊装饰门,洞⼝尺⼨900×2100,共4樘;预制过梁80×240×1400 (仅⽤于1砖墙上) M-3,有亮贴⽪实⽊装饰门,洞⼝尺⼨900×2400,共1樘;预制过梁80×240×1400C-1,90系列铝合⾦推拉窗,洞⼝尺⼨1500×1500,共4樘;预制过梁120×240×2000C-2,90系列铝合⾦推拉窗,洞⼝尺⼨1200×1500,共5樘;预制过梁100×240×1700 (5)屋⾯及排⽔:C20细⽯混凝⼟找坡(平均40厚,放坡2%) ,共混卷材(带铝膜)防⽔层,在⼥⼉墙处上翻250⾼。
Ф110UPVC落⽔管,2处。
(6)油漆和涂料:1)⽊门:刮腻⼦,润油粉,浅灰蓝磁漆三遍。
2)外墙⾯(⼥⼉墙内⾯及顶⾯除外):刮腻⼦,⾼级涂料⼆遍。
3)室内抹灰⾯:刮腻⼦,⽩⾊乳胶漆⼆遍。
例:如图,卫⽣间M-2M-2M-3M-2M-2C-1C-1C-1C-1C-2C-2C-2C-2C-2 1234 400040004000 AB61226122建筑平⾯图II建施-04图号±0.00±0.00-0.503.50A B591556000I-I剖⾯钢筋混凝⼟压顶240×803Ф8;分布筋Ф6@200建施-05图号例:如下图,基础混凝⼟C20,垫层混凝⼟C10,1砖厚标准砖墙,±0.00以下⽤M5.0⽔泥砂浆实砌,砖基础顶做防⽔砂浆基础防潮层20厚,基础墙⾝抹防⽔砂浆⼀遍,防⽔砂浆配合⽐1:2加5%防⽔剂,三类⼟,交付施⼯标⾼-0.50。
工程量清单与计价应用毕业设计一、施工图纸某办公楼建筑工程施工图目录序号图号名称1 建施01 建筑设计说明2 建施02 门窗明细表3 建施03 一层平面图4 建施04 二、三、四层平面图5 建施05 屋顶平面图6 建施06 1—1剖面图7 建施7 台阶详图散水详图1.本工程建筑面积300.00m2。
2.本设计标高以m为单位,其余尺寸以mm为单位。
3.砖墙体在标高-0.060m处做1:2水泥砂浆加5%防水剂的防潮层20厚。
4.各层平面图中,墙体厚度除注明者外,均为240厚。
5.盥洗室地面标高比楼地面标高低20mm,阳台、楼梯间入户地面标高比楼地面标高低30mm。
6.安装铝合金窗时按墙中线安装,所有平开门在门后均安装固门器。
7.天沟内采用C20细石混凝土找坡1%,厚度为20mm(最薄处),屋面、天沟防水涂膜采用聚氨酯涂膜。
8.雨篷、窗台线等构件,凡未注明者,其上部抹20mm厚1:2水泥砂浆并按1%找排水坡,底面抹15mm厚1:2水泥砂浆,面刷仿瓷涂料三遍,并做20mm宽滴水线。
9.凡木材与砌体接触处,均涂防腐剂。
10.落水管及雨水口材料为镀锌铁皮。

建筑装饰做法说明表楼面1.钢筋混凝土楼板2.刷素水泥浆一道3.20厚1:2干硬性水泥砂浆结合层4.10厚铺地砖,稀水泥浆填缝盥洗室楼面1.钢筋混凝土楼板2.刷素水泥浆结合层3.1;8水泥炉渣充填(卫生间)4.60厚C20细石混凝土(卫生间)5. 20厚1:3干硬性水泥砂浆找平层6.1:1水泥细砂浆粘贴防滑地板砖面层楼梯面层同楼面踢脚1. 6厚1:2.5水泥砂浆找平扫毛2.5厚1:1水泥细砂浆压实抹光3.面层同地面、楼面,高度150mm盥洗室内墙面1.6厚1:3水泥砂浆打底扫毛2.6厚1:2.5水泥砂浆找平扫毛3.6厚1:0.1:2.5水泥石灰膏砂浆结合层4.3厚陶瓷墙地砖胶粘剂粘贴内墙釉面瓷砖,稀白水泥浆擦缝其他内墙面1.7厚1:3水泥砂浆打底扫毛2.7厚1:3水泥砂浆找平扫毛3.6厚1:2.5水泥砂浆压实抹光4. 满刮腻子两遍,乳胶漆三遍外墙面1.7厚1:3水泥砂浆打底扫毛2.刷素水泥浆一道3.12厚1:0.2:2水泥石灰膏砂浆结合层4.3厚T920瓷砖胶粘剂贴6-12厚面砖,用J924砂质勾缝剂勾缝2700 DLM100-36-K/93M—2 1000×210018 胶合板门M—3 800×21009 塑钢门M—4 1000×21001 钢防盗门建施02门窗明细表序号图号名称1 结施01 结构设计说明2 结施02 基础平面结构布置图3 结施03ZJ-1、ZJ-2大样图1-1、2-2、3-3、4-4剖面图4 结施04 J1、J2基础详图5 结施05 二三四层楼面结构布置图GZ、QL大样图6 结施06B配筋图YP-1、YP-2大样图7 结施07屋顶结构布置图TGL1-1、TGL2-2详图8 结施08楼梯配筋图TKL-1剖面图一、一般说明1.全部尺寸除注明外,均以“mm”为单位,标高以“m”为单位;2.本工程±0.000为室内地面标高,相当于测量标高;二、抗震设计及防火要求1.本工程按三级抗震设防;2.本建筑物耐火等级为二级。
1.某工程基础平面图及剖面图如图所示,土壤为三类土,按施工组织设计要求,基槽和房心回填土在槽边堆放,余土外运,运距5km,编制平整场地、挖基础土方工程量清单。
基础平面图及基础详图【解】(1)平整场地工程量S=(9+0.12X2)X (5+0.12X2)=9.24 X 5.24=48.42(m2)(2)挖基础土方工程量基槽长度:L 外=(9+5)X2=28.0m L 内=(5-0.6X2)X2=7.6m垫层宽度:B=1.20m挖土深度:h=1.90-0.30=1.60(m)清单工程量:V=(28+7.6)X 1.2X 1.6=68.35(m3)⑶编制“分部分项工程量清单”如表所示。
分部分项工程量清单工程名称:XXX工程2.例题1中,基础为C20钢筋混凝土条形基础,C10混凝土垫层,编制条形基础混凝土工程量清单。
【解】外墙基础长:L外=(9+5) X2=28(m) 内墙基础长:L内=(5-0.5X2)X 2=8.0(m) 1—1 剖面面积:S i=1X0.1=0.1(m2)S2=[1 + 0.24+ (0.05 + 0.0625X2) X2]X0.1 + 2 = 0.08(m2)内外墙基础混凝土: Vi=(S1+ S2) X (L 外+L 内)=(0.1 + 0.08) X (28+8)=6.48m3 内外墙交接处混凝土: L D=0.5-0.12-0.0625X2-0.05 = 0.205(m)b=0.24+0.0625 X4+0.05X 2=0.59(m)V D=4L D XH D X (2b + B) / 6=4X0.205X0.1X (2X0.59 + 1)=0.179®)条形基础混凝土工程量清单:V=V1+V:6.48 + 0.179 = 6.66(m3)编制“分部分项工程量清单”如下表所示。
分部分项工程量清单3.在图中±0.00以下采用MU1O普通粘土砖,M5.0水泥砂浆砌筑,土0.00以上采用MU10多孔砖,M5水泥石灰砂浆砌筑,-0.06m处设墙基防潮层为1:2.5水泥砂浆,编制砖基础的工程量清单计价。
工程量清单计价范例一、引言工程量清单计价是指根据预先制定的工程量清单,结合相应的综合价格指数和工程项目实际情况,对工程项目的各项工作进行计价的一种方法。
它是工程项目施工过程中成本控制和付款的基础,对于确保工程项目的经济效益和质量控制具有重要意义。
本文将以某建筑工程项目为例,介绍工程量清单计价的具体过程和方法。
二、工程量清单计价的基本原则1. 标准化:工程量清单应按照统一的行业标准进行编制,确保计价的一致性和可比性。
2. 全面性:工程量清单应包含工程项目的每个细项工作,确保计价的全面性和准确性。
3. 可行性:工程量清单应能够通过实际测量和计算进行验证,确保计价的可行性和可靠性。
4. 具体性:工程量清单应具备明确的项目名称、数量、单位、单价等信息,确保计价的具体性和清晰性。
三、工程量清单计价的步骤1. 编制工程量清单:根据工程项目的设计图纸和相关技术要求,编制详细的工程量清单。
清单应包含每个细项工作的项目名称、数量、单位和单价等信息。
2. 价格调整:根据工程项目所在地的综合价格指数和市场行情,对工程量清单中的单价进行调整。
价格调整应按照合理的比例进行,以反映实际的成本情况。
3. 计算工程量总价:通过对清单中的数量和单价进行计算,得出每个细项工作的总价,并对所有细项工作的总价求和,得出工程量总价。
4. 检查和审核:对计算得出的工程量总价进行检查和审核,确保计价的准确性和合理性。
检查和审核应包括对清单的完整性、单价的正确性、数量的准确性等方面的核查。
5. 评审和审批:将计算得出的工程量总价提交给相关部门进行评审和审批。
评审和审批应参考相关的规定和标准,确保计价的合规性和合法性。
四、工程量清单计价的注意事项1. 注意清单的完整性:工程量清单应包含工程项目的每个细项工作,确保计价的全面性和准确性。
2. 注意价格调整的准确性:工程量清单中的单价应根据实际情况进行调整,反映实际的成本情况。
3. 注意数量的准确性:工程量清单中的数量应通过实际测量和计算进行验证,确保计价的可靠性和准确性。
⼯程量清单计价编制实例(⼟建全套实例)⼀、⼟⽯⽅⼯程清单编制例题例1:某⼯程外墙外边线尺⼨为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺⼨为3.84m ×1.68m ;设计室外地坪⼟⽅标⾼为-0.15m ,现场⾃然地坪平均标⾼为-0.05m ,现场⼟⽅多余,需运⾄场外5km 处松散弃置,按规范编制该⼯程平整场地清单项⽬。
解:该⼯程按⾃然标⾼计算,多余⼟⽅平均厚度0.10m ,按题意需考虑外运。
⼯程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m2例2:如图,某房屋⼯程基础平⾯及断⾯如图,已知:基底⼟质均衡,为⼆类⼟,地下常⽔位标⾼为-1.1m ,⼟⽅含⽔率30%;室外地坪设计标⾼-0.15m ,交付施⼯的地坪标⾼-0.3m ,基坑回填后余⼟弃运5km 。
试计算该基础⼟⽅开挖⼯程量,编制⼯程量清单。
解:本⼯程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。
⼯程量计算:挖⼟深度=1.6-0.3=1.30 m1、断⾯1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3 其中:湿⼟ V =31.78×1.4×0.5=22.25m 32、断⾯2-2:L =9-0.7×2+0.38=7.98m V =7.98×1.6×1.3=16.60m 3图4-1其中:湿⼟V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿⼟V=2.2×2.2×0.5×3=7.26m3根据⼯程量清单格式,编制该基础⼟⽅开挖⼯程量清单如下表:例3:某⼯程室外排⽔管道WSI,⼯程量80m(含窨井),采⽤外径450mm⽔泥涵管直铺。
工程量清单计价编制实例土建实例工程量清单计价编制是建筑工程中非常重要的环节,它是建筑工程合同价款结算的基础,也是施工单位执行施工任务的权威文件。
本文将以一个土建工程为例,详述工程量清单计价编制的过程。
一、工程简介该土建工程为一处基础设施工程,总建筑面积为2000平方米,主要包括楼房、地下室、外部广场、园林绿化等部分。
本工程计划使用钢筋混凝土结构,基础采用桩基础。
二、工程量清单编制在工程量清单编制过程中,需要细致仔细的测算工程所需的各种材料和劳动力,确定每一项工程的数量,规格,单价和总价。
在本工程中,工程量清单编制的过程如下:1. 基础工程量清单基础工程量清单是本工程量清单编制的基础,确定了桩基础、地下室基础等工程。
其中,桩基础施工中需要的各种型号的基础桩、水泥砂浆、钢筋、木板等详细列出,并标注数量、规格、单价和总价。
地下室基础中的沉降量计数仪、垫层、石灰石等各种材料和劳力的清单也一一列出。
2. 主体工程量清单主体工程量清单包括楼房主体结构、地下室主体结构、楼梯和走廊等部分。
其中,楼房主体结构中的砼、钢筋、硬砂浆等材料和钢梁、钢柱等均需要清点细算。
地下室主体结构中,需要测算墙体保温材料、防水材料和隔音材料等各种工程所需的材料和劳力清单。
楼梯和走廊部分需计算砖、石材、水泥等材料和劳动力。
3. 外部工程量清单外部工程量清单包括广场、园林、围墙等部分.这些清单中,广场中是以路面铺装砖、石材地坪、花岗岩立石、水泥等材料和劳力计算清单。
园林部分需要清算将要使用的花盆、盆植物、草坪等各种劳钱支出, 围墙部分需要计算墙体防水材料、各种型号的砖、清水混凝土等的材料和劳动力。
三、计价过程完成了工程量清单编制之后,就可以进入计价过程。
计价过程包括运用单价和数量计算出每一项工程的总价,并综合所有工程项计算总工程合同领款。
在本工程中,每一项工程的总价很大程度上与材料和劳工的价格有关。
施工单位可根据工程量清单中所列的材料数量和单价,计算每一项工程所需的成本,并在此基础上形成其报价。

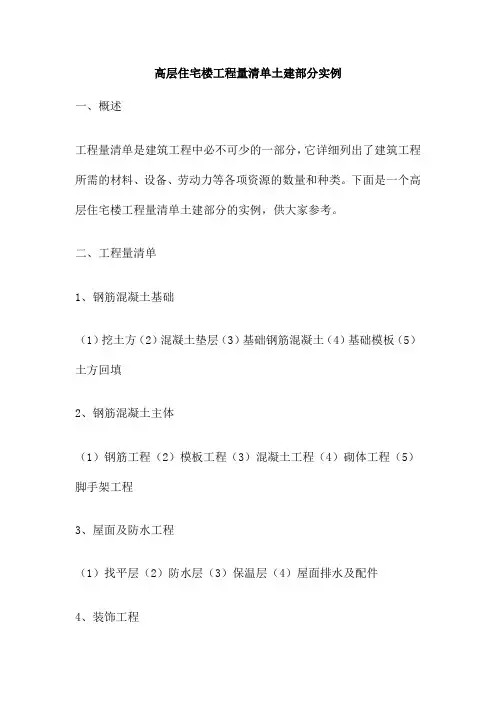

高层住宅楼工程量清单土建部分实例一、概述工程量清单是建筑工程中必不可少的一部分,它详细列出了建筑工程所需的材料、设备、劳动力等各项资源的数量和种类。
下面是一个高层住宅楼工程量清单土建部分的实例,供大家参考。
二、工程量清单1、钢筋混凝土基础(1)挖土方(2)混凝土垫层(3)基础钢筋混凝土(4)基础模板(5)土方回填2、钢筋混凝土主体(1)钢筋工程(2)模板工程(3)混凝土工程(4)砌体工程(5)脚手架工程3、屋面及防水工程(1)找平层(2)防水层(3)保温层(4)屋面排水及配件4、装饰工程(1)内外墙抹灰(2)门窗安装(3)栏杆安装(4)屋面排水管安装(5)室内装修5、给排水及电气工程(1)给排水管道及配件安装(2)电气照明设备安装(3)防雷接地安装6、室外工程(1)道路铺设(2)化粪池(3)室外给排水管道(4)电气照明设备安装三、工程量计算规则1、钢筋混凝土基础:按照实际体积计算,单位为立方米。
2、钢筋工程:按照设计图示以重量计算,单位为吨。
3、模板工程:按照实际接触面积计算,单位为平方米。
4、混凝土工程:按照实际体积计算,单位为立方米。
5、砌体工程:按照设计图示尺寸计算,单位为立方米。
6、屋面及防水工程:按照实际面积计算,单位为平方米。
7、装饰工程:按照设计图示尺寸计算,单位为平方米。
8、给排水及电气工程:按照设计图示以数量计算,单位为个。
9、室外工程:按照设计图示尺寸计算,单位为平方米或立方米。
四、注意事项1、工程量清单是编制招标文件、投标报价、工程结算等的重要依据,务必保证其准确性。
2、在编制工程量清单时,应当结合实际情况和施工组织设计进行考虑,避免出现漏项或重复计算等情况。
3、在投标报价时,应当结合自身技术力量和管理水平等因素进行综合考虑,合理报价。
4、在施工过程中,应当对工程量清单进行严格的控制和管理,确保施工质量和进度。
5、在结算时,应当按照合同约定和实际施工情况进行审核,确保结算的准确性和合理性。
6。
建筑工程清单计价6。
1 建筑工程计价表《计价表》中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成.一般建筑工程、单独打桩与制作兼打桩项目的管理费和利润,已按三类工程标准计入综合单价内,一、二类工程和单独装饰工程、大型土石方工程等应根据《江苏省建筑与装饰工程费用计算规则》的规定,对管理费和利润进行调整后计入综合单价内。
6。
1。
1 土石方工程计价1)土石方工程计价表应用要点(1)土方工程套用定额规定:挖填土方厚度在±300mm以内及找平为平整场地;沟槽底宽在3m以内,沟槽底长大于3倍沟槽底宽的为挖地槽、地沟;基坑底面积在20m2以内的为挖基坑;以上范围之外的均为挖土方。
(2)《计价表》土石方工程中未包括地下水位以下的施工排水费用,如需要排水,应根据施工组织设计规定,在措施项目中计算排水费用。
(3)人工挖地槽、地坑、土方根据土壤类别套用相应定额,人工挖地槽、地坑、土方在城市市区或效区一般按三类土定额执行.(4)利用挖出土回填或余土外运时,堆积期在一年以内的土,除按运土方定额执行外,还要计算挖一类土的定额项目。
回填土取自然土时,按土壤类别执行挖土定额.(5)机械挖土方定额是按三类土计算的,如实际土壤类别不同时,定额中机械台班量按下表(表6。
1.1)的系数调整。
表6。
1。
1 机械挖土方机械台班量系数调整表(6)机械挖土方工程量,按机械实际完成工程量计算.机械挖不到的地方,人工修边坡,整平的土方工程量套用人工挖土方相应定额项目,其中人工乘以系数2。
(人工挖土方的量不得超过挖土方总量的10%)(7)定额中自卸汽车运土,对道路的类别及自卸汽车的吨位已综合计算,套定额时只要根据运土距离选择相应项目.(8)自卸汽车运土定额是按正铲挖掘机挖土装车考虑的,如系反铲挖掘机挖土装车,则自卸汽车运土台班量乘系数1.1。
2)土石方工程计价举例[例6.1]某单位传达室基础平面图及基础详图见图3。
1。
2023-11-13CATALOGUE目录•建筑工程工程量清单计价概述•工程量清单计价的核心概念•工程量清单计价流程•工程量清单计价规范与标准•工程量清单计价风险管理与争议解决•工程量清单计价案例分析01建筑工程工程量清单计价概述定义与特点•定义:建筑工程工程量清单计价是一种基于工程量清单的工程造价计价方式,它将建筑工程的各个分部分项工程按照统一的编码、项目名称、计量单位和工程量计算规则进行编制,为投标报价和工程结算提供依据。
定义与特点特点统一性:采用统一的工程量计算规则和计量单位,有利于不同投标方之间的公平竞争。
竞争性:投标方可以根据工程量清单自主报价,充分体现市场竞争机制。
实用性:能够真实反映工程的实际成本,提高工程造价的合理性和透明度。
工程量清单计价的重要性有利于合理确定工程造价通过统一的工程量清单计价,避免了各投标方之间的不平衡报价,从而合理确定工程造价。
有利于提高招投标透明度工程量清单计价要求投标方根据清单自主报价,避免了暗箱操作和腐败现象的发生,提高了招投标过程的透明度。
有利于促进企业提高管理水平和竞争力工程量清单计价要求企业根据自身实力和市场行情自主报价,促使企业加强成本核算和管理,提高管理水平和竞争力。
010203建筑工程工程量清单计价在我国已经实施多年,并逐渐成为建筑工程造价管理的重要手段。
各省市也纷纷出台了相应的工程量清单计价规范和实施细则,进一步推动了其应用和发展。
发展随着建筑行业的不断发展和市场经济体制的完善,建筑工程工程量清单计价将会得到更广泛的应用和推广。
同时,该计价方式也将不断改进和完善,以适应市场需求和行业发展的需要。
实施工程量清单计价的实施与发展VS02工程量清单计价的核心概念工程量清单工程量清单是建筑工程中用于描述各项任务和工程量的详细清单,涵盖了建筑工程的各个部分,如土方工程、基础工程、结构工程、装饰工程等。
工程量清单是招标文件的重要组成部分,为投标方提供了明确的工程量和相关描述,方便投标方进行报价和竞标。
1、土建工程:本工程为×××办公楼,一字型二层砖混结构,无地下室,土壤类不为三类土,垫层宽度1500mm,垫层C10砼〔中砂〕,挖土深度,弃土运距5km,,根底为条形根底,未标明砼〔中砂〕强度等级均为C25。
施工方案为机械挖土,全部外运,回填土全部不处运回,运距5km;根底采纳MU10,用M5水泥砂浆砌筑;主体结构墙体采纳MU7.5砖,M7.5混合砂浆砌筑;女儿墙高度为500mm,女儿墙内不设构造柱;砼为现场搅拌,一般木模板;楼梯井宽300mm;楼板厚度110mm;外墙圈梁断面360×240mm,内墙圈梁断面240×240mm;构造柱起点为±0.00标高处,构造柱断面尺寸外墙为360×360mm,内墙为240×240mm;过梁长度为门窗两侧各加200mm,过梁厚度180mm,宽度为相应的墙厚。
填土土质粘性土,密实度96%以上,粒径<5cm,分层夯填。
钢筋10mm以内13.11t,10mm以外6.69t.附图中未注明的工程不计算。
门窗表2、装饰工程:窗框外侧壁宽200mm,窗框内侧壁宽80mm,门框位置居中,框宽100mm。
门窗表如上页表所示。
装修做法如下表:3、计算工程、工程编码4、招标人预留金40000元,投标人零星工作工程费6000元。
5、封面格式6、填表须知1、工程量清单及其计价格式中所有要求签字、盖章的地点,必须由的单位和人员签字盖章。
2、工程量清单及其计价格式中的任何内容不得随意删除或涂改。
3、工程量清单计价格式中的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。
4、金额〔价格〕均应以币表示。
7、总讲明工程名称:**办公楼8、分局部项工程量清单格式工程名称:**办公楼工程9、措施费工程清单工程名称:**办公楼工程10、其他工程清单工程名称:**办公楼工程11、清单工程量计算规那么:12、工程量计算书格式。
工程量清单计价编制实例土建
工程量清单计价编制是工程建设项目中非常重要的环节之一,是为了对建筑工程进行准确的估算和核算而进行的一项工作。
通过工程量清单计价编制,可以确定各种工程造价和费用的分项、总价、单位工程及整个工程总造价,从而为工程建设提供重要的依据。
本文将以土建工程为例,介绍工程量清单计价编制实例。
一、准备工作
在进行土建工程量清单计价编制之前,首先需要进行一些准备工作:
1. 确定工程范围和性质:根据建设项目的设计和地形地貌状况,确定工程的范围和性质,明确工程建设的目的和需求。
2. 制定详细的施工方案:根据工程范围和性质,制定详细的施工方案,包括施工技术、施工方法和施工流程等。
3. 了解建筑工程的基本知识:需要掌握建筑工程的基本知识,包括建筑材料、建筑结构、建筑机械和施工安全等方面的知识。
二、工程量的确定
根据设计图纸和施工方案,可以确定各种工程量,包括土方工程、砌筑工程、钢筋混凝土工程、水泥混凝土工程、电气工程等。
在确定工程量时,需要注意以下几个方面:
1. 确定工程量的标准:根据相关规范和标准,确定工程量的计算方法和计算公式。
2. 确定工程量的单位:工程量清单编制中,需要根据标准确定工程量清单所用的计量单位。
3. 确定工程量的数量:根据设计图纸和施工方案,确定工程量的数量,包括材料数量、设备数量和人工数量等。
三、工程量清单编制
工程量清单编制需要根据设计图纸和施工方案确定的工程量,编制详细的工程量清单。
在编制工程量清单时,需要注意以下几个方面:
1. 编制清单的分类:工程量清单可以按照施工阶段分为原材料清单、施工安装清单、综合项目清单,也可以按照工程部位分为土建工程清单、建筑工程清单、电气工程清单等。
2. 编制清单的结构:工程量清单应具有清晰的结构,清楚地列明工程项目、数量、单位、单价等信息。
3. 编制清单的规范:工程量清单应按照相关规范和标准进行编制,保证编制的准确性和合理性。
四、单价计算
在工程量清单编制完成之后,需要对工程量清单进行单价计算,确定各项目的单位工程造价和总造价。
在单价计算中,需要注意以下几个方面:
1. 确定费用构成:根据工程量清单中所列明的施工项目
和工程量,确定各项费用的构成,如材料费、设备费、人工费、管理费、利润等。
2. 确定单价计算方法:根据相关的单价计算规范和标准,确定单价计算方法和计算公式,计算出各项费用的单价。
3. 确定单价的有效期:由于各种材料和设备价格都具有
一定的波动性,单价计算时需要确定单价的有效期,避免单价上涨或下跌对工程造价造成的影响。
五、总造价计算
在完成各项费用的单价计算后,就可以对工程量清单进行总造价计算。
在总造价计算中,需要注意以下几个方面:
1. 确定汇总方式:根据工程量清单的分类,选择合适的
汇总方式,如分阶段汇总、分部门汇总、分部分项汇总等。
2. 确定造价细化程度:即根据工程量清单和单价计算结果,确定工程造价的细化程度,如分项工程造价、单位工程造价、总工程造价等。
3. 确定总造价合理性:最后需要对总造价进行核对,确
保计算结果的合理性和准确性。
六、结语
工程量清单计价编制是建筑工程建设的重要环节之一,准确的工程量清单和单价计算结果可以为工程建设提供可靠的依据。
在实际操作中,需要结合具体实际情况,综合考虑各种因素,确保工程量清单计价编制工作的准确性和合理性。
