2021年造价员《基础知识》:工程量清单计价文件的编制练习题1.施工机构迁移费应计入()。
A.建筑安装工程费B.建设工程管理费C.工程承包费D.与项目建设相关的其他直接费用2.联合运转费是指按照设计规定的工程质量标准,实行整个车间的有负荷和无负荷联合试运转时发生的()。
A.试运转费用支出B.试运转收入C.试运转费用大于试运转收入的亏损部分D.施工单位参加试运转人员的工资3.下列选项中,工程造价计价依据必须满足的要求不准确的是()。
A.准确可靠,符合实际B.可信度高,有权威性C.数据化表达,便于计算D.定量描述清晰,便于准确利用4.下列选项中,不属于建筑安装工程直接费的是()。
A.夜间施工费B.二次搬运费C.施工企业管理费D.施工单位搭建的临时设施费5.在工程量清单计价过程中,起核心作用的是()。
A.工程量清单的标准格式B.综合单价构成C.统一的工程量计算规则D.工程造价信息6.下列项目中不属于项目决策阶段影响工程造价因素的是()。
A.项目规模合理性B.项目造价标准水平C.厂址选择D.建筑结构选择7.关于招标文件中提供的工程量清单,下列说法中不准确的是()。
A.工程数量以“吨”为单位的,保留小数点后三位B.工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程数量五个部分C.其他项目清单招标人部分包括预留金、材料购置费等D.其他项目清单招标人部分包括总承包服务费、零星工作费等8.建筑安装企业计取的教育费附加,计费基础是()。
A.教育培训费B.营业税C.城乡维护建设税D.印花税9.工程量清单计价制度要求采用的合同计价方式为()。
A.总价合同B.单价合同C.可调价格合同D.固定价格合同10.工程量清单编制计价文件的程序中,紧接“划分工程项目和计算工程量”之后的步骤是()。
A.汇总工程量B.按定额计价C.工料机分析D.编制基价直接费计算表11.下列阶段中工程量清单计价法的程序和方法与定额计价法相同的阶段的是()。
复习题一、单选题1.砌筑:工程量清单项目中填充墙长度的计算方式为【D】A.外墙按净长线,内墙按中心线计算B.外墙按图示尺寸,内墙按净长线计算C外墙按中心线,内墙按设计尺寸计算D.外墙按中心线,内墙按净跃线计算2.工程量清单内容包括分部分项工程量清单、措施项目清单和【A】A.其他项目清单 B .单位工程项目清单C综合单价清单D.零星项目清单3.土(磊)方工程量清单项目中挖基础土方的计算是【C】A.按设计图示尺寸以体积计算B.按设计图示尺寸以面积计算C.按基础垫层底面积乘以挖土深度以体积计算D.按基础垫层底面积加工作面乘以挖土深度以体积计算4.工程量清单计价采用【D】5.现浇钢筋混凝土雨篷工程量计算按【A】A.墙外部分体积计算B.墙外部分水平投影面积计算C.墙外挑出部分长度计算D.墙外挑出部分面积的〜半计算6.工程程量清单项目编码的第1位和第2位表示【B】A.附录中的各章 B .附录各专业工程C.由编制人白己确定D.附录中的各节7.桩间挖土方工程量A.要扣除桩所-与体积B.不扣除桩所占体积C.灌注桩要扣除所占体积D.灌注桩不扣除所占体积8.劳务市场技术工人的人工单价分别是:甲市场66元/工日,占40%;乙市场70元/工目,占25%;丙市场80元/工日,占35%,其取定的人:取其定的人工单价是【B】A. 70元/ll日B. 71. 9元/I日C. 72元/工日D. 74元,工日9.预算定额由【A】A.建设行政主管部门颁发 B .招标人颁发C.投标人颁发D.造价咨询人颁发10.劳务市场技术工人的人工单价分别是:甲市场50元/工日,占20%;乙市场55元/工日,占30%;丙市场54元/工曰,占50%,其取定的人工单价是【B】A. 54元/工日B. 53.5元/工日C. 52.5元/工日D. 53元/工日11.天棚吊顶清单工程量按设计图示尺寸以水平投影面积计算【A】A.不扣除间壁墙所占面积B.要扣除间壁墙所,片面积C.要扣除检查口所l与面积D.要扣除管道所占面积12.在计算台阶装饰时,下列说法正确的是【A】A.按照设计图示尺寸以台阶水平投影面积计算,包括最上层踏步边沿加300mmB.按照设计图示尺寸以台阶水平投影面积计算,不包括最上层踏步边沿加300mmC.按照体积计算,不包括最上层踏步边沿加300mmD.按照体积计算,包括最上层踏步边沿加300mm13.措施项目费中不属于竞争项目的是【A】A.文明施工B.模板C.脚手架D.临时设施14.《建设工程工程量清单计价规范》的附录B是【B】A.装饰工程工程量清单项目及计算规则B .装饰装修工程工程量清单项目及计算规则C.安装工程工程量清单项目及计算规则D.市政工程工程量清单项目及计算规则15.暂列金额是【A】A.其他项目的内容B.措施项圈的内容C.规费项目的内容D.管理费项目的内容16.招标方式有【A】A.邀请招标B.议标招标C.秘密招标D.半公开招标17.砖砌台阶工程量计算按【A】A.水平投影面积计算B.展开面积计算C.实砌体积计算D.外形体积计算18.综合单价不包括【C】A.人工费B.材料费C.规费D.管理费19.产量定额的表现形式是【A】A. m3/工日B.工日/m3C.工日/m2 口.工日/吨20.时间定额的表现形式是【C】A. m / 2.日B.吨 / 1 日^工日/ m3 D. m2 /:[日21.一个工日一般指工作【C】A. 6小时B. 7小时C. 8小时D. 9小时22.现浇混凝土楼梯的工程量按照【B】计算A.设计图示尺寸以水平投影面积计算,不扣除宽度小于300mm的楼梯井.B.设计图示尺寸以水平投影面积计算,不扣除宽度小于500mm的楼梯井C.设计图示尺寸以体积计算,扣除宽度小于500mm的楼梯井D.设计图示尺寸以体积计算,扣除宽度小于300mm的楼梯井23.砖基础的基础长度,外墙按照中心线长计算,内墙按照【C】计算。
工程量清单习题一、填空题1. 已知某建筑的地面大理石铺设面积为500平方米,铺设厚度为15毫米,每平方米的大理石瓷砖价格为120元,则该建筑的大理石铺设总价为________元。
答案:500平方米× 15毫米× 120元/平方米 = 900,000元2. 某小区新建地下排水管道,管道总长度为550米,直径为0.6米,每米管道施工费用为280元,则该排水管道的施工费用为________元。
答案:550米×π(0.6/2)^2 × 280元/米 = 115,480元3. 某工程施工中需要使用3200千克的水泥,按照每千克水泥4元的价格计算,该工程的水泥费用为________元。
答案:3200千克× 4元/千克 = 12,800元4. 某建筑的外墙面积为800平方米,需要进行外墙涂料刷油漆工作,每平方米刷油漆的费用为35元,则该建筑的外墙刷油漆费用为________元。
5. 某道路的路面宽度为10米,总长度为1200米,其中10%的路面为人行道,人行道宽度为3米,人行道砖每平方米的价格为180元,该道路的人行道砖费用为________元。
答案:10% × 1200米× 3米× 180元/平方米 = 64,800元二、计算题1. 某工程安装了1000个LED灯,每个LED灯的价格为68元,该工程的LED灯费用为________元。
答案:1000个× 68元/个 = 68,000元2. 某建筑需要进行屋顶防水处理,屋顶面积为3200平方米,防水材料每平方米的价格为85元,该建筑的屋顶防水费用为________元。
答案:3200平方米× 85元/平方米 = 272,000元3. 某办公楼装修,需要安装地毯,地毯面积为1200平方米,每平方米地毯的价格为78元,该办公楼的地毯费用为________元。
4. 某水库工程的混凝土浇筑量为6500立方米,每立方米混凝土施工费用为400元,该工程的混凝土费用为________元。

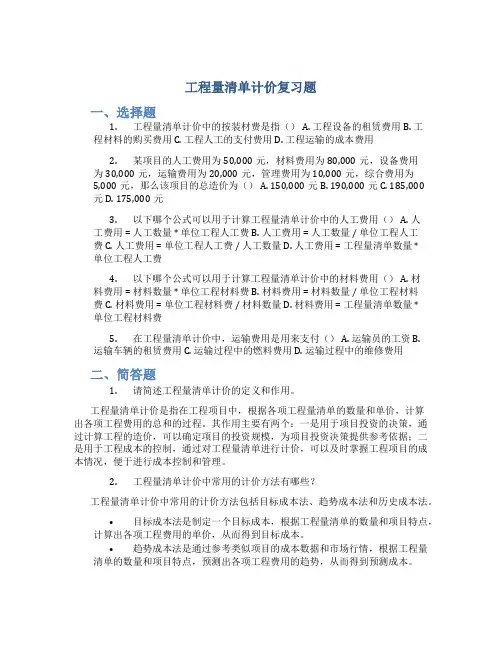

工程量清单计价习题及答案工程量清单计价习题答案一、单项选择题1.工程量清单的编制与核对由( D )承担。
A 房地产开发公司B 工程造价咨询机构C 造价管理机构D 工程造价专业人员2.综合单价由人工费、材料费、机械费、企业管理费和( C )构成。
A 风险费B 税金C 利润D 规费3.四川省09定额中的综合费指的是( D )和利润。
A 人工费B 材料费C 风险费D 企业管理费4.工程量偏差是( D )与招标工程量清单列出的工程量之间的偏差。
A 投标工程量B 计价工程量C 定额工程量D 实际工程量5.计日工是在施工过程中,承包人完成发包人提出的( B )的零星项目或工作。
A 施工图纸变更B 施工图纸以外C 发包人口头要求D 增加人工6.安全文明施工费包含安全施工费、文明施工费、环境保护费和( D )。
A冬雨季施工费 B 夜间施工费 C 排污费 D临时设施费7.投标价应由投标人或( C )编制。
A招标人 B造价工程师C受其委托具有相应资质的工程造价咨询人 D造价员8.综合单价中一定范围内的风险费用包含在( D )费用中。
A间接费 B企业管理费 C规费 D综合费9.招标文件与中标人投标文件不一致的地方,以( B )为准。
A 招标文件B 投标文件C 政府文件D 定额的规定二、多项选择题1.(AC )的工程建设项目施工发承包,必须采用工程量清单计价。
A 全部使用国有资金投资B 部分使用国有资金投资C 国有投资为主D 房地产公司2.建设工程计价遵循的原则是( BCD )。
A 公开B 公正C 公平D 客观3.工程量清单是( ABDEF )的名称和相应数量等的明细清单。
A 措施项目B 税金项目C 综合单价项目D 其他项目E 规费项目F 分部分项工程项目4.关于暂列金额的正确陈述是( AD )。
A 是一笔暂定的金额,不确定是否会发生的费用。
B 不包含在合同价款中。
C 包含在合同价款中,属于投标人所有。
D 用于施工中可能发生的工程变更、工程价款调整以及索赔等的费用。
工程量清单计价复习题一、选择题1.工程量清单计价中的按装材费是指() A. 工程设备的租赁费用 B. 工程材料的购买费用 C. 工程人工的支付费用 D. 工程运输的成本费用2.某项目的人工费用为50,000元,材料费用为80,000元,设备费用为30,000元,运输费用为20,000元,管理费用为10,000元,综合费用为5,000元,那么该项目的总造价为() A. 150,000元 B. 190,000元 C. 185,000元 D. 175,000元3.以下哪个公式可以用于计算工程量清单计价中的人工费用() A. 人工费用 = 人工数量 * 单位工程人工费 B. 人工费用 = 人工数量 / 单位工程人工费 C. 人工费用 = 单位工程人工费 / 人工数量 D. 人工费用 = 工程量清单数量 * 单位工程人工费4.以下哪个公式可以用于计算工程量清单计价中的材料费用() A. 材料费用 = 材料数量 * 单位工程材料费 B. 材料费用 = 材料数量 / 单位工程材料费 C. 材料费用 = 单位工程材料费 / 材料数量 D. 材料费用 = 工程量清单数量 * 单位工程材料费5.在工程量清单计价中,运输费用是用来支付() A. 运输员的工资 B.运输车辆的租赁费用 C. 运输过程中的燃料费用 D. 运输过程中的维修费用二、简答题1.请简述工程量清单计价的定义和作用。
工程量清单计价是指在工程项目中,根据各项工程量清单的数量和单价,计算出各项工程费用的总和的过程。
其作用主要有两个:一是用于项目投资的决策,通过计算工程的造价,可以确定项目的投资规模,为项目投资决策提供参考依据;二是用于工程成本的控制,通过对工程量清单进行计价,可以及时掌握工程项目的成本情况,便于进行成本控制和管理。
2.工程量清单计价中常用的计价方法有哪些?工程量清单计价中常用的计价方法包括目标成本法、趋势成本法和历史成本法。
•目标成本法是制定一个目标成本,根据工程量清单的数量和项目特点,计算出各项工程费用的单价,从而得到目标成本。
答案一、单项选择题1.C2.A3.A4.D5.A6.C7.C8.C9.B 10.B 11.C 12.B13.B 14.B 15.A 16.C 17.D 18.A 19.C 20.B 21.D 22.D 23.B 24.C 25.B 26.D 27.D 28.B 29.B 30.A 31.B 32.A 33.B34.C 35.A 36.C 37.D 38.A 39.D 40.D 41.B 42.D 43.C44.C 45.D 46.D 47.C 48.D 49.C 50.B 51.B 52.C 53.A 54.D 55.B 56.D 57.D 58.C 59.D 60.A 61.C 62.B 63.A 64.C 65.D 66.C 67.C 68.D 69.D 70.B 71.B 72.D 73.C 74.B 75.D 76.B 77.C 78.A 79.A 80.D 81.B 82.D 83.B 84.C 85.C 86.C 87.C 88.B 89.C 90.C 91.B 92.D 93.C94.B 95.B 96.B 97.B 98.A 99.C 100.D 101.C 102.D 103.B 104.D 105.D 106.B 107.B 108.A 109.B 110.A 111.A 112.B 113.D 114.A 115.A 116.B 117.A 118.A 119.D 120.B 121.D 122.A 123.B 124.C 125.C 126.C 127.C二、多选题1.A.D.E2.A.B.C.D3.A.B.C.E4.B.C.D.E5.A.B.C.E6.A.C.D.E7.A.C.D8.B.E9.A.C.E 10.A.B.D.E 11. 12.B.C13.D.E 14.A.B.C.D.E 15.A 16.A.B.CE 17.A.B.D 18.A.D19.B.C.D.E 20. 21.B.C 22.A.B.D 23.A.B.D.E 24.BC.E 25.26.A.D.E 27.B.C.D.E28.A.B.C. E 29. 30.A.B.D 31.A.B.C.E 32.A.B.E33. 34.B.D 35.A.C 36. 37.B.C.D.E38.A.B.D 39. 40. 41.B.C.E一、单项选择题1. 按《建筑安装工程费用项目构成》(建标[2023]44号)旳规定,建筑安装工程费用旳构成按费用构成要素构成划分为()。

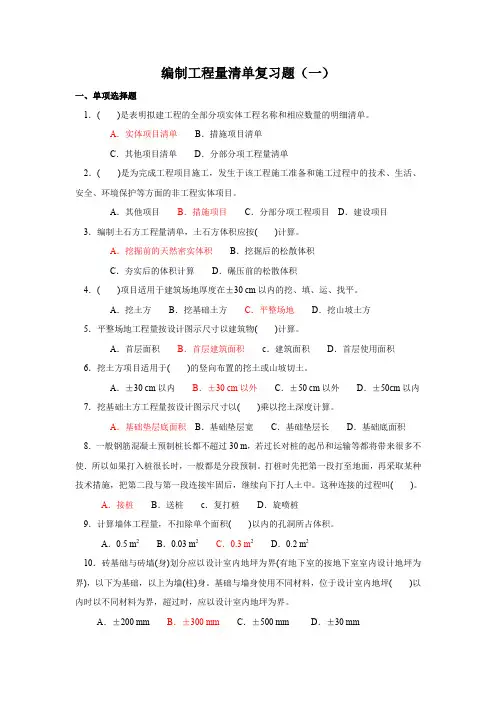

编制工程量清单复习题(一)一、单项选择题1.( )是表明拟建工程的全部分项实体工程名称和相应数量的明细清单。
A.实体项目清单B.措施项目清单C.其他项目清单D.分部分项工程量清单2.( )是为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非工程实体项目。
A.其他项目B.措施项目C.分部分项工程项目D.建设项目3.编制土石方工程量清单,土石方体积应按( )计算。
A.挖掘前的天然密实体积B.挖掘后的松散体积C.夯实后的体积计算D.碾压前的松散体积4.( )项目适用于建筑场地厚度在±30 cm以内的挖、填、运、找平。
A.挖土方B.挖基础土方C.平整场地D.挖山坡土方5.平整场地工程量按设计图示尺寸以建筑物( )计算。
A.首层面积B.首层建筑面积c.建筑面积D.首层使用面积6.挖土方项目适用于( )的竖向布置的挖土或山坡切土。
A.±30 cm以内B.±30 cm以外C.±50 cm以外D.±50cm以内7.挖基础土方工程量按设计图示尺寸以( )乘以挖土深度计算。
A.基础垫层底面积B.基础垫层宽C.基础垫层长D.基础底面积8.一般钢筋混凝土预制桩长都不超过30 m,若过长对桩的起吊和运输等都将带来很多不使.所以如果打入桩很长时,一般都是分段预制。
打桩时先把第一段打至地面,再采取某种技术措施,把第二段与第一段连接牢固后,继续向下打人土中。
这种连接的过程叫( )。
A.接桩B.送桩c.复打桩D.旋喷桩9.计算墙体工程量,不扣除单个面积( )以内的孔洞所占体积。
A.0.5 m2B.0.03 m2C.0.3 m2D.0.2 m210.砖基础与砖墙(身)划分应以设计室内地坪为界(有地下室的按地下室室内设计地坪为界),以下为基础,以上为墙(柱)身。
基础与墙身使用不同材料,位于设计室内地坪( )以内时以不同材料为界,超过时,应以设计室内地坪为界。
工程量清单计价习题答案一、单项选择题1.工程量清单的编制与核对由( D )承担。
A 房地产开发公司B 工程造价咨询机构C 造价管理机构D 工程造价专业人员2.综合单价由人工费、材料费、机械费、企业管理费和(C )构成。
A 风险费B 税金C 利润D 规费3.四川省09定额中的综合费指的是( D )和利润。
A 人工费B 材料费C 风险费D 企业管理费4.工程量偏差是( D )与招标工程量清单列出的工程量之间的偏差。
A 投标工程量B 计价工程量C 定额工程量D 实际工程量5.计日工是在施工过程中,承包人完成发包人提出的(B )的零星项目或工作。
A 施工图纸变更B 施工图纸以外C 发包人口头要求D 增加人工6.安全文明施工费包含安全施工费、文明施工费、环境保护费和(D )。
A冬雨季施工费 B 夜间施工费 C 排污费D临时设施费7.投标价应由投标人或( C )编制。
A招标人B造价工程师C受其委托具有相应资质的工程造价咨询人D造价员8.综合单价中一定范围内的风险费用包含在( D )费用中。
A间接费B企业管理费C规费D综合费9.招标文件与中标人投标文件不一致的地方,以(B )为准。
A 招标文件B 投标文件C 政府文件D 定额的规定二、多项选择题1.(AC )的工程建设项目施工发承包,必须采用工程量清单计价。
A 全部使用国有资金投资B 部分使用国有资金投资C 国有投资为主D 房地产公司2.建设工程计价遵循的原则是(BCD )。
A 公开B 公正C 公平D 客观3.工程量清单是(ABDEF )的名称和相应数量等的明细清单。
A 措施项目B 税金项目C 综合单价项目D 其他项目E 规费项目F 分部分项工程项目4.关于暂列金额的正确陈述是(AD )。
A 是一笔暂定的金额,不确定是否会发生的费用。
B 不包含在合同价款中。
C 包含在合同价款中,属于投标人所有。
D 用于施工中可能发生的工程变更、工程价款调整以及索赔等的费用。
5.关于暂估价的正确陈述是(AC )。
工程量清单计价概述习题及答案一、选择题1. 工程量清单计价的目的是:A. 标明工程项目的各项工程量B. 估算工程项目的成本C. 编制项目计划进度D. 核算工程项目的资金支出答案:B. 估算工程项目的成本2. 工程量清单中包含的内容不包括:A. 工程项目的各项工程量B. 工程项目的材料、设备和劳务等需求C. 工程项目的施工工艺和工序D. 工程项目所需的施工机械和设备答案:C. 工程项目的施工工艺和工序3. 下列关于工程量清单计价的说法,正确的是:A. 工程量清单中的项目数量应明确且具体B. 工程量清单计价是根据投标文件进行的C. 工程量清单计价不包括人工和材料成本D. 工程量清单计价只适用于民用工程项目答案:A. 工程量清单中的项目数量应明确且具体4. 工程量清单计价的基本原则不包括:A. 可行性原则B. 权益原则C. 公平原则D. 适度原则答案:A. 可行性原则5. 工程量清单计价的具体步骤包括下列哪些:A. 制定工程量清单B. 估算材料价格C. 计算人工成本D. 确定项目质量要求答案:A. 制定工程量清单;B. 估算材料价格;C. 计算人工成本二、填空题1. 工程量清单计价是工程项目________的依据。
答案:成本估算/造价控制(可选其一)2. 工程量清单计价的基本目标是计算工程项目的________。
答案:成本3. 工程量清单计价的核心内容是对工程项目的________进行编制和计量。
答案:各项工程量4. 工程量清单计价应遵循的基本原则是________、公平、权益、适度。
答案:合理5. 工程量清单计价的具体步骤是制定工程量清单、估算________、计算人工成本。
答案:材料价格三、简答题1. 请简要说明工程量清单计价的主要作用及意义。
答:工程量清单计价的主要作用是用于估算工程项目的成本并制定合理的项目预算。
它通过明确和计量工程项目的各项工程量,包括材料、设备、劳务等需求,有助于建筑企业合理安排资源、制定项目进度和控制成本,从而提高项目的经济效益。

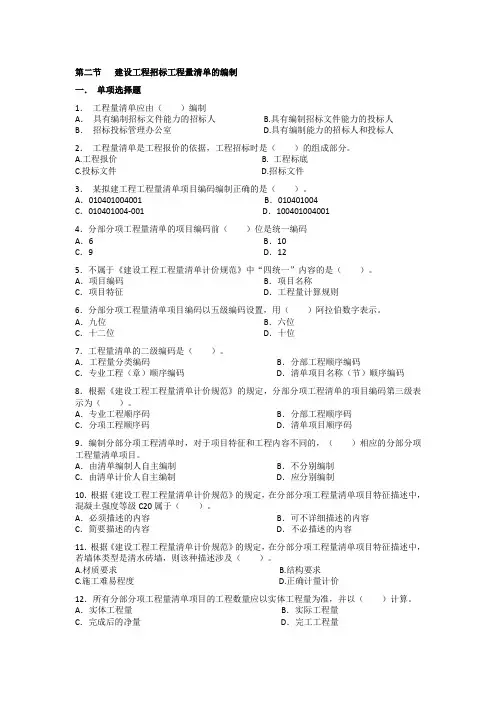

第二节建设工程招标工程量清单的编制一.单项选择题1.工程量清单应由()编制A.具有编制招标文件能力的招标人 B.具有编制招标文件能力的投标人B.招标投标管理办公室 D.具有编制能力的招标人和投标人2.工程量清单是工程报价的依据,工程招标时是()的组成部分。
A.工程报价B. 工程标底C.投标文件D.招标文件3.某拟建工程工程量清单项目编码编制正确的是()。
A.010********* B.010401004C.010401004-001 D.1004010040014.分部分项工程量清单的项目编码前()位是统一编码A.6 B.10C.9 D.125.不属于《建设工程工程量清单计价规范》中“四统一”内容的是()。
A.项目编码B.项目名称C.项目特征D.工程量计算规则6.分部分项工程量清单项目编码以五级编码设置,用()阿拉伯数字表示。
A.九位B.六位C.十二位D.十位7.工程量清单的二级编码是()。
A.工程量分类编码B.分部工程顺序编码C.专业工程(章)顺序编码D.清单项目名称(节)顺序编码8.根据《建设工程工程量清单计价规范》的规定,分部分项工程清单的项目编码第三级表示为()。
A.专业工程顺序码B.分部工程顺序码C.分项工程顺序码D.清单项目顺序码9.编制分部分项工程清单时,对于项目特征和工程内容不同的,()相应的分部分项工程量清单项目。
A.由清单编制人自主编制B.不分别编制C.由清单计价人自主编制D.应分别编制10.根据《建设工程工程量清单计价规范》的规定,在分部分项工程量清单项目特征描述中,混凝土强度等级C20属于()。
A.必须描述的内容B.可不详细描述的内容C.简要描述的内容D.不必描述的内容11.根据《建设工程工程量清单计价规范》的规定,在分部分项工程量清单项目特征描述中,若墙体类型是清水砖墙,则该种描述涉及()。
A.材质要求B.结构要求C.施工难易程度D.正确计量计价12.所有分部分项工程量清单项目的工程数量应以实体工程量为准,并以()计算。
实例1:土方工程题1:某工程独立柱基础如图所示,共10个,土壤类别为二类。
室外地坪标高-0.3m ,弃土点距挖土中心200m ,试编制该基础土方工程量清单?1)计算清单项目工程量:独立基础土方为挖地坑,其工程内容应包括挖土方、基底钎探和土方倒运。
工程量为:V=基础垫层的面积×挖土的深度V1=(2.1+0.2)×(2.1+0.2)×(1.8-0.3)=7.94m3V=V1×10=7.94×10=79.40m3 2)编制工程量清单:序号 项目编号 项目名称计量 单位 工程 数量 1010********* 挖基础土方[项目特征]土壤类别:二类土 基础类型:独立基础垫层底面积:2.3×2.3m 挖土深度:1.5m 弃土距离:200m [工程内容]挖土方、基底钎探、运输m3 79.40题2:某多层混合结构土方工程:其土壤类别为三类土,基础为钢筋砼满堂基础如图所示,基础长19m ,宽43.2m ,设计开挖范围为基础边缘外放2m ,挖土深度2m ,弃土运距5km ,试编制该土方工程工程量清单?该清单有两种编制方法:其一:按计算规则即按垫层面积计算工程量 其二:按设计的开挖线计算工程量 按计价规则编制:按计价规则计算土方工程量: V=基础垫层面积×挖土深度工程量v =(19+0.2)×(43.2+0.2)×2=1666.56m3 编制工程量清单:序号 项目编号项目名称计量 单位 工程 数量 1010*********挖基础土方 [项目特征]土壤类别:三类土 基础类型:满堂基础垫层底面积:19.2×43.4m 挖土深度:2.0m 弃土距离:5km [工程内容]挖土方、基底钎探、运输m31666.56按设计开挖线编制:按开挖线计算土方工程量:V=开挖线所包面积(坑底面积)×挖土深度V =(19+2×2)×(43.2+2×2)×2=2171.20m3 编制工程量清单:序号 项目编号 项目名称计量 单位 工程 数量 1010*********挖基础土方 [项目特征]土壤类别:三类土 基础类型:满堂基础坑底面积:开挖线23×47.2m 挖土深度:2.0m 弃土距离:5km [工程内容]挖土方、基底钎探、运输m32171.20实例2:钢筋砼工程题1:一满堂基础如图所示,底板43.2×19m ,板厚300,梁断面400×400,梁纵向间距6.00m (4道梁),横向间距5.40m (9道梁),试编制该项目工程量清单?1、计算清单工程量:有梁式满堂基础按梁板体积之和计算,即:V=底板体积+梁的体积 底板体积V1=43.2×19×0.3=246.24m3 梁的体积:纵向梁体积=0.4×0.4×43.2×4=27.65m3横向梁体积=0.4×0.4×(19-0.4×4)×9=25.06m3 梁的体积V2=27.65+25.06=52.71m3 有梁式满堂基础的体积:v=v1+v2=246.24+52.70=298.95m32、编制工程量清单 编制工程量清单:序号 项目编号 项目名称计量 单位工程 数量 1010*********满堂基础 【项目特征】1.垫层材料:100厚C10砼垫层2.基础形式:有梁式满堂基础3.砼强度等级:C35砼4.拌和料要求:现场搅拌砾石砼 【工程内容】1.铺设垫层2.砼制作、运输、浇捣、养护m3 298.95题2:某工程平面及挑沿如图所示,砼强度等级为C25,试编制该项目工程量清单?1、计算清单工程量:按挑出梁外部分板和翻沿体积之和计算,即:V=底板体积+翻沿的体积L 外=[(4.2×2+0.24)+(3.3×2+0.24)]×2=30.96m 底板体积:V1=断面积×(L 外+宽×4)=0.8×0.1×(30.96+0.8×4)=2.73m3 翻沿体积:V2=断面积×[L 外+(宽-沿厚/2)×8]=0.08×0.3×(30.96+0.76×8)=0.89m3 挑沿的体积:v=v1+v2=2.73+0.89=3.62m3 2、编制工程量清单 编制工程量清单:序号项目编号项目名称计量 单位工程 数量1 010*********挑沿【项目特征】1.砼强度等级:C252.拌和料要求:砾石砼 【工程内容】砼制作、运输、浇捣、养护m3 3.61题3:某工程阳台如图所示,共18个。
砼强度等级为C25,阳台板厚100,栏板厚80。
试编制该项目工程量清单?1、划分项目:阳台应将阳台板和栏板分开列项计算2、计算清单工程量:1)阳台板:按挑出梁外部分板和挑梁体积之和计算,即:V=底板体积+挑出梁的体积 底板的体积V1=(1.5-0.2)×(3.6-0.25×2)×0.1=0.40m3梁的体积V2=0.2×0.35× 3.6+0.25×0.25×( 1.5-0.2)×2=0.252+0.163=0.415m3阳台板的体积V= (V1+V2)×18= (0.40+0.42)×18=14.76m3 2)栏板:按体积计算栏板的体积v=0.08×(1+0.12)×(1.5×2+3.6-0.08×2)×18=0.58×18=10.44m33、编制工程量清单 编制工程量清单:序号 项目编号 项目名称计量 单位 工程 数量1010*********栏板【项目特征】1.板底标高:阳台栏板2.板厚度:H=80mm3.砼强度等级:C25砼4.拌和料要求:现场搅拌砾石砼 【工程内容】砼制作、运输、浇捣、养护m310.442010*********阳台板【项目特征】1.砼强度等级:C252.拌和料要求:砾石砼 【工程内容】砼制作、运输、浇捣、养护m317.28题4:某一砖混结构工程,现浇砼强度等级为C25,构造柱布置见图示,外墙为370,内墙为240,构造柱截面为370×370,370×240,240×240,层高3.2m ,试编制构造柱和地圈梁及梁的工程量清单。
1、计算清单项目工程量:1)构造柱工程量计算构造柱工程量按断面积乘以柱高计算,其断面积为构造柱的断面积+马牙槎面积(构造柱凸出部分面积)370×370构造柱:角柱4个S1=0.37×0.37+0.37×0.03×2=0.137+0.022=0.159m2370×240构造柱:T形4个S2=0.37×0.24+0.37×0.03×2+0.24×0.03×1=0.089+0.022+0.007=0.118m2240×240构造柱:十形1个S3=0.24×0.24+0.24×0.03×4=0.058+0.029=0.087m2构造柱高度: H=3.2+0.06+0.24+0.25=3.75mV=(S1×4+S2×4+S3×1)×H=(0.159×4+0.118×4+0.087×1)×3.75=4.48m32)圈梁工程量计算圈梁工程量按断面积乘以长度计算,其长度为外墙用中心线,内墙用净长线,扣构造柱所占体积。
L外=(4.2×2+0.25×2+3.6×2+0.25×2)×2=33.2mL中=33.2-4×0.37=31.72mL内=(4.2×2-0.24)+(3.6×2-0.24×2)=14.88m外墙圈梁:S1=0.37×0.24=0.089m2V1=S1×(L中-0.43×4-0.3×4)=0.089×(31.72-0.43×4-0.3×4)=2.56m3内墙圈梁:S2=0.24×0.24=0.058m2V2=S2×(L内-0.24-0.03×8)=0.058×(14.88-0.24-0.03×8)=0.84m3地圈梁工程量: V=V1+V2=2.56+0.84=3.40m33)矩形梁工程量计算梁工程量按断面积乘以长度计算,其长度为:如与柱(含构造柱)相交,按净长计算。
L-1梁:断面积:0.25×0.4梁长:8.4-0.24×2-0.03×4梁的工程量: V=0.25×0.4×(8.4-0.24×2-0.03×4)=0.78m32、编制工程量清单序号项目编号项目名称计量单位工程数量1 010********* 矩形柱m3 4.48【项目特征】1.柱高度:≤3.6m2.柱截面尺寸:构造柱3.砼强度等级:C25砼4.拌和料要求:现场搅拌砾石砼【工程内容】砼制作、运输、浇捣、养护2010403002001矩形梁【项目特征】1.梁底标高:≤3.6m2.梁截面:250×4003.砼强度等级:C254.拌和料要求:现场搅拌砾石砼【工程内容】砼制作、运输、浇捣、养护m30.783010403004001圈梁【项目特征】1.梁底标高:<3.6m2.梁截面:矩形3.砼强度等级:C254.拌和料要求:现场搅拌砾石砼【工程内容】砼制作、运输、浇捣、养护m3 3.40实例3:屋面及装饰工程某工程屋面构造及平面图如图所示,室外地坪-0.6m,其屋面做法为陕02J01 屋Ⅱ5,地面和天棚做法为地28、棚6,试编制该项目工程量清单?附:陕02J01地28做法:编号名称用料及做法备注地28铺地砖地面1、铺6~10厚地砖地面,干水泥檫缝2、5厚1:2.5水泥砂浆粘结层3、20厚1:3干硬性水泥砂浆结合层(内参建筑胶)4、素水泥浆一道5、60厚C15砼垫层6、150厚3:7灰土垫层7、素土夯实241~245附:陕02J01 屋Ⅱ5 做法:编号名称用料及做法备注屋Ⅱ5 铺地砖面层屋面(二道设防,卷材涂膜各一,有保温,上人)1、8~10厚铺地砖用3厚1:1水泥砂浆粘贴2、25厚1:3水泥砂浆找平层3、2~3厚麻刀灰(或纸筋灰)隔离层4、1.2厚合成高分子防水卷材一道5、2厚合成高分子防水涂膜一道卷材及涂膜名称由设计人定6、25厚1:3水泥砂浆找平层7、保温层A 、B 、C 、D 及厚度由设计人员定(A 为100厚憎水膨胀珍珠岩板) 8、1:6水泥焦渣找坡最薄处30厚 9、钢筋砼屋面板附:陕02J01棚6做法: 编号 名 称 用料及做法备 注棚6板底乳胶漆顶棚 (砼板)1、刷乳胶漆,封底漆一道,面漆二道2、5厚1:0.3:2.5水泥石灰膏砂浆抹面找平3、5厚1:0.3:3水泥石灰膏砂浆打底扫毛4、刷素水泥浆一道(内掺建筑胶)5、现浇或预制钢筋混凝土板(预制板底用水加10%火碱清洗油腻)10厚1、划分项目、确定项目名称(1)确定清单项目名称、编码 该屋面划分为三个清单项目1) 1:6水泥焦渣找坡层: 010********* 2) 憎水膨胀珍珠岩板保温层: 010********* 3)防水层及保护层:010********* 该地面划分为两个清单项目1)块料地面:020*********2)室内回填土:010*********该天棚划分为二个清单项目1)天棚抹灰:020*********2)油漆涂料:020*********(2)确定工程内容根据工程做法,结合《计价规则》中的“项目特征”和“工程内容”:1)找坡层和保温层:不再综合有关内容2)防水层:拟综合找平层、两道防水层、隔离层和地砖保护层3)块料地面:拟综合垫层和结合层,4)室内素土回填:购土、回填、夯实5)天棚抹灰:综合刷素水泥浆、水泥石灰膏砂浆打底和找平有关内容6)油漆涂料:不再综合有关内容2、计算分部分项工程工程量(1)有关参数:L中= (4.2×2+3.3×2)×2=30.00mL外= 30.00+4×0.24×2=30.96mL内=(6.6-0.24)+(4.2-0.24)×2=10.32mS底=(4.2×2+0.24)×(3.3×2+0.24)=59.10m2S净=59.10-(30.00+10.32)×0.24=49.42m2(2)保温层工程量:按铺设的面积计算。
