【推荐】清单列项范例-推荐word版 (16页)
- 格式:docx
- 大小:26.24 KB
- 文档页数:16
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==word表格范例篇一:word表格案例学习1完成表格的步骤1. 在标题中插入一个“日期域”,以使标题中的日期能够随着系统日期的改变而改变。
a) 选中标题中的日期内容,“插入”—“日期和时间”b) 在“语言(国家/地区)”中选择“中文”,选择一种可用格式,勾选“自动更新”。
2. 显示出日期域的方法:工具—选项,打开“选项”对话框中的“视图”选项卡,选择“选取时显示”。
点击确定后,当用鼠标单击标题中的日期时,就可以看到日期域以灰色底纹显示。
3. 插入表格:点击菜单栏里“表格”—“插入表格”,在弹出的对话框中输入表格的行列数,在本例中列数为8,行数为10。
4. 输入表格中的内容,注意标注灰色底纹的数字不要输入,后面我们要用表格中提供的公式功能完成计算。
5. 对表格进行行高列宽的设置:选中整个表格,点击鼠标右键,在弹出的下拉菜单中选择“表格属性”,分别点击页框“行”,“列”页框,设置行高及列宽的值。
6. 设置表格的底纹:可以对不同的行、列设置不同的底纹,将鼠标放置在表格中某一列的顶端,点击选中某一列,点击鼠标右键,在弹出的下拉菜单中选择“表格属性”,在弹出的对话框中选择“底纹和边框”,设置不同的底纹颜色及样式。
7. “余额”列数值的计算:将鼠标放在H3单元格,点击菜单栏中“表格”—“公式”,在弹出的对话框中为该单元格定义公式,通过公式完成数值的自动计算,输入=D3-G3。
以下单元格中的余额为前一天的余额加上当天的收入减去当天的支出,所以将鼠标放置在单元格中,点击菜单栏“表格”—“公式”,在弹出的对话框中=D4-G4+H3。
8. 为特殊的单元格插入书签:将鼠标放置在D10单元格中,点击菜单栏中“插入”—“书签”,在“书签名”输入框中输入所定义书签的名称,比如输入income,表示收入总计。

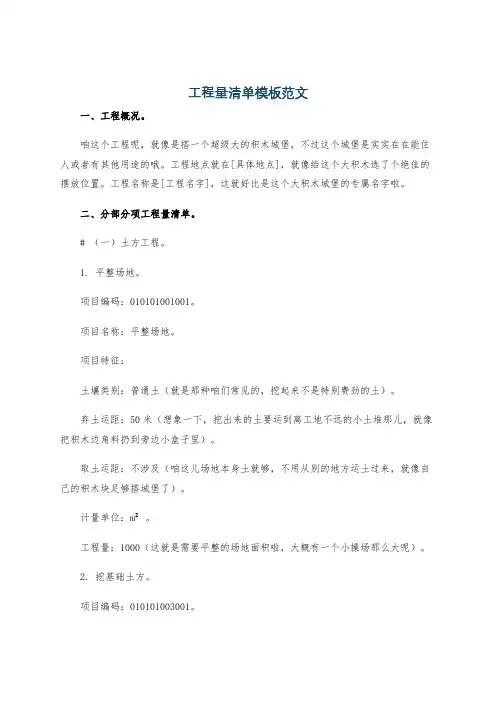

工程量清单模板范文一、工程概况。
咱这个工程呢,就像是搭一个超级大的积木城堡,不过这个城堡是实实在在能住人或者有其他用途的哦。
工程地点就在[具体地点],就像给这个大积木选了个绝佳的摆放位置。
工程名称是[工程名字],这就好比是这个大积木城堡的专属名字啦。
二、分部分项工程量清单。
# (一)土方工程。
1. 平整场地。
项目编码:010*********。
项目名称:平整场地。
项目特征:土壤类别:普通土(就是那种咱们常见的,挖起来不是特别费劲的土)。
弃土运距:50米(想象一下,挖出来的土要运到离工地不远的小土堆那儿,就像把积木边角料扔到旁边小盒子里)。
取土运距:不涉及(咱这儿场地本身土就够,不用从别的地方运土过来,就像自己的积木块足够搭城堡了)。
计量单位:m²。
工程量:1000(这就是需要平整的场地面积啦,大概有一个小操场那么大呢)。
2. 挖基础土方。
项目编码:010*********。
项目名称:挖基础土方。
项目特征:土壤类别:坚土(这个土可就有点硬啦,就像那种紧紧粘在一起的积木,得费点劲儿才能拆开)。
基础类型:条形基础(基础就像城堡的地基,条形的基础就像长长的一排积木放在下面,稳稳地托着城堡)。
垫层底宽:1米(这个宽度就像地基积木的宽度)。
挖土深度:2米(要挖这么深才能把基础放进去,就像把积木深深地埋在地下一部分,这样城堡才牢固)。
弃土运距:100米(挖出来的硬土要运到稍微远一点的地方,就像把难处理的积木块扔到更远一点的大盒子里)。
计量单位:m³。
工程量:500(这就是总共要挖出来的土方体积啦,好多好多立方米的土呢)。
# (二)混凝土工程。
1. 基础垫层混凝土。
项目编码:010*********。
项目名称:基础垫层混凝土。
项目特征:混凝土强度等级:C15(这个C15就像是混凝土的一个小标签,表示它的强度,C15的混凝土就像比较柔软的小积木,适合做基础垫层这种不太受力但是要铺得平平整整的地方)。
物资购买清单【范例模板】
1. 背景
在进行物资采购时,制定一份清单是非常重要的。
这份文档旨在提供一个范例模板,帮助您开始制定自己的物资购买清单。
2. 物资购买清单模板
2.1 项目信息
- 项目名称: [填写项目名称]
- 项目编号: [填写项目编号]
- 项目负责人: [填写项目负责人姓名]
- 项目起始日期: [填写项目起始日期]
- 项目结束日期: [填写项目结束日期]
2.2 物资清单
2.3 说明
- 序号:物资在清单中的排列顺序。
- 物资名称:具体物资的名称或描述。
- 规格型号:物资的规格和型号信息。
- 数量:需要采购的物资数量。
- 单位:物资的计量单位,如个、箱、米等。
- 预计采购日期:计划购买该物资的日期。
- 备注:其他需要说明的信息,如物资的用途、特殊要求等。
3. 使用建议
- 在制定物资购买清单时,根据项目需求和实际情况合理安排
物资的顺序。
- 在填写物资名称和规格型号时,尽量详细描述,避免歧义。
- 在填写数量和单位时,确保准确性和一致性。
- 预计采购日期可以根据项目进度和物资供应周期进行合理安排。
- 添加适当的备注,以便在采购过程中提供更多的信息和指导。
4. 相关注意事项
- 根据具体项目的需求,可以根据模板中的列数进行扩展或调整。
- 在实际使用中,可以将该模板导入电子表格软件进行编辑和管理。
以上是一个物资购买清单的范例模板,您可以根据实际需要进行修改和完善。
希望这份模板能帮助您更好地进行物资采购管理。

页码项目编码项目名称单位工程量71C型原K4改为K5,原K5改为K4
71A型原K4取消,原K5改为K4
73补充防坠落版
75基底标高修改:1-1轴~2-1轴右改为-4.15米,2-2轴~4-12轴间为-3.60米,其中部斜向超深的沟槽处,用C15混凝土换填至-4.700米;沟槽临边空的基础,临空部分用C15混凝土换填至-3.600米
75
78
78建施通用图(2007-040-T)5/6节点详图(二)之栏杆平面,栏杆立面的栏杆样式修改详附图
80将所有子项一层单元入户门DYM1823由原先的普通铝合金平开门,改为钢质安防门
82原板上所留洞口采用C30细石混凝土填实;新增洞口根据电梯厂家资料开洞;开洞时采用机器切割,应尽量避免损伤钢筋
82新增电梯吊钩平面位置应根据电梯厂家资料,详大样图,电梯吊钩相应加长,电梯吊钩严禁采用冷加工钢筋
82机房支撑钢梁,可采用板支座附近设置混凝土支墩;支墩位置应根据电梯厂家要求设置。
支墩截面不小于200*200;纵筋不小于414;纵筋间距不大于φ200mm;箍筋采用φ8@150

单价(元)总价。

【关键字】精品清单一览表标的名称贵金属数序号(材量料)1手链PT8711‰2戒指Pt9001‰3项链Pt8911‰4熊猫AU.9991金币数量重量单位条枚条套153.0221.981.9重量标的状况(包装情况)挂牌价单位(人民币元)g女士铂金手链,款式简单4479ggOZ铂金戒指,款式简单铂金项链,款式简单2003年版,AU.999,分别包括500元面值、1盎司;200元面值、1/2盎司;100元面值、1/4盎司;50元面值、1/10盎司;20元面值、1/20盎司各1枚,共计五枚。
2001年,200元面值,AU.999,1/2盎司,加D,有氧化点2001年,200元面值,AU.999,1/2盎司,加D,有氧化点2001年,200元面值,AU.999,1/2盎司,加D,有氧化点2001年,200元面值,AU.999,1/2盎司2001年,200元面值,AU.999,1/2盎司,加D,有氧化点2001年,200元面值,AU.999,1/2盎司,加D2001年,200元面值,AU.999,1/2盎司,加D2001年,200元面值,AU.999,1/2盎司,加D9326713310005熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991金币熊猫AU.9991枚1/2OZ65006枚1/2OZ6500 7枚1/2OZ65008 9枚枚1/21/2OZOZ6500650010 11 12 13枚枚枚枚1/21/21/21/2OZOZOZOZ65006500650014枚1/2OZ 2001年,200元面值,6500 AU.999,1/2盎司,加D,有氧化点2001年,200元面值,6500金币15 16 17 18 19熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币套币AU.9991AU.9991AU.9991AU.9991AU.9991枚枚枚枚套1/21/21/21/21.9OZOZOZOZOZ20 21 22 23 24 25 26 27 28熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币熊猫金币AU.9991AU.9991AU.9991AU.9991AU.9991AU.9991AU.9991AU.9991AU.9991枚枚枚枚枚枚枚枚枚11/41/41/41/41/41/41/41/4OZOZOZOZOZOZOZOZOZAU.999,1/2盎司,加D,有氧化点2001年,200元面值,AU.999,1/2盎司2001年,200元面值,AU.999,1/2盎司2003年,200元面值,AU.999,1/2盎司2001年,200元面值,AU.999,1/2盎司2000年,AU.999,包括100元面值、1盎司;50元面值、1/2盎司;25元面值、1/4盎司;10元面值、1/10盎司;5元面值、1/20盎司各1枚,共计五枚。

二、工程量清单××中学教师住宅工程工程量清单××中学工程造价招标人:单位公章咨询人:_________________(单位盖章)(单位资质专用章)法定代表人××中学法定代表人或其授权人:法定代表人或其授权人:__________________ (签字或盖章)(签字或盖章)×××签字盖造价工程师×××签字编制人:或造价员专用章复核人:盖造价工程师专用章(造价人员签字盖专用章)(造价工程师签字盖专用章)编制时间:××××年×月×日复核时间:××××年×月×日封-1 注:此为招标人自行编制工程量清单的封面。
××中学教师住宅工程工程量清单××中学工程造价××工程造价咨询企业招标人:单位公章咨询人:资质专用章(单位盖章)(单位资质专用章)法定代表人××中学法定代表人××工程造价咨询企业或其授权人:法定代表人或其授权人:法定代表人(签字或盖章)(签字或盖章)×××签字盖造价工程师×××签字编制人:或造价员专用章复核人:盖造价工程师专用章(造价人员签字盖专用章)(造价工程师签字盖专用章)编制时间:××××年×月×日复核时间:××××年×月×日封-1 注:此为招标人委托工程造价咨询人编制工程量清单的封面。
总说明工程名称:××中学教师住宅工程第1页共1页表-01分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第1页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第2页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第3页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第4页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第5页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08分部分项工程量清单与计价表工程名称:××中学教师住宅工程标段:第6页共6页注:根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,为计取规费等的使用,可在表中增设其中:“直接费”、“人工费”或“人工费+机械费”表-08措施项目清单与计价表(一)工程名称:××中学教师住宅工程标段:第 1页共1页注:①本表适用于以“项”计价的措施项目;②根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,“计算基础”可为“直接费”、“人工费”或“人工费+机械费”。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!
== 本文为word格式,下载后可方便编辑和修改! ==
清单列项范例
篇一:工程量清单实例

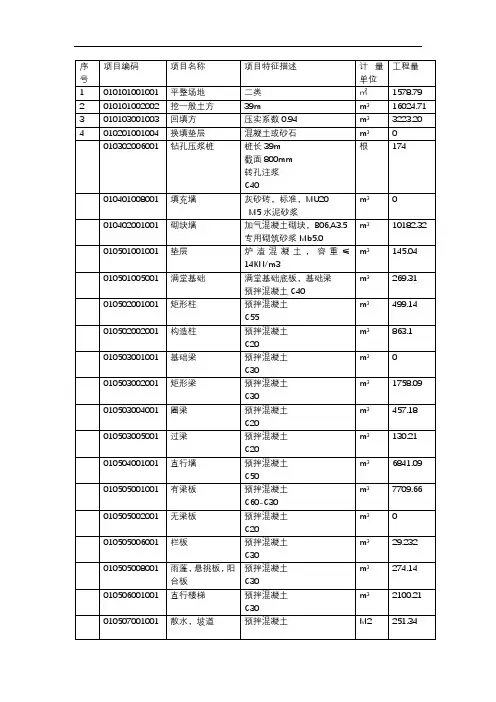

一、土石方工程清单编制例题
例1:某工程外墙外边线尺寸为36.24m×12.24m,底层设有围护栏板的室外平
台共4只,围护外围尺寸为 3.84m×1.68m;设计室外地坪土方标高为-0.15m,现场自然地坪平均标高为-0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。
工程量计算:
平整场地:S=36.24×12.24+3.84×1.68×4=469.38m
2
例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m,土方含水率30%;室外地坪设计标
高
-
0.15m,交付施工的地坪标高-0.3m,基坑回填后余土
弃运5km。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J-1三种,
应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m
1、断面1-1:L=(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度)V=31.78×1.4×1.3=57.84m3 其中:湿土 V=31.78×1.4×0.5=22.25m
2、断面2-2:L=9-0.7×2+0.38=7.98mV=7.98×1.6×1.3=16.60m3
3
图4-1
其中:湿土 V=7.98×1.6×0.5=6.38m
3
3、J-1:V=2.2×2.2×1.3×3=18.88m3 其中:湿土 V=2.2×2.2×0.5×3
=7.26m3
根据工程量清单格式,编制该基础土方开挖工程量清单如下表:
例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥
涵管直铺。
工程设计室外地坪标高-0.45m,交付施工场地标高-0.55m,管底(外壁)平均标高-2.35m;管间有砖砌窨井6只,井底垫层尺寸 1.3m×1.3m;开挖土方三类,无地下水,管沟内原土回填夯实,余土现场运距120m。
试编制
该管沟土方开挖工程量清单。
解:根据已知工程资料,确定清单项目的描述内容,编制清单如下:

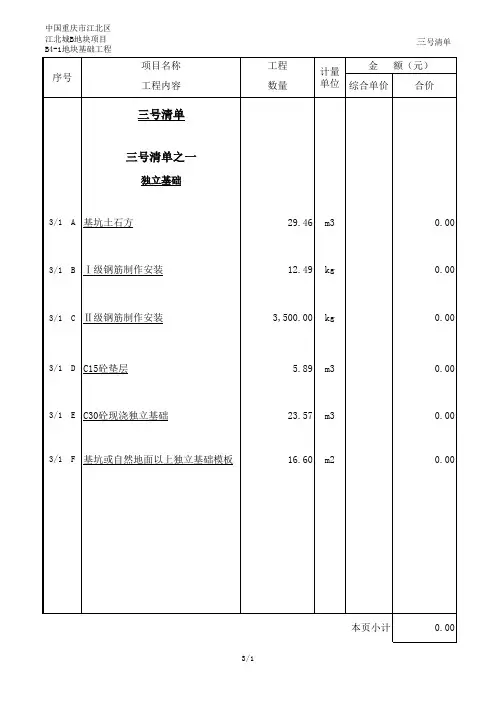

分部分项工程量清单表1-3
例4:例2工程,根据现场土方平衡条件,基础槽坑利用开挖干土方原土回填,堆放点至槽坑平均距离20米,填土要求分层夯实。
假设埋入设计地坪以下的基础体积为30m,计算该工程基槽坑回填土工程量并编制工程量清单。
解:基槽坑开挖土方工程量(见例2):57.84+16.6+18.88=93.32m 已知设
计室外地坪以下埋入的基础体积:30m 基槽坑回填土工程量=93.32-30=
63.32m3
3
3
3
二、土石方工程清单计价例题
例5:按照浙江省201X版建筑工程预算定额计算“例题1”清单的综合单价。
(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配
合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水
平情况,企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之
和的10%、风险按人工费的20%和机械费的10%考虑计算。
)
解:按照题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。
(1)工程量计算:
已知清单工程量=469.38m2;
根据采用定额的工程量计算规则,计算其施工工程量如下:平整场地S=(36.24+2×2)×(12.24+2×2)=653.5m 余土外运(5km) V=
653.5×0.1=65.35m3 (2)定额套用,确定工料机费:“平整场地”套用1
-28定额:
人工费=653.5×0.024=15.68元机械费=653.5×0.23369=152.72元余土装车套用1-68定额:
人工费=65.35×0.144=9.41元机械费=65.35×0.84758=55.39元自卸汽
车运土套用1-69+70×4定额:
人工费=65.35×0.144=9.41元
2
机械费=65.35×(4.72425+1.18316×4)=618.01元(3)费用计算
工料机费合计:人工费=15.68+9.41+9.41=34.5元机械费=152.72+55.39
+618.01=826.12元企业管理费=(34.5+826.12)×25%=215.16元利润=(34.5+826.12)×10%=86.06元风险费=34.5×20%+826.12×10%
=89.51元
合价=34.5+826.12+215.16+86.06+89.51=1251.35元∴综合单价=1251.35元÷469.38m=2.67元/m
2
2
该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。
例6:根据例题2工程条件和清单及企业拟定的二个施工方案计算工程挖基槽、坑土方综合单价。
(参照例题5的计费标准)
解1:按照拟定施工方案一(人工开挖基槽坑)及采用的计价定额计算施工工
程量:查定额:二类土挖深大于1.2m,K=0.5,砼垫层工作面C=0.3m
挖土深度 H总=1.6-0.15=1.45 m 其中:湿土H湿=1.6-1.1=0.5m (1)
基槽坑挖土施工工程量:
1-1断面:L=57.84÷(1.4×1.3)+0.1×6(定额规则不扣垫层搭接)=
32.38mV总=32.38×(1.4+0.6+1.45×0.5)×1.45=127.94m3
其中:湿土V湿=32.38×(1.4+0.6+0.5×0.5)×0. 5=36.43m
2-2断面:L=9-0.6×2+0.38=8.18m
V总=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69m3 其中:湿土 V湿=
8.18×(1.6+0.6+0.5×0.5)×0. 5=10.02m3 J-1:V总=[(2.2+0.6+
1.45×0.5)×1.45+0.254]×3只=54.81m 其中:湿土 V湿=[(
2.2+0.6+0.5×0.5)2×0.5+0.010]×3只=1
3.98m3
(2)余土外运(按基坑边堆放、人工装车、自卸汽车运土考虑,回填后余土不考虑湿土因素)
弃土外运工程量为基槽坑内埋入体积数量,假设:
1-1断面:V=26.6m3 2-2断面:V=6.2 m3 J-1基础:V=8.3 m3 (3)按施工工程量与清单工程量之比系数:
1-1断面干土(127.94-36.43)÷57.84=1.5821 湿土36.43÷57.84=0.6298 运土26.6÷57.84=0.4599
2-2断面:干土(34.69-10.02)÷16.6=1.4861
2
33
湿土10.02÷16.6=0.6036 运土 6.2÷16.6=0.3735
J-1:干土(54.81-13.98)÷18.88=2.1626湿土13.98÷18.88=0.7405
运土8.3÷18.88=0.4396
(4)套用定额,计算单位清单工程量工料机费用:
表1-6
表中:企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
同上方法,可以计算得2-2断面基槽及J-1基坑挖土的综合单价如下表:
综合单价分析表(元/m3)表1-7
