强电系统施工方案1.1、工艺1.2、电管敷设(1)、电管进场检查验收电管进场后应立即汇同监理、供货方进行检查验收,钢管无压扁、内壁光滑,镀锌钢管镀层覆盖完整,表面无锈斑。
按制造标准现场抽样检测导管的壁厚及均匀度,并按批查验合格证。
(2)、预留预埋电气管路电气管路的预留预埋包括电管预埋及接线盒预埋,施工过程中必须密切配合土建进行施工。
土建模板支好,电气施工人员按图纸实际要求在模板上放线定位。
1)预埋电管预埋在混凝土内的电管应按最近的路线敷设,为了便于穿线,管路长的电管加过线盒,在同一区域内接头不超过4个点,弯曲度不超过270度。
暗敷设的钢管采用丝扣连接,管箍内两管口应对接齐平。
电管与接线盒之间采用锁紧螺母固定。
电管的弯曲半径应为管内径的6倍以上.弯曲度不超过90度。
暗敷设的电管应与结构钢筋用铁丝绑扎牢固,管头用堵头堵实以防杂物进入管内。
2)接线盒预埋开关、插座以及灯具的位置安装接线盒,接线盒的尺寸应根据与接线盒连接的电管确定。
接线盒四周开洞,当洞口与管外径不配套时,要求在盒体两侧使用异径套管。
a、在现浇混凝土顶板内安装接线盒。
b.现浇混凝土墙体上的接线盒预留可随结构施工直接将接线盒安装到位,所有开关、插座用接线盒预埋,应以装饰完成面标高为准。
为防止接线盒移位,采用钢筋固定。
接线盒面与结构施工的模板面平齐,接线盒内填充聚苯乙烯板,防止混凝土进入。
3)砼砌块墙体电管施工砼砌块墙体施工时,当接线盒与墙体的龙骨相邻时,可在龙骨上直接固定;当接线盒的四边没有龙骨,则需制作支架固定接线盒。
电气管道需用φ6圆钢作支架固定,圆钢与龙骨固定,距接线盒300mm 内需有固定点,电管每隔2m 需固定一次。
4)电管穿防火墙时防火封堵本工程有电管穿越防火墙,给建筑物防火带来隐患,在电管与防火墙之间的缝隙需做防火封堵,特别是大楼的变电室,电管穿墙时需做防火与隔音处理。
穿越防火墙的预留管,其两端至少预留1.0m ,管头用金属套封堵。
(一)、施工流程施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。
结合本公司的实际情况,制定本流程。
一.施工准备1.学习掌握相关的规范和标准严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。
本项目应遵守的规定主要有:《有线电视系统工程技术规范》(GBJ50200-94)《通信光缆的一般要求》(GB/T7427-87)《民用闭路监视电视系统工程技术规范》(GB50116-92)《建筑及建筑群综合布线系统工程设计规范》(CECS72-95)《商用建筑线缆标准》(EAI/TIA-568A)2.熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。
3.施工工期的时间表详见施工进度计划表4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。
二是对工程技术的具体要求、安全措施、施工程序、配制等。
5.施工预算建筑安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等。
《安全防范工程费用概算编制办法》(GA/T70-94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行。
6.施工组织设计二.施工阶段配合土建工程及其他工程,注意和遵循其施工规律。
1.预留孔洞和预埋管线与土建工程的配合在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。
2.线槽架的施工与土建工程的配合线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。
强电电气工程施工方案一、工程概况本工程为某大型建筑物强电电气安装工程,主要包括供电系统、照明系统、动力系统等。
工程采用三级负荷供电,电源来自城市电网。
本工程旨在为用户提供安全、可靠、高效的电力供应,满足建筑物的使用功能需求。
二、施工准备1.技术准备:熟悉施工图纸、设计文件及规范要求,进行技术交底,明确施工工艺及质量标准。
2.施工现场准备:确保施工现场清洁、整齐,具备施工条件。
准备必要的施工工具、设备及材料。
3.人员准备:组织具有相应资质的电气工程师、技术人员及施工人员参加施工。
4.施工材料准备:根据工程量清单,提前采购合格的电线电缆、配电箱、开关插座等材料。
三、施工流程1.供电系统施工:(1)安装变压器及配电柜:按照设计文件要求,安装变压器及配电柜,确保设备固定牢固,接地可靠。
(2)敷设供电线路:按照设计图纸,敷设供电线路,包括主干线、分支线。
线路敷设应遵循低压线路规范,确保线路安全、可靠。
(3)安装开关插座:根据设计要求,安装室内外开关插座,确保位置正确,接线准确。
2.照明系统施工:(1)安装照明配电箱:按照设计文件,安装照明配电箱,确保固定牢固,接地可靠。
(2)敷设照明线路:根据设计图纸,敷设照明线路,包括主干线、分支线。
线路敷设应遵循照明线路规范,确保线路安全、可靠。
(3)安装照明设备:根据设计要求,安装各类照明设备,包括荧光灯、LED灯等,确保安装牢固,接线准确。
3.动力系统施工:(1)安装动力配电箱:按照设计文件,安装动力配电箱,确保固定牢固,接地可靠。
(2)敷设动力线路:根据设计图纸,敷设动力线路,包括主干线、分支线。
线路敷设应遵循动力线路规范,确保线路安全、可靠。
(3)安装动力设备:根据设计要求,安装各类动力设备,包括空调、电梯等,确保安装牢固,接线准确。
四、施工质量控制1.严格把控材料质量,所有施工材料必须符合国家相关标准,并具有合格证明。
2.施工过程中,严格按照设计图纸及规范要求进行,确保施工质量。
南方电网10kV~110kV线路保护技术规范————————————————————————————————作者:————————————————————————————————日期:个人收集整理 勿做商业用途中国南方电网有限责任公司企业标准Q/CSG 110035-2012南方电网10 kV ~110 kV线路保护技术规范Technical specification for 10kV ~110kV transmission line protectionof CSG2012—05—28 发布 2012—05-28 实施中国南方电网有限责任公司 发 布Q/CSGICS目次前言...................................................................................................................................................................... I I1 适用范围 (1)2 规范性引用文件 (1)3 总则 (1)4 通用技术条件 (1)5 110 kV线路保护及辅助装置技术要求 (5)6 35kV及以下线路保护及辅助装置技术要求 (11)附录A (规范性附录) 保护软硬压板配置表 (14)附录B (规范性附录) 保护装置标准定值名称 (16)附录C (资料性附录)保护输出报告标准格式 (19)附录D (资料性附录)屏面布置示意图 (20)附录E (资料性附录)压板布置示意图 (23)前言为规范中国南方电网公司10 kV~110 kV线路保护的运行和管理,指导中国南方电网10 kV~110 kV 线路保护的设备建设、改造和运行管理工作,依据国家和行业的有关标准和规程,制定本规范.本规范的内容包含10 kV~110 kV线路保护的配置原则、功能要求、技术要求、组屏(柜)原则和二次回路设计等。
一、招标公告1.1 招标项目名称:XX工程项目强电系统设备采购及安装工程1.2 招标人:XX有限公司1.3 招标代理机构:XX招标代理有限公司1.4 招标地点:XX市XX区XX路XX号1.5 招标时间:2023年X月X日至2023年X月X日1.6 招标内容:强电系统设备采购及安装工程二、项目概况2.1 项目名称:XX工程项目2.2 项目地点:XX市XX区2.3 项目规模:总建筑面积XX万平方米2.4 项目总投资:XX亿元人民币2.5 项目简介:本项目为新建综合性商业体,包括购物中心、办公楼、酒店等配套设施。
三、招标范围3.1 强电系统设备采购:包括变压器、配电柜、电缆、桥架、电线、开关设备、插座、灯具等。
3.2 强电系统安装:包括变压器安装、配电柜安装、电缆敷设、桥架安装、电线连接、开关设备安装、插座安装、灯具安装等。
3.3 附属工程:包括接地系统、防雷系统、消防报警系统等。
四、技术要求4.1 设备要求4.1.1 符合国家标准、行业标准和相关技术规范。
4.1.2 具有良好的质量保证体系,通过国家或行业认证。
4.1.3 具有节能、环保、安全、可靠等特点。
4.1.4 设备选型合理,满足项目实际需求。
4.2 安装要求4.2.1 安装工艺规范,符合相关标准和规范。
4.2.2 安装质量优良,确保系统安全稳定运行。
4.2.3 施工过程中应遵守安全生产法规,确保施工安全。
4.2.4 施工完成后,应进行严格的验收,确保工程质量。
4.3 质量保证4.3.1 提供设备出厂合格证、检验报告、技术参数等资料。
4.3.2 提供详细的施工方案、施工组织设计等资料。
4.3.3 提供施工过程中的质量保证措施。
4.3.4 提供设备保修期内的售后服务。
五、投标文件要求5.1 投标人应具备有效的营业执照、资质证书、安全生产许可证等。
5.2 投标人应提供近三年类似项目业绩证明材料。
5.3 投标人应提供详细的投标文件,包括但不限于:5.3.1 投标函5.3.2 企业简介及资质证明5.3.3 项目团队介绍5.3.4 设备及材料清单及报价5.3.5 施工组织设计及施工方案5.3.6 质量保证措施及售后服务承诺5.3.7 其他相关资料六、评标办法6.1 评标委员会由招标人、招标代理机构及有关专家组成。

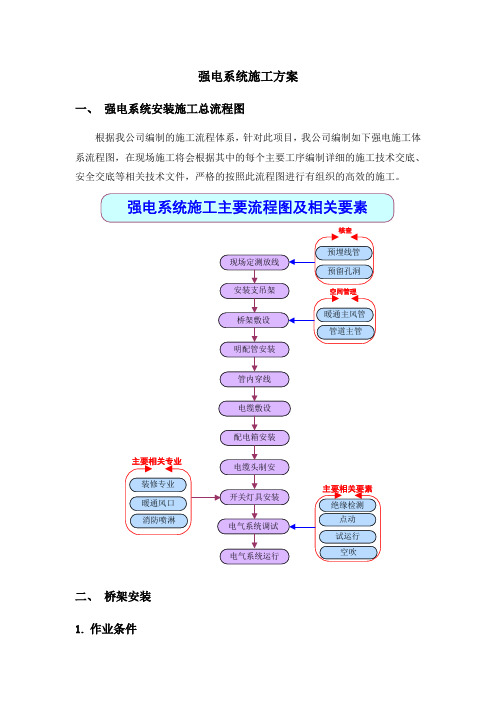

强电系统施工方案一、强电系统安装施工总流程图根据我公司编制的施工流程体系,针对此项目,我公司编制如下强电施工体系流程图,在现场施工将会根据其中的每个主要工序编制详细的施工技术交底、安全交底等相关技术文件,严格的按照此流程图进行有组织的高效的施工。
二、桥架安装1.作业条件(a) 土建施工条件:①预留孔洞、预埋铁件全部完成。
②顶棚和墙面的喷浆、油漆等工作全部完工后。
(b) 施工图纸、技术资料齐全。
技术、安全、消防措施落实。
(c) 桥架的材料、配件齐全,并运至现场仓库。
2.操作工艺(a) 工艺流程(b) 弹线定位:根据设计图纸确定桥架的安装线路位置,用墨斗沿墙壁、顶棚和地面等处在桥架的安装位置弹出轮廓线,按设计图要求及施工验收规范规定,分匀档距并标出具体位置。
(c)支吊架安装:①支吊架所用钢材应平直,无显著扭曲。
下料后长短偏差应在5mm范围内,切口处应无卷边、毛刺。
②钢支架与吊架应焊接牢固,无显著变形,焊缝长度应符合要求,不得出现裂纹、咬边、气孔、凹陷、漏焊、焊漏等缺陷。
③支架与吊架应安装牢固,保证横平竖直。
④支吊架材料规格一般不小于扁钢25×25×3mm。
⑤固定支点间距一般不应大于 1.5~2m。
在进出接线盒、箱、柜、转角、转弯和变形缝两端及丁字接头的三端500mm以内应设置固定支持点。
⑥支吊架距离上层楼板不应小于150~200mm;距地面高度不应低于100~150mm。
桥架支吊架安装实例(d) 桥架安装①桥架应平整,无扭曲变形,内壁无毛刺,各种附件齐全。
②桥架的接口应平整,接缝处应紧密平直。
盖板装上后应平整,无翘角,出线口的位置准确。
③不允许将穿过墙壁的桥架与墙上的孔洞一起抹死。
④桥架经过建筑物的变形缝时,桥架本身应断开,桥架内用内连接板搭接,不需固定。
保护地线和桥架内导线均应留有补偿余量。
⑤敷设在竖井内和穿越不同防火区的桥架,有防火隔堵措施电缆桥架穿墙防火做法说明(1)防火枕应按顺序依次摆放整齐,防火枕与电缆之间间隙≤1cm。
一、交底目的为确保强电施工过程中的安全,提高施工人员的安全意识,防止事故发生,特进行本次强电安全技术交底。
二、交底对象参与强电施工的所有人员,包括施工人员、监理人员、管理人员等。
三、交底时间[具体日期]四、交底内容1. 安全意识教育- 强调安全生产的重要性,提高全体施工人员的安全意识。
- 介绍国家及地方关于强电施工的安全生产法律法规和标准。
- 强调遵守施工安全操作规程的必要性。
2. 施工现场安全管理- 施工现场应设置明显的安全警示标志,如“高压危险”、“禁止通行”等。
- 施工现场应配备必要的安全防护设施,如安全帽、安全带、绝缘手套等。
- 施工现场应定期进行安全检查,及时发现并消除安全隐患。
3. 强电施工安全操作规程- 施工前,应对施工现场进行勘察,了解现场环境,评估施工风险。
- 施工人员应穿戴符合规定的个人防护用品,如绝缘手套、绝缘鞋等。
- 施工过程中,严禁非专业人员操作高压设备。
- 施工人员应熟悉施工图纸和施工方案,严格按照操作规程进行施工。
- 严禁在带电设备附近进行敲打、焊接等作业。
4. 设备操作与维护- 施工人员应熟悉各类强电设备的操作方法和维护保养知识。
- 严禁使用损坏或未经检修的设备。
- 定期对设备进行检查和维护,确保设备正常运行。
5. 紧急事故处理- 施工人员应熟悉紧急事故处理程序,如触电、火灾、爆炸等。
- 发现事故隐患,应立即停止作业,并及时上报。
- 紧急事故发生时,应迅速采取有效措施,确保人员安全。
五、交底要求1. 施工人员应认真听取交底内容,并做好记录。
2. 施工人员应熟练掌握强电安全技术,严格遵守操作规程。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
六、附则1. 本安全技术交底为本次强电施工的指导性文件,如有未尽事宜,另行通知。
2. 施工过程中,如遇特殊情况,应按照实际情况调整安全技术措施。
七、签字确认[施工人员签字][监理人员签字][管理人员签字]八、备注1. 本安全技术交底自[具体日期]起实施。
道路工程强电入地施工方案一、前言道路工程中的强电入地施工是指将电力线路从地面转移到地下进行布设的一项重要工作。
在城市道路建设中,强电入地施工不仅可以美化城市风貌,还可以减少电力线路对行车和行人的影响,提高城市的整体安全性和美观性。
因此,正确规范的强电入地施工方案对于城市道路建设至关重要。
本文将从施工前的准备工作、施工过程中的安全保障和施工后的验收工作三个方面,对强电入地施工方案进行详细阐述,以期为相关工程人员提供参考与借鉴。
二、施工前的准备工作1. 施工前的资料准备在施工前,需要进行相关资料的准备,包括施工图纸、设计方案、地质勘测报告、现场勘测报告等。
这些资料将为施工提供必要的依据和指导,有助于减少施工中的不必要失误。
2. 资材和设备的准备在施工前,需要对施工所需要的资材和设备进行充分的准备。
包括电缆、电缆沟槽、接地设备、焊接设备、施工机械等。
这些资材和设备的准备将为施工提供保障,有助于施工的顺利进行。
3. 施工场地的准备在施工前,需要对施工场地进行清理和平整。
确保施工场地的平整度和安全性,为后续的施工提供必要的条件。
4. 施工方案的制定在施工前,需要制定详细的施工方案。
包括施工的时间计划、工序安排、安全措施等。
这些施工方案将为施工提供具体的操作指导和保障,有助于施工的顺利进行。
三、施工过程中的安全保障1. 施工现场的安全管理在施工过程中,需要对施工现场进行安全管理。
包括施工现场的标识、警示、封闭等措施。
确保施工现场的安全性,预防施工中的安全事故发生。
2. 施工人员的安全防护在施工过程中,需要对施工人员进行安全防护。
包括施工人员的安全帽、安全鞋、安全绳等。
确保施工人员的安全作业,预防因操作失误导致的伤害事件发生。
3. 设备和机械的安全操作在施工过程中,需要对施工所使用的设备和机械进行安全操作。
包括设备和机械的检修、保养、保管等。
确保设备和机械的正常运转和安全操作,预防因设备故障导致的事故发生。
4. 施工过程中的安全监控在施工过程中,需要对施工进行实时的安全监控。
第1篇一、招标公告1. 招标项目名称:XXX项目强电设计2. 招标人:XXX有限公司3. 招标代理机构:XXX招标代理有限公司4. 招标内容:本项目强电设计,包括但不限于电力系统设计、供配电系统设计、电气设备选型、电气施工图设计等。
5. 招标方式:公开招标6. 招标地点:XXX市XXX路XXX号7. 招标时间:2023年X月X日至2023年X月X日8. 投标截止时间:2023年X月X日X时X分9. 开标时间:2023年X月X日X时X分10. 开标地点:XXX市XXX路XXX号会议室二、项目概况1. 项目名称:XXX项目2. 项目地点:XXX市XXX区3. 项目规模:占地面积XXX平方米,建筑面积XXX平方米4. 项目投资:预计总投资人民币XXX万元5. 项目性质:新建6. 项目用途:办公、商业、居住等综合用途三、招标范围1. 电力系统设计:包括但不限于电源接入、电力负荷计算、供电方案设计、电力线路设计等。
2. 供配电系统设计:包括但不限于变配电所设计、配电室设计、低压配电设计等。
3. 电气设备选型:包括但不限于变压器、配电柜、开关设备、电缆等电气设备的选型。
4. 电气施工图设计:包括但不限于电气施工图纸、电气设备安装图、电气保护配置图等。
5. 设计文件编制及审查:包括但不限于设计说明书、设计图纸、设计计算书等。
四、投标人资格要求1. 具有独立法人资格,持有有效的营业执照。
2. 具有电力行业工程设计甲级资质。
3. 具有良好的财务状况和健全的财务管理制度。
4. 具有类似项目设计经验,并在过去五年内完成过至少一个类似规模的设计项目。
5. 具有良好的社会信誉和职业道德。
6. 拥有专业的电气设计团队,包括电气工程师、电气设计师等。
五、投标文件要求1. 投标书封面:包括项目名称、招标人名称、投标人名称、投标文件份数等。
2. 投标函:内容包括投标人承诺、投标保证金缴纳证明等。
3. 企业法人营业执照副本复印件。
技术交底记录表B2 编号:OYD-024金属导管的防腐第14.2.4条5 绝缘导管的连接和保护第14.2.9条6 柔性导管的长度、连接和接地第14.2.10条三、工艺流程四、操作工艺(一)熟悉图纸不仅要读懂电气施工图,还要阅读建筑和结构施工图以及其他专业图纸,电气工程施工前要了解土建布局及建筑结构情况和电气配管与其他工种间的配合惰况。
按照图纸及施工质量验收规范的规定,经过综合考虑.保持与其他管路的安全距离,确定盒(箱)的正确位置及管路的敷设部位和走向,以及在不同方向进出盒(箱)位置。
(二)测量管路、盒及吊杆的位置1、根据电气设计图纸以土建吊顶的水平高程线为基础并与其他专业配合(通风、空调)进行图纸会审,如有相互交叉、打架、距离不符合要求或接线不方便等情况提前制定技术措施,并及时办理洽商。
2、管路、盒的测量放线:按照管路横平竖直的原则,沿管路的垂直和水平方向进行顶板、墙壁的弹线定位,注意与其他管路相互间的最小距离。
用线坠找正,拉线确定管路距顶板的距离及接线盒的位置,并做好标识。
3、吊扦位置的测量:根据吊扦位置的确定原则和管子的终端、转弯中点(两侧)、接线盒两端的距离为150~250mm,固定点间距要求均匀,既不能过大,也不能过小,管子中间固定点的最大距离见下表。
敷设方式导管种类导管直径15~20 25~32 32~40 50~65 65以上管卡间最大距离(m)支架或沿墙明敷壁厚>2mm刚性钢导管 1.5 2.0 2.5 2.5 3.5 壁厚≤2mm刚性钢导管 1.0 1.5 2.0 ——刚性绝缘导管 1.0 1.5 1.5 2.0 2.04、当吊顶有分格块线条时,灯位必须按吊顶块分布均匀,见图5-3。
(9)吊顶内管路敷设应保持与其他专业管线的最小距离:①当管路敷设在热水管下面时为0.2m,上面时为0.3m。
②当管路敷设在蒸汽管下面时为0.5m,上面时为lm。
当不能符合上列要求时,应采取隔热措施,对有保温措施的蒸汽管,上、下净距均可减少至0.2m。
第一章工作范围及总则1.1 工作范围1.1.1 此规范是制定中国成都沙湾嘉茂购物中心项目电气系统之供应及安装要求:1.1.2 工程范围包括:根据招标文件,提供工程所需的设备和材料,进行现场管理,安装施工,电气系统的调试和试验、成品保护工作以及按照国家要求的工程资料的填写和最后备案,直至最后顺利通过验收,获取相关证书等。
1.1.3 整套电气系统在本规范及图纸中详细表示出,包括(但不只限于)下列项目:(a) 供应及安装整套高压配电电系统;(b) 供应及安装整套低压变配电系统;(c) 供应及安装整套电力传输系统;(d) 供应及安装整套一般照明和动力系统;(e) 供应及安装整套应急系统的配电;(f) 供应及安装整套防雷保护系统;(g) 供应及安装整套接地系统。
1.1.4 设计依据如下:-(a)《民用建筑电气设计规范》(JGJ/T16-92)(b)《高层民用建筑设计防火规范》(GB50045-95)(2005年版)(c)《建筑照明设计标准》(GB50034-2004)(d)《10kV及以下变电所》(GB50053-94)(e)《建筑防雷设计规范》(GB50057-94)(2000版)(f)《供配电系统设计规范》(GB50052-95)(g)《低压配电设计规范》(GB50054-94)(h)《民用建筑电线电缆防火设计规程》(DGJ08-93-2002)分包单位须遵守以上提及之机关的规范,规定和标准。
1.1.5 所有电气系统须遵照技术规范要求及中华人民共和国现行的有关国家标准及规范和当地有关部门的要求。
当上述标准与本规范的规定在技术要求方面发生冲突时,必须于施工前向顾问工程师反映,有顾问工程师决定应遵从哪项准则才可进行施工。
1.2 工程具体内容及界面本工程包括电气系统的供应、运输、安装、检测、调试及通过验收。
在无损于图纸和工程说明书里的大量细节的前提下,工程的具体内容及分界面如下:(a)整套高压配电电系统的供应、安装及调试;∙本工程的电源由原有的万科地户的10kV高压配电室引1路10KV高压电缆引入业主的配电室,高压电源将通过干式变压器由10KV转换为380V,并通过低压开关柜、低压电缆、密集型母线槽、分配电盘等分配给各末端负荷。
现有的高压开关柜置于开闭所,由电力公司维护。
(b)整套低压变配电系统的供应、安装及调试;∙变压器采用户内干式变压器,10 kV/380V,阻抗为6%。
安装于低压变配电房内;∙增加1台2000KV A变压器,提供商场空调用电及部份商业用电(凯德使用)∙变压器通过母线将电力传输到低压配电柜,低压配电系统包括进线柜、电容补偿柜、母联柜、一般电力出线柜、应急电源出线柜等;∙电容补偿后功率因数应不低于0.9;∙主开关柜进线侧应安装防浪涌保护器。
∙低压配电柜应能达到IP41的防护等级。
∙低压配电柜采用上进上出的进线方式;(c)整套电力传输系统的供应、安装及调试;∙低压配电采用密集型母线槽或电缆向各区域供电,一般电力负荷应采用阻燃型无卤低烟铜芯电线电缆或阻燃防水型密集母线槽,消防应急负荷应采用耐火型无卤低烟铜芯电线电缆或耐火防水型密集母线槽;∙密集母线槽和竖向干线电缆在各个防火分区内的电缆竖井内敷设,在每层通过分线器或分线箱进行分支配电,对重要负荷采用反射式供电;∙水平电缆干线应敷设于托盘式或槽式桥架中,桥架带盖板并应有专用接地线进行可靠接地;竖向电缆应敷设于梯式电缆桥架中,电缆应得到可靠的固定;∙电线应敷设于线槽或套管中,预埋于混凝土楼板或砖墙内的套管可采用中型UPVC管或焊接钢管,敷设于吊顶内的套管可采用KBG或镀锌钢管;∙所有分配电柜、配电箱都需按照国家规范要求设计和制造。
所有配电柜及箱内应有足够的空间散热;∙所有安装于室外的分配电箱、配电屏及附件等以及开关、插座、断路器等均需要采用防水防潮型的,最小防护等级为IP65。
(d)整套一般照明和动力系统的供应、安装及调试;∙承包单位应根据图纸提供项目所需的所有的照明、动力配电设备;∙各区域的照度水平及灯具的配置情况详第三章第一项中的电力安装系统部分;∙每间店铺电源自电表箱引出,并提供一断路器箱安装于店铺吊顶内。
(e)整套应急系统的配电的供应、安装及调试;∙利用原有的2台1540KV A的发电机提供备用电给一、二级负荷,当某一部份重要负荷供电的两路正常电源均失电时即自动启动柴油发电机组向其供电,启动时间不大于15秒。
设置可靠联锁,严禁与市网并网运行,发电机置于地下一层的发电机房,每台发动机提供不超过8小时的燃油;∙柴油发电机需要提供以下基本的负荷:应急照明、火灾报警和探测系统、消防电梯和客梯、加压送风机、楼宇管理控制系统、安防系统、消控中心、污水泵/排污泵、消防排烟系统、生活水泵;∙从应急开关柜引出专门的回路供给如电梯、消防泵、通风机等救灾设备。
双电源在末端进行切换。
∙商场收银系统及IT机房电源采用UPS供电。
∙消防应急负荷回路导线应采用耐火型无卤低烟铜芯电线电缆或耐火防水型密集母线槽,所穿的导管及桥架应刷防火涂料;(f)整套防雷保护系统的供应、安装及调试;∙防雷保护系统的设计和安装应能防止雷击对建筑结构、住户和设备的伤害,并应符合当地的规范要求。
∙防雷保护系统由接闪器、引下线、测试端子、接地棒和接地坑及面板组成。
所有屋面金属外壳部分和设备应接入防雷系统。
∙考虑运用结构钢条和地桩分别作为引下线和接地棒。
并运用放热式烧焊技术将引下线和结构钢条的连接。
测试端子须安装在可以轻易进行测试的位置。
∙低压开关柜、室外配电柜和弱电电源箱等应安装防浪涌保护器。
(g)整套接地系统的供应、安装及调试;∙建筑需要设置接地系统以符合当地的规范要求。
接地系统的安装能够保证在当金属管道、干线、桥架、配电柜、开关柜的金属部分在发生绝缘被破坏时,人员和设备不至受伤害。
∙电力设备和器具的接地连接件需要有效地连续贯通,并保证接地件尺寸符合要求。
∙接地系统包括接地母线、接地连接件、接地棒和接地端子等。
在每个电气回路中需要设置接地连接件。
∙以下需独立的接地系统:(i) 高压配电系统(ii) 低压配电系统(iii) 变压器(iv) 备用柴油发电机(v) 弱电系统(iv) 当地电力局开关站(vi) 电信机房∙所有导电体如管道、室外暴露的建筑金属部分、浴缸等都必须等势的连接到接地系统。
∙如接地坑是布置在地下层的话,须采用有效的防水系统来防止地下水渗漏到地下层的表面。
∙接地系统的电阻值应不大于1欧姆。
(h)以上项目所需的土建配套工程的供应、安装及调试。
其它事项:(a) 无论图纸中有无明确表示,承包商都应提供一切保证系统在符合设计功能前提下的完整运行及验收所必需的劳务和材料,完成整项符合中国国家及当地有关政府部门标准及通过验收的电力系统。
(b) 本文内容中现场的工作项目可能有一些已经完成,施工单位要了解清楚现场的状况,合理准确的计算出拆除、新增等的工作量。
(c) 负责制作深化施工及竣工图,深化施工图及竣工图应是采用AutoCAD2000或以上版本软件制作;(d) 所有电气系统须遵照招标文件的要求及中华人民共和国现行的有关国家标准及规范和当地相关部门的要求。
1.3 材料及工艺除有特别注明外,所有材料及工艺要求都须符合本规范,图纸,国家规范及当地政府部门所定的标准。
承包商所购买的主要设备及材料应符合如下品牌的要求:1.4 审批及质检承包商必须为当地有关部门认可之承包商及具备施工资质证明,并需负责在整项工程中向有关部门进行申报联络及统筹工作,并负责一切申报,协调和质检费用。
所有安装工程须符合有关部门之要求,并达到准时和满意地完成整项工作。
因与各有关政府部门缺乏协调和合作而导致已安装的设备或系统须作更改或拆除,承包商须负责全部有关的费用。
如有需要,承包商须提供有关在本工程所采用物料之资料至当地质检站或有关部门作审查及验收而不另收费用。
1.5 与其他合约承包商在工地上合作承包商必须与其他合约承包商在工地上密切地联络和配合,以达到准时及满意地完成整项工程。
1.6 施工和材料所有施工和材料必须符合最新的法定职责例条,规范,业务条例和下面的特别要求,所有中国中央和当地机关包括,但不仅限于以下的单位:(a) 暖通局(b) 规划局(c) 环境保护局(d) 卫生防疫局(e) 自来水公司(f) 煤气公司(g) 邮电局(h) 供电局(i) 交通局(j) 人防处(k) 市抗震局当上述单位发出的要求与本规范在技术上发生冲突时,须与业主其指定代表或工程师反映,由他们决定应遵从何准则。
1.7 投标图纸(a) 投标时所附有的相关图纸只供承包商于制作其装备和系统设计时作为指引。
(b) 图纸所示的乃基本设计概念及要求,并作为承包商进行设计的准备工作。
图纸指示了一个布置各种设备的可行方法,及各种装置与其配件的相对关系。
(c) 承包商须仔细拓展各装置的详尽设计,并制作各有关的施工图纸连同设计数据,相近的注释和说明等。
1.8 承包商的设计和施工图纸的呈报(a) 承包商亦须负责制作(连盖章)施工图纸有关部分供审批用及工地安装用。
图纸需以电脑绘图程式AutoCAD R14或AutoCAD2000绘制。
(b) 承包商需预留修改错误及再提交审批的时间而所有审批的图纸需于施工前不小于14天提交。
如承包商未能按工程进度之要求及时提交审批文件或由于提交审批文件未能符合要求而导致多次修改,引致工程延误。
承包商需承担因此引起之损失责任。
(c) 在工程进行的各阶段及随着工作的进度,承包商须呈报其设计和建议的装置及设备作审批。
承包商要确保其所有设计及图纸包括全部所需的数据,建议,文件和资料在准确及合理的时间内呈交给工程师审阅以确保能获得批准而进行施工。
(d) 举凡与本承包合同有关的施工图纸均应呈交审批,图纸内容应反映全部装置,管道,电气线路,喉管和附属设施。
图纸应包括平面,立面和剖面,以便能表示出各部零件,起吊钩,镶嵌件,开口,贯穿孔缝,与其它屋宇设备装置的连接面以及其它必要的细部大样。
(e) 除了上述安装图纸以外,所有设备,装置,材料以及附件亦应于购置前在合理的时间内提交审批。
(f) 承包商须理解所有图纸须充分反映土建工程进行期间曾做过的任何修改。
在初步土建配合工程及结构资料已由建筑师提供的情况下,承包商必须予以确认(包括机械及设备重量,通道的大小等),并将有关资料融入施工图纸中。
(g) 施工图之制作,除依据招标之设计示意图作参考外,其深度须符合国家〔建筑设计文件编制制度〕之要求及标准设计规范以满足国家之要求。
1.9 防火隔离承包商须供应及安装耐火材料把所有通过防火范围等地方的机电装置,例如电缆,电线管/槽,水管等密封,这些耐火材料须符合当地暖通局的要求。
1.10 样品承包商须于施工图纸获审批后,两星期内提交所需样品供发展单位及建筑师审批,经核准后才可订购及安装。
