T梁、预制小箱梁等施工标准化要求
- 格式:doc
- 大小:2.19 MB
- 文档页数:23
梁厂预制T梁及箱梁施工方案一、施工前准备工作1.组织开展施工前的技术交底,明确工程的施工要求和注意事项。
2.准备好所需的材料和设备,包括预制T梁及箱梁的模板、钢筋、混凝土、脱模剂、吊装设备等。
3.进行现场勘测,确定预制梁的安装位置和数量,并进行标记。
1.搭建模板:根据设计要求,搭建预制T梁的模板。
模板应具备足够的强度和稳定性,并保证预制梁的几何尺寸和平整度。
2.安装钢筋:根据设计图纸要求,将预制梁的钢筋按照预定的位置、数量和间距进行安装,确保钢筋的精准度和质量。
3.浇筑混凝土:在模板内先进行一次辅助浇筑混凝土,然后安装预埋件和纵横筋,并进行最后的浇筑混凝土,保证混凝土充实并达到设计强度。
4.养护:对刚浇筑的预制T梁进行养护,使用覆盖材料保持梁体湿润,防止早期开裂。
5.脱模:待混凝土达到设计强度后,对模板进行拆除和脱模处理。
6.质量检验:对预制T梁进行质量检验,包括几何尺寸、平整度、强度和钢筋的质量等。
7.搬运和安装:完成脱模后的预制T梁进行搬运和安装,使用吊装设备进行吊装和定位,确保梁体的精确安装。
8.连接和固定:对预制梁进行连接和固定,使用适当的连接件和固定方法,使得梁体与支座和其他构件形成稳固的连接。
1.搭建模板:根据设计要求,搭建预制箱梁的模板。
模板应具备足够的强度和稳定性,并保证预制箱梁的几何尺寸和平整度。
2.安装钢筋:根据设计图纸要求,将预制箱梁的钢筋按照预定的位置、数量和间距进行安装,确保钢筋的精准度和质量。
3.浇筑混凝土:在模板内先进行一次辅助浇筑混凝土,然后安装预埋件和纵横筋,并进行最后的浇筑混凝土,保证混凝土充实并达到设计强度。
4.养护:对刚浇筑的预制箱梁进行养护,使用覆盖材料保持梁体湿润,防止早期开裂。
5.脱模:待混凝土达到设计强度后,对模板进行拆除和脱模处理。
6.质量检验:对预制箱梁进行质量检验,包括几何尺寸、平整度、强度和钢筋的质量等。
7.搬运和安装:完成脱模后的预制箱梁进行搬运和安装,使用吊装设备进行吊装和定位,确保梁体的精确安装。
T梁和小箱梁预制施工方案一、项目概述在本项目中,我们将使用预制的T梁和小箱梁来构建一座桥梁。
这是一座两车道的公路桥梁,全长100米,高度5米。
该方案的设计目标是在保证质量的前提下,实现快速施工和较低的成本。
二、材料准备为了制造T梁和小箱梁,我们需要以下材料:混凝土、钢筋、模板、锚具、高强度粘结剂等。
这些材料应符合国家标准和规范要求,并经过质量检验合格。
三、制造工序1.模具制造:根据设计图纸,制造适用于T梁和小箱梁的模具。
模具应具备足够的刚度、强度和平整度,以确保产品的质量。
2.钢筋加工:根据设计要求,对钢筋进行剪切和弯曲加工,制造出符合T梁和小箱梁需求的钢筋骨架。
3.混凝土搅拌:按照设计配方,将水泥、砂子、石子等混凝土原材料按比例搅拌,制备成适宜的混凝土。
4.浇筑混凝土:将混凝土倒入模具中,采用振动器进行密实,确保混凝土均匀分布,并消除气泡和孔隙。
5.养护:混凝土浇筑完毕后,进行适当的养护措施,以促进混凝土的早期强度发展。
四、安装施工1.基础处理:根据桥梁设计要求,进行基础处理,包括挖沟、填土、夯实等工作。
2.安装T梁和小箱梁:将制造好的T梁和小箱梁按设计要求进行预先布置,使用起重机等设备将其吊装到桥墩上。
3.潜孔施工:根据桥梁设计要求,在桥墩上进行潜孔施工,安装锚具以固定T梁和小箱梁。
4.连接预应力杆件:使用预应力钢筋连接T梁和小箱梁,增加其整体的承载能力和稳定性。
5.完善连接部位:对连接部位进行检查,进行修补和加固,确保连接的牢固和密封。
6.其他附属工程:安装护栏、导流设施、照明设备等,完善桥梁的功能和安全性。
五、质量控制在整个施工过程中,严格按照国家和行业的相关标准和规范进行质量控制,并进行必要的质量检验和监测。
同时,加强施工现场的管理和安全措施,确保工作人员的安全。
六、总结与展望T梁和小箱梁预制施工方案具有施工速度快、质量好、成本低等优点,广泛应用于桥梁工程中。
随着技术的进步和经验的积累,预制T梁和小箱梁的施工过程将进一步优化,为建设更加安全、高效和美观的桥梁提供有力的支撑。
T梁预制小箱梁等施工标准化要求概述随着城市化的进程和交通网络的不断完善,公路建设也越来越重要。
而在公路建设中,桥梁工程是其中不可或缺的一环。
在桥梁建设过程中,预制小箱梁等构件的使用越来越普遍,因为它们具有强度高、质量稳定、施工速度快等优点。
为了确保预制小箱梁等构件的施工质量,保障公路的安全畅通,需要制定相应的施工标准化要求。
构件材料预制小箱梁等构件的材料应当符合以下标准:1.混凝土强度等级应不小于C40;2.钢筋应符合GB1499.2-2018《钢筋混凝土用钢筋第2部分:热轧钢筋》标准要求;3.预应力钢筋应符合GB/T 5223-2019《钢绞线》标准要求。
所有材料应进行质量检查,并按照相关规定做好材料质量记录和跟踪。
构件预制预制小箱梁等构件的预制过程应当符合以下标准:1.在预制过程中,应按照设计图纸和规范要求进行施工;2.模板应符合相关标准,并经过检查合格后方可使用;3.钢筋加工应符合施工图纸及技术规范要求,并经过检查合格后方可使用;4.混凝土应按照规范要求进行拌合、浇筑和养护;5.全部预制构件应进行编号和记录,并按照规定进行保存和管理。
构件运输和存储预制小箱梁等构件的运输和存储应当符合以下标准:1.运输时应按照设计图纸和规范要求进行安装和固定,保证不发生倾斜、碰撞等意外情况;2.构件在运输过程中应当受到保护,避免碰撞、剧烈震动和受外部条件影响等情况;3.预制构件在存储期间应避免受到直接阳光曝晒、雨水浸泡等情况。
构件现场施工预制小箱梁等构件的现场施工应当符合以下标准:1.构件的运输、吊装、拼装等过程应按照有关规定进行,保证施工安全;2.构件的安装应按照设计图纸、施工方案和规范要求进行,保证施工质量;3.在安装前,应检查预制构件的编号和记录,避免混淆或误用;4.构件拼装过程中应注意拼缝之间的对齐、夹紧和密封;5.构件的测量和调整应按照设计和规范要求进行。
其他预制小箱梁等构件的标准化施工要求是保障公路建设安全、高效、质量的重要内容。
预制梁施工控制要点一、预制场旳选址和对施工现场布置旳规定1、场地要开阔, 靠近施工道路, 以便架设规定2、水, 电, 原材进场要以便, 保障后勤需求3、要考虑到工期和投入旳比例, 针对工期规定先用合适旳场地, 按照建设规模进行场地规划, 以保证投资旳数量和产出成品量成正比。
4、预制场上空忌有高压线或建在河堤内, 防止出现安全事故和由于现场原因导致旳施工不便现象。
5、针对不一样旳梁体旳施工工艺和施工次序不一样, 在考虑底座制作时针对现场状况对场地进行安顿, 做好排水措施和场地硬化, 需要考虑蒸汽养护和平常养护用水管旳布设, 防止和配电设备相冲突。
6、针对施工现场状况布设龙门吊和配电设施, 尽量保证在预制场旳任何地点都能保证用电和吊装需求7 、对于需要设置存梁底座旳部位要进行场地平整和地基处理, 针对现阶段施工中普遍存在旳大型预制箱梁和超长距度旳T梁存梁底座要进行场地换填和地基加固, 对于尤其地基旳需要放置钻孔桩来提高地基承载力.8、对于移梁需要设置旳纵向和横向滑道要进行处理, 保证横移滑道和纵移滑道高程在一种运梁平车旳高差, 以以便纵移。
二、预制箱梁、T梁、空心板旳底座规定和模板制作旳细节1、认真复核梁体旳尺寸, 角度, 做好记录, 考虑到架设和吊装需求布设合适旳吊点2、牵涉到预应力施工时要考虑台座两端旳加固措施3、针对不一样旳梁体, 按照图纸规定在底座施工时设置合适旳反拱4、模板制作时要考虑到安装和拆除旳影响原因, 做好对应旳调整, 尤其是针对T梁旳外模和空心板、箱梁旳内模, 制作模板进更应当考虑对模板倒角部位进行调整, 保证拆除以便。
5、做好侧模和底座旳封堵防漏措施, 以保证梁体质量6、做好排水设施和场地处理, 防止因积水导致底座下沉。
7 、对桥梁跨度较大旳梁板底座制作时要考虑在底座中部设置伸缩缝, 防止在温度变化过大时底座由于温度应力而产生过大变形, 保证梁板质量,8、在需要安装龙门式起重机时要考虑梁板模板高度和起升高度, 底座旳高度也要考虑到模板高度和各方面限制原因.9、根据气象记录, 分析年最大风力, 在状况容许旳状况下, 尽量使龙门架旳迎风面垂直于风向, 保证安全, 在龙门架上尽量不要挂口号或横幅, 防止迎风面积过大, 产生水平推力导致龙门架倾覆.10、综合施工场地状况, 龙门吊走行线尽量远离排水管线, 防止因此而导致旳走行线下沉, 影响龙门吊旳正常使用.假如牵涉到移梁问题旳滑道和龙门吊走行线有冲突旳状况知觉移支滑道位置, 保证龙门吊旳走行线位置, 尤其状况下可以考虑对场地进行重新规划保证施工旳顺利进行.三、梁板制作前对图纸审核和后期施工中也许存在旳问题进行探讨认真复核需要预制梁体旳数量和细部尺寸, 并结合桥梁整体设计, 认真复核每一尺寸数据, 尤其是支座, 桥面铺装, 排水措施, 防护措施, 过桥电线电缆等各分项设计图纸中互相交叉部位尺寸旳复核, 对于局部需要设置避雷接地措施旳梁板要进行处理, 保证后续工作旳顺利进行, 以以便后续工作旳开展.对于对混凝土和施工工艺有尤其规定旳预制梁板要进行尤其准备, 并对下步施工工序进行调整, 保证在后浇工作旳进行时不会产生太多旳问题, 保证施工进度.根据此前施工旳经验, 对于高速铁路旳预制作业中重要旳细节存在于后续工作旳防护和排水中, 有局部旳伸缩缝设置会和实际旳施工有所不符.在高速铁路旳预制施工中重要施工细节存在于后期旳行车道和信号管线旳设置上, 局部施工细节旳图纸需要参照原则图.尤其是有关避雷和接地措施旳处理上.认真旳做好以上旳细节问题, 以防止在后续施工中出现冲突旳问题四、预制过程中旳过程管理和细节控制1、根据施工计划和架设需求进行梁板预制, 以保证施工进度, 在需要用辅助设备进行梁板制作时, 要考虑到梁板底座之间旳距离.2、加强现场管理, 对所需要制作旳梁体尺寸和细部尺寸进行复核, 以保证几何尺寸, 工班下料时, 应根据梁体钢筋编号和供料尺寸旳长短, 统筹安排以减少钢筋旳损耗。
箱梁、T梁预制及安装监理细则改1. 引言随着近年来我国公路建设的不断发展,预应力混凝土箱梁、T梁的建设应用越来越广泛。
为了加强对箱梁、T梁预制及安装的监理管理,确保工程质量和安全,特制定本细则。
2. 预制箱梁、T梁的工艺流程2.1 模板工艺设计制图人员应依据设计图纸的要求,组织技术人员编制模板工艺设计方案。
设计方案应包括模板的型式、尺寸、材料、加固要求、支撑形式、接缝、排颢措施、温度控制措施等。
工艺方案应敷衍详尽,确保模板制作质量和方便安装。
2.2 钢筋加工钢筋原材料应进行品种鉴别、外观检查及物理性质检测。
钢筋应按计划提前送入加工场进行加工,加工完毕后应检查质量并进行记录。
2.3 预应力钢筋加工预应力钢筋加工应根据设计图纸重新计算钢束长度和各段的钢丝数。
钢筋加工完毕后,应进行检查和记录,防止因施工质量差异引起工程质量问题。
2.4 箱梁、T梁混凝土搅拌混凝土应当在配合比与规范要求规定下搅拌。
混凝土的强度等级应符合设计规定要求。
搅拌完毕后,应进行质量检查。
2.5 模板安装模板应采用合理的支撑和固定措施,在充分保证混凝土密实度的前提下施工。
施工前,模板复核应符合设计要求。
模板装配完毕后,应进行检查及记录。
2.6 施工预应力施工预应力前应制定施工方案及合理检测计划,对结构局部或整体进行预应力张拉并进行质量检查及记录。
在进行最后的张拉前,应进行试梁试块测试。
2.7 箱梁、T梁出厂试验及质量验收出厂前,预应力箱梁、T梁必须进行试验,以保证质量合格。
对于未达标的,应当进行整改,直至质量合格后方可出厂。
完成出厂试验合格后方可进行质量验收。
3. 预应力箱梁、T梁安装施工3.1 现场设备预应力钢绞线张拉设备应经过检验并具有相应的操作证书。
使用前应经过试验,确定其性能符合要求,方可进行现场使用。
3.2 安装基础箱梁、T梁安装基础应符合设计要求和规定。
灌注混凝土后应强制性进行养护,待混凝土达到规定强度后可进行箱梁、T梁的安装。
编号:桥梁预制小箱梁、T梁架设专项安全施工方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门(章):建设集团股份有限公司年月日桥梁预制小箱梁、T梁架设专项安全施工方案一、工程概况本桥上跨石黄高速,中心桩号K18+635.2,桥梁全长为714.46m,设计交角为90°。
大桥分左右两幅设置,两幅等宽,单幅桥宽为16.75m。
引桥(0#台~10#墩)和(13#墩~22#台)全长为569.46m,引桥上部为16孔30m和3孔28m预应力混凝土简支T梁。
每孔单幅设计T梁10片,其中中梁8片,边梁2片,全桥共设计梁板380片。
主梁断面:主梁高度1.6m,梁间距1.65m,其中中梁预制宽度为1.2m,边梁预制宽度1.45m,预制梁顶面横坡度与桥面横坡度相同,为1.5%。
主梁横隔板间距7.3m,两端设有伸缩缝预留槽,横隔板在横桥向上设有与桥面板横坡相对应的横坡度值。
预应力体系:预应力钢束采用Φs15.2-7钢绞线,塑料波纹管成孔,采用真空压浆技术,锚具采用OVM15锚固体系,钢绞线均采用两端整体张拉锚固。
二、安全生产领导小组我项目部针对桥梁预制T梁架设,成立了专门的安全领导小组,具体如下:组长:副组长:组员:严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。
三、准备工作1、T型梁采用专用吊具兜托梁底起吊法,不设吊环,在台座吊孔处的底模设为活动板,摆放在钢支撑上,活动底模与两端底模接缝可采用胶带粘缝止浆,活动板下空隙要能让吊具兜底穿入及拉出,同时在梁翼板上对应位置预留穿索孔。
2、在预应力张拉或放张后,由于梁起拱,台座两端将承担全部梁重,因此台座两端基础须坚硬可靠,并对T型梁两侧设置斜支撑,纵向间距1m。
四、梁的吊装安排预制场内移梁采用双龙门吊抬吊,并提梁上引道路基,引道路基上移梁采用运梁小平车,架梁安装就位采用架桥机。
4.7预制梁4.7.1一般规定1)适用于预制T 梁、预制小箱梁及预制空心板梁的预制施工。
2)预制场建设应已完成,具备梁片生产的条件。
3)预制梁施工使用的千斤顶、油泵、钢筋加工机械及压浆泵等机械设备均应进场。
张拉设备千斤顶、油表、油泵在使用前由相应资质部门配套标定。
4)先张法张拉台座的设计必须经过计算且经过抗倾覆验算。
4.7.2施工工序(见预制梁施工工序框图)4.7.3后张法预制梁板1)梁底座制作。
(1)预制场区硬化、排水按《工地建设标准化实施细则》施工。
(2)台座两侧采用∠50×50mm 角钢包边,保证侧模与底座紧密挤贴。
(3)台座顶面铺设不低于7mm 的钢板。
钢板焊接接缝打磨抛光,表面平整、光洁。
吊装孔采用不小于16mm 的钢板,切割齐整保证不漏浆,并做好支撑防止变形。

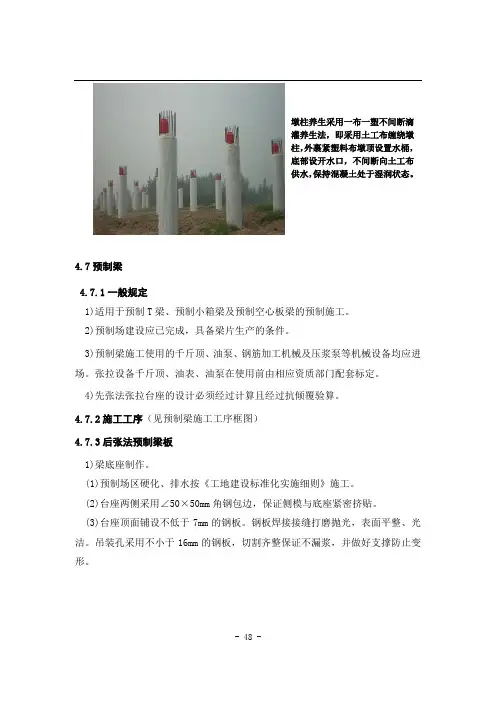

墩柱养生采用一布一塑不间断滴灌养生法,即采用土工布缠绕墩柱,外裹紧塑料布墩顶设置水桶,底部设开水口,不间断向土工布供水,保持混凝土处于湿润状态。
预制梁施工工序框图2)钢筋绑扎(1)钢筋的制作与绑扎。
钢筋在模架上进行绑扎,整体吊装就位。
注意防撞护栏钢筋预先埋入。
(2)与波纹管等相互干扰的钢筋不得切断,应采取合理措施避开。
(3)预制空心板梁绞缝钢筋安装应确保其密贴模板,并有效固定,确保混凝土拆模完毕后能够立即人工凿出,禁止大范围破坏混凝土。
(4)钢筋绑扎、安装时应准确定位,伸缩缝及防撞护栏预埋筋、桥面板钢筋应使用钢筋定位辅助措施进行定位;横隔板钢筋应使用定位架安装,确保高低、间距一致,符合设计要求。
螺旋筋必须紧贴锚垫板并使波纹管居中。
3)模板的安装。
(1)梁(板)模板外模、内膜采用整体式定型组合钢模板,端模根据角度、长度不同做成定型组合钢模,模板使用前进行试拼装,合格后才能使用。
(2)模板拼装前涂好脱模剂,脱模剂必须不污染混凝土表面。
(3)安装从底模台座一端开始,模板接缝粘贴双面胶条并用螺栓压紧。
外模必须安装牢固,线条顺直。
T 梁预制、架设施工方案一、 T 梁预制1、建造台座预制台座采用框架式台座,预制台座根据设计要求设置反拱度,以保证张拉后T 梁的线形,具体设置按设计要求处理。
在台座上预留穿索兜底所需的活动底板。
在预制场场地内做好排水系统,避免在施工过程中渗水到台座基底,引起台座下沉、开裂。
台座两侧设置排水槽以利养护和施工排水,并于台座两侧沿纵向每2米埋设钢筋套沟,以便设置花蓝拉杆固模或拆模。
预制台座、存梁台座间距应大于1.5倍模板宽度,以便吊装模板。
在台座设计专项方案里,台座尺寸必须考虑台座两侧止浆带预留宽度,一般用橡胶管做止浆带。
2、模板制作台座布置示意图5 15 梁宽 50制梁模板采用厂家订做的定型大块标准化整体钢模,钢板厚度不小于6mm,侧模长度比设计梁长度长1%,各种螺栓采用标准化螺栓,模板应指定专业厂家进行加工生产,出厂前进行试拼,确保模板接缝密合平顺,不漏浆,无错台。
钢模设计具有足够的刚度和强度,几何平面尺寸制作满足设计要求,钢板拼装连结拉固简单方便,模板平时擦油保养,用时清除油渍和砼斑点,涂脱模剂,并经常检查校正。
空心板的芯模采用定型钢模。
T梁横隔板底模不应与侧模连成一体,必须采用独立的底模,以保证在先拆除侧模后,横隔板的底模仍能起支撑作用,避免横隔板与翼缘、腹板交界处出现因横隔板砼过早悬空而引起裂纹。
3、钢筋骨架及预应力管道的安装(1)、钢筋骨架的制作①、钢筋下料时先核对钢筋种类、直径、尺寸、数量、计算下料长度。
钢筋弯曲时在弯筋机上搭一个平台,然后按1:1的比例放大样,弯制后的钢筋经检查符合要求后挂牌存放在整洁的场地内,严防不同规格型号的钢筋混堆乱放。
②、骨架钢筋片在底模上绑扎,绑扎钢筋前,要仔细放样,T梁顶板钢筋要在模板安装后绑扎。
安放预埋件,并设置预应力管道的定位钢筋。
(2)、波纹管安装T梁及空心板预应力筋孔道采用波纹管制孔,波纹管内安放内衬管,防止砼或杂质进管形成堵塞。
①、波纹管的连接采用大一号型的波纹管。
T梁预制安装专项施工方案一、引言T型梁是一种常用的预制混凝土构件,在桥梁、隧道等工程中得到了广泛应用。
T型梁的预制安装过程需要严格按照专项施工方案进行操作,以确保施工质量和安全。
本文将介绍T梁预制安装的专项施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
二、施工前的准备工作1. 设计确认在进行T型梁的预制安装前,需要对设计图纸进行确认,确保与实际情况一致,并了解T型梁的规格、数量等信息。
2. 施工方案制定根据设计要求和实际情况,制定T梁的预制安装施工方案,包括施工步骤、安装顺序、作业人员安排等内容。
3. 材料准备准备好所需的T型梁、预制构件、支撑材料、绳索等施工材料,确保质量合格。
三、施工过程中的注意事项1. 施工现场准备在开始施工前,清理施工现场,确保平整清洁,设置施工标志和警示标识,确保安全施工。
2. T梁吊装使用专业起重设备对T型梁进行吊装,严格按照设计要求进行操作,确保吊装过程平稳顺利。
3. 安装定位将T型梁准确定位到预留位置上,调整位置、高度、水平度等参数,确保安装正确。
4. 连接固定通过螺栓、焊接等方式将T型梁连接固定,确保稳固牢固,承受荷载。
四、施工后的验收标准1. 外观检查对安装完成的T型梁进行外观检查,检查表面是否平整、无明显破损等问题。
2. 尺寸测量测量T型梁的尺寸是否符合设计要求,包括长度、宽度、高度等参数。
3. 承载力检测对T型梁进行承载力测试,确保其能够承受设计荷载的要求。
五、总结T梁预制安装是一项重要的工程活动,需要严格按照施工方案操作,确保施工质量和安全。
本文介绍了T梁预制安装的专项施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
希望对相关从业人员有所帮助。
1上部构造1.1预制梁施工1.1.1一般规定1)本节适用于预制T梁、预制小箱梁及预制空心板梁的预制施工。
2)预制场建设应已完成,具备梁片生产的条件。
预制场建设有关要求见本书工地建设相关章节。
3)预制梁施工使用的千斤顶、油泵、钢筋加工机械及压浆机等机械设备均应进场。
张拉设备应由相应资质部门标定。
4)张拉操作人员必须配有对讲机,以便在现场及时沟通、协调。
1.1.2材料要求1)钢绞线及锚具必须在重庆市高速公路建设总指挥部发布的材料供货单位名单范围内进行采购。
2)波纹管、锚具等材料应按相关要求建库保管和加工,做到有物必有区,有区必有牌,做好防锈、防腐、防火、防盗工作。
1.1.3施工工序在预制梁施工前,承包人应编制工序流程图,作为各工序施工操作、保证施工进度的依据,并向班组交底。
预制梁施工工序流程可参照图 1.1.1进行。
1.1.4施工要点1)模板(1)模板应指定专业厂家进行加工生产,在厂家加工时,承包人应负责对模板质量进行中间检验,出厂前应进行试拼和交工检验,确保模板接缝密合平顺、不漏浆、无错台。
(2)模板应符合“模板准入制”的有关要求。
由施工单位填写预制梁模板审批表,并上报总监办进行检查验收。
若模板无法满足梁片预制的要求或无法保证梁片质量,则不允许进行梁片生产,应更换或经整修符合表5.l要求后才能进行生产。
图 1.1.1预制梁施工工序流程图(3)应采用标准化整体钢模,钢板厚度不得小于6mm,侧模长度一般比设计梁长1‰,每套模板还应配备相应的锲块模板调节,以适应不同梁长的需求。
预制箱梁及空心板梁芯模应使用定型钢模,不得使用气囊或其他材料制作的芯模。
(4)侧模加劲竖梁宽度要小于翼缘环形钢筋的设计净距,间距应根据翼缘钢筋间距设置,确保不影响翼缘环形钢筋安装。
(5)有横坡变化的翼缘板模板应设置螺栓螺杆,确保能根据设计要求进行横坡调整,吊装后应保持横坡平顺。
(6)翼缘梳形模板厚度不得小于10mm,应设置加劲肋,确保浇筑混凝土时模板不变形、不跑模。
梁体预制施工工艺标准1 适用范围桥梁施工中,为了提高施工进度与施工成本等因素,上部结构采用预制、安装等施工方法,梁体的预制形式有板梁、T梁、箱梁、工形梁,预制的方法有分段预制,整体预制等,多应用于标准跨径的简支梁桥,箱梁的预制悬拼等。
2 应用的标准规范参照的标准规范为《公路桥涵施工技术规范》(JTG F50-2011)《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005)《公路工程集料试验规程》(JTG E42-2005)《普通混凝土配合比设计规程》(JGJ/T55)《混凝土结构工程施工质量验收规范》(GB 50204-2002)3 施工准备3.1 技术准备梁体预制前需要由项目技术人员准备相关的技术资料。
1)施工图纸。
工程技术人员要按照施工进度的总体安排提前准备好施工图纸,并将施工图纸上报监理,得到监理批复后方可施工。
2)施工方案。
项目管理人员应考虑施工进度、施工质量、施工成本等因素制定出可行的施工方案。
施工方案应包括预制厂的建设与预制构件的生产两部分,预制厂的建设应包括构件预制区、存储区、钢筋加工区、材料存储区、现场办公区等,预制构件的生产包括钢筋的制作安装,模板的制作安装,预应力系统的张拉与压浆,混凝土的浇筑与养护等。
施工方案编制完成要经过公司技术部门的同意后方可上报监理并取得监理的批复。
3)混凝土配合比设计。
预制构件生产之前要按照本项目的技术规范的要求,对项目的配合比进行设计,并上报监理。
如果采用商品混凝土,混凝土的配比与原材料检验同样需要上报监理并得到批复。
3.2 施工机械准备梁体预制施工设备主要包含两个部分,一是梁体预制过程中所使用的设备,二是梁体移动时所使用的设备。
梁体预制所使用的设备有混凝土拌合站、混凝土罐车、混凝土泵车或吊车等。
预制厂中梁体移动所使用的设备通常是龙门吊。
龙门吊移梁的形式主要是使用两台型号相同的龙门吊抬起梁体同时行走。
龙门吊的形式、跨径及吊装能力要根据实际要求,由专业的厂家生产完成,龙门吊出厂要有相应的检测报告,龙门吊在现场拼装完成后要找第三方检测机构对已经安装好的龙门吊进行检测,并提供相应的检测报告。
预制T梁标准化施工指南第一章总则1.1编制目的及适用范围1.1.1编制目的为进一步规范T梁预制现场施工及现场组织管理工作,细化预制梁厂建设标准,规范施工现场布置,整洁高效,同时加强风险防控,提升施工效率,以保证安全、提高质量、提升效率为主导,以工厂化、专业化、信息化、机械化为支撑手段,实现预制T梁标准化施工,提升预制T 梁实体质量,促进品质工程打造,编制本指南。
1.1.2适用范围本指南适用于省内在建公路项目T梁预制厂建设及T梁预制施工。
1.2编制原则及编制依据1.2.1编制原则积极借鉴国内T梁预制施工先进技术、成熟工艺及优秀管理经验,以预制T梁质量提升品质工程攻关项目为依托,进行成果总结整理后,形成标准。
1.2.2编制依据1)国家或行业现行标准、规范。
2)参照《中国交建桥梁施工标准化指南》、中交第一公路工程局集团有限公司《三厂四区施工标准指南(试行版)》、《中交一公局海威工程建设有限公司预制梁场管理指导意见》。
3)依据贵州省铜仁市沿河经印江(木黄)至松桃高速公路TJ-10合同段预制T梁施工技术和管理经验总结。
第二章基本规定1)T梁预制施工中应质量、安全和环保的管理应符合国家工程建设文件、规范、规程、标准等。
2)预制T梁施工开工前需做好作业准备,熟悉和掌握施工现场情况,编制专项施工方案,对相关人员进行交底。
3)根据施工组织机构设置和相关要求,明确管理人员职责,编制施工进度计划及创优目标。
4)贯彻落实施工技术标准、技术规范、操作规程,建立技术责任制、施工图纸会审、技术交底等相关技术管理制度。
5)熟悉和掌握国家、相关行业施工技术规范和质量检验评定标准及合同所要求的质量标准。
6)认真落实国家、行业、业等安全管理相关要求和制度规定,建立健全安全生产保证体系。
7)加强对施工临时用地的审批、监管,杜绝非法乱用土地,合理利用土地;加强施工现场管理,控制施工生产污水和废弃物的排放;严格控制施工生产造成的扬尘和噪音。
箱梁和T梁预制工效分析一、工程认识箱梁和T梁预制工效的分析首先要关注的是对工程本身的认识。
对于需要使用箱梁和T梁的工程来说,先要进行详细的勘测,确定梁的布置、尺寸和材质等。
在工程认识过程中,需要充分考虑梁的预制工艺,包括预制的工厂条件、吊装梁体的要求和施工现场的条件等。
二、制造过程箱梁和T梁的预制制造工艺相对简单,可以进行批量化生产。
制造过程主要包括以下几个环节:模具制作、钢筋加工、混凝土浇筑、养护和脱模等。
其中,模具制作是整个制造过程的核心,需要精确设计和制作。
钢筋加工要根据设计图纸进行裁剪和弯曲,确保钢筋的精确度和稳定性。
混凝土浇筑过程需要注意控制浇筑质量和浇注速度,确保梁体的强度和一致性。
养护期间需要对浇筑后的梁体进行湿养或蒸养,控制温度和湿度。
脱模后的梁体需要经过检验和修补,确保梁体的质量和外观。
三、现场施工箱梁和T梁的预制制造完成后,需要进行现场吊装和安装。
在现场施工中,需要注意以下几个方面:吊装计划、吊装设备、吊装安全、施工协调和工期控制等。
吊装计划要详细规划各个节点的工作,确保吊装效率和质量。
吊装设备要根据梁体的重量和尺寸选择合适的起重机械,确保吊装安全和稳定性。
吊装过程中需要注意协调施工作业人员的配合,确保吊装的顺利进行。
同时,施工协调和工期控制也是现场施工中需要着重考虑的问题,合理安排各项工作和资源,确保施工顺利进行。
四、经济性箱梁和T梁的预制工效分析还应该考虑经济性。
预制制造过程中可以采用标准化、模块化和批量化生产,可以降低工艺和成本。
预制梁体具有高质量、稳定性和抗震性能,可以减少检验和修补工作。
现场施工过程中,预制梁体可以快速安装,节省施工时间和人力成本。
同时,预制梁体还可以减少现场混凝土工作和模板的使用,降低了施工的成本。
因此,从经济性角度来看,箱梁和T梁的预制工效是非常高的。
综上所述,箱梁和T梁的预制工效分析是从工程认识、制造过程、现场施工和经济性等方面进行的。
在预制梁体制造过程中,需要充分考虑各个环节和因素,确保制造质量和效率。
T梁、预制小箱梁等施工标准化要求一,一般要求1、1适用于预制T梁、预制小箱梁等预制构件施工。
1、2预制场建设按本实施细则(工地建设篇)完成,具备生产得条件。
1、3预制梁施工使用得千斤顶、油泵(数控张拉设备)、钢筋加工机械及压浆泵等机械设备均应进场。
1、4张拉采用穿心千斤顶,整体张拉或放张采用具有自锚功能得千斤顶;千斤顶得额定张拉力宜为所需张拉力得1、5倍,且不得小于1、2倍。
与千斤顶配套使用得压力表应选用防震型产品,其最大读数为张拉力得1、5~2、0倍,标定精度不低于1、0级。
张拉机具设备应与锚具产品配套使用,并在使用前进行校正、检验与标定。
1、5张拉用得千斤顶与压力表在使用前,由国家授权得法定计量技术机构定期标定,配套标定、配套使用。
1、6预制梁板前,要实地校核设计梁板角度、长度、宽度,配筋等。
1、7钢筋骨架在台座上用胎架绑扎成型,整体吊装就位。
1、8防撞护栏钢筋、支座钢板、边梁泄水孔及伸缩缝钢筋等预埋件要提前预埋,就位准确,埋设牢固。
防撞护栏及伸缩缝等预埋筋要采用定位钢筋辅助定位。
边梁泄水孔预埋位置要准确,孔径一致。
1、9横隔板钢筋绑扎要使用定位胎架,确保高低、间距一致,符合设计要求。
1、10预应力筋制作下料时,长度要通过计算确定。
用切断机或砂轮锯切断,严禁使用电弧切割。
1、11锚具、夹具、连接器在存放、搬用及使运过程中要妥善保管与标识,防止锈蚀、沾污、损伤、混淆,临时性得防护措施应不影响其安装与永久性防腐得实施。
预应力筋用锚具产品应配套使用,同一结构或构件应采用同一生产厂得产品,工作锚不得作为工具锚使用。
二 施工工序后张法预制梁板施工工序如下框图施工要点3、1预制场及梁底座制作、排水等按本实施细则(工地建设篇)得要求执行。
3、2后张法预制梁板。
1)钢筋绑扎。
(1)钢筋得制作与绑扎。
钢筋在模架上进行绑扎,整体吊装就位。
注意防撞护栏钢筋预先埋入。
(2)与波纹管等相互干扰得钢筋不得切断,应采取合理措施避开。
(3)伸缩缝及防撞护栏预埋钢筋应使用钢筋定位辅助定位,并与梁板钢筋骨架连接(绑扎或焊接)牢固。
桥面板剪力筋要提前预埋并绑扎或焊接牢固,不得直接插入混凝土,并注意后续工程施工时得保护,不得随意弯折。
(4)横隔板钢筋要确保高低、间距一致,符合设计要求,保证安装后对位准确。
横隔板厚度得应小于30cm,且不得中间镂空。
(5)小箱梁必须提前预埋直径应不宜大于5cm得PVC 管,预留泄水孔(通气孔)。
不得用水钻钻泄水孔(通气孔)。
2)预应力管道得安装。
(1)预应力管道采用波纹状高密度聚乙烯塑料管,在安装前应通过检查,确保不变形、不渗漏;搬用过程中采用非金属绳捆扎,或采用专用框架装载,不得抛摔或在拖拉。
(2)按照本实施细则(工地建设篇)要求,在库内存放,并且要远离热源及可能遭受各种腐蚀性气体、介质影响得地方,存放时间不宜超过6个月。
运到施工工点即将使用时,不得直接堆于地面,要用方木支垫并覆盖,临时堆放时间不得超过3天。
(3)管道安装后要线形顺畅,坐标正确,定位筋固定牢固,浇筑混凝土期间不产生位移。
(4)尽量减少波纹管接头,接头要采取密封处理措施,保证接头牢固、密闭。
管道得连接,采用大一级直径得同类管道做接头,接头长度为被连接管道直径得5~7倍,用专用焊接机进行热熔焊接或具有密封性能得塑料结构连接器连接,保证接缝紧密不渗浆。
连接时不能使接头处产生角度变化及在混凝土浇筑期间发生管道得转动或移位。
3)锚具、夹片、连接器安装。
(1)出厂时附带本批产品得产品质量保证书、产品技术手册、各项技术指标得试验报告及出厂检验证书。
(2)安装前要擦拭干净。
(3)锚具、连接器与孔道三者要同心。
锚垫板要与端头钢模板栓接牢固,定位准确,夹定型胶垫保证密贴不漏浆;螺旋筋必须紧贴锚垫板,连接牢固并与管道同心。
(4)位于梁体翼缘板下方得负弯矩区齿板,要做成嵌入式,以利于封锚,锚垫板与定型钢模板栓接牢固,加强振捣保证负弯矩区混凝土得密实。
负弯矩张拉区钢筋要位置准确,电弧搭接焊长度必须满足要求,钢筋顺直,不得随意挠动。
4)模板得安装。
(1)梁板模板外模、内模采用整体式定型组合钢模板。
不允许使用木质芯模。
(2)端模根据角度、长度不同做成定型组合钢模板,模板使用前要进行试拼。
端模板预留钢筋孔位置要垫帽式橡胶圈,防止从钢筋预留孔漏浆。
(3)小箱梁、T梁翼缘板齿板必须采用定型钢模板,并根据钢筋布置切割,齿板内要垫与齿板一致得橡胶垫,防止齿缝漏浆。
(4)边梁模板必须预留半弧形滴水槽,滴水槽要顺直。
(5)梁板边角宜采用弧形倒角。
斜角角度过大得梁板板端锐角应做倒角处理。
(6)模板拼装前用专用脱模剂均匀涂刷,脱模剂不得污染钢筋与混凝土表面。
(7)预制箱梁芯模接缝要用回力胶条背贴密封。
要采取有效防止芯模上浮措施。
防止芯模上浮得压杠要用地锚拉紧,不应直接固定在模板上。
5)混凝土得浇筑与拆模。
(1)在钢筋、模板、预埋件、预应力管道、混凝土保护层厚度等全部检查合格后,方可浇筑混凝土。
(2)在浇筑前检查施工机具得完好性及各种设施得安全性就是否达到安全规定要求,振捣器就是否正常工作。
翼缘板齿板钢筋挂线施工边梁滴水槽(3)承包人得现场试验员在浇筑前,要检查混凝土得与易性与坍落度就是否满足要求。
(4)混凝土浇筑。
①从梁得一端开始向另一端逐渐推进施工。
上下分层同时浇筑,上下层前后浇筑距离应保持在1、5~2、0m之间。
T梁底部有变截面时,第一层不能超过变截面高度。
浇筑下一层混凝土时间间隔不得超过上层混凝土得初凝时间或重塑时间。
必须在4h内完成梁板混凝土浇筑。
②腹板混凝土浇筑。
腹板得振捣采用细振捣棒(直径30mm)配合附着式振捣器振捣,插入式振动棒应避免触及预应力管道及模板。
③顶板得混凝土振捣采用平板式振捣器(或振动抹子)配合插入式振捣器振捣。
(5)混凝土得浇筑应连续进行。
在浇筑过程中应防止模板、钢筋、预应力管道等松动、变形、破裂与移位。
任何预制梁板不得采取二次浇筑工艺。
(6)应加强锚垫板处混凝土振捣,保证锚垫板下混凝土密实。
(7)预制梁板顶面,执行二次收浆工艺,第二次收浆必须用钢抹子压光。
(8)拆除模板时时应防止损伤混凝土。
拆模时按设计规定且不低于以下要求:梁板应达到设计强度标准值得75%以上时,方可拆除承重模板。
严格掌握非承重模板拆除时间,要在混凝土终凝后达到设计强度标准值得10%以上方可拆除;低温及冬期施工时,模板拆除时间应自最后浇筑完成时间计至少48h后拆除。
6)梁板顶混凝土完成二次收浆后,及时覆盖养生。
蒸汽养生要求如下:(1)预制构件蒸汽养生采用框架式移动养生棚或轨道式养生棚。
(2)物资准备:养生棚、蒸汽锅炉、铺设蒸汽管道(保温)、燃料、检测器材等。
(3)蒸汽管道得布设:在每个构件底部两侧与梁体内模中间各设1根开孔蒸汽管道,共计3根;喷汽孔得孔径:2、0-2、5mm;喷汽孔得间距:500-1000mm。
(4)混凝土养生按四个阶段控制:①预养期(静停阶段):混凝土蒸汽养生得预养期为0~2小时(从混凝土浇筑完成至开始通蒸汽得时间间隔)。
②升温期(升温阶段):预养期之后开始向蒸养棚内通入蒸汽升温,一般以5℃/h得速度连续、均匀升温,直至蒸养棚内得温度达到30℃~35℃。
在升温期内一定要控制升温速度。
③恒温期(恒温阶段):恒温期控制在30℃~35℃之间,养生时间36h以上。
④降温期(降温阶段):在降温期内,一定要控制降温速度,降温速度不大于3℃/h,并直至棚内外温差不大于5℃时,方可掀棚,掀棚6h后方可拆模。
7)钢绞线。
(1)预应力钢绞线在现场根据计算下料长度用切断机或砂轮锯切断,切割前用胶带将切割部位缠紧,防止切割时"炸头"。
(2)将切好得钢绞线编束,并每隔1、5~2、0m用绑丝绑扎。
钢绞线编束必须采用钢绞线穿束机,防止钢绞线束互相缠绞、扭麻花。
(3)钢绞线应随用随下料,防止因存放时间过长锈蚀,不得出现死弯。
8)锚具、千斤顶安装要点。
(1)连接器及夹片要保持干净。
(2)钢束外伸部分应保持干净。
穿入工作锚得钢束要对号入座,不得使钢束扭结交叉。
(3)工作锚必须准确放在锚垫板得定位槽内,并与孔道对中;夹片间隙均匀,外露头基本一致。
钢束穿入工具锚时,位置要与工作锚位置一一对应。
(4)为了工具锚能够顺利得退出,在工具锚得夹片光滑面或工具锚得锚孔中涂润滑剂。
润滑剂可用石蜡,也可用机油石墨。
9)张拉完成后要对梁板得起拱度进行观测,并做好记录,起拱度有异常时应及时查找原因。
10)凿毛。
梁板混凝土强度达设计强度标准值得100%后方可凿毛。
梁端湿接头、横隔板、翼缘板等新旧混凝土结合面必须弹墨线,棱角处留出1~1、5cm,防止凿毛时破坏棱角,影响外观。
用机械凿毛机凿毛处理,彻底凿除混凝土表面直至全部露出骨料;未完成凿毛得梁板不得安装。
横隔梁凿毛梁端凿毛3、3后张法预应力张拉压浆1)对后张法预应力,要求必须采用数控智能张拉。
施工单位在张拉前,需向监理工程师上报详细得专项张拉施工方案,待监理审批过后,才允许开始张拉。
2)对后张梁体压浆,要求必须采用循环智能压浆。
施工单位在压浆前,向监理上报详细得专项压浆施工方案,待监理审批过后,才允许开始压浆。
为了确保压浆得饱满度,压浆完毕后应逐片进行饱满度检测。
张拉完未进行压浆得梁板不得出模。
3)封锚。
(1)锚头封堵可采用水泥砂浆材料,但就是压浆时,必须保证砂浆强度满足压浆需要,也可使用真空帽得方式(密封帽)或原子灰密封。
封堵前必须对锚头用防锈漆涂刷防锈处理,并将锚头杂物清理干净。
锚头防锈处理锚头封堵(2)端梁封锚应在吊装前完成。
封锚时,必须采用定型钢模板支设,并加强混凝土振捣。
封锚时,严格控制梁板长度,确保伸缩缝宽度。
端梁伸缩缝预埋钢筋位置、高度、角度要符合设计要求,保证伸缩缝与预埋钢筋良好连接;模板支设牢固、不变形、不跑模;否则,必须返工处理。
质量控制要点及监理要点4、1后张法张拉及压浆,以及混凝土浇筑均执行监理旁站制度。
4、2钢筋骨架及模板1)钢筋间距、顺直度及绑扎牢固程度。
锚垫板螺旋筋与锚垫板、预应力管道同心;变截面钢筋长度符合要求;管道坐标准确,固定牢固。
2)预埋筋、预埋件位置准确,连接牢固;锚栓处预留位置准确;泄水孔及边梁竖向泄水管预埋符合要求;支座预埋钢板正确、牢固,与底板密贴,进行防腐处理。
3)锚垫板就位准确,连接牢固。
4)垫块强度、形状、绑扎牢固程度及布设、饱水情况,满足保护层厚度要求。
5)模板无损伤及修补,表面光洁,接缝严密,顺直,曲线圆滑,支设牢固,高程符合设计要求。
6)芯模接缝严密,就位准确,固定牢固,几何尺寸符合要求,防上浮措施有效。
7)端头模板、翼缘板齿板、负弯矩区齿板模板支设牢固,就位准确,接缝严密。

<imgsrc=""source_src=""novip="0" title="AA9、jpg"//onerror="this、src=''">平曲线桥预制得边梁线形4、3水泥混凝土浇筑旁站要点1)检查、记录施工人员、管理技术人员、材料供应、机具等准备情况。
