电气交接试验及二次传动试验总结一、电气工作自10月20日开工至今已过去一个多月,为了使10KV、400V配电能够成功送电,我公司人员按照国家有关规范、规程和制造厂的规定,逐次对10KV母线、10KV电流互感器、10KV电压互感器、10KV电力电缆、干式变压器、真空断路器、过电压保护器、高压电机进行电气交接试验、10KV开关柜进行了二次传动试验。
二、主要做了如下工作:1.10KVI段II段母线绝缘电阻及交流耐压试验合格,完成共两段。
2.10KV电流互感器变比、极性、励磁特性、绝缘电阻及交流耐压试验合格,完成共66台。
3.10KV电压互感器变比、极性、励磁特性、绝缘电阻及交流耐压试验合格,完成共6台。
4.10KV电力电缆绝缘电阻及交流耐压试验合格,完成共25根。
5.10KV干式变压器极性及接线组别、直流电阻测量、变比测定、绝缘及耐压试验合格,完成共4台。
6.10KV真空断路器绝缘电阻、交流耐压试验、机械特性测试、导电回路接触电阻测试合格,完成共23台。
7.三相组合式过电压保护绝缘电阻及工频放电电压试验合格,完成共66台。
8.10KV电动机绝缘电阻、线圈直流电阻及交流耐压试验合格,完成共13台。
9.继电综合保护按设计院整定值完成整定工作合格,完成共23台。
10.10KV高压柜远方就地传动试验合格,完成共20台。
11.10KVI段II段PT柜电压并列试验合格,完成共2台。
12.400VI段II段进线开关远方就地传动试验合格,完成共2台。
13.400VI段II段备用电源进线开关就地传动试验合格,完成共2台。
14.400VI段II段备自投静态试验合格,完成共2台。
三、试验过程中发现了一系列的问题,并逐次进行了处理1.10KV母线第一次做耐压试验,放电声音比较响、升压困难,后经过处理,电压升到规定值2.做继电保护校验时发现控制电缆有接错线及没有接线等问题并进行了处理。
3.原设计电度表屏有4台厂变的电度表,因高压柜没有设计去电度表的电流信号,现设计院把4台厂变的电度表取消。

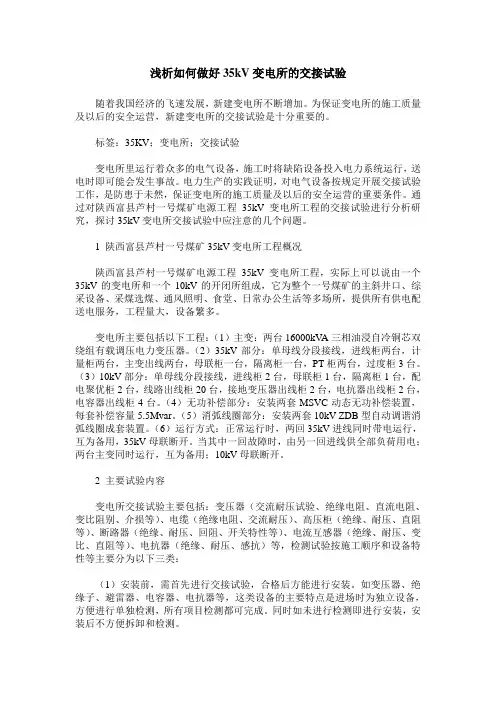

浅析如何做好35kV变电所的交接试验随着我国经济的飞速发展,新建变电所不断增加。
为保证变电所的施工质量及以后的安全运营,新建变电所的交接试验是十分重要的。
标签:35KV;变电所;交接试验变电所里运行着众多的电气设备,施工时将缺陷设备投入电力系统运行,送电时即可能会发生事故。
电力生产的实践证明,对电气设备按规定开展交接试验工作,是防患于未然,保证变电所的施工质量及以后的安全运营的重要条件。
通过对陕西富县芦村一号煤矿电源工程35kV变电所工程的交接试验进行分析研究,探讨35kV变电所交接试验中应注意的几个问题。
1 陕西富县芦村一号煤矿35kV变电所工程概况陕西富县芦村一号煤矿电源工程35kV变电所工程,实际上可以说由一个35kV的变电所和一个10kV的开闭所组成,它为整个一号煤矿的主斜井口、综采设备、采煤选煤、通风照明、食堂、日常办公生活等多场所,提供所有供电配送电服务,工程量大,设备繁多。
变电所主要包括以下工程:(1)主变:两台16000kV A三相油浸自冷铜芯双绕组有载调压电力变压器。
(2)35kV部分:单母线分段接线,进线柜两台,计量柜两台,主变出线两台,母联柜一台,隔离柜一台,PT柜两台,过度柜3台。
(3)10kV部分:单母线分段接线,进线柜2台,母联柜1台,隔离柜1台,配电聚优柜2台,线路出线柜20台,接地变压器出线柜2台,电抗器出线柜2台,电容器出线柜4台。
(4)无功补偿部分:安装两套MSVC动态无功补偿装置,每套补偿容量5.5Mvar。
(5)消弧线圈部分:安装两套10kV ZDB型自动调谐消弧线圈成套装置。
(6)运行方式:正常运行时,两回35kV进线同时带电运行,互为备用,35kV母联断开。
当其中一回故障时,由另一回进线供全部负荷用电;两台主变同时运行,互为备用;10kV母联断开。
2 主要试验内容变电所交接试验主要包括:变压器(交流耐压试验、绝缘电阻、直流电阻、变比阻别、介损等)、电缆(绝缘电阻、交流耐压)、高压柜(绝缘、耐压、直阻等)、断路器(绝缘、耐压、回阻、开关特性等)、电流互感器(绝缘、耐压、变比、直阻等)、电抗器(绝缘、耐压、感抗)等,检测试验按施工顺序和设备特性等主要分为以下三类:(1)安装前,需首先进行交接试验,合格后方能进行安装。
35kV及以下电气设备交接试验要求电气设备安装后必须进行交接试验,交接试验的条件应符合现行国家标准《电气装置安装工程电气设备交接试验标准》(GB 50150)的有关规定。
直流电动机的交接试验应符合表的规定。
直流电动机的交接试验表注:励磁绕组对外壳和电枢绕组对轴的交流耐压试验,100kW以下电机可用2500V兆欧表测绝缘电阻代替。
电压在1000V以下的交流电动机的交接试验应符合表的规定。
1000V以下交流电动机的交接试验表注:当电动机与其他机械部分的连接不易拆开时可连在一起进行空载运转检查试验。
电压在1000V以上的交流电动机的交接试验应符合表的规定。
1000V以上交流电动机的交接试验表注:①当电动机与其他机械部分的连接不易拆开时可连在一起进行空载运转检查试验;②表中序号为2、3、4的试验项目可根据现场情况选做。
电力变压器的交接试验应符合表的规定。
电力变压器的交接试验表注:①冲击合闸宜在高压侧进行;中性点接地的电力系统试验时变压器中性点必须接地;无电流差动保护的干式变压器可冲击3次;发电机变压器组中间连接无操作断开点的变压器,可不进行冲击合闸试验;②当试验时温度与产品出厂试验温度不符时,应按现行国家标准《电气装置安装工程电气设备交接试验标准》(GB 50150)的有关规定,将测量值换算到同一温度的数值,再进行比较;③表序号9中的变压器绝缘油的试验可根据厂家说明书选做。
互感器的交接试验应符合表的规定。
互感器的交接试验表注:序号2中括号内的数据为全绝缘结构电压互感器的匝间电压。
少油断路器的交接试验应符合表的规定。
少油断路器的交接试验表真空断路器的交接试验应符合表的规定。
真空断路器的交接试验表续表六氟化硫封闭式组合电器的交接试验应符合表的规定。
六氟化硫封闭式组合电器的交接试验表注:序号4中的元件包括断路器、隔离开关、负荷开关、接地开关、避雷器、互感器、套管、母线等,这些元件无法分开试验的可不单独进行试验。
电气设备试验报告的格式(2016版)XXXXXX公司编制目录1 规范性引用文件2 术语和定义3 基本规定表1.1 同步发电机试验报告表1.2 中频发电机试验报告表2.1 高压交流电动机试验报告表2.2 100KW及以上低压交流电动机试验报告表2.3 100KW以下低压交流电动机试验报告表3.1 直流发电机试验报告表3.2 直流电动机试验报告表4.1 1600kVA以上三相油浸式电力变压器试验报告表4.2 1600kVA以上单相油浸式电力变压器试验报告表4.3 1600kVA以上三相三圈有载调压油浸式电力变压器试验报告表4.4 1600kVA以上单相油浸式自耦电力变压器试验报告表4.5 1600kVA及以下油浸式电力变压器试验报告表4.6 干式电力变压器试验报告表4.7 油浸式电抗器试验报告表4.8 干式电抗器试验报告表4.9 消弧线圈试验报告表5.1 油浸式电压互感器试验报告表5.2 电容式电压互感器试验报告表5.3 干式固体结构电压互感器试验报告表5.4 油浸式电流互感器试验报告表5.5 干式固体结构电流互感器试验报告表5.6 套管式电流互感器试验报告表5.7 SF6绝缘电流互感器试验报告表6.1 SF6断路器试验报告表6.2 SF6封闭式组合电器试验报告表6.3 GIS密封性及SF6气体含水量测试报告表6.4 气体密度继电器、压力表检验测试报告表6.5 真空断路器试验报告表7.1 隔离开关试验报告表7.2 负荷开关试验报告表7.3 高压熔断器试验报告表8.1 20kV及以上非纯瓷套管试验报告表8.2 其它套管试验报告表8.3 悬式绝缘子和支柱绝缘子试验报告表9 电力电缆试验报告表10.1 耦合电容器试验报告表10.2 电力电容器组试验报告表11.1 金属氧化物避雷器试验报告表11.2 组合式金属氧化物避雷器试验报告表11.3 过电压保护器试验报告表12 电除尘器试验报告表13 二次回路试验报告表14.1 1kV及以下配电装置和馈电线路试验报告表14.2 1kV以上架空电力线路试验报告表15 低压电器试验报告表16 母线试验报告表17.1 接地网电气完整性测试报告表17.2 独立接地装置测试报告表17.3 场区地表电位梯度、接触电位差、跨步电压和转移电位测试报告表18.1 GIS内SF6气体测试报告表18.2 绝缘油电气强度试验报告表19.1 隐极式发电机转子绕组交流阻抗和功率损耗测量试验报告表19.2 显极式发电机转子绕组交流阻抗和功率损耗测量试验报告表19.3 发电机三相短路特性曲线测录试验报告表19.4 发电机空载特性曲线测录试验报告表19.5 发电机定子开路时灭磁时间常数测量试验报告表19.6 发电机空载额定电压下灭磁后残压测量试验报告表19.7 发电机轴电压测量试验报告表19.8 发电机定子绕组端部固有振动频率测试及模态分析报告表19.9 发电机定子现包绝缘施加直流电压测量试验报告表19.10 直流发电机的空载特性和以转子绕组为负载的励磁机特性曲线测录试验报告表19.11 中频发电机空载特性曲线测录试验报告表19.12 变压器绕组频响法绕组变形试验报告表19.13 变压器低电压阻抗法绕组变形试验报告表19.14 变压器绕组连同套管的长时感应电压试验带局部放电测量试验报告表19.15 互感器局部放电试验报告表19.16 电流互感器误差测量试验报告表19.17 电压互感器误差测量试验报告表19.18 电容式电压互感器介损和电容量检测试验报告表19.19 电力电缆线路交流耐压及局部放电试验报告表19.20 电力电缆线路交叉互联性能检验试验报告表19.21 66kV及以上线路的工频参数测量试验报告表19.22 接地网接地阻抗测量试验报告表19.23 场区地表电位梯度、接触电位差、跨步电压和转移电位测量试验报告表19.24 110 (66) kV及以上电压等级电气设备直流耐压试验报告表19.25 110 (66) kV及以上电压等级电气设备交流耐压试验报告表19.26 110 (66) kV及以上电压等级电气设备冲击耐压试验报告表19.27 SF6气体试验报告表19.28 绝缘油试验报告电气设备试验报告的格式1 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,凡是注日期的引用文件,仅所注日期的版本适用于本文件。
10KV 及以下电气设备交接试验标准一、规范到 500KV 。
交流耐压一般为 1 分钟,油浸变压器、电抗器的绝缘试验应在充满合格油静止 24 小时后再进行,为了消除气泡。
进行绝缘试验时,除制造厂家成套设备外,一般应将连接在一起的各种设备分离开来单独试验,同一试验标准的的设备可以连接在一起试验。
绝缘试验时温度不低于 5 度,湿度不高于 80%。
多绕组设备进行绝缘试验时,非被试绕组应短路接地。
绝缘电阻测试,兆欧表电压等级以下:100 伏以下 250 伏兆欧表100—500伏 500伏兆欧表10000伏及以上 2500或 5000伏兆欧表二、交流电动机1、绕组的绝缘电阻和吸收比380 伏 0.5 兆运行温度下:6KV定子6M,转子3M。
10KV 定子 10M ,转子 5M 。
注意, 6KV, 10KV 需要温度换算,用非运行温度( 20 度)测得的绝缘电阻值除以查表得到的换算系数。
也可以按规范中的公式换算。
6KV ,10KV 电机测量吸收比,低压电机不用。
用 60 秒测得的绝缘电阻除以 15 秒的比值是吸收比。
不低于 1.2。
2、直流电组相互差别不应超过最小值 1%。
(最大值—最小值) /最大值3、定子绕组的直流耐压和泄漏电流试验电压为定子绕组的 3 倍。
每级 0.5倍额定电压分阶段升高,每阶段停留 1 分钟,同时记录泄漏电流,各相泄漏电流值不应大于最小值的100%。
4、定子绕组的交流耐压试验6KV 试验电压 10KV ,10KV 试验电压 16KV5、同步电动机的转子绕组的交流耐压试验试验电压为额定励磁电压的 7.5倍,且不应低于1200V。
但不应高于出厂试验值的 75%。
6、检查定子绕组极性极其连接的正确性7、电机空载运行 2小时,同时记录空载电流。
试运行时,滑动轴承温升不超过 80 度,滚动 90 度。
以上是6KV、10KV高压电机试验项目。
380V、 100KW 以下交流电机,一般只做 3 项:1 、绝缘电阻测试2、检查定子绕组极性极其连接的正确性3、空载试运行,测空载电流电机带负荷试运行,有时发生电动机发热,三相电流严重不平衡,如果做空载试验,就可辨别是电机问题,还是机械的问题,从而使问题简单化。

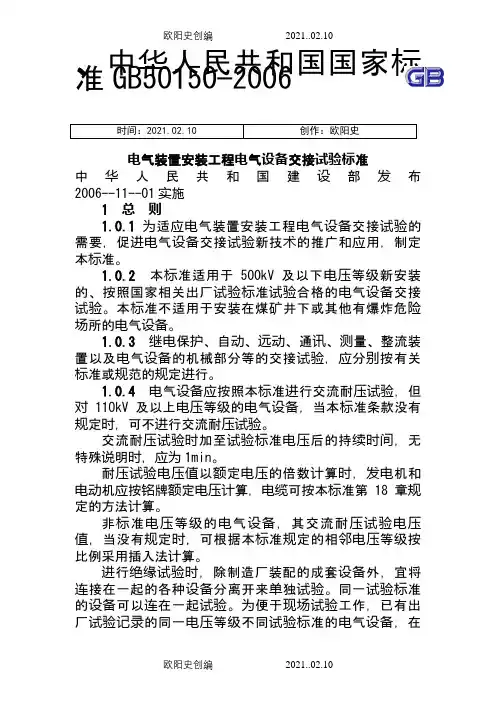

、中华人民共和国国家标准GB50150—2006时间:2021.02.10 创作:欧阳史电气装置安装工程电气设备交接试验标准中华人民共和国建设部发布2006--11--01实施1 总则1.0.1为适应电气装置安装工程电气设备交接试验的需要,促进电气设备交接试验新技术的推广和应用,制定本标准。
1.0.2本标准适用于500kV及以下电压等级新安装的、按照国家相关出厂试验标准试验合格的电气设备交接试验。
本标准不适用于安装在煤矿井下或其他有爆炸危险场所的电气设备。
1.0.3继电保护、自动、远动、通讯、测量、整流装置以及电气设备的机械部分等的交接试验,应分别按有关标准或规范的规定进行。
1.0.4电气设备应按照本标准进行交流耐压试验,但对11OkV及以上电压等级的电气设备,当本标准条款没有规定时,可不进行交流耐压试验。
交流耐压试验时加至试验标准电压后的持续时间,无特殊说明时,应为1min。
耐压试验电压值以额定电压的倍数计算时,发电机和电动机应按铭牌额定电压计算,电缆可按本标准第18章规定的方法计算。
非标准电压等级的电气设备,其交流耐压试验电压值,当没有规定时,可根据本标准规定的相邻电压等级按比例采用插入法计算。
进行绝缘试验时,除制造厂装配的成套设备外,宜将连接在一起的各种设备分离开来单独试验。
同一试验标准的设备可以连在一起试验。
为便于现场试验工作,已有出厂试验记录的同一电压等级不同试验标准的电气设备,在单独试验有困难时,也可以连在一起进行试验。
试验标准应采用连接的各种设备中的最低标准。
油浸式变压器及电抗器的绝缘试验应在充满合格油,静置一定时间,待气泡消除后方可进行。
静置时间按制造厂要求执行,当制造厂无规定时,电压等级为500kV的,须静置72h以上;220~330kV的,须48h以上;11OkV及以下的,须24h以上。
1.0.5进行电气绝缘的测量和试验时,当只有个别项目达不到本标准的规定时,则应根据全面的试验记录进行综合判断,经综合判断认为可以投入运行者,可以投入运行。

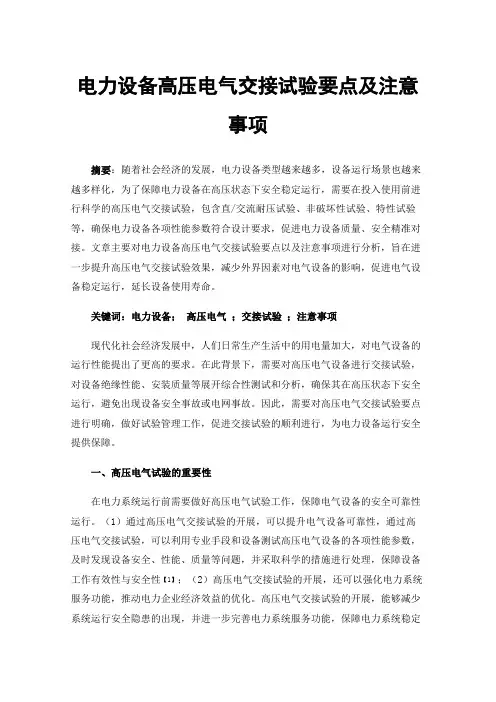

电力设备高压电气交接试验要点及注意事项摘要:随着社会经济的发展,电力设备类型越来越多,设备运行场景也越来越多样化,为了保障电力设备在高压状态下安全稳定运行,需要在投入使用前进行科学的高压电气交接试验,包含直/交流耐压试验、非破坏性试验、特性试验等,确保电力设备各项性能参数符合设计要求,促进电力设备质量、安全精准对接。
文章主要对电力设备高压电气交接试验要点以及注意事项进行分析,旨在进一步提升高压电气交接试验效果,减少外界因素对电气设备的影响,促进电气设备稳定运行,延长设备使用寿命。
关键词:电力设备;高压电气;交接试验;注意事项现代化社会经济发展中,人们日常生产生活中的用电量加大,对电气设备的运行性能提出了更高的要求。
在此背景下,需要对高压电气设备进行交接试验,对设备绝缘性能、安装质量等展开综合性测试和分析,确保其在高压状态下安全运行,避免出现设备安全事故或电网事故。
因此,需要对高压电气交接试验要点进行明确,做好试验管理工作,促进交接试验的顺利进行,为电力设备运行安全提供保障。
一、高压电气试验的重要性在电力系统运行前需要做好高压电气试验工作,保障电气设备的安全可靠性运行。
(1)通过高压电气交接试验的开展,可以提升电气设备可靠性,通过高压电气交接试验,可以利用专业手段和设备测试高压电气设备的各项性能参数,及时发现设备安全、性能、质量等问题,并采取科学的措施进行处理,保障设备工作有效性与安全性【1】;(2)高压电气交接试验的开展,还可以强化电力系统服务功能,推动电力企业经济效益的优化。
高压电气交接试验的开展,能够减少系统运行安全隐患的出现,并进一步完善电力系统服务功能,保障电力系统稳定运行,同时满足新时期社会发展的电力需求,推动电力企业经济效益的提升。
同时通过高压电气交接试验的开展,还可以提升设备检测队伍的综合能力,为电力企业长远发展提供动力支持;(3)通过高压电气交接试验的开展,还可以优化调整电气设备运行参数,帮助工作人员积累更多工作经验。
Q/ITKTPC13 8287—2019 8号机6KV A段过电压保护器试验作业指导书1 范围本作业指导书规定了6kV过电压保护器大修高压试验工作涉及的技术资料和图纸、安全措施、备品备件、现场准备及工具、工序及质量标准和检修记录等相关的技术标准。
本指导书适用于6kV过电压保护器大修高压试验工作,大修的项目为:绝缘电阻,过电压保护器动作电压(HYDB型使用)、过电压保护器直流1mA电压U1mA及0.75U1mA下的泄漏电流(TBP型使用)试验并对发现的问题进行处理。
2 本指导书涉及的资料和图纸下列文件中的条款通过本规范的引用而成为本规范的条款。
凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本规范,然而,鼓励根据本规范达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本规范。
GB50150—2006《电气装置安装工程电气设备交接试验标准》《电力设备交接和预防性试验规程》中国大唐2005版《高压电气设备试验方法》(西南电业管理局试验研究所)水利电力出版社《电业安全工作规程(发电厂和变电所电气部分)》《电力工业技术监督标准汇编》电气绝缘分册厂家及设计院相关技术资料3 安全措施3.1严格执行《电业安全工作规程》。
3.2所检修设备电源必须断开并与运行人员确认。
3.3检修前一定要注意不得走错间隔,认真核对设备标识,工作人员互相提醒,工作地点装设遮栏,作业间隔悬挂安全措施标示牌。
3.4使用经检验合格的电动工器具,电源接引要使用漏电保护器,防止电动工器具伤人。
3.5工作前要验明所检修设备无电压,防止人身触电。
3.6为保证人身和设备安全,要求必须在试验设备周围设围栏并有专人监护。
负责升压的人要随时注意周围的情况,一旦发现异常应立刻断开电源停止试验,查明原因并排除后方可继续试验。
3.7接地线应牢固可靠,且两点接地。
3.8注意对试验完毕的设备必须充分放电。
与带电部位或设备保持安全距离。
四、互感器试验项目十三项
五、真空断路器试验项目九项
六、六氟化硫断路器试验项目十四项
九、悬式绝缘子和支柱绝缘子二项
十、绝缘油
十一、避雷器七项
十二、接地装置
接地装置的试验项目和标准应符合相应的设计规定,电气设备和防雷设施的接地装置的试验项目应包括下列内容:(国标50150-2006 26.01~26.03)
26.0.1 电气设备和防雷设施的接地装置的试验项目应包括下列内容:
1 接地网电气完整性测试;
2 接地阻抗;
26.0.2 测试连接与同一接地网的各相邻设备接地线之间的电气导通情况,以直流电阻值表示。
直流电阻值不应大于0.2Ω。
26.0.3 接地阻抗值应符合设计要求,当设计没有规定时应符合表26.0.3 的要求。
试验方法可参照国家现行标准《接地装置工频特性参数测试导则》DL475的规定,试验时必须排除与接地网连接的架空地线、电缆的影响。
电力设备电气交接试验的安全措施及注意事项摘要:在我国电力事业当中,电气试验一直是最为重要的环节之一,其对促进我国电力事业发展做出了重要贡献。
随着高压电气试验水平的逐步发展做好高压电气试验过程的安全保障已经成为了电力企业当中的重要工作内容。
从目前的高压电气试验工作状态来看,安全保障工作意识还比较淡薄,这无论是对于电力事业发展来说还是对工作人员的工作安全保障来说都是极为不利的。
因此必须要做好高压电气试验中的安全保障工作。
关键词:电气试验;安全措施;注意事项电气装置由于制造部门设计不合理、工艺方面的缺陷、运输过程中的损坏、安装施工工艺不良等都会导致其绝缘等电气性能下降,电气参数不能满足运行条件等。
当这些性能不良的装置投入运行后,往往难以保证电网的安全生产,可能导致装置本身、电力系统甚至人身事故的发生,给电力生产带来很大的损失,对人身安全造成很大的威胁。
我国1982年、1991年和2006年先后发布和修订了《电气装置安装工程电气试验交接试验标准》。
根据该标准的要求,认真开展交接试验,发现了电气设备的许多缺陷,通过及时消除所发现的缺陷,为电力系统的安全运行提供了保证。
一、电气试验的分类按试验的作用和要求不同,电气试验可分为绝缘试验和特性试验两大类。
1绝缘试验1.1电气设备的绝缘缺陷,一种是制造时潜伏下来的;一种是在外界作用下发展起来的。
外界作用有工作电压,过电压,潮湿,机械力,热作用,化学作用等等。
1.2绝缘内部的缺陷存在,降低了电气设备的绝缘水平,我们可以通过试验的方法,把隐藏的缺陷检查出来。
试验方法一般分非破坏性试验和破坏性试验两类2特性试验通常把绝缘以外的试验统称为特性试验。
这类试验主要是对电气设备的电气机械方面的某些特性进行测试,如变压器的变比试验,极性试验;线圈的直流电阻;断路器的导电回路电阻,分合闸时间和速度试验等。
不管是绝缘试验还是特性试验,都有他们的共同目的,就是揭露缺陷,但又各具一定的局限性。
电力设备高压电气交接试验电力设备市场日渐进入微利时代,要想出效益,不仅要求建设周期加快,尤其需要安装质量能使用户满足,因此要求在进行设备交接试验时试验过程与试验结论正确简洁,试验内容客观有用,以确保工程整套启动和试生产运行期间调试质量最佳。
如何确保高压电气试验在不降低质量的条件下降低成本是我们追求的目标。
1 高压电气试验综述电气试验一般可分为出厂、交接、大修和预防性等类别试验。
出厂试验是检查产品设计、制造、工艺的质量,防止不合格品出厂,新产品生产时应有型式试验,比较大型的设备出厂试验应有建设使用单位的人员现场监造。
任何电气设备的出厂应附合格的出厂试验报告,以供后续的试验和运行参考。
交接试验主要是电气设备投运前根据《交接规程》和厂家技术标准等来检查产品有无缺陷,运输途中有无损坏,最终推断它能否投入运行并且为预防性试验积累参考数据等;预防性试验则是电气设备在投运后,根据肯定的周期来检查运行中的设备有无绝缘缺陷和其他缺陷等。
根据试验的性质和要求,高压试验又分为绝缘试验和特性试验 2 大类:绝缘试验可分为非破坏性试验和破坏性试验,非破坏性试验即用不损坏设备绝缘的方法来推断缺陷,能够发觉设备绝缘的整体性缺陷,其灵敏性有限,由于电压较低,但目前这类试验仍是一种必要的有效的手段;而破坏性试验如沟通和直流耐压试验,因其电压较高,易于发觉设备的集中性缺陷,其缺点是会给设备造成绝缘损伤积累,影响其使用寿命。
特性试验主要是对设备的电气和机械方面的特性进行测试,如断路器的分合闸时间参数、GIS 和断路器的主回路接触电阻、电流电压互感器的变比误差、极性、安伏曲线,发电机变压器的直流电阻等。
2 安装工程电气交接试验一些问题的探讨交接试验过程特别简单,因此为节省成本,必需在试验前考虑好一切试验过程中消失的特别现象。
因此对试验有关留意事项作出说明。
特别立项试验:技术难度大、需要特别的试验设备、被列为特别试验项目,根据国家概算的关于交接试验规定,特别试验项目试验时费用,应由甲方担当。
第一章电气试验的意义和要求第一节电气设备试验的作用和要求一、高压试验的意义高压电气设备在制造或检修的过程中,由于材质或工艺存在瑕疵,或者由于操作人员的一时疏忽,在电气设备内部留下潜伏行的缺陷。
如果将存在缺陷的电气设备投入电力系统运行,有的当时就会发生事故;有的虽然暂时不会发生事故,但在运行一段时间后,由于受点电动力、湿度、温度的影响等作用,原有的缺陷进一不发展,最后也会扩大为事故。
电气设备在运行中发生事故,通常会引起严重后果,不仅设备损坏,而且造成线路跳闸,供电中断,严重影响社会生活秩序和生产活动。
为了防止电气设备在投入运行或运行中发生事故,必须对电气设备进行高压试验,以便及时发现设备潜伏的缺陷。
因此高压试验时防止电气事故的重要手段,对电力系统安全运行有重要的意义。
1、交接试验的意义:新安装电气设备在安装竣工后,交接验收时必须进行交接试验。
意义如下:(1)检验制造单位生产的电气设备质量是否合格。
(2)检验电气设备在安装过程中是否受到损坏,安装质量是否符合规程要求。
(3)检验新安装的电气设备是否满足投入电力系统运行的技术条件要求。
这样,在电气设备投入运行后,如果出现问题,也便于分清责任,找出具体原因。
因此,电气设备交接试验报告必须存档保存,为以后运行、检修和事故分析提供基础性参考数据。
交接试验是指:新安装的电气设备必须经过试验合格,才能办理竣工验收手续。
电气设备安装竣工后的验收试验称为交接试验。
电气设备的交接试验严格执行中华人民共和国建设部的现行国家标准GB50150-2006《电气装置安装工程电气设备交接试验标准》及试验报告及产品技术资料。
电力系统包括众多的电气设备,有些电气设备的故障甚至会威胁到整个系统的安全供电。
电力生产的实践证明,对电气设备按规定开展检测试验工作,是防患于未然,保证电力系统安全、经济运行的重要措施之一,所谓“预防性试验”由此得名。
预防性试验参照中国南方电网有限公司企业标准《电力设备预防性试验规程》Q/CSG 1 0007-2004、试验报告及产品技术资料。
试论电力设备高压电气交接实验中的注意事项发布时间:2022-05-10T01:28:39.492Z 来源:《建筑实践》2022年3期作者:高雁君[导读] 在现如今的并且竞争越来越激烈的工业电气市场中进行更好的生存以及发展高雁君山西省安装集团股份有限公司山西省太原市 030032摘要:在现如今的并且竞争越来越激烈的工业电气市场中进行更好的生存以及发展,电力仪器设备的相关建设单位要使电力仪器设备在高压下的项目建设周期的时间给予有效的缩短,并确保对电力仪器设备在高压下的项目建设质量要达到完好的效果,以此为基础进行自己特有的电力仪器设备产品的有效的开发,进而对各种用户的不同对电力仪器设备在高压下的项目建设质量要求进行有效满足。
将高压电器试验运用到高压电气设备交接试验与检修中,可大大提升电气设备的稳定性,除此之外,还能降低设备在运行时发生故障的几率。
同时要获得相应经济效益,进而让电力仪器设备下的企业更好的适应市场环境。
所以,电力仪器设备在高压下的项目高压电气交接试验中要确保试验质量,并尽量使试验成本降低,进而获得更大利润。
关键词:电力设备;高压电气交接实验;注意事项 1简介电力设备高压电气试验电力仪器设备在高压下的项目得电气试验通常出厂、交接、预防性等几种试验。
出厂试验的目标是进行检验电气仪器设备的设计以及制造工艺,是为了出厂电力仪器设备的质量是否符合标准,给电力仪器相关的设备在今后的使用奠定一个非常扎实的一个基础[1]。
特别是一些大型的电力电气仪器的设备,实施出厂得试验时,使用单位要进行非常严格的监督,同时给予分析在高压下的电力仪器设备的电气试验过程进行报告式的总结,这样可以更好的指导今后的电力仪器设备的有效的运行并进行投入到生产当中去。
交接试验是在高压下的电气仪器设备试验中的极其重要的一个重要的组成部分,这是在电力仪器的电气设备在运行前的依据相应的规定和相应的相关的技术标准来进行检查电力仪器设备的电气运行的状况,对电力仪器的电力设备的进行工作中的正常使用情况给予一定的确认。
