注浆工程安全技术交底一、项目背景为确保注浆工程的安全进行,本次技术交底旨在向工程人员提供有关注浆工程的安全措施和操作要点的必要信息。
二、安全措施1. 确保施工现场安全- 所有工作人员必须遵守施工现场的安全规定和操作流程。
- 确保现场安全排查工作的及时进行,发现问题及时解决。
- 检查和维护施工设备的稳定性和安全性。
2. 做好防护措施- 所有工作人员必须佩戴必要的个人防护装备,如安全帽、护目镜、耳塞等。
- 进行作业时要保持良好的通风条件,避免有害气体积聚。
3. 严格遵守操作规程- 所有操作人员必须熟悉并遵守注浆工程的操作规程。
- 在操作过程中,严禁违反规程进行操作,如:超过负荷使用设备、操作不当等。
4. 安全出口和逃生通道- 在施工现场,要明确标示出安全出口和逃生通道,以确保万一发生事故时,人员能够迅速撤离。
三、操作要点1. 成型注浆管材料准备- 根据设计要求,选择合适的注浆管材料。
- 确保注浆管材料无损坏,检查是否存在裂纹或其他影响使用的问题。
2. 注浆管连接- 使用合适的连接方式将注浆管连接起来,如橡胶圈连接、螺纹连接等。
- 注浆管连接处要进行检测,确保连接牢固、密封性好。
3. 注浆液配制- 根据工程需要和设计要求,合理配制注浆液。
- 注浆液中的材料要符合相关规定,杜绝使用不合格材料。
4. 注浆设备操作- 使用注浆设备前,必须进行检查和维护,确保设备工作正常。
- 操作时要注意设备的负荷,避免超过额定负荷,防止发生事故。
四、总结本次注浆工程安全技术交底内容涵盖了施工现场安全措施和注浆工程的操作要点。
在实施注浆工程时,工程人员必须严格遵守安全规定和操作流程,确保施工过程的安全性和稳定性。
为了预防事故的发生,工作人员应始终保持注意和警惕,做好个人防护措施,并按要求正确使用注浆设备和材料。
注:本文档内容仅供参考,请根据具体工程需求和相关法规进行调整和补充。

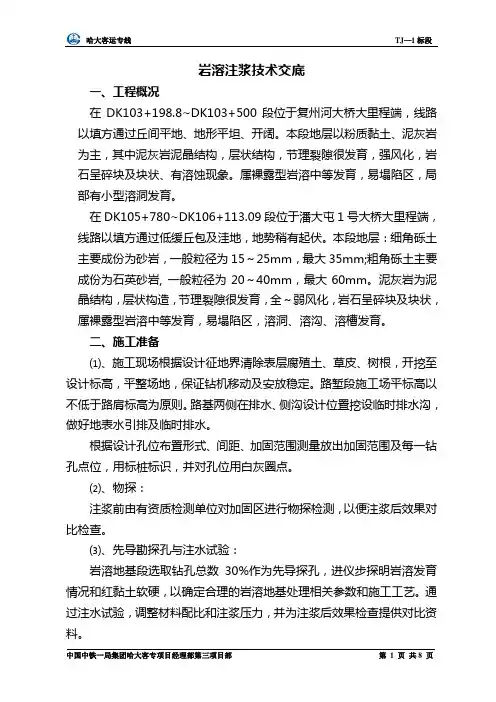

岩溶注浆技术交底一、工程概况在DK103+198.8~DK103+500段位于复州河大桥大里程端,线路以填方通过丘间平地、地形平坦、开阔。
本段地层以粉质黏土、泥灰岩为主,其中泥灰岩泥晶结构,层状结构,节理裂隙很发育,强风化,岩石呈碎块及块状、有溶蚀现象。
属裸露型岩溶中等发育,易塌陷区,局部有小型溶洞发育。
在DK105+780~DK106+113.09段位于潘大屯1号大桥大里程端,线路以填方通过低缓丘包及洼地,地势稍有起伏。
本段地层:细角砾土主要成份为砂岩,一般粒径为15~25mm,最大35mm;粗角砾土主要成份为石英砂岩, 一般粒径为20~40mm,最大60mm。
泥灰岩为泥晶结构,层状构造,节理裂隙很发育,全~弱风化,岩石呈碎块及块状,属裸露型岩溶中等发育,易塌陷区,溶洞、溶沟、溶槽发育。
二、施工准备⑴、施工现场根据设计征地界清除表层腐殖土、草皮、树根,开挖至设计标高,平整场地,保证钻机移动及安放稳定。
路堑段施工场平标高以不低于路肩标高为原则。
路基两侧在排水、侧沟设计位置挖设临时排水沟,做好地表水引排及临时排水。
根据设计孔位布置形式、间距、加固范围测量放出加固范围及每一钻孔点位,用标桩标识,并对孔位用白灰圈点。
⑵、物探:注浆前由有资质检测单位对加固区进行物探检测,以便注浆后效果对比检查。
⑶、先导勘探孔与注水试验:岩溶地基段选取钻孔总数30%作为先导探孔,进仪步探明岩溶发育情况和红黏土软硬,以确定合理的岩溶地基处理相关参数和施工工艺。
通过注水试验,调整材料配比和注浆压力,并为注浆后效果检查提供对比资料。
三、注浆范围及注浆孔布置1.注浆范围横断面方向,对于路堤及路堑边坡挖方高度小于1.0m地段,加固宽度为坡脚外5.0m;对路堑边坡挖方高度大于1.0m地段,加固宽度为两侧堑脚范围以内,当堑脚有挡土墙或桩支护时,加固宽度取墙(桩)外侧范围以内。
2.注浆深度岩层岩溶弱发育地段,覆盖层厚度小于2.0m时,加固覆盖层及岩层深度总计5.0m;覆盖层厚度大于2.0m时,加固岩层以上覆盖层厚度2.0m,岩层厚度3.0m;岩层岩溶中等发育及以上,覆盖层厚度小于3.0m时,加固覆盖层及岩层深度总计15.0m;覆盖层厚度大于3m,加固岩层以上覆盖层厚度3.0m,岩层厚度12.0m。

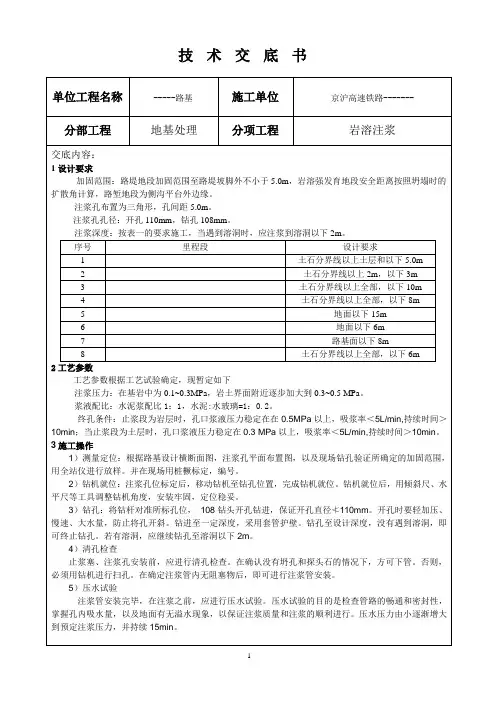

单位工程名称-----路基施工单位京沪高速铁路------- 分部工程地基处理分项工程岩溶注浆交底内容:1设计要求加固范围:路堤地段加固范围至路堤坡脚外不小于5.0m,岩溶强发育地段安全距离按照坍塌时的扩散角计算,路堑地段为侧沟平台外边缘。
注浆孔布置为三角形,孔间距5.0m。
注浆孔孔径:开孔110mm,钻孔108mm。
注浆深度:按表一的要求施工,当遇到溶洞时,应注浆到溶洞以下2m。
序号里程段设计要求1 土石分界线以上土层和以下5.0m2 土石分界线以上2m,以下3m3 土石分界线以上全部,以下10m4 土石分界线以上全部,以下8m5 地面以下15m6 地面以下6m7 路基面以下8m8 土石分界线以上全部,以下6m2工艺参数工艺参数根据工艺试验确定,现暂定如下注浆压力:在基岩中为0.1~0.3MPa,岩土界面附近逐步加大到0.3~0.5 MPa。
浆液配比:水泥浆配比1:1,水泥:水玻璃=1:0.2。
终孔条件:止浆段为岩层时,孔口浆液压力稳定在在0.5MPa以上,吸浆率<5L/min,持续时间>10min;当止浆段为土层时,孔口浆液压力稳定在0.3 MPa以上,吸浆率<5L/min,持续时间>10min。
3施工操作1)测量定位:根据路基设计横断面图,注浆孔平面布置图,以及现场钻孔验证所确定的加固范围,用全站仪进行放样。
并在现场用桩橛标定,编号。
2)钻机就位:注浆孔位标定后,移动钻机至钻孔位置,完成钻机就位。
钻机就位后,用倾斜尺、水平尺等工具调整钻机角度,安装牢固,定位稳妥。
3)钻孔:将钻杆对准所标孔位,108钻头开孔钻进,保证开孔直径≮110mm。
开孔时要轻加压、慢速、大水量,防止将孔开斜。
钻进至一定深度,采用套管护壁。
钻孔至设计深度,没有遇到溶洞,即可终止钻孔。
若有溶洞,应继续钻孔至溶洞以下2m。
4)清孔检查止浆塞、注浆孔安装前,应进行清孔检查。
在确认没有坍孔和探头石的情况下,方可下管。
否则,必须用钻机进行扫孔。

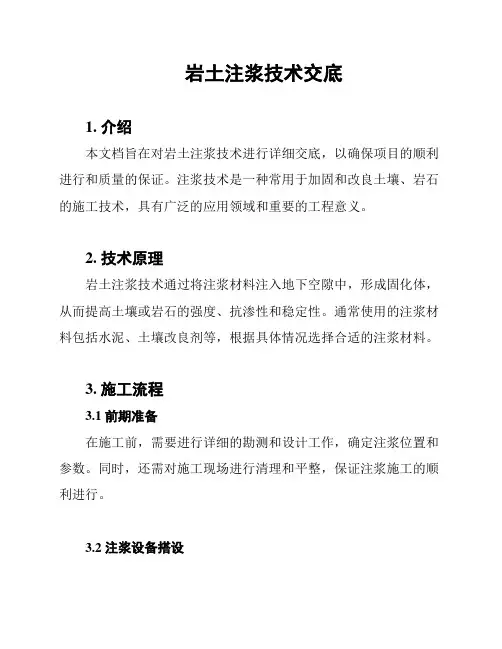

岩土注浆技术交底1. 介绍本文档旨在对岩土注浆技术进行详细交底,以确保项目的顺利进行和质量的保证。
注浆技术是一种常用于加固和改良土壤、岩石的施工技术,具有广泛的应用领域和重要的工程意义。
2. 技术原理岩土注浆技术通过将注浆材料注入地下空隙中,形成固化体,从而提高土壤或岩石的强度、抗渗性和稳定性。
通常使用的注浆材料包括水泥、土壤改良剂等,根据具体情况选择合适的注浆材料。
3. 施工流程3.1 前期准备在施工前,需要进行详细的勘测和设计工作,确定注浆位置和参数。
同时,还需对施工现场进行清理和平整,保证注浆施工的顺利进行。
3.2 注浆设备搭设根据工程要求选择合适的注浆设备,并进行设备的组装和调试。
确保设备的正常运行,以提供稳定的注浆效果。
3.3 注浆过程将准备好的注浆材料通过注浆设备注入到地下空隙中,注浆施工应按照设计要求进行,保证注浆均匀、充实。
3.4 后期处理注浆施工完成后,对注浆部位进行检查和测试,确保注浆效果符合设计要求。
同时,对施工现场进行清理和整理,保持施工区域整洁。
4. 质量控制在注浆施工中,要严格按照相关标准和规范执行,确保施工质量的可控和可靠。
同时,要进行必要的监测和检测工作,及时发现和处理施工中的问题。
5. 安全措施在注浆施工过程中,要高度重视安全工作,严格遵守相关安全规定和操作规程,确保施工环境安全。
同时,要对施工人员进行培训和防护,防止事故的发生。
6. 结束语岩土注浆技术是一项重要的工程施工技术,在各类工程中具有广泛的应用前景。
通过本文档的交底,相信大家对岩土注浆技术有了更深入的了解,希望大家在实际施工过程中能够按照相关要求和标准进行操作,确保工程质量和安全。

一、工程名称:________________________二、施工单位:________________________三、施工地点:________________________四、交底日期:________________________五、交底内容:1. 施工人员安全教育与培训(1)所有参与溶洞注浆施工的人员必须经过专业培训,掌握溶洞注浆施工的基本知识和操作技能。
(2)对施工人员进行安全教育和培训,使其了解溶洞注浆施工过程中可能存在的安全风险,提高安全意识。
2. 施工现场安全措施(1)施工前,对溶洞进行勘察,了解溶洞地质条件、水文条件等,确保施工安全。
(2)设置安全警示标志,提醒施工人员注意安全。
(3)施工区域应设置围挡,防止无关人员进入。
(4)施工人员必须佩戴安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品。
3. 施工设备与材料安全(1)施工设备必须符合国家标准,定期进行维护保养,确保设备正常运行。
(2)施工材料应存放于干燥、通风、防火、防爆的场所,避免与易燃、易爆物品混放。
(3)注浆材料应严格按照施工要求配比,确保注浆效果。
4. 施工操作规程(1)施工人员必须按照操作规程进行施工,确保施工质量。
(2)施工过程中,注意观察溶洞变化,如发现异常情况,立即停止施工,并采取相应措施。
(3)注浆过程中,注意控制注浆压力,避免因压力过高导致溶洞坍塌。
(4)注浆结束后,对溶洞进行观察,确保注浆效果。
5. 应急预案(1)制定溶洞注浆施工应急预案,包括火灾、坍塌、中毒等事故的应急处置措施。
(2)定期组织应急演练,提高施工人员应对突发事件的能力。
(3)施工现场配备必要的应急救援设备,如灭火器、急救箱等。
六、交底人:________________________七、旁站监理:________________________八、接受人(全员)签字:________________________九、备注:1. 本交底内容为溶洞注浆安全施工技术交底模板,具体施工过程中,应根据实际情况进行调整。

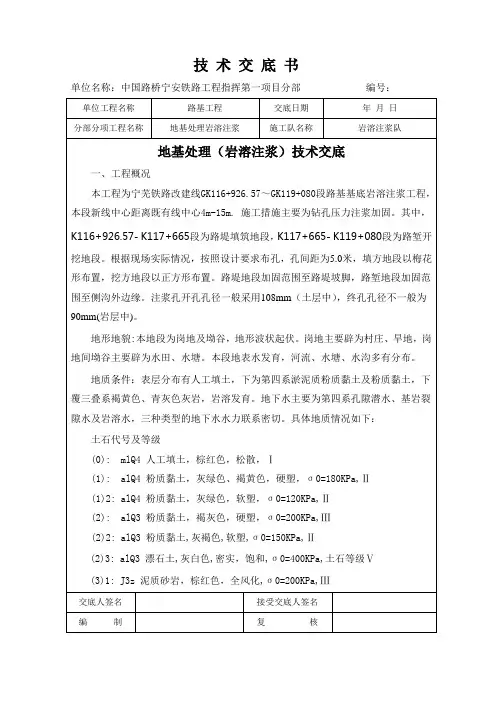

单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:
单位名称:中国路桥宁安铁路工程指挥第一项目分部编号:。

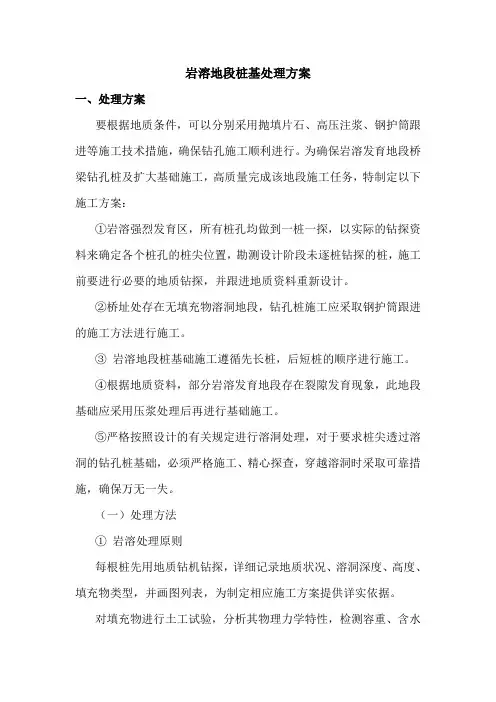

岩溶地段桩基处理方案一、处理方案要根据地质条件,可以分别采用抛填片石、高压注浆、钢护筒跟进等施工技术措施,确保钻孔施工顺利进行。
为确保岩溶发育地段桥梁钻孔桩及扩大基础施工,高质量完成该地段施工任务,特制定以下施工方案:①岩溶强烈发育区,所有桩孔均做到一桩一探,以实际的钻探资料来确定各个桩孔的桩尖位置,勘测设计阶段未逐桩钻探的桩,施工前要进行必要的地质钻探,并跟进地质资料重新设计。
②桥址处存在无填充物溶洞地段,钻孔桩施工应采取钢护筒跟进的施工方法进行施工。
③岩溶地段桩基础施工遵循先长桩,后短桩的顺序进行施工。
④根据地质资料,部分岩溶发育地段存在裂隙发育现象,此地段基础应采用压浆处理后再进行基础施工。
⑤严格按照设计的有关规定进行溶洞处理,对于要求桩尖透过溶洞的钻孔桩基础,必须严格施工、精心探查,穿越溶洞时采取可靠措施,确保万无一失。
(一)处理方法①岩溶处理原则每根桩先用地质钻机钻探,详细记录地质状况、溶洞深度、高度、填充物类型,并画图列表,为制定相应施工方案提供详实依据。
对填充物进行土工试验,分析其物理力学特性,检测容重、含水量、孔隙率等,为注浆参数计算提供依据。
根据地质钻探资料和填充情况,为每根桩设计出相应的溶洞处理方案、成孔方法及施工措施。
对每种处理方案,都要进行仔细的计算,施工前在桥位外进行溶洞注浆及钻孔试桩试验,取得经验数据,完善施工方案,指导施工。
遇到大溶洞时请监理工程师核查,明确处理方案,并报监理批准后实施。
根据溶洞的大小、形状、特征等分类采取相应的处理方案,具体见下表所示。
溶洞处理对策一览表②一般溶洞处理对于封闭的比较小的溶洞,采取注浆措施,提供成孔条件穿过溶洞。
若洞内无填充物或填充物不满,则采取先填充碎石或干砂,然后注浆或直接灌注混凝土;若充填物呈松散或软塑状态时,直接注浆固结即可;若充填物已固结呈硬塑状态时,则可以直接冲孔,但需加强泥浆护壁。
③大型及复杂溶洞处理溶洞内无填充物或填充物少需向洞内充填砂子时,选择一个合适的孔位,放入并固定钢套筒,将注砂管与钢套管相连接,在注浆前灌砂。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:____________________5. 施工工期:____________________二、安全注意事项1. 人员安全(1)所有进入施工现场的人员必须佩戴安全帽、防尘口罩、防滑鞋等个人防护用品。
(2)施工现场应有专人负责安全监管,确保施工人员遵守安全操作规程。
(3)施工人员必须经过专业培训,掌握注浆施工的安全技术。
2. 设备安全(1)注浆设备应定期进行检查、维护,确保设备完好。
(2)注浆管道、阀门等部件应定期检查,防止漏浆、漏气等事故发生。
(3)注浆设备操作人员必须经过专业培训,熟练掌握设备操作技能。
3. 施工现场安全(1)施工现场应设置警示标志,明确施工区域、危险区域。
(2)施工现场应设置安全通道,确保施工人员通行畅通。
(3)施工现场应配备消防器材,定期进行消防演练。
4. 环境保护(1)注浆施工过程中,应采取有效措施,防止污染地下水、土壤等。
(2)注浆废液、废渣等应按规定进行处理,严禁随意排放。
三、注浆施工技术要求1. 施工前,应对施工现场进行勘察,了解地质条件、水文地质情况,制定合理的注浆方案。
2. 注浆材料应符合国家相关标准,确保注浆效果。
3. 注浆过程中,应密切关注注浆压力、流量等参数,确保注浆质量。
4. 注浆结束后,应对注浆效果进行检测,确保达到设计要求。
四、应急处置措施1. 发现注浆设备故障、漏浆、漏气等情况,应立即停止注浆,及时排除故障。
2. 发生安全事故,应立即启动应急预案,采取有效措施,确保人员安全。
3. 发生环境污染事故,应立即停止注浆,采取有效措施,减轻环境污染。
五、交底人及接受人1. 交底人:____________________2. 接受人:____________________3. 日期:____________________4. 签字:____________________注:以上模板仅供参考,具体内容应根据实际情况进行调整。
岩溶洞穴注浆技术交底书1. 引言岩溶地貌在地质构造、水文地质方面具有独特的特点,其中洞穴是其重要组成部分之一。
洞穴的存在不仅对于地质研究具有重要意义,同时也对于各类工程建设和地下水资源开发利用产生了影响。
为了保证地下工程的安全和可持续发展,注浆技术被广泛应用于岩溶洞穴的处理和巩固。
本交底书旨在详细介绍岩溶洞穴注浆技术的基本原理、工程操作要点和注意事项,以帮助工程师更好地理解和应用注浆技术。
2. 岩溶洞穴注浆技术的基本原理岩溶洞穴注浆技术是利用特定的注浆材料,通过特定的注浆方法将洞穴内部的裂隙、空洞等进行填充,从而增强洞穴的承载力和稳定性。
注浆材料一般采用硅酸盐水泥、无机胶凝材料等,具有较高的流动性、收缩性和粘结力。
岩溶洞穴注浆技术的基本原理如下:•取样分析:首先对岩溶洞穴的岩性、裂隙发育程度、水文地质条件等进行取样分析,以确定注浆材料的选择和注浆方法的确定。
•注浆材料选择:根据洞穴的特点和需求,确定合适的注浆材料,考虑其流动性、硬化时间、耐化学腐蚀性等性能。
•注浆方法确定:根据洞穴的大小、形态和裂隙发育情况,确定合适的注浆方法,包括压力注浆、浆液注入、喷涂注浆等。
•注浆施工:根据注浆设计要求,进行注浆设备的配置和施工操作,确保注浆效果和工程安全。
3. 岩溶洞穴注浆技术的工程操作要点和注意事项3.1 工程操作要点1.洞穴勘测:在进行注浆施工前,必须进行详细的洞穴勘测,包括洞穴的形态、大小、裂隙发育情况等。
同时,要对洞穴周围的地质环境进行评估,以确定注浆的范围和设计参数。
2.注浆材料配合比:合理的注浆材料配合比是保证注浆施工效果的关键。
注浆材料的配合比应根据实际工程需要进行合理设计,同时考虑注浆材料的物理性能和化学性能。
3.注浆设备选择:根据洞穴的大小和需要,合理选择注浆设备,包括注浆泵、注浆管道等。
选择适当的注浆设备可以提高施工效率和注浆效果。
4.注浆施工控制:注浆施工过程中需要注意控制注浆速度和注浆压力,以保证注浆材料充分填充洞穴内部的裂隙和空洞,并且不引起洞穴的进一步变形和破坏。
岩溶洞穴注浆技术交底书一、编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《高速铁路设计规范(试行)》《施工图设计文件》二、适用范围适用于普通填料施工。
三、交底内容1、施工准备路基填料生产的石场和破碎后的填料经过监理考察和见证取样检测,技术指标满足验标和规范要求。
路基填筑区段基底处理完成并经过验收合格,现场沉降和位移观测桩布置完成,观测网建立完成,具备展开路基填筑条件。
2、材质要求(1)、桩顶碎石垫层采用硬质岩碎石(渗水性好),其粒径不得大于50mm,含泥量≤5% 。
(2)、土工格栅精编双向土工格栅:幅宽3~5.2m,抗拉强度不小于100 KN/m。
双向土工格栅:幅宽3m,抗拉强度不小于25 KN/m。
(3)、基床以下路堤填料采用A、B、C组土,最大粒径≤150mm。
3、工艺流程4、施工工艺(1)、摊铺整平测出基底处理后的原地面标高,依照设计资料精确测放路基边线及线路中心线,打桩标示;直线段每20m一个桩,曲线段每10m一个桩,用浅白灰划出5×6m方网格,并在桩上作出虚铺厚度的标记。
按工艺试验确定的合理摊铺层厚,进行分层上土,松铺厚度控制采用“方格网法”和“挂线法”,填筑时路基两侧各加宽50cm以上,以保证边坡压实质量。
填料摊铺平整使用推土机进行初平,再用平地机进行终平,摊铺厚度采用水准仪控制,保证摊铺面在纵向和横向平顺均匀,平整面要做成4%的横向排水坡。
字段2填土时随时检测填料含水量,碾压前控制在由试验区段压实工艺确定的的施工允许含水量范围内,若含水量过低,则可在路基上洒水拌和或提前在取土坑内焖湿;若含水量过高,则可将土在路基上摊开晾晒或在取土坑内翻松晾晒,并适当减少填层厚度,确保填料含水量在施工允许范围内。
按工艺试验确定的施工工艺及碾压遍数,选择合适的压路机进行碾压,确保压实达到设计的要求。
本标段大面积填土压实作业全部采用大吨位重型振动压路机进行压实,压实顺序按先两侧后中间(曲线地段先曲线内侧后曲线外侧),先慢后快,先静压后振动压的操作程序进行碾压。

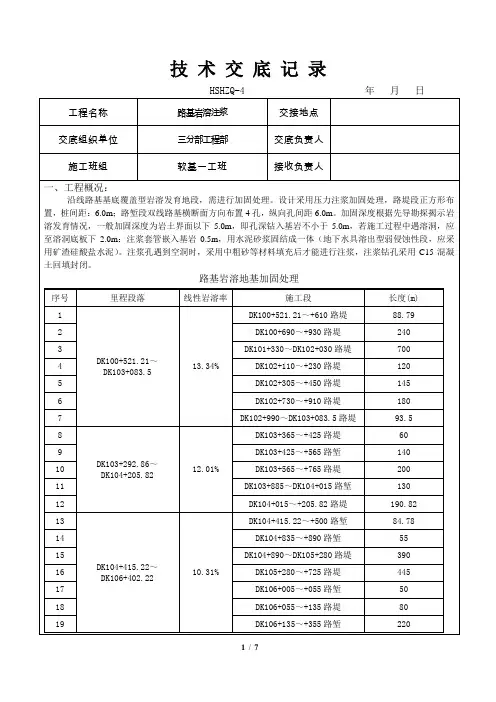

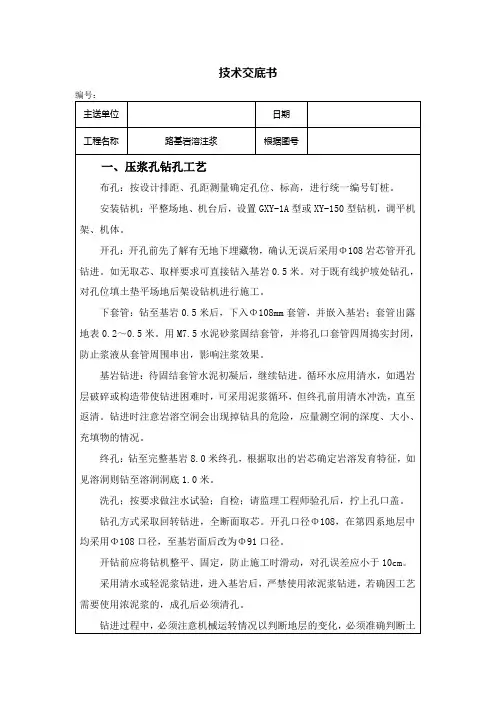

岩溶整治注浆技术交底工程名称:路基岩溶整治试验工点1、要求钻探成孔后到开始注浆之前不得大于24小时,如因故不能注浆,应做好孔口封闭及护孔措施.注浆之前要注意用水泥固结套管,确保浆液不沿套管壁流失。
2、成孔后用水泥固结套管,使基岩和嵌入套管结为一体,避免注浆时浆液不致沿套管壁流失。
3、连结好混合器和管路后,再将配好的注浆浆液注入孔内.4、注浆要求:采用纯水泥浆为主,水泥采用42.5级普通硅酸盐水泥,水灰比为0.6:1~1:1,注浆浆液由稀到浓.水玻璃浓度35~40Be。
模数2。
4~3。
4.当注浆量较大时可掺入一定量的粉土或粉煤灰,粉土掺入量〈水泥重量10%,粉煤灰掺入量〈水泥用量30%。
对土洞、空溶洞或半充填溶洞可高压充填砂、碎石后在进行注浆处理。
5、注浆时有特殊情况出现,要及时与项目部联系并解决后才能继续施工。
6、注浆压力为0.2~0。
4Mpa,终注压力为0。
3Mpa.7、注浆终止标准:一、压力均匀上升,吸浆量无明显升降,当压力达到0.3时终止.二、地表冒浆点已经超出加固影响范围。
三、临近建筑物出现异常情况。
四、在终压力下连续注浆10分钟的注入率不大于5L/min时.8、严格按照施工要求进行施工,严禁违规操作。
9、施工人员进入施工场地时要戴安全帽,严禁穿拖鞋上班,夏天天气比较炎热,不允许光膀子上班。
夏天就要到来,严禁到山里面游玩,严禁单独一个外出,注意个人人身安全,特别是注意毒蛇等。
10、严禁到附近池塘、小河、水库里面游泳。
11、要做好给水及排水工作,把各种浆液控制在施工范围内避免对周边环境污染.12、严禁随地乱扔垃圾,避免污染.13、电力方面要求注意检查各条线路,注意安全,严禁违规操作。
技术员: 时间:接收人: 时间:。
施工技术交底书
发育区域或有支挡工程等需加密注浆处理时,同步实施第Ⅲ序孔注浆处理,Ⅲ序孔在Ⅰ序及Ⅱ序孔中间内插加密,加密后的孔间距离为3.5m。
3.施工工艺要求
3.1工艺流程
封孔结构示意图
4.3注浆
自路基坡脚到向线路中心的顺序进行,先两侧后中间,以保证注浆质量;先稀后浓,依吸浆情况逐步加浓浆液。
具体要求如下:1)以纯水泥浆为主的单液注浆材料,水泥采用42.5级普通硅酸盐水泥,水灰比为0.6:1~1:1。
开始注浆时采用稀浆灌注,当灌入量较大时可据情况采用浓一级的浆液灌注。
2)注浆过程中须配置自动流量实时采集系统孔口必须安装压力表。
注浆压力(孔口压力表读数)为0.2~0.3Mpa,终注压力0.3~0.5Mpa。
3)对土洞、空溶洞或半充填溶洞,应先冲填砂、碎石后再进行注浆处理。
4)对溶蚀裂隙发育、连通性好、漏液严重时,注浆时可掺入一定量的粉土或粉煤灰,粉土掺入量<水泥重量的10%,粉煤灰掺入量为水泥重量的20%~50%。
编制:复核:
交底人:施工负责人:。
