井底煤仓安装给煤机
- 格式:doc
- 大小:50.00 KB
- 文档页数:1

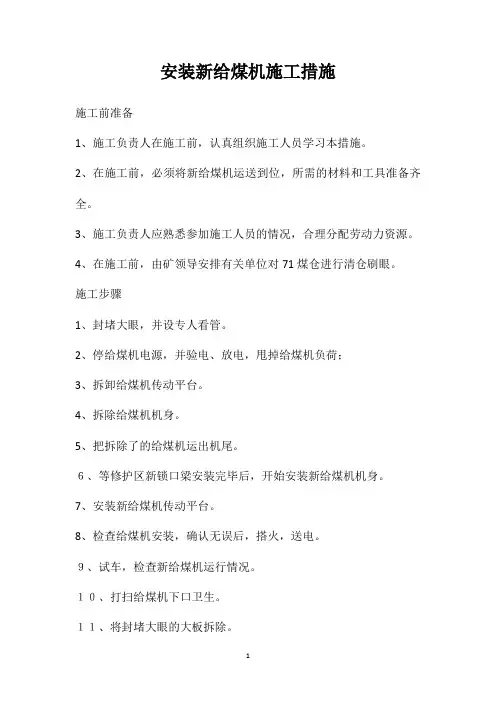

安装新给煤机施工措施
施工前准备
1、施工负责人在施工前,认真组织施工人员学习本措施。
2、在施工前,必须将新给煤机运送到位,所需的材料和工具准备齐全。
3、施工负责人应熟悉参加施工人员的情况,合理分配劳动力资源。
4、在施工前,由矿领导安排有关单位对71煤仓进行清仓刷眼。
施工步骤
1、封堵大眼,并设专人看管。
2、停给煤机电源,并验电、放电,甩掉给煤机负荷;
3、拆卸给煤机传动平台。
4、拆除给煤机机身。
5、把拆除了的给煤机运出机尾。
6、等修护区新锁口梁安装完毕后,开始安装新给煤机机身。
7、安装新给煤机传动平台。
8、检查给煤机安装,确认无误后,搭火,送电。
9、试车,检查新给煤机运行情况。
10、打扫给煤机下口卫生。
11、将封堵大眼的大板拆除。
12、将换下的旧给煤机打运上井。
注意事项
1、安全负责人负责施工期间的安全事项,对施工过程中出现的任何安全隐患应及时提出和整改。
2、在施工中需要起吊重物时,应先检查起吊工具和起吊梁是否安全可靠,并严格要求在起吊重物垂直下方周围1米的范围内严禁站人。
3、停送电过程及甩火、搭火过程必须专业电工进行操作,并严格按照操作规程操作;
4、运输新旧给煤机时应注意巷道宽度。
5、更换完毕后,应认真试车,对试车过程中存在的问题应及时处理。
6、应另附烧焊措施。
矿用给煤机安装方案
背景介绍
在煤矿的采矿过程中,给煤机是一种必不可少的工具。
给煤机的主要作用是将煤炭从矿井中采掘出来,并通过传送带输送到煤仓里。
而给煤机的安装则是关系到煤炭生产线的运作效率和安全性。
安装方案概述
为了保证给煤机的安装效果,我们需要从以下几个方面考虑:
1.安装位置
2.安装方式及固定
3.电缆线路的布置
安装位置
给煤机应该安装在煤矿煤层采掘后方,以保证煤炭能够正常地被输送到给煤机上。
同时,为了避免给煤机被堵塞,安装位置应该留有足够的空间。
安装方式及固定
给煤机的安装方式和固定,则主要有以下两种:
1.悬挂式安装:即将给煤机悬挂在机架或机械臂上,可根据需要进行调整和移动。
2.支架式安装:即将给煤机安装在钢架上,安全稳固且易于维护。
电缆线路的布置
给煤机内部需要配备许多电控设备,电缆线路的布置也是一个非常重要的环节。
我们建议在给煤机周围摆放电缆桥架,避免在采矿操作过程中被误碰,同时易于维护。
安装注意事项
在进行给煤机的安装过程中,我们还需要注意以下几个问题:
1.在安装前,需要先对煤矿的基础环境进行认真的评估,确保给煤机安装后不会影响矿井的安全性和稳定性。
2.安装过程中应该由专业人员进行操作,确保操作的准确性和安全性。
3.在安装结束后,需要对煤矿的采煤产量、煤炭成色和粒度等进行检测,确保煤炭生产线达到预期的效果。
总结
通过本文档的介绍,我们可以了解到给煤机的安装方案以及注意事项。
在项目实施中,我们需要根据煤矿的不同环境和具体需求,选择最适合的方案和方法,以确保给煤机正常、稳定地运行。
煤仓给煤机安装安全技术措施煤炭是我们生产和生活中重要的能源,但在使用时也存在许多安全隐患,特别是在煤炭运输和燃烧过程中。
为了加强煤炭生产和使用中的安全管理,需要对煤仓给煤机进行安全技术措施的安装。
煤仓给煤机的基本介绍煤仓给煤机是将煤仓中的煤送入燃烧器进行燃烧的重要设备,主要由转鼓、排煤板、给煤输送机构、电气控制系统和润滑系统等组成。
煤仓给煤机的工作原理是通过转鼓的高速旋转将煤炭从煤仓中输送到燃烧设备的煤气道,同时通过排煤板的控制和调节,实现给煤量的控制和调节。
安全技术措施为了保障煤仓给煤机的安全使用,需要采取以下安全技术措施:1. 安装火花屏障和光电开关在煤仓中存在粉尘和气体等易燃物质,给煤机的工作过程中可能会产生摩擦或火花,导致火灾。
因此,在给煤机进风口处应安装火花屏障,在传输设备的入口处安装光电开关,及时检测煤堆和煤粉的积聚量以及给煤机的状态,避免产生煤尘爆炸和异常运行等问题。
2. 安装煤尘防爆装置为防止煤尘爆炸,给煤机的输送装置上应设有煤尘防爆装置。
煤尘爆炸是一种具有极大危害的火灾事故,如果产生煤尘爆炸,不仅会造成难以想象的财产损失,还将危及人员的生命安全。
3. 安装断电保护装置在煤仓给煤机的使用过程中,经常会出现电气故障问题,如电机短路、电机过流、过载等。
因此,在煤仓给煤机的电器控制系统中应配备电气保护装置,能够及时检测和保护电气系统,避免电气故障引起的火灾事故。
4. 定期检查和维护为了保障煤仓给煤机的正常运行和安全使用,必须对设备进行定期检查和维护。
在检查和维护过程中要注意煤仓的清洁和排气系统的畅通,同时要检查单元设备的电气系统、机械系统和润滑系统的运行状况,及时发现和处理设备的故障问题。
结论煤仓给煤机是煤炭生产和使用中不可或缺的一部分,但它的安全使用也是非常重要的。
为了保障煤仓给煤机的安全使用,必须采取一系列的技术措施,如灰斗防爆、火花屏蔽、光电检测、防火和断电保护等。
同时,在使用过程中还必须定期对设备进行检查和维护,及时处理设备故障和异常情况。
给煤机安装流程及施工方法一、安装前的准备。
咱要装给煤机呀,那前期准备可不能马虎。
先得把场地清理干净,就像打扫自己的小窝一样,那些乱七八糟的东西都得清走,给咱的给煤机腾出个干净的地儿。
再就是检查设备零件啦。
把给煤机的各个零件都拿出来瞅瞅,看看有没有磕着碰着的,要是有损坏的零件,那就像生病的小宝贝,得赶紧治好或者换个新的,不然等安装的时候才发现就麻烦喽。
还有工具也得准备齐全,扳手呀,螺丝刀呀,这些小工具就像战士的武器,一样都不能少。
二、基础施工。
接下来就是基础施工啦。
要按照设计图纸,把给煤机的基础位置确定好。
这就好比盖房子打地基,基础要是歪了,那给煤机以后工作起来也会不舒服的。
挖好基础坑之后,就往里面浇灌混凝土。
混凝土要搅拌得均匀,就像做蛋糕时把面粉和鸡蛋搅拌均匀一样,这样基础才会结实耐用。
在浇灌的时候,还得注意把一些预埋件放好,这些预埋件就像是给煤机的小锚点,能让给煤机稳稳地待在那儿。
三、给煤机本体安装。
基础弄好之后,就可以把给煤机本体搬过来安装喽。
把给煤机小心地放到基础上,就像把一个大宝贝轻轻地放在它的专属位置上。
然后用螺栓把它固定住,螺栓要拧紧,可不能松松垮垮的,不然给煤机工作的时候一震动,那可就容易出问题啦。
在安装的过程中,要注意给煤机的水平度。
可以用水平仪来测量,要是不平的话,就像人走路一瘸一拐的,给煤机在输送煤的时候也会不顺畅的。
这时候就得调整一下,让它平平稳稳的。
四、连接部件安装。
本体安装好后,就轮到连接部件啦。
像给煤机的进料口和出料口,要和相关的管道或者设备连接好。
连接的时候要密封严实,要是密封不好,煤就会漏出来,那可就像口袋破了个洞,东西一直往外掉一样,既浪费煤,还会把周围弄得脏兮兮的。
还有电气连接也很重要。
把电线按照正确的线路接好,就像给给煤机接上神经一样,这样它才能听指挥,该启动启动,该停止停止。
接好之后还要检查一下电路是否通畅,可别让给煤机变成一个“小傻瓜”,接了电还不能工作。
山东鲁能菏泽煤电公司郭屯煤矿一号井底煤仓及给煤机硐室施工总结中煤三十一处郭屯矿项目部二O一一年十一月十日一、工程概况一号井底煤仓上口标高为-728m,下口底板标高为-758m,煤仓形状为圆形立式,煤仓上锁口呈圆台型,上口圈梁高度0.5m, 锁口高度4.677m, 上口净直径3m,上口净断面7.06㎡,上口荒直径4.6m,荒断面16.61㎡,再向下逐渐增大到仓体净直径为8m,荒直径为9.2m,煤仓全高24. 65m,煤仓仓体净断面为50.24m2,掘进断面为66.44m2,一号煤仓上下锁口采用锚、网、索喷做为临时支护,C30钢筋混凝土永久支护,仓身采用锚、网、喷做为临时支护,C30素混凝土永久支护。
给煤机硐室断面为矩形,长度10.5米,荒宽6.8 m,荒高5.85 m,净宽5.2 m,净高5.35m,给煤机硐室采用锚、网、喷做为临时支护,C30钢筋混凝土永久支护,其中南北两墙混凝土厚度700mm,东西两端墙混凝土厚度400mm,钢筋:纵筋为Φ22mm螺纹钢,@300mm,钢筋搭接长度不小于770mm。
横筋为Φ22mm螺纹钢,@300mm,钢筋搭接长度770mm。
钢筋搭接、纵筋与横筋交点处均用22号铁丝绑扎,且每隔600mm用一根Φ8mm盘圆箍筋将内外两层钢筋联成整体。
内外层钢筋间距600mm,两层钢筋保护层厚度50mm。
为增加给煤机硐室强度增加给煤机硐室底部反底拱,反底拱呈圆弧形,中间深度1.7米,采用反底拱梁和素混凝土浇筑及毛料石夯实充填而成,给煤机硐室反底拱砌碹厚度500 mm,反底拱梁间距1.2米,梁套宽400 mm,高400 mm,配有双层钢筋,反底拱梁钢筋为Φ22mm螺纹钢筋,上层三根、下层二根,钢筋套采用Φ8mm盘条加工制作,间距@400mm,钢筋搭接长度35d。
钢筋砼浇注支护厚度500mm,保护层厚度内外层各50mm,浇注砼强度等级C30。
一号井底煤仓及给煤机硐室锚杆采用Φ20×2200mm的无纵筋螺纹钢树脂锚杆,间排距为700×700mm。
主井底更换给煤机安全技术措施姓名:XXX部门:XXX日期:XXX主井底更换给煤机安全技术措施主井底给煤机运行两年多,底板、帮板磨损严重,近期放炮清堵对给煤机的损坏更为严重,维修已经无法维持给煤机的正常使用,严重威胁矿井正常生产任务的完成。
为保证矿井生产,同时也为明年生产任务的完成打基础,现必须更换主井底给煤机。
为使更换给煤机工作顺利进行,特制定本措施。
一、工作安排工作任务:更换主井底给煤机工作负责人:黄玉增二、施工内容及所需时间1、清理煤仓,需用时间8小时2、检查及维护维修煤仓底与给煤机的法兰部件,需用时间2小时。
3、拆除旧给煤机,运输新给煤机,需用时间6小时4、更换新给煤机并调试,需用时间8小时施工共计需要24小时三、工作纪律工作开始前,召集更换給煤机的所有工作人员开会,宣读本安全措施,按工作程序进行人员分配,并按要求签字。
1、工作人员必须服从工作负责人的统一指挥,不准擅自改变工作程序,工作中如果发现存在危险或疏漏应立即向工作负责人报告。
2、必须明确各自工作任务、工作程序和应注意的安全事项。
3、工作前不准饮酒,工作期间要严肃认真,集中精力,不准擅离岗位。
第 2 页共 8 页4、下班时间以负责人通知为准,任何人不准以已到下班时间为由而离开工作位置。
四、施工前准备工作1、所有施工人员必须佩戴手套。
2、提前检查给煤机的减速器、电机是否完好,轴承是否完好且转动灵活。
3、提前通知运输清理煤仓,准备区把联巷的梯子、架桥、煤渣清理干净。
4、把给煤机电机、减速器、曲拐、底板拆除,并提前运至皮带机尾。
5、提前把电焊机、气焊运送到工作指定地点。
6、8:00之前提前把煤仓提空。
7、准备2T倒链4个,5T倒链1个,提前检查倒链完好。
8、氧气3瓶,乙炔各两瓶,保证瓶内氧气、乙炔在70%以上9、施工中所需的各种工具。
10、电焊机一台,焊条一包。
11、20#螺丝及螺母10套、8#铅丝50圈、麻绳10米。
12、2米工字钢梁一根,40链子5挂,连接环4个。
井底煤仓上口硐室掘进作业规程编制单位:默勒二矿生产技术科编制:日期:二〇一一年九月二十五日默勒二矿井底煤仓下口及给煤机硐室,位于主井井筒+2931.032m标高(井底标高+2900m)东侧约8米处主要用于主井箕斗的装煤之用。
根据工程的总体安排,现对井底煤仓下口及给煤机硐室进行施工。
为了确保井底煤仓下口及给煤机硐室施工过程中的安全,特编制本施工方案,要求相关人员及部门严格按照本方案进行执行。
一、工程概况1、井底煤仓下口及给煤机硐室井底煤仓下口及给煤机硐室设计掘进总体积为666.6M3,其中煤仓下口掘进体积为121.4 M3,给煤机硐室(掘进断面中高6.2米,宽8.5米,长9.8米)掘进体积为545.2M3(其中硐室掘进体积为518 M3,基础掘进体积为5.5 M3,硐室铺底21.7 M3);设计支护方式为锚喷钢筋砼及铁钢砂钢筋砼,锚喷为硐室掘进过程中的临时支护,锚杆为φ18×2500㎜树脂锚杆,锚杆间排距为800㎜×800㎜,三花眼布置,要求锚杆外露250㎜与浇筑部分钢筋绑扎连接,抗拉拔力不小于60KN,共计锚杆消耗547套;砼设计消耗共计188.4 M3,其中硐室顶部41.7 M3,煤仓下口壁46.3 M3,煤仓下口漏斗部位8.0 M3,硐室墙部65.4 M3,硐室基础5.3 M3,硐室铺底21.7 M3;煤仓下口漏斗砼强度等级为C35,其余部分砼强度等级为C25。
2、井底煤仓井底煤仓设计长度为22.98米(不包括煤仓下口),掘进总体积为578.5M3,设计支护方式为:煤仓上口向下5.06m范围为锚喷钢筋砼支护,其余部分为素混凝土浇筑支护。
煤仓掘进过程中的临时支护为锚网喷支护,锚杆为φ18×1600㎜树脂锚杆,锚杆间排距为800㎜×800㎜,三花眼布置,要求锚杆外露250㎜与浇筑部分连接,抗拉拔力不小于60KN,共计锚杆消耗511套;砼设计消耗共计150.7M3。
主井底更换给煤机安全技术措施随着煤炭产业的快速增长以及煤矿的不断发展,煤矿给煤机更换的需求与日俱增。
主井底更换给煤机是煤炭企业中非常重要的工作环节,同时也是一项涉及到矿工人们人身安全的高风险作业。
在主井底更换给煤机的时候,需要考虑到诸多的安全技术措施,以确保矿工们在工作过程中不会受到任何影响或者伤害。
本篇文档将会着重介绍主井底更换给煤机时需要采取的安全措施。
一、给煤机的安装及连接在更换给煤机时,首先需要小心谨慎地将其安装到矿井下,及时连接电力和气源。
因为给煤机在工作时的电力和气力都十分重要,如果这些工作没有得到正确的安排和配置,可能会导致许多不必要的安全隐患。
二、吊运和固定措施在更换给煤机的过程中,还需要进行吊运和固定。
这阶段的安全技术措施,包括电缆和气管的安装和连接,以及定期的巡视和维护。
此外,还需要对给煤机进行合理的固定,使其在生产过程中不会引起波动或者失去平衡。
三、对安全措施的定期检查在确定了给煤机的安装位置以及其与电力系统和气源的连接之后,就需要对给煤机所处的环境进行一些必要的检查。
这些检查包括安全气体检查、通风检查以及液位监测等。
在实际操作中,可以通过设置专门的安全检查和监测系统,来确保每一项安全措施都可以得到有效地保障。
四、关于操作人员在给煤机更换过程中,需要有一批经过专业培训和检测的操作人员。
这些人员需要具备相应的技能和水平,以确保他们在操作过程中不会对自己或者他人造成任何伤亡。
此外,在执行本作业的过程中,要求所有的操作人员必须遵守相关的安全规定。
五、总结主井底更换给煤机是一项涉及到矿工个人安全的危险性极高的作业,任何危险都可能造成作业中人员的死亡或重大伤害,因此必须做好全方位的安全防护措施。
作业前,要做好周详的安全方案,并按照方案的要求执行。
最后再强调一下,严格遵守安全规定,固化安全意识才是最重要的。
矿用给煤机安装方案1. 背景随着煤矿生产的规模不断扩大,矿井深度加深,煤的采选和运输工作需要大量的人力和物力。
为了提高采选效率和安全生产,矿用给煤机越来越广泛地应用于煤矿生产中。
矿用给煤机的安装不仅影响着设备的运行效果和寿命,也直接关系到生产的效率和安全。
2. 安装前的准备在进行矿用给煤机的安装前,需要进行一系列的准备工作,包括但不限于以下内容:2.1 环境检查为了保证矿用给煤机的正常运行,需要对安装环境进行检查,确保该环境能够满足给煤机的要求。
具体包括以下内容:•确认安装位置是否符合给煤机的要求;•检查据离有无禁制距离;•检查地面是否平坦;•检查周边环境是否存在污染源。
2.2 设备检查为了保证煤矿生产的连续性和安全性,安装前需要对给煤机的设备进行检查,包括以下内容:•确认设备的型号、规格、技术参数是否符合要求;•对设备的功能和性能进行测试;•检测设备是否存在安全隐患;•确认设备的质量是否合格。
2.3 人员培训为了保证给煤机的正常运行,还需要对安装人员进行培训,包括以下内容:•给安装人员提供详细的安装技术要求和操作规程;•对安装人员进行实际操作培训;•培训安装人员在操作过程中的安全注意事项。
3. 安装方案对于给煤机的安装方案,需要根据具体的现场情况进行制定。
一般来讲,给煤机的安装需要考虑以下几个方面:安装位置是影响给煤机安装的重要因素之一,需要考虑到以下几个因素:•确保安装位置与煤仓之间的距离符合要求;•确认机器出口方向与运输方向一致;•确保安装位置周边环境安全、易于操作。
3.2 安装方式给煤机的安装必须保证牢固、稳定,不能影响设备的正常运行。
一般的安装方式有:•将整个设备固定在地面;•将设备底座与地面固定;•支撑滚轮安装方式。
3.3 现场布局给煤机的安装需要根据现场情况进行布局,包括以下几个方面:•排水系统配置;•电力系统配置;•防火系统配置;•机器间距离和通道配置。
煤矿是一个安全生产的场所,煤矿设备的安装也需要考虑安全措施。
目录一工程概况 (1)二施工组织 (1)三施工技术方案 (1)四施工安全技术措施 (3)五附录一:主要工器具计材料明细表 (6)城郊煤矿南翼二水平2#煤仓给煤机安装施工安全技术措施一工程概况1.1工程简介及特征城郊煤矿南翼二水平2#煤仓已经形成,根据生产需要,矿方要求安设给煤机一部及附属检修平台制作安装,由我公司负责施工。
为安全、优质、快速地完成此施工任务,特编写此措施以利施工。
1.2主要工程量1.2.1安装GLD2000/7.5/S(B)型给煤机一部。
1.2.2制作安装检修平台一套。
1.3编制依据1.3.1《煤矿安全规程》(2016年版)1.3.2《煤矿设备安装工程质量验收规范》(GB 50946-2013)1.3.3河南国龙矿建公司《质量手册》、《程序文件》及有关文件1.3.4城郊煤矿提供的相关图纸资料1.3.5施工现场实际条件1.4施工工期根据材料到货情况,计划施工工期为7天。
二施工组织项目经理:黄光辉施工负责人:杜召勋技术负责人:赵佑现场技术员:练玉龙安全负责人:刘宝成质量负责人:梁洪乐电气设备负责人:郑二威参加施工人员:7人其中,项目经理对施工全面负责;施工负责人负责施工准备阶段、施工阶段及施工收尾阶段的各项施工任务布置及施工现场指挥协调,并根据现场实际情况随时调配施工人员;技术负责人负责工程整体技术指导及工程施工方案的编制,贯彻施工措施;安全负责人负责掌握施工现场的安全技术条件,检查施工设施和施工工序是否到位,以及工程安装质量。
三施工技术方案3.1施工工艺流程施工前准备→给煤机解体运输→给煤机安装→现场制做给煤机平台、护栏、梯子3.2施工前准备3.2.1施工技术准备3.2.1.1准备好施工图纸、国家规定的施工规范、标准;3.2.1.2编制施工安全技术措施,现场技术人员组织作业班组人员学习《操作技术规程》、《煤矿安全规程》和施工安全技术措施;3.2.1.3向施工人员进行技术交底,将施工质量要求及安全事项交待清楚。
主井底更换给煤机安全技术措施概述主井底更换给煤机是煤矿开采过程中的关键环节之一,也是较为危险的作业之一。
为了保障工人的生命安全和矿山的正常运营,必须采取一系列的安全技术措施。
本文将详细介绍主井底更换给煤机的安全技术措施,以确保操作人员的安全。
1. 务必进行全面检查在进行主井底更换给煤机之前,必须对设备进行全面检查,确保其各项指标正常。
包括但不限于:电器设备正常运行、润滑系统无异常、传动链条良好、刹车系统可靠等。
只有确保设备完全符合使用要求,才能进行后续的操作。
2. 提前预演操作流程主井底更换给煤机是一项危险的操作,需要保持高度的警惕。
为了熟悉整个操作流程,必须提前进行预演操作流程,并模拟可能出现的各种情况。
提前的预演操作可以提高操作人员的应变能力,减少意外事故的发生。
3. 保证足够的照明和通风主井底工作环境通常比较黑暗,照明不足会增加操作人员的风险。
为了确保操作的安全性,必须保证足够的照明。
同时,由于主井底空间狭小,必须保证良好的通风,防止作业人员因缺氧而造成的安全事故。
4. 强制佩戴防护装备在进行主井底更换给煤机操作时,操作人员必须严格佩戴防护装备。
包括但不限于:安全帽、防护眼镜、耳塞、防护面具、防护手套等。
这些防护装备可以有效地降低操作人员在作业中受到伤害的风险。
5. 建立有效的沟通机制主井底操作通常需要多人合作完成,而沟通是保证操作流程的顺利进行的关键。
建立有效的沟通机制,是主井底更换给煤机操作的重要一环。
操作人员之间必须明确指挥关系,使用统一的术语和手势进行沟通,以确保操作的准确性和及时性。
6. 设立隐患识别与报告制度主井底具有较高的风险性,各类潜在的危险隐患可能会出现在任何时刻。
为了及早发现和处理这些隐患,必须建立隐患识别与报告制度。
操作人员在操作过程中发现任何不正常的情况或隐患,都需要立即上报并采取相应的措施,以确保操作的安全性。
7. 定期进行安全培训和考核为了提高操作人员的安全意识和操作技能,必须定期进行安全培训和考核。
安装新给煤机施工措施背景给煤机是煤矿井下的重要设备,负责将煤矿井下采掘出来的煤炭运输至地面。
然而,在生产运输中,旧设备的损坏或需求拓展等情况时常发生,需要更换或新增设备。
因此,掌握新给煤机的安装施工措施显得尤为重要。
施工步骤工具准备•千斤顶•电焊机•扳手•润滑油•绳索•支撑杆等拆除旧设备新给煤机安装之前,必须拆除旧设备。
拆除旧设备的主要步骤包括:1.断电:先关掉牵引电机,加装工器具前必须抽卸接线盒的电缆。
2.滚筒的取卸:使用千斤顶提起旧给煤机的滚筒,给予支撑,并使用扳手将支撑撤除。
3.移动旧设备:将旧设备移动至便于使用电焊机进行焊接的位置。
4.将旧设备空运走。
安装新设备新给煤机安装分为两个步骤:①水平安装;②电器安装。
水平安装1.测量轨道高度,点击煤机地轨道线路。
2.将底盘停放在轨道上,并使用千斤顶提高角铁定位孔与轨道面齐平。
3.使用千斤顶将底移动至目标地点,并紧固好。
电器安装1.将电缆穿过煤炭输送带上方的电缆支架,再穿过煤机顶部的空心轴(轴孔),导线悬挂起来避免摩擦。
2.安装电机和动力配件,包括电机连接盒和连接器,电缆接地线,温升保护和振动变送器等。
测试和调试1.保证所有电缆安装正确,电气接线无误。
2.使用人员在安装完毕后对于不同的煤炭地质条件进行稳定性试验。
维修保养1.定期检查滑轮和支架的油口是否润滑。
2.确保传动皮带正常工作。
3.检查滑轮及支架的整体状况,防止因磨损增加设备的摩擦,导致更换成本高并危及煤矿生产。
总结安装新的给煤机是一项耗时且费工的工作,但是严格按照施工步骤操作既可以保证安全可靠,也可以提高设备的稳定性和纠正操作失误,从而达到提高生产效率的目的。
希望以上内容能为您提供一些帮助。

煤仓给煤机安装安全技术措施在煤炭生产过程中,煤仓是存放煤炭的重要地方,而煤仓给煤机则是将煤炭输送到生产线上加工的重要设备。
由于煤炭自身具有易爆、自燃等特性,煤仓和给煤机的安全技术措施是非常必要且重要的。
煤仓安全技术措施煤仓防火系统煤仓防火系统是煤仓的重要安全技术措施之一,它主要包括以下几个部分:•火灾报警装置:通过对煤仓内温度、烟雾等异常情况的实时监测,及时发现火灾隐患,并发出警报信号,通知工作人员进行应急处理。
•灭火系统:在煤仓内设置自动喷水灭火系统,一旦发生火灾,系统会自动启动,进行灭火处理。
•排烟系统:在煤仓内设置排烟系统,主要是排除煤仓内产生的浓烟和有毒气体,避免对工作人员造成伤害。
煤仓通风系统煤仓内应设置通风设备,通过通风换气降低煤仓内部温度,减少煤炭自燃的风险,并使煤炭的质量得到保证。
煤仓安全管理除了煤仓防火系统和通风系统外,煤仓的安全管理也非常重要,需要按照规范操作,设置定期检查和维护制度,为煤仓的安全运行提供保障。
给煤机安全技术措施给煤机防火系统同样,给煤机的防火系统也非常重要,其中包括以下内容:•火灾报警系统:在给煤机的重要部件设置火灾报警设备,通过实时监测设备工作温度以及工作状态,发现异常情况及时报警。
•自动灭火系统:为给煤机配备自动喷水灭火系统,在煤尘环境下不会产生二次污染,并且能够起到有效的灭火作用。
•金属隔离系统:通过膜分离技术,将煤尘及油雾隔离,避免煤尘和油雾的共同作用,导致火灾事故。
给煤机安全管理给煤机的安全管理也需要按规范操作,做好定期检查和维护制度,确保设备的正常运行和维护,减少安全事故的发生。
综合安全技术措施除了单独的煤仓防火系统和给煤机防火系统外,对于整个生产过程,还需要其他方面的技术措施来确保安全。
人员操作规范对从业人员进行培训,强调安全操作规范,减少人为失误导致的安全事故。
安全技术监测对煤仓和给煤机的安全性能进行监测,识别问题并及时处理。
安全技术改造对老旧的煤仓和给煤机进行改造升级,加强安全技术措施。
401回风井安装煤仓操作平台与给煤机
施工方案
一、概况
根据荫营煤矿要求,在煤仓竣工后,需安装煤仓操作平台与给煤机组,为确保能按时完成两项工程并能确保工程质量,特制定以下施工方案。
二、施工方案及施工方法
(一)安装煤仓操作平台的施工方案
安装煤场操作平台使用的花纹板,在地面加工。
(二)安装给煤机组的施工方案
三、几点要求
1、加强对安装煤仓操作平台与给煤机组工作的领导,由安全副经理牵头,机电副经理具体负责,选抽精兵强将,确保安装质量和工期。
2、所有接近井筒和高空作业的施工人员都必须佩戴安全帽和保险带,保险带吊挂点必须牢固可靠。
3、现场施工负责人必须佩戴便携式甲烷检测报警仪,严禁瓦斯超限作业。
当CH4或CO2浓度达到0.75%时,必须立即查明原因,进
行处理。
4、施工时严禁随意敲打,杜绝火花产生。
5、施工时,另行制定专项施工措施。
401回风井安装煤仓操作平台与
给煤机施工方案
河南富昌公司阳泉分公司第十六项目部
2010年12月21日。
主井底更换给煤机安全技术措施主井底更换给煤机安全技术措施一、前言给煤机是煤矿井下重要的采掘设备之一,具有采量大、效率高、适应性好等优点。
然而,由于其在大量运行中,容易出现各种故障。
为保证给煤机的顺利运转,避免事故的发生,煤矿企业必须采取一系列的安全技术措施。
此篇文章将从主井底更换给煤机的角度,介绍相应的安全技术措施。
二、主井底更换给煤机安全技术措施1. 实施施工计划在主井底更换给煤机之前,必须对工作场所进行全面勘探,并实施详细的施工计划。
施工计划应包括更换程序、工期、技术要求、防止事故的措施等,以保证施工过程中的安全性。
2. 严格落实岗位责任在整个更换过程中,有关工作人员必须严格按照工作岗位职责执行,确保施工过程中的安全和顺利进行。
同时要加强工作人员的安全教育和培训,提高他们的安全意识和防范意识,以确保工作人员的安全。
3. 严格遵守操作规程在主井底给煤机更换过程中,各个操作环节均需按照相关操作规程进行操作,并保持通畅的沟通与协调。
同时,还需通过现场技术指导,确保更换操作的准确性和规范性。
4. 做好现场通风主井底更换给煤机所处环境条件复杂,通风不畅,容易导致设备老化、事故发生。
因此,必须坚持“有害气体防治、通风优先”的原则,保证空气流通,保护工作人员的健康和安全。
5. 加强安全监管在主井底更换给煤机过程中,应由专人不断进行现场监管和指导,随时纠正和防范存在的安全隐患。
并严格监督工作流程,防止设备误操作,保障设备和人员的安全。
6. 注重设备维护给煤机作为煤矿井下重要设备,需要进行定期检查和维护,确保设备运转正常。
并对设备的关键部件进行更换维护,保证设备的稳定性和长期运转。
三、结语交通运输、人员作业以及设备的使用,都是工业生产中的安全隐患点。
在主井底更换给煤机过程中,煤矿企业应当认真落实各项安全技术措施,尽可能地减少安全事故的发生。
只有在全面提升煤矿企业安全生产管理水平的过程中,才能真正实现“安全铸造未来”的目标。
