煤仓给煤机设备更换施⼯措施(1)煤仓给煤机设备更换施⼯措施1、⼯程概况煤仓由甲带式给煤机、接⼝溜槽、前溜槽及检修平台组成。
现需拆除中部煤仓给煤机向下运输⾄500⽶位置新建煤仓位置,重新将安装给煤机连接溜槽、前溜槽及⾦属⽀持平台进⾏更换,给煤机使⽤中部煤仓所拆卸的给煤机。
为了安全、优质、⾼效顺利完成施⼯任务,特制定如下施⼯措施,望所有参加施⼯⼈员认真贯彻遵照执⾏。
2.编制依据2.1 《煤矿安全规程》2014版2.2《煤矿安装⼯程质量检验评定标准》 GB50946-20133主要⼯作任务3.1、⾮标构件加⼯3.1.1、⾦属⽀撑平台⼯字钢I25b加⼯、防腐4根L=6500 总重:1113.45kg 3.1.2、连接溜槽加⼯、防腐总重:311.14kg 3.1.3、给煤机前溜槽加⼯、防腐总重:624.3kg 3.1.4、给煤机平台梯⼦、爬梯、栏杆加⼯、防腐⼀项3.2、装载设备溜槽拆除及更换3.2.1、给煤机前溜槽拆除⼀项3.2.2、给煤机GLD800/5.5/S拆除G=3700kg ⼀项3.2.3、给煤机平台、梯⼦、栏杆安装⼀项3.2.4、给煤机连接溜槽安装⼀项3.2.5、给煤机GLD800/5.5/S安装找正⼀项3.2.6、给煤机前溜槽安装⼀项4 施⼯前期准备4.1 向参加施⼯⼈员进⾏⼯进⾏施⼯⼯艺技术交底,贯彻施⼯措施、安全措施。
4.2、准备施⼯所⽤的绳卡、绳扣、滑轮及⼯具等,并要进⾏全⾯检查,确保安全施⼯。
4.3、与矿⽅联系协调解决处理井⼝煤块及杂物。
4.4、与矿⽅协调解决矿灯、⾃救器、并按照矿⽅调度室平衡的施⼯时间准时施⼯。
4.5、与矿⽅协调解决平板4辆,⽤作设备拆除及运输。
4.6、在给煤机位置利⽤风动凿岩机在给煤机重⼼位置正上⽅左右打起2根吊锚杆Φ22×2000mm,⽤于拆除给煤机设备吊装及溜放。
给煤机正前⽅左右位置打2根起吊锚杆Φ22×2000mm给煤机设备卸车及吊装。
4.4 提前在安装给煤机煤仓⼝担2根I22b ⼯字钢,做为起吊给煤机起吊梁。
更换给煤机施工方案及安全技术措施一、施工前的准备1、根据现场尺寸做好两个足够强度的铁马,以承接给煤机,保护皮带架。
2、准备好足够强度的架板、绳头、棕绳、螺栓以及完好的千不拉,提前运到施工现场。
3、找出起吊给煤机时挂千不拉用的四个合适生根点,检查四个生根点是否安全可靠,并挂好绳鼻子及2吨千不拉。
4、提前将解体完毕的新给煤机运到施工现场。
5、检修前将1#、2#煤仓全部提空,并清理煤仓内部积炭。
6、核实新、旧给煤机的安装尺寸是否合适,否则必须采取补救措施。
二、施工方案1、在被换给煤机底部皮带上与皮带平行铺架板若干,直到架板高出皮带边沿,且保持最上层架板水平。
提前拆除原给煤机的电机、减速箱及“H”架。
2、将准备好的千不拉勾头与给煤机底盘四角固定好后,再同时拉起四个千不拉,使其均匀带力。
3、在给煤机下方用不燃性设施遮住皮带。
4、确认给煤机受力平衡后,再用气割割去给煤机底抽板与左右侧板的联接螺栓。
5、慢慢松下千不拉,使给煤机底抽板牢稳地落在架板上,然后运到皮带机尾。
6、在原给煤机下方合适位置放好两个铁马,铺好架板后,分别拆除旧给煤机的左右侧板与第二短接,放置于不影响工作的地方。
7、施工人员进入煤仓,利用四台生根千不拉拆除第一短节放置于不影响施工的地方。
8、用生根千不拉吊起新第一短节,放入煤仓内,并用螺栓固定牢稳。
9、把新给煤机第二短节与第一短节用螺栓联接牢稳。
10、安装左右侧板,底抽板,固定吊耳及托轮。
11、安装“H”架,随后安装电机与减速箱,拐臂,并用拉紧装置将新给煤机固定在顶板上。
12、通电调试,并试运转1小时,无异常后方可投入生产。
三、施工安全技术措施1、所有参加该项目的施工人员,必须熟悉装载峒室及煤仓环境,了解给煤机的结构及安装方法,掌握检修标准。
在施工负责人统一指挥下,保质、保量、按时、安全完成检修任务。
凡酗酒,患病,精神不佳者,严禁参加施工。
2、施工前必须将装载1#、2#煤仓口周围10米内易燃、易爆杂物清理干净,并将两煤仓内煤尘积炭清理干净,施工人员进入煤仓前必须在仓内用木板将煤仓口盖牢,确保施工人员不会被遗留物落下伤人。
更换胶带大巷机尾甲带给煤机的安全技术措施审批人员名单审批签字日期总工程师:机运副总:矿调度:安监处:生产技术科:通风科:机电科:运输科:皮带队:编制:更换胶带大巷机尾甲带式给煤机的安全技术措施一、给煤机及运营状况介绍:胶带大巷机尾甲带给煤机自2008年投入运行,位于胶带大巷2230米处,主要承担三、四采区各盘口出煤,原煤状况水大、石头多。
现给煤机四壁严重磨损锈蚀,驱动机架钢结构多处开焊,底部机架腐蚀严重导致机架强度严重不足,(该种给煤机在运输标准煤的运输条件下使用年限为6~8年,胶带大巷机尾给煤机至今已服役10年)已达到必须更换的状况。
现更换给煤机需解决系统问题:1、新给煤机的运输:(1)、给煤机需解体运输,走机尾轨胶联络巷(位于现在四采区1#底抽巷)进入胶带大巷(2)、轨胶联络巷风门需扩大2、安装和拆除:(1)、旧给煤机需拆成散件运走(2)、新给煤机分部件安装并组装到位3、此项工作难点:新给煤机与煤仓法兰口对接4、特点:井下不能用电氧焊作业二、施工单位:运输科皮带队三、施工地点:胶带大巷机尾四、施工时间:年月日---月日五、施工组织总指挥:***副总指挥:****现场总指挥:****现场技术负责:***现场施工人员:进出搬运设备组负责人:***安装拆卸设备组负责人:***六、工具材料准备(1)5T手拉葫芦3台(2)ø15.5mm钢丝绳30米(3)15mm绳卡20个(4)锚链20条(5)测量工具5米钢卷尺2把,油标卡尺1把(6)5根6米长的16#槽钢(7)木板(长3000mm×宽130mm×高50mm)25块(8)1.3米撬棍5根、0.6米撬棍3根(9)切螺丝工具一套(10)8#铁丝15千克七、施工(一)、新给煤机下井1、新给煤机需进行拆解,做好拆解流程工艺记录,并对拆解件做好标注(附带照片)。
2、将拆解后的给煤机大件和附属小件专门打包,派专人跟踪入井(严禁丢失)。
给煤机甲带更换措施姓名:XXX部门:XXX日期:XXX给煤机甲带更换措施1、组织现场施工人员学习并落实本措施。
2、施工前把所需工器具都准备好,并把新皮带、甲带、拖辊等放置装载硐室适当位置处,以利于施工。
3、施工前应对施工器具严格进行检查,确认完好。
施工步骤1、先拆除给煤机底部挡煤皮子,前侧漏斗,链轮罩子,链轮及链条。
2、拆除给煤机两滚筒拉紧螺栓,使甲带与皮带松弛,去除一根棒销,点动给煤机,使给煤机甲带从滚筒上去除。
3、拆除给煤机上所有拖辊,并下放至硐室适当位置以利于施工,4、拆除前后滚筒(用拉子),除去旧皮带,装上新皮带。
5、用拉子起吊新滚筒,并安装好,然后安装新拖辊。
6、安装给煤机甲带,穿上最后一根棒销。
7、调整给煤机拉紧螺栓,以拉紧给煤机皮带,甲带为宜。
8、安装滚筒链条、链轮。
9、给煤机试运行,清理现场,施工结束。
注意事项1、施工前由技术负责人向全体施工人员贯彻本措施;2、施工时要听从施工负责人的统一指挥,严格遵守各种操作规程,按章作业。
施工人员必须精力集中,禁止嬉笑打闹。
3、施工人员带好个人工具和劳动防护用品。
4、试运行前,检查好给煤机跑偏装置是否完好,并在试运行中调第 2 页共 4 页节拉紧螺栓以防跑偏。
5、拆装滚筒,托辊时,要留绳(一端),以利于拆装,也为了施工人员安全。
6、井下烧焊应严格遵守井下烧焊措施。
7、大眼原煤清仓,一定要清理干净,且必须有专人看大眼,以保证施工人员安全8、给煤机煤闸板必须要关闭(施工中),试车时必须要打开9、烧焊时,要注意火星等落在皮带上,损坏皮带。
10、去除甲带时,甲带要用8#铁丝留住,以保证安全。
第 3 页共 4 页感谢您的浏览!整理范文,仅供参考。
第4 页共4 页。
给煤机甲带更换措施随着我国经济不断发展,煤炭工业也越来越繁荣。
作为煤炭开采的重要设备,煤机甲带的稳定和耐用性越来越受到重视。
甲带是煤机重要的工作部件之一,其不仅需承受巨大的重量,而且还要在矿井中经常经受各种恶劣环境的考验。
因此,煤机甲带的更换是一项非常重要的工作。
煤机甲带不只需要保持稳定和耐用,而且还需要维持合适的张力,防止滑动以及滚动。
煤机甲带更换具有越来越重要的意义是由于在使用过程中,煤机甲带会因十分复杂的作业增加了煤机甲带所受的压力,从而造成煤机甲带老化逐渐被磨损,最终失去其功能和效用。
煤机甲带更换的措施可以从以下三个方面进行改善:一、优化煤机甲带的设计。
通过不断优化甲带的材料、结构,尽可能使其拥有更优异的硬度、强度、耐腐蚀性等性质,提升其在使用过程中更好地承受负荷并保持稳定。
同时,根据煤机巷道实际约束条件和煤炭采矿工艺流程来优化煤机甲带形状、长度、宽度等设计参数,使其更加适合特定的采矿工作和条件。
二、更换周期的管理优化。
更换周期是掌握煤机甲带的判别方法,根据煤机巷道内的环境和使用情况,确定煤机甲带的更换周期。
一般来说,经常检查煤机甲带的工作状态是非常重要的。
当煤机甲带出现磨损、老化、裂纹等情况时,及时对其进行更换,以保证煤机的正常工作和安全运行。
对于使用寿命较短的煤机甲带,也应当及时进行配件更换来避免工作中断。
通过科学的管理和检测,更换周期可以得到充分控制,避免了不必要的生产损失,提高了生产效率。
三、更换过程中的品质管理。
煤机甲带更换的过程中需要注意许多细节,因为煤机甲带的更换需要时时刻刻保持良好的状态,这不仅是对机器保护和保养的要求,同时也直接决定了工作质量和生产效率。
更换过程中应当确保甲带不受损害,比如不能将工具等硬物放在煤机甲带上,不要挤压甲带;避免煤机甲带在拆装过程中弯曲变形,因为再次安装时可能会导致相关部位磨损。
在更换过程中应当选用高品质的煤机甲带和充分培训的专业人员,保证更换作业的技术质量。
更换装载硐室给煤机皮带安全技术措施汇报人:2023-11-25•项目背景与目标•施工前准备•施工步骤与流程•安全防护措施目•质量检查与验收标准•后期维护保养计划录01确保所有所需工具齐全,如扳手、螺丝刀、千斤顶等。
检查工具检查设备停电确认检查给煤机及其相关设备,确保其处于良好工作状态。
确认给煤机及相关设备已停电,并悬挂“禁止合闸”警示牌。
030201施工前准备拆卸旧皮带安装新皮带调整皮带位置固定皮带施工步骤01020304使用合适工具拆卸旧皮带,注意保护皮带上的零部件不受损坏。
将新皮带安装到给煤机上,确保皮带安装平整、张紧适度。
根据需要调整皮带位置,确保其与给煤机滚筒和其他部件正确配合。
使用螺栓和螺母固定皮带,确保其稳固可靠。
施工人员必须穿戴齐全劳动保护用品,如安全帽、工作服、手套等。
个人防护施工期间必须有专职安全监护人员进行全程监护,确保施工人员安全。
安全监护施工现场必须配备灭火器材,并严禁烟火。
防火措施制定应急处理预案,如发生意外情况及时处理并上报。
应急处理安全措施02项目背景与目标装载硐室给煤机使用时间较长,设备出现老化现象。
设备老化给煤机皮带长时间运行,磨损严重,影响设备正常运行。
皮带磨损设备老化及皮带磨损可能引发安全隐患,需及时更换。
安全隐患装载硐室给煤机现状1 2 3更换新皮带,减少磨损,提高给煤机运行效率。
提高设备效率及时更换皮带,减少设备故障率,降低维修成本。
降低维修成本更换皮带,消除安全隐患,保障生产安全。
保障生产安全更换皮带原因及目的更换皮带过程中,操作人员需遵守相关安全操作规程。
遵守安全操作规程更换皮带时,应使用专业工具,确保操作安全、有效。
使用专业工具更换新皮带后,应定期检查与维护设备,确保设备正常运行。
定期检查与维护安全技术要求与标准03施工前准备选择符合规格型号、质量合格的给煤机皮带,确保其承载能力和使用寿命符合要求。
给煤机皮带准备适当的皮带张紧装置,用于调整皮带的张紧度,保持其正常运转。

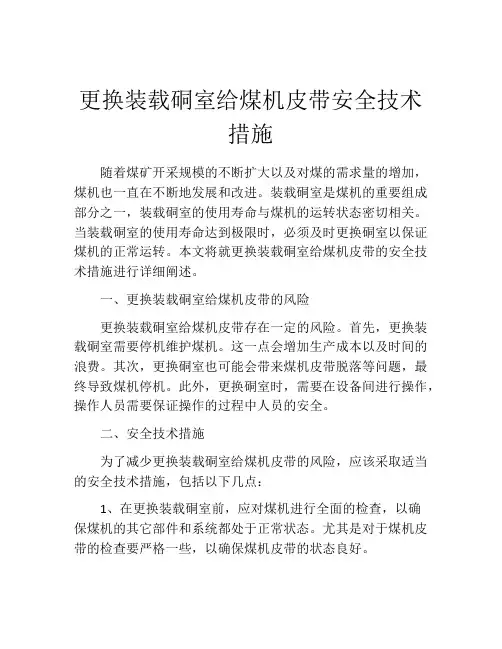

更换装载硐室给煤机皮带安全技术措施随着煤矿开采规模的不断扩大以及对煤的需求量的增加,煤机也一直在不断地发展和改进。
装载硐室是煤机的重要组成部分之一,装载硐室的使用寿命与煤机的运转状态密切相关。
当装载硐室的使用寿命达到极限时,必须及时更换硐室以保证煤机的正常运转。
本文将就更换装载硐室给煤机皮带的安全技术措施进行详细阐述。
一、更换装载硐室给煤机皮带的风险更换装载硐室给煤机皮带存在一定的风险。
首先,更换装载硐室需要停机维护煤机。
这一点会增加生产成本以及时间的浪费。
其次,更换硐室也可能会带来煤机皮带脱落等问题,最终导致煤机停机。
此外,更换硐室时,需要在设备间进行操作,操作人员需要保证操作的过程中人员的安全。
二、安全技术措施为了减少更换装载硐室给煤机皮带的风险,应该采取适当的安全技术措施,包括以下几点:1、在更换装载硐室前,应对煤机进行全面的检查,以确保煤机的其它部件和系统都处于正常状态。
尤其是对于煤机皮带的检查要严格一些,以确保煤机皮带的状态良好。
2、在更换装载硐室进行操作前,需要对煤机进行清扫,以确保操作人员不会滑倒或者摔倒。
3、在更换装载硐室期间,需要有专人指挥并定期进行安全检查,以确保操作人员的安全。
并且对于安全出口、紧急救护设备的位置应该有明确定位,操作人员有必要对设备进行正确使用的培训。
4、在操作过程中,需要使用专业的工具和装备以保证操作的稳定性和安全性。
并使用高防护眼镜、口罩等个人防护装备。
5、在更换装载硐室后,应该进行检查和测试,以确保装载硐室的更换是安全和有效的。
三、结论更换装载硐室是保证煤矿安全生产的一项重要工作。
实现这一任务需要有一套完善的安全技术措施,并且需要合格的操作人员来操作。
通过合理的规划、安排和实施,可以最大限度地减少更换装载硐室给煤机皮带的风险,确保了煤矿的安全生产。
给煤机甲带更换措施煤机甲是煤矿开采中常见的一种机械设备,其主要作用是用于对煤进行开采和运输。
然而,由于煤田地质条件、操作不当等原因,煤机甲的部分零部件容易磨损、损坏,需要进行更换。
为了保证煤机甲的正常工作和延长其使用寿命,需要采取一系列的更换措施。
本文将从煤机甲的常见零部件和更换过程入手,详细介绍煤机甲的更换措施。
首先,我们来了解一下煤机甲的常见零部件。
煤机甲主要由发动机、液压系统、电气系统以及钠灯、行走机构、掘进装置等组成。
在这些零部件中,行走机构、掘进装置的磨损和损坏较为常见,因此我们需要着重关注这两个方面的更换措施。
行走机构是煤机甲的核心部件之一,它负责驱动煤机甲在矿井内进行移动。
在使用过程中,行走机构的链条、钢轨等零部件容易受到地质条件的影响而磨损甚至断裂。
因此,定期检查和更换行走机构的零部件是非常必要的。
首先,需要定期检查链条的磨损情况,当链条的磨损较为严重时,应及时更换新的链条,并适当调整链条的张紧度。
其次,钢轨是支撑行走机构的重要部件,当钢轨因磨损而变形时,应及时更换新的钢轨,以保证行走机构的正常工作。
此外,还应定期检查行走机构的传动装置和润滑系统,确保其正常工作。
掘进装置是煤机甲的另一个重要部件,它负责将煤矿开采出来的煤进行掘进和切割。
在使用过程中,掘进装置的钢齿和刀条容易因磨损而失去切割能力,因此需要及时更换。
当发现钢齿和刀条的磨损较为严重时,应停止煤机甲的工作,将其拆卸下来,并更换新的钢齿和刀条。
在更换过程中,应注意保护好工人的安全,并确保更换后的钢齿和刀条与掘进装置的配合度良好。
除了行走机构和掘进装置,煤机甲的液压系统也是常见的更换部件。
在使用过程中,由于液压系统的密封件容易老化和损坏,导致液压系统漏油、失压等问题。
因此,定期检查和更换液压系统的密封件是非常必要的。
首先,需要定期检查液压系统的各个管路和接头,当发现漏油或者失压的情况时,应及时更换密封件。
其次,液压系统的润滑油也需要根据使用情况进行定期更换,以保证液压系统的正常工作。
主井底更换新给煤机安全技术措施年月日会审意见会审人员签字审批领导签字审批科室签字总工程师调度室安全矿长安全科生产矿长通风科通风矿长机电科机电矿长编制人安全指挥中心施工单位会审日期年月日主井底更换新给煤机施工安全技术措施施工地点:主井底施工负责人:施工安全负责人:施工时间:一、主井给煤机06年安装后使用至今,由于工作面水煤严重造成煤仓积水,给煤机腐烂变质加之有大量的石头、矸石,在运行过程中,水煤下滑,压力过大给煤机多次鼓凸,经过多次检修加固,只能短时间运行,需更换新的给煤机。
二、给煤机入井前进行解体,用1.6米绞车运输,在运输过程中要检查巷道宽度,装车安全,入井前检查安全可靠后方可运输。
三、更换前的准备工作:1.提前将煤仓内浮煤清扫干净,将煤仓放空。
2.准备好所有工器具。
3.将给煤机四周浮煤清扫干净。
4.检查周边瓦斯情况。
四、施工顺序:1.首先将给煤机开关、主井皮带机控制开关停电、挂牌、和有效闭锁,四周浮煤清扫干净。
2.清理给煤机夹缝的於煤,然后将给煤机拆除(如在拆卸过程中对锈蚀过死的机件需动氧、电焊时,提前审批安全技术措施)。
3.拆除后用倒链吊至给煤机平台下轨道处。
4.用主井绞车运输至地面。
5.将新给煤机运输至给煤机平台处。
6.用倒链吊至煤仓下口进行安装。
7.施工质量要求:各连接板紧固可靠,用背帽压紧。
五、收尾工作:1、清点施工工具、清扫作业点卫生。
2、对新更换的设备进行全面的检查,加注润滑脂和机械油脂。
3、检查完好后,试机。
六、安全技术措施:1.首先施工前必须先将煤仓上口盖好,主井皮带、给煤机电源开关停电,有效闭锁,挂上“有人工作,严禁送电”的标志牌,只有执行此项工作的人员才有权取下此牌。
2.施工负责人要根据工作量合理安排工作,安全负责人专职负责安全,不得离开施工现场,参加施工人员必须听从施工负责人和安全负责人的指挥,按章操作,正规操作,确保自身安全,同时要搞好互保与联保。
3.运输给煤机时,采取可靠措施,将给煤机固定牢靠,人员站位安全,严禁站在给煤机下方,防止滑落伤人。
最新整理更换装载硐室给煤机皮带安全技术措施施工步骤1、施工前将给煤机煤闸板关闭。
2、首先电焊工将给煤机所有的挡煤板、挡煤皮子、机头挡煤罩子、尼龙挡煤板等去除放置给煤机机尾后面,以利于施工为准。
3、用电钻和电工刀将甲带的棒销去除,再用铁丝将甲带扎紧,开动给煤机带动甲带直到去除完毕。
4、再用电工刀将旧皮带割开,去除。
5、电工停电,将给煤机电机电源线拆除,施工严格遵守《电工操作规程》。
6、将给煤机底部用四只手拉葫芦(2吨)留住并带上劲。
7、将给煤机传动链条等拆卸并放置好。
8、将手拉葫芦缓慢下放合适位置(以利于新皮带进入为准),开始拆除滚筒连接螺栓,并移动两滚筒,使间距减小,以利于套上新皮带。
9、将新皮带安装到滚筒上。
10、再将甲带用铁丝扎紧,安装到皮带上,穿上备用棒销。
11、将滚筒连接螺栓紧固,并调节调节螺栓,使皮带达到应有的张紧度,同时要保证甲带与皮带紧密贴合,甲带过长可去除甲片调节。
12、拉动手拉葫芦上升至合适位置并带上劲,将给煤机底座与上部连接并上好紧固螺栓。
13、将尼龙挡煤板装上并紧固。
14、将给煤机链条等安装好。
15、电工将电机电源线接好。
16、电工送电,给煤机空载试运行。
17、恢复给煤机所有的挡煤板、挡煤皮子、给煤机挡煤罩子等部件。
18、大眼放煤,拉开给煤机煤闸板,给煤机重载试运行,在试运行期间细致观察给煤机运行情况并调整好给煤机滚筒,防止给煤机跑偏。
19、清理施工现场,施工完毕。
安全注意事项1、所有施工人员必须听众现场施工负责人统一指挥。
2、施工过程中,所有施工人员严格遵守各种操作规程。
YF-ED-J2514可按资料类型定义编号给煤机甲带更换措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日给煤机甲带更换措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
施工前准备1、组织现场施工人员学习并落实本措施。
2、施工前把所需工器具都准备好,并把新皮带、甲带、拖辊等放置装载硐室适当位置处,以利于施工。
3、施工前应对施工器具严格进行检查,确认完好。
施工步骤1、先拆除给煤机底部挡煤皮子,前侧漏斗,链轮罩子,链轮及链条。
2、拆除给煤机两滚筒拉紧螺栓,使甲带与皮带松弛,去除一根棒销,点动给煤机,使给煤机甲带从滚筒上去除。
3、拆除给煤机上所有拖辊,并下放至硐室适当位置以利于施工,4、拆除前后滚筒(用拉子),除去旧皮带,装上新皮带。
5、用拉子起吊新滚筒,并安装好,然后安装新拖辊。
6、安装给煤机甲带,穿上最后一根棒销。
7、调整给煤机拉紧螺栓,以拉紧给煤机皮带,甲带为宜。
8、安装滚筒链条、链轮。
9、给煤机试运行,清理现场,施工结束。
注意事项1、施工前由技术负责人向全体施工人员贯彻本措施;2、施工时要听从施工负责人的统一指挥,严格遵守各种操作规程,按章作业。
施工人员必须精力集中,禁止嬉笑打闹。
3、施工人员带好个人工具和劳动防护用品。
4、试运行前,检查好给煤机跑偏装置是否完好,并在试运行中调节拉紧螺栓以防跑偏。
暗斜井机尾更换甲带给煤机皮带安全技术措施首先,机尾区域必须设立专门的操作平台,用于支撑工人进行操作。
操作平台的尺寸和强度必须满足安全要求,并且在平台上必须安装防滑设备,以防止工人在操作过程中滑倒。
其次,机尾区域必须配备足够的照明设备,以确保工人有足够的光线进行操作。
这可以包括照明灯、手持式照明设备等。
此外,还需要确保电源线路的安全,并采取适当的措施保护工人免受电击的风险。
第三,应设立防护栏杆和安全网,以确保工人在操作区域内的安全。
这些设施必须符合相关标准,并且能够防止工人意外坠落或被物体击中。
此外,设备上必须安装紧急停止装置,以便工人在紧急情况下能够立即停止设备运行。
这样可以防止操作过程中发生事故,保护工人的生命安全。
在进行煤机皮带更换时,工人必须穿戴符合安全标准的个人防护装备。
这包括安全帽、防护眼镜、耐酸碱手套、防护鞋等。
这些个人防护装备可以保护工人不受到机械设备和化学物质的伤害。
在操作过程中,必须严格按照操作规程进行操作,并由经验丰富的操作人员进行指导。
此外,还应定期进行安全培训,提高工人的安全意识和操作技能。
最后,机尾区域必须定期进行安全检查和维护,以确保设备和设施的正常运行。
如果发现任何安全隐患或设备故障,必须立即采取措施进行修复,以确保工人的安全。
总之,在进行暗斜井机尾的煤机皮带更换时,必须采取一系列的安全技术措施。
这些措施包括设立操作平台、提供足够的照明、安装防护设施、配备个人防护装备、进行操作规程和安全培训等。
只有在确保安全的前提下进行操作,才能有效地防止事故的发生,保护工人的生命安全。
INSERT YOUR LOGO甲带给煤机更换滚筒安全技术措施通用模板The work content, supervision and inspection and other aspects are arranged, and the process is optimized during the implementation to improve the efficiency, so as to achieve better scheme effect than expected.撰写人/风行设计审核:_________________时间:_________________单位:_________________甲带给煤机更换滚筒安全技术措施通用模板使用说明:本解决方案文档可用在把某项工作的工作内容、目标要求、实施的方法步骤以及督促检查等各个环节都要做出具体明确的安排,并在执行时优化流程,提升效率,以达到比预期更好的方案效果。
为便于学习和使用,请在下载后查阅和修改详细内容。
一、施工地点:主井底甲带给煤机处二、施工内容:更换甲带给煤机驱动滚筒三、施工时间: 20xx年3月7日四、施工影响:无五、施工现场安全责任人:当班带班区长()六、施工现场负责人:班长()七、劳动组织:皮带班八、施工步骤:1.施工人员进入施工现场,按照顺序拆除夹带给煤机电机、变速箱等更换滚筒时需要拆除的配件。
2.将所需要更换的驱动滚筒拆除,更换新驱动滚筒,按照顺序将甲带给煤机配件设备恢复,进行调试、运转。
九、安全措施:1.施工人员必须穿戴齐全劳动防护用品,服从现场指挥人员的统一指挥。
2.进入施工现场,首先现捡查、排除各类事故隐患,确保施工人员人身安全。
3.施工前必须停电闭锁开关并悬挂“正在检修,严禁送电”标志牌。
且保证煤仓放空无煤。
4.施工人员搬运拆除的电机、变速箱、驱动滚筒等设备时,必须现场负责人进行指挥,慢起慢放,防止夹伤和砸伤手脚。
给煤机甲带更换措施(2021
版)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0579
给煤机甲带更换措施(2021版)
施工前准备
1、组织现场施工人员学习并落实本措施。
2、施工前把所需工器具都准备好,并把新皮带、甲带、拖辊等放置装载硐室适当位置处,以利于施工。
3、施工前应对施工器具严格进行检查,确认完好。
施工步骤
1、先拆除给煤机底部挡煤皮子,前侧漏斗,链轮罩子,链轮及链条。
2、拆除给煤机两滚筒拉紧螺栓,使甲带与皮带松弛,去除一根棒销,点动给煤机,使给煤机甲带从滚筒上去除。
3、拆除给煤机上所有拖辊,并下放至硐室适当位置以利于施工,
4、拆除前后滚筒(用拉子),除去旧皮带,装上新皮带。
5、用拉子起吊新滚筒,并安装好,然后安装新拖辊。
6、安装给煤机甲带,穿上最后一根棒销。
7、调整给煤机拉紧螺栓,以拉紧给煤机皮带,甲带为宜。
8、安装滚筒链条、链轮。
9、给煤机试运行,清理现场,施工结束。
注意事项
1、施工前由技术负责人向全体施工人员贯彻本措施;
2、施工时要听从施工负责人的统一指挥,严格遵守各种操作规程,按章作业。
施工人员必须精力集中,禁止嬉笑打闹。
3、施工人员带好个人工具和劳动防护用品。
4、试运行前,检查好给煤机跑偏装置是否完好,并在试运行中调节拉紧螺栓以防跑偏。
5、拆装滚筒,托辊时,要留绳(一端),以利于拆装,也为了施工人员安全。
6、井下烧焊应严格遵守井下烧焊措施。
7、大眼原煤清仓,一定要清理干净,且必须有专人看大眼,以
保证施工人员安全
8、给煤机煤闸板必须要关闭(施工中),试车时必须要打开
9、烧焊时,要注意火星等落在皮带上,损坏皮带。
10、去除甲带时,甲带要用8#铁丝留住,以保证安全。
