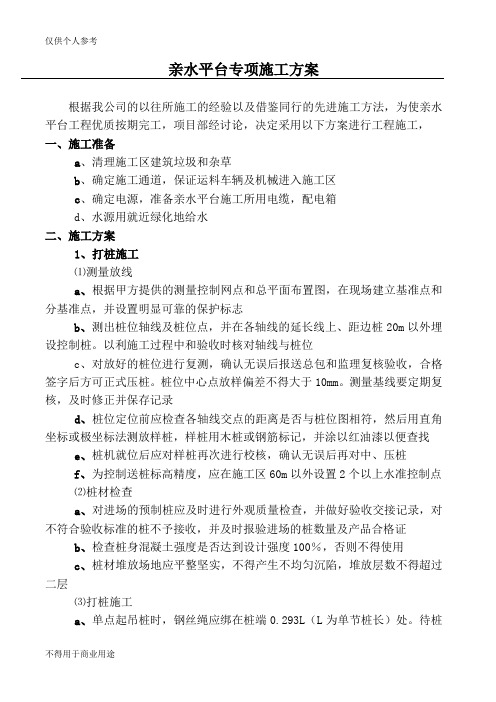

亲水平台专项施工方案根据我公司的以往所施工的经验以及借鉴同行的先进施工方法,为使亲水平台工程优质按期完工,项目部经讨论,决定采用以下方案进行工程施工,一、施工准备a、清理施工区建筑垃圾和杂草b、确定施工通道,保证运料车辆及机械进入施工区c、确定电源,准备亲水平台施工所用电缆,配电箱d、水源用就近绿化地给水二、施工方案1、打桩施工⑴测量放线a、根据甲方提供的测量控制网点和总平面布置图,在现场建立基准点和分基准点,并设置明显可靠的保护标志b、测出桩位轴线及桩位点,并在各轴线的延长线上、距边桩20m以外埋设控制桩。
以利施工过程中和验收时核对轴线与桩位c、对放好的桩位进行复测,确认无误后报送总包和监理复核验收,合格签字后方可正式压桩。
桩位中心点放样偏差不得大于10mm。
测量基线要定期复核,及时修正并保存记录d、桩位定位前应检查各轴线交点的距离是否与桩位图相符,然后用直角坐标或极坐标法测放样桩,样桩用木桩或钢筋标记,并涂以红油漆以便查找e、桩机就位后应对样桩再次进行校核,确认无误后再对中、压桩f、为控制送桩标高精度,应在施工区60m以外设置2个以上水准控制点⑵桩材检查a、对进场的预制桩应及时进行外观质量检查,并做好验收交接记录,对不符合验收标准的桩不予接收,并及时报验进场的桩数量及产品合格证b、检查桩身混凝土强度是否达到设计强度100%,否则不得使用c、桩材堆放场地应平整坚实,不得产生不均匀沉陷,堆放层数不得超过二层⑶打桩施工a、单点起吊桩时,钢丝绳应绑在桩端0.293L(L为单节桩长)处。
待桩吊直后,再放入桩机夹桩箱内扶正就位,然后用两台经纬仪成90°角,从正面和侧面观测桩身垂直度,其精度控制在0.5%以内,尤其首节桩必须仔细调整,以确保其垂直导向作用b、打桩刚开始速度不宜过快,当桩入土中2m左右后,再次用经纬仪校正其垂直度。
观测桩身、桩架是否垂直,桩机平台是否水平,符合要求后再转入正常压桩。
怀化市人民政府关于公布规范性文件清理结果的决定文章属性
•【制定机关】怀化市人民政府
•【公布日期】2016.12.06
•【字号】怀政发〔2016〕15号
•【施行日期】2016.12.06
•【效力等级】地方规范性文件
•【时效性】失效
•【主题分类】法制工作
正文
怀化市人民政府
关于公布规范性文件清理结果的决定
怀政发〔2016〕15号
各县市区人民政府,市直机关各单位:
根据《湖南省规范性文件管理办法》的规定,市人民政府对现行规范性文件进行了全面清理,现将清理结果公布如下:
一、宣布《怀化市人民政府办公室关于印发<怀化市2008年-2015年教育强市发展规划>的通知》(怀政办发〔2008〕13号)等111件规范性文件失效。
二、确认《怀化市人民政府关于印发<怀化市2011年行政执法指导案例(第1期)>的通知》(怀政发〔2012〕7号)等80件规范性文件继续有效。
上述继续有效的规范性文件,有效期自规范性文件发布之日起计算。
规范性文件有效期届满前6个月内应当进行评估,需要继续执行的,按照程序重新制定。
已
经失效的规范性文件,不得作为行政管理的依据。
本决定发布后,依法实行统一登记、统一编号和统一公布的规范性文件继续有效。
附件:1.宣布失效的规范性文件目录
2.继续有效的规范性文件目录
怀化市人民政府
2016年12月6日附件1
附件2
继续有效的规范性文件目录。
亲水平台施工方案1. 简介亲水平台是一种以水为主题的公共空间,为人们创造了一个近水休闲、娱乐、观赏和互动的场所。
在亲水平台的建设中,施工方案起着关键性的作用,本文将介绍亲水平台的施工方案,包括施工准备、施工步骤和施工流程等内容。
2. 施工准备施工前的准备工作对于亲水平台的施工质量和进度具有重要影响,以下是施工前的准备步骤:2.1 确定施工计划在施工前,需要制定详细的施工计划,包括施工时间、施工步骤、材料采购和人力资源等。
施工计划应考虑到天气、交通和人员调度等因素,以确保施工进度和质量。
2.2 环境准备在施工前需要对施工区域进行环境准备,确保施工区域内的植被、设施和地面干净整洁,并清理施工区域内的障碍物和垃圾。
2.3 施工材料准备根据施工计划,提前采购好所需的施工材料,包括钢筋、水泥、木材、砖块等。
同时,要检查材料的数量和质量,确保施工中不会出现材料不足或质量问题。
2.4 施工人员准备安排施工队伍和人员,确保施工过程中有足够的工人参与,同时确保工人具备相关的施工经验和技能。
3. 施工步骤在亲水平台的施工中,一般可以分为以下几个步骤:3.1 地基处理首先需要对施工区域的地基进行处理,包括清理、夯实和整平等。
地基的处理对于亲水平台的稳定性和使用寿命至关重要。
3.2 结构施工根据设计图纸进行结构施工,包括建造水池、平台、栏杆等。
在施工过程中要严格按照设计要求进行施工,确保结构的稳定和安全。
3.3 水系统安装亲水平台的核心是水系统,包括喷泉、水槽、水管等。
在施工过程中,需要安装水系统设备,并进行管道连接、泵的安装等工作。
3.4 装饰和美化施工完成后,需要进行装饰和美化工作,包括园林绿化、景观灯光和装饰艺术品等。
装饰和美化工作可以提升亲水平台的观赏价值和用户体验。
4. 施工流程亲水平台的施工流程可以按照以下步骤进行:1.施工前的准备:确定施工计划、环境准备、施工材料准备和施工人员准备。
2.地基处理:对施工区域的地基进行处理,清理、夯实和整平。
第十节、水上平台施工方案
1、工艺流程
2、施工方法
1)测量放线
在柱钢筋绑扎前弹出柱边线,模板定位线。
2)面板安装
3)槽钢加固
按模板支撑体系选用双槽钢螺杆抱箍加固,从根部 100mm 开始,且底部两排对拉螺杆设双螺帽。
4)垂直度调整
用线锤从模板上口垂直吊到模板下口,分别量模板上中下口与吊线的距离,偏差控制在 10mm 内;至少测柱模板的两面。
3、施工要点
1)柱接头处采用小模板补拼,施工时必须精工细作,保证梁柱接头的截面尺寸和方正。
2)模板定位及尺寸要严格按图纸和设计要求做。
3)模板拼缝要严密。
4)成排柱模支模时,应先立两端柱模,校正与符合无误后,顶部拉通线,再立中间柱模。
按图纸要求间距,计算好每根柱子的箍筋数量,先将箍筋套在下层伸出的连接筋上,然后立柱子主筋。
在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线,将已套好的箍筋往上移动,由上往下绑扎。
采用正反扣绑扎,扎丝丝头朝向柱子内。
箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎。
箍筋的弯钩叠合处沿柱子竖筋按50%交错布置,并绑扎牢固。
箍筋加密的范围应符合设计要求。
为了保证柱筋的保护层厚度,采用在柱主筋外侧卡上塑料卡,塑料卡的厚度为柱筋保护层厚度。
矩形柱筋限位及加固示意图见下图:。
沪昆客专长昆湖南段罗旧舞水河钢便桥及平台施工方案中国中铁编制人:复核人:审核人:中铁一局沪昆客专长昆湖南段八标段项目经理部三分部目录1.工程概况....................................................................................... - 1 - 1.1桥渡地形、水文............................................................................................. - 1 -1.2工程地质............................................................................................................. - 1 -2.设计说明....................................................................................... - 1 -3.钢便桥设计验算 .......................................................................... - 2 - 3.1荷载 ....................................................................................................................... - 2 - 3.2桥面8mm厚花纹钢板检算: .................................................................. - 3 - 3.3横梁25a工字钢检算:............................................................................. - 4 - 3.4贝雷架检算 ....................................................................................................... - 5 - 3.5大横梁40b工字钢简算:........................................................................ - 6 - 3.6小横梁40b工字钢检算:........................................................................ - 7 - 3.7基底承载力计算:........................................................................................ - 8 - 3.8钢管桩计算: .................................................................................................. - 8 -3.9便桥抗倾覆性验算: ................................................................................ - 10 -4.钢便施工说明 ............................................................................ - 10 -5.钢便施工安全防护措施 ............................................................ - 13 -6.钢便施工技术保证措施 ............................................................ - 14 -舞水河12-18m钢管贝雷架便桥及平台施工方案1.工程概况沪昆铁路客运专线长昆(湖南段)怀化罗旧镇舞水特大桥起讫里程为DK356+760.95~DK357+964.35,全长1203.4米。
亲水平台施工方法亲水平台是一种创建在水环境中的休闲平台,为人们提供了一个可以享受水上乐趣的场所。
在亲水平台的施工过程中,主要包括以下步骤:1.确定位置和尺寸首先需要确定亲水平台的位置和尺寸。
通常会选择靠近自然水源的地方,例如湖泊、河流或海洋。
确定平台的尺寸,考虑到人流量和活动需求。
2.设计施工方案在确定位置和尺寸之后,需要设计亲水平台的施工方案。
这个方案应该考虑到平台的结构、材料、舒适度和安全性。
可以寻求专业设计师的帮助,确保平台能够满足需求并符合安全规范。
3.准备材料和设备根据设计方案,准备所需的材料和设备。
平台的主体部分通常使用耐水的材料,例如木材或塑料。
此外,还需要准备工具和设备用于搭建平台结构、固定材料和进行其他必要的施工工作。
4.搭建平台结构按照设计方案,搭建平台的结构。
首先需要在水中定位并固定平台的主要支撑点,通常使用钢桩或木桩,确保平台的稳定性。
然后,安装平台的框架,包括主梁和次梁。
最后,安装地板和护栏等其他辅助结构。
5.进行必要的调整和验收在搭建完成后,对平台进行必要的调整和验收。
检查平台的结构是否牢固,各项设备和材料是否安装正确。
如果有问题,及时进行修复和调整。
6.进行附属设施的添加为了提供更好的使用体验,可以考虑在亲水平台上添加一些附属设施,例如浮动休息区、滑水道、浮桥等。
根据实际需求进行选择和安装。
7.进行安全检查和维护平台的安全是非常重要的,因此需要定期进行安全检查和维护。
检查平台的结构是否稳固,护栏是否完好,设备是否正常运作。
同时,定期清洁平台,保持其整洁和卫生。
通过以上步骤,就可以完成亲水平台的施工工作。
在施工过程中,需要确保安全和质量,并根据实际需求进行调整和改进,以提供一个安全、舒适和有趣的水上休闲场所。
亲水平台的施工方法亲水平台是指在河岸或湖边等水域边缘建设的一个平台,它可以作为休闲娱乐场所、观赏水景的地方,也可以作为水上活动起点或休憩的地方。
在建设亲水平台时,需要考虑一些基本的施工方法和步骤。
下面是一个关于亲水平台施工方法的详细解析:第一步:确定平台位置在施工之前,需要根据环境和设计要求确定亲水平台的位置。
这可能需要考虑周围的水流、泥沙情况、坡度、植被等因素。
平台位于水域边缘处的位置需要尽可能平坦和稳固,以确保施工完成后能够承受人员活动和设备荷载。
第二步:进行测量和规划在确定平台位置后,需要进行测量和规划工作。
测量主要包括水域边缘线的勘测、水深的测量、地形的勘测等。
规划工作主要包括平台的形状、大小、高度等方面的设计。
这些工作需要专业测绘人员和设计师进行。
第三步:平台桩基施工平台桩基施工是保证平台稳固性的重要步骤。
在施工之前,需要根据设计要求选择适当的基础形式和桩材料。
根据平台的大小和实际情况,可选择打桩、灌注桩、承台等不同的桩基形式。
桩基施工需要根据土质情况选择适当的施工方法,例如钻孔灌注桩、打桩机等。
第四步:平台承重结构施工平台的承重结构是保证平台能够承受人员活动和设备荷载的关键部分。
根据设计要求,可选择使用钢筋混凝土、木材等材料进行承重结构的建设。
施工过程中需要严格按照设计方案执行,确保结构的稳固性和耐久性。
第五步:平台表面装饰和防护对平台的表面进行装饰和防护是提高平台观赏性和安全性的重要环节。
根据设计要求,可选择使用防滑地面材料、栏杆、景观装饰等,使平台更加美观和舒适。
同时,根据实际情况还可以进行生态修复和防护措施,例如种植植被、设置防污柱等。
第六步:设备安装和调试在平台建设完成后,还需要安装一些必要的设备,例如观景亭、休息椅、照明设施等。
这些设备需要根据设计要求进行正确安装和调试,以确保其正常使用和安全性。
第七步:维护和管理平台建设完成后,需要进行定期的维护和管理工作,以保持其良好的状态和功能。
怀化市人民政府办公室关于印发《怀化城区舞水河综合整治方案》的通知文章属性•【制定机关】怀化市人民政府•【公布日期】2008.09.05•【字号】•【施行日期】2008.09.05•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】环境保护综合规定正文怀化市人民政府办公室关于印发《怀化城区舞水河综合整治方案》的通知鹤城区、中方县人民政府,市直机关各单位:《怀化城区水河综合整治方案》已经市人民政府同意,现印发给你们,请认真组织实施。
二○○八年九月五日怀化城区舞水河综合整治方案为了解决舞水河“乱搭乱建、乱占乱摆、乱倾乱倒、乱排乱放、乱挖乱采”问题,确保水河饮水安全、行洪安全,改善城市环境,市政府决定对怀化城区水河进行综合整治,特制定本方案。
一、指导思想以科学发展观为指导,以开展全国生态示范城市、省级卫生城市创建活动为契机,按照统一指挥、分级负责、分工合作的原则,运用法律、行政、经济手段,开展怀化城区舞水河综合整治,确保怀化城区水河及其两岸安全、卫生、整洁、有序,造福怀化人民。
二、整治范围和内容(一)整治范围:水河红岩电站至鸭嘴岩加油站段河道及其两岸。
(二)整治内容:1、整治“乱搭乱建”,依法拆除违法违规建筑。
2、整治“乱占乱摆”,依法查处占道加工、经营和车辆停放等行为。
3、整治“乱倾乱倒”,依法查处随意倾倒建筑垃圾和生活垃圾的行为。
4、整治“乱排乱放”,依法关停污染企业。
5、整治“乱挖乱采”,依法查处河道、码头违法违规的生产经营行为。
6、严格建设项目审批,规范和加强土地管理,加快沿河路改造工程建设。
三、组织领导成立怀化城区水河综合整治工作领导小组,王志群同志任组长,谌贻章、李志坚、杨冬英、谢宏有、陈健同志任副组长,市政府办、市委宣传部、鹤城区政府、中方县政府、怀化经济开发区、市环保局、市国土资源局、市水利局、市交通局、市公用事业局、市林业局、市建设局、市城管行政执法局、市规划局、市卫生局、市农机局、市城建投资公司、市中级法院、市公安局、市交警支队、市政府法制办、怀化日报社、怀化电视台负责人为成员。
河道-亲水平台-施工方案一、前言本文档旨在探讨河道亲水平台的施工方案,旨在提供一个综合性的指导,确保工程施工的有序进行,并最大程度保护环境,实现亲水平台的功能。
二、项目背景河道亲水平台是指建设在河道旁的一种人工平台,旨在提供一个供人们休憩娱乐、观赏河景等功能的场所。
通过打造亲水平台,可以改善城市的生态环境,提高人们的生活质量。
三、施工方案3.1 确定位置在施工之前,首先要确定好亲水平台的具体位置。
选择离河道较近且对人们便利的位置,同时要考虑周边环境的情况,确保不会对河道生态造成影响。
3.2 设计草图根据位置确定后,需要制定亲水平台的设计草图。
草图应包括平台的大小、形状、功能等方面的设计,确保满足人们的需求。
3.3 材料选择亲水平台的主要材料应该选择防水、耐候、环保的材料,以保证平台的质量和使用寿命。
在选择材料时,同时要考虑材料的成本和可持续性。
3.4 施工流程步骤一:清理施工现场,确保施工区域干净整洁。
步骤二:进行地基处理,确保平台的稳固性。
步骤三:安装亲水平台的支架结构。
步骤四:搭建平台框架。
步骤五:铺设平台地面材料,如木板、石材等。
步骤六:装饰和布置亲水平台的设施,如椅子、花盆等。
步骤七:进行最终的完工验收和调整。
3.5 安全措施在施工过程中,应严格遵守相关安全规定,加强现场管理,确保施工人员和周边居民的安全。
同时应制定施工方案,以应对可能出现的危险情况。
四、施工验收在施工完工后,应对亲水平台进行严格的验收。
检查平台的质量和稳定性,确保符合相关标准和规定。
五、总结通过以上施工方案的实施,可以有效地打造一处优美的河道亲水平台,为城市的生态环境和人们的生活带来更多的美好。
同时,搭建河道亲水平台也有助于增强市民的环保意识,促进环境保护工作的开展。
希望该施工方案能够为河道亲水平台的建设提供一定的指导和参考,为城市的发展和环境保护贡献一份力量。
怀化市xxx城区段环境综合治理工程水下围堰方案(xxxxx段)编制:审核:审批:编制单位:xxxx股份有限公司xxx怀化城区段综合治理工程项目部编制时间:2010年9月23日怀化市xxx城区段综合治理工程水下围堰方案一、工程概况怀化市xxx城区段综合治理工程起于环城西路舞水四桥,顺流而下途经舞水一桥、舞水二桥、舞水三桥终止于怀化南高速公路桥连接线桥下游200m,河道中心线全长11.2 公里,两岸红线控制左岸80米,右岸86 米,施工线路总长为13.219km,防洪标准为100年一遇,相应堤防工程级别为3级。
工程包括防洪工程、截污干管、道路工程、景观工程等项目。
为了保障堤防工程的施工,本围堰工程主要采用土石心墙法和抛填块石护基与土石渣堰顶填筑相结合的方法。
围堰工程起于舞水四桥,途经舞水一桥、舞水二桥、舞水三桥、舞水五桥,终点为高速公路连接线桥下游200米处。
围堰时间始于2010年9月份,计划于2011年3月份(相应防洪工程完成后)拆除外弃。
二、水文地质条件xxx流域地处亚热带,属中亚热带季风湿润气候,流域内雨量充沛,气候温和,无霜期长。
根据怀化市气象站提供的气象观测资料统计:1958年~2009年实测资料统计分析,多年平均降雨量为1384.8㎜;最大一日降雨发生在1996年7月16日,为180㎜;最大三日降雨发生于1995年7月2日~7月5日,降雨量为208㎜。
多年平均气温16.4℃,最高气温39.6℃(1971年7月),最低气温-10.7℃(1977年1月30日)。
枯水期为9月至次年3月。
怀化市鹤城区境内属于xxx流域下游。
河床走向基本为东西-西南走向,总体地势东部高西南低,高程137~124.8m。
xxx呈“S”型穿过市区。
地貌类型为侵蚀构造地貌。
工程主要座落在冲积堆积阶地上,靠岸边上部主要为第四系人工堆积杂填土,第四系冲积堆积粉土,厚度一般为0~8.0m左右,透水性差;河床下部为第四系冲积堆积卵砾石层,含少量泥质、中细粉砂、卵石粒径20~50mm,中密,次圆状,分选性差,厚度3~12m,中等—较强透水性;下伏石炭系灰岩、白垩系棕红色砂岩、震旦系板岩等,为相对隔水层。
舞水河怀化城区段综合治理工程实体式亲水平台施工方案目录一、工程概况二、工期1、施工总进度安排2、工期保证措施3、施工强度与投入的人力、物力、设备协调三、工程质量1、质量等级2、工程质量保证体系及措施四、施工技术方案1、施工总平面布置2、施工网络3、施工期度汛和排水措施4、主要施工方案5、与甲方、质监人员配合6、人力、物力、设备计划7、安全、文明生产一、工程概况舞水河怀化城区段综合治理工程,位于怀化市,全长13.68公里,由中建五局土木工程有限公司市政环保分公司承建,并就其中的实体式亲水平台工程对外进行发包,发包方式为包工包机械,全长共分10个施工队。
其中舞东1堤桩0+000~桩1+260为一队,舞东1堤桩1+260~桩2+260为二队,舞东1堤桩2+620~桩4+060为三队,舞东1堤桩4+060~桩5+260为四队,舞东1堤桩5+260~桩6+500为五队,舞东1堤6+500~桩8+060为六队,舞东1堤桩8+060~桩8+659至舞东2堤桩0+000~桩0+600为七队,舞东2堤桩0+600~桩0+985至舞东3堤桩0+000~桩0+960为八队,舞东3堤桩0+960~桩2+220为九队,舞东3堤桩2+220~桩3+375为十队。
二、工期2.1、施工总进度安排2.1.1根据招标文件规定,本工程将由招标方指定工程期限。
2.1.2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。
2.1.3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度。
2.1.4进度安排要点实体式亲水平台工程工程十个标段,全长13.68公里,工期紧,施工强度高,且受汛期影响较大,为优质快速完成本工程的建设任务,施工总进度安排考虑如下:2.1.4.1、一旦中标,立即组织施工队伍与机械设备进场,进行施工前的准备工作及临建施工,为主体工程正式开工创造良好的基础。
2.1.4.2、本工程重点放在砼亲水平台及基础工程上,为加快施工进度,该工程实行分段流水作业,平行施工,以提高效率。
2.1.4.3、先挖亲水平台施工必须的土方,其两边边坡为1:1.25和1:1,浇垫层,支平台模板,浇平台砼,填石渣、墙背填土等。
2.2、工期保证措施本公司在几十年的施工中,在河道整治及其他水利工程等方面积累了丰富的施工经验,为了加快本工程的建设,按期完成本合同段施工任务,拟采取以下保证措施:2.2.1、从施工计划编排上保证2.2.1.1、按照工期要求,分阶段制定施工计划和实施方案,重点工程和难点项目亲水平台砼及模板工程、土方开挖与填筑等做好切实可行的施工组织设计,合理安排各分项工程的施工顺序,充分利用本公司施工经验丰富的有利条件,缩短流水作业的流程,努力加快每个环节的施工进度,确保总体工程进度。
2.2.1.2、加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个职工,使每个职工心中有数。
在确保质量的前提下快速施工,因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,应用和研究新技术、新工艺,促进工程的顺利进行。
2.2.1.3、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性。
2.2.2、积极开展技术攻关根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面依靠技术进步,为优质快速地建成本工程服务。
本工程重点解决河道清淤、安全渡汛、排水、土方开挖与填筑、砼亲水平台及模板等工程施工。
2.2.3、从机械配备和人员落实上保证2.2.3.1、抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,加强管理,统一指挥协调整个工程的施工;选派技术力量较强、机械设备先进的施工队伍投入本工程的施工,从人员落实和机械设备配备上保证工程按期完成。
2.2.3.2、在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程施工的技术、管理前场施工人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间,争速度,争取提前实现进度目标。
2.2.3.3、施工过程中,要定期做好机械设备的维修保养,备足备件,提高机械设备的完好率,保证正常运转。
2.2.4、从材料供应上保证2.2.4.1、经理部统一安排材料的采购、运输、保管,领导和协调材料供应。
对工程中使用的各种材料要预先落实到位,确保工程需要,坚决杜绝停工待料现象的发生。
工程所需的各种材料,视材料的性质和价格,分别采用外购和当地采购的办法予以解决,并作一定数量的储备。
2.2.4.2、各种材料在使用前都需预先取样检验测试和配料试验,合格材料要预先签订协议落实到位,要有计划地组织材料物资到场,确保不因材料物资问题贻误工程进度。
2.2.5、从安全生产上保证2.2.5.1、加强职工安全法规教育,增强安全生产意识。
项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。
2.2.5.2、做到防汛安全措施落实①实专人与水文观测站取得联系,及时掌握潮汐资料,并根据潮汐资料安排施工,重点对围堰及已完砼进行保护。
②施工期按时收听、收看天气预报,提前落实各项防汛工作,落实机构人员,配备抢险队伍,物资材料,做到有备无患。
2.2.6、从资金落实上保证在工程施工前期,本承包人将投入一定数量的自有流动资金,确保前期工作的顺利展开。
业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保证,必须做到专款专用,不得挪作他用。
2.2.7、从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。
加强与业主的联系,尊重当地的风俗习惯,做好与当地政府和群众的协调工作,取得人民群众的支持,使工程施工进展顺利。
2.3、施工强度与投入的人力、物力、设备协调(投入的人力、物力、设备见附件)三、工程质量3.1、质量等级质量目标:合格,按照投标书中的承诺,我公司在施工中将严格遵守招标文件技术规范、部颁有关施工规范,精心组织、精心施工,确保工程质量合格。
3.2、工程质量保证体系及措施3.2.1质量保证体系3.2.1.1三检制本工程如中标,我们将全面执行ISO9002质量体系文件,推行全面质量管理,开展群众性的质量活动,牢固树立“质量第一”的思想,努力提高全员质量意识。
实行项目经理责任制,项目经理全面负责工程施工的质量管理,并对工程质量负责。
公司质检部门负责对工程质量的监督,项目经理部设专职质量员,负责各施工项目的质量监督和检查,各施工队设专职质检员,负责本施工区的质量检查和监督,各班组设兼职质检员,负责本班组的质量监督和检查,做到各班组(工作面)质量员负责对各施工工序的自检,项目部质量员负责各施工工序的复检,公司生产技术部驻工地质检员负责各施工工序的终检,最后由监理工程师验收签证。
从而使工程质量检查达到真正意义上的“三检制”。
同时,项目经理部将建立由领导、技术人员和生产工人参加的QC小组,从而在组织上确保工程质量。
3.2.1.2、QC小组组长:项目经理副组长:技术负责人、质检科长组员:技术科长、质检员、施工员、生产骨干3.2.2、质量管理制度3.2.2.1、教育全体参战人员树立“质量第一”的思想,一切以质量为中心,贯彻本公司“科学管理、确保质量、信守合同、顾客至上”的质量方针。
3.2.2.2、建立质量保证体系,推行全面质量管理,切实做到:严格工艺、精心操作、逐项检查、确保质量。
3.2.2.3、坚持本公司单位工程质量目标及管理制度:工程合同履约率100%,单位工程竣工一次交验合格率100%,年完成单位工程优良率不低于50%。
3.2.2.4、坚持本公司工程质量责任制,明确由法人代表到项目经理至每个职工的质量责任,并与单位的经济效益挂钩,奖罚分明。
3.2.2.5、坚持工程质量监督与控制制度,强调以自我控制为主,同时认真接受上级质量机构和监理工程师的质量监督,发现质量问题及时整改,遇到质量难关,组织QC小组进行攻关。
3.2.2.6、认真执行原材料与成品、半成品的质量检验制度,如对水泥、砂、骨料等,按规范分批、分期进行复检验收,杜绝不合格材料用于本工程施工,对预制构件,使用前作一次成品验收,不合格者决不使用。
3.2.2.7、坚持技术交底制度,对主要和关键工序在施工前,同技术骨干和职工进行技术交底,做到心中有数,熟悉图纸、技术标准、验收标准、操作规程,明确施工方法和步骤,明确质量标准,将质量意识贯穿到施工全过程和每个施工工艺环节中,确保工程质量优良。
3.2.2.8、健全原始资料的收集、整理和归档制度,做到工程质量资料齐全,汇总及时,随时能接受主管部门和监理工程师的检查和监督。
3.2.2.9、健全工程报表和质量报表制度。
3.2.2.10、坚持隐蔽工程、重点分项工程和关键部位的质量检查验收制度,做到由业主、监理工程师、设计代表及施工代表共同签证后才能进入下道工序施工,没有验收合格决不覆盖或进入下道工序。
3.2.2.11、严格执行质量“三检制”,以自检自控为主,增强质量意识,实行“质量否决权制”。
3.2.2.12、坚持工序质量控制制度和技术人员跟班制度,严格把关,随时自我监督,跟踪施工质量。
3.2.2.13、测量内业和试验成果必须坚持计算、核算、审查制度,未经审查不得出现场。
3.2.2.14、成立工地试验室,对工程施工过程中的土方填筑、砼浇筑等工序进行质量控制。
3.2.3、质量保证措施3.2.3.1、把好测量关测量是工程施工的“眼睛”。
要根据设计和规范要求,按照测量工作的程序和方法耐心细致地做好测量工作,确保测量工作准确无误。
3.2.3.2、把好材料关所有工程中使用的材料,使用前必须经现场监理工程师同意、验收合格方可使用。
3.2.3.3、把好配料计量关:本项目的砼为招标方提供的商品砼,运送至工地现场。
3.2.3.4、把好工艺关砼到达现场后要派专人检查砼的坍落度、和易性及分离情况。
砼浇筑应注意砼的入仓情况、分层厚度、振捣密实度,并应随时检查模板情况。
3.2.3.5、把好质量检查关充分发挥质量检查员作用,严格实行“三检制”,每道工序均由班组先自检填写自检记录,然后由项目部复检,填写复检记录。
最后由公司质检员终检,填写终检记录。
对质量不能达到要求的坚决返工,对隐蔽工程和关键部位由建设、设计、监理联合进行验收,在施工中按检测频率要求,做好砼试块,及时试压。
