外墙螺杆眼封堵技术交底
- 格式:doc
- 大小:434.72 KB
- 文档页数:5
交底内容:
一、施工工艺
1.1、外墙
清除外墙洞内螺杆、步步紧等材料→洞四周凿喇叭口→洞冲洗干净→发泡剂填孔→水泥砂浆封堵→外涂刷防水涂料→验收
1.2、内墙
清除洞内建筑材料→洞四周凿喇叭口→洞冲洗干净→发泡剂填孔一水泥砂浆封堵→验收
二、操作工艺
2.1清除外墙洞内螺杆、步步紧等材料并将孔内清理干净。
2.2将外墙孔四周凿成深度约2cm的喇叭口。
2.3用水冲洗湿润后以1:2水泥砂浆(10%膨胀剂)填充孔内,再沿外侧将喇叭口处封堵严密。
2.4用发泡剂封堵孔内,外墙侧留出50mm左右的孔洞用膨胀水泥堵实。
2.5填充砂浆时需两人配合,分别从两侧同时填充,确保封堵严密。
2.6待凝固后以外墙孔为中心,涂刷水泥基防水涂料,厚度1.5mm,直径150mm
三、质量要求
3.1、孔边松散部位必须凿除。
3.2、膨胀水泥砂浆需集中搅拌,禁止直接在楼层上搅拌
3.3、堵塞前,孔垃圾清理完成并撒水湿润孔内后,需请项目质检员验收合格后,方可进行砂浆填充。
3.4、正式施工前,先施工样板,砂浆配合比需挂牌,标明各种材料的用量。
3.5、质检员过程跟踪检查填充质量,发现填充不合格处,及时下发整改通知单,并进行上报。
外墙螺杆眼封堵安全交底1. 背景介绍外墙螺杆眼封堵是建筑施工中的一项重要工作,其目的是确保建筑外墙的完整性和安全性。
外墙螺杆眼是在建筑外墙上用于固定和支撑构件的孔洞,一旦这些孔洞没有被妥善封堵,就会导致外墙结构脆弱,甚至发生安全事故。
在进行外墙螺杆眼封堵工作前,施工人员必须了解封堵的目的、方法、要点以及安全注意事项,以确保封堵工作的质量和施工人员的安全。
2. 目的本文档的目的是对外墙螺杆眼封堵进行安全交底,使得施工人员能够了解封堵工作的重要性、操作要点和注意事项,确保工作的顺利进行并确保施工人员的安全。
3. 外墙螺杆眼封堵方法外墙螺杆眼的封堵一般采用以下方法:3.1 清洁孔洞在封堵前,首先需要将外墙螺杆眼孔洞清洁干净,去除孔洞内部的灰尘和杂物。
清洁孔洞可以使用钢丝刷和吸尘器进行。
3.2 密封胶填充将密封胶注入孔洞中,确保孔洞内部完全填满。
可以使用硅胶或聚合物密封胶,具体选择根据工程要求和现场实际情况来决定。
3.3 平整处理使用相应的工具将注入了密封胶的孔洞表面平整处理,以保证外墙的美观和完整性。
4. 安全注意事项在进行外墙螺杆眼封堵工作时,施工人员需要特别注意以下事项,以确保工作的安全性:4.1 佩戴个人防护装备在施工过程中,施工人员应佩戴齐全的个人防护装备,包括安全帽、安全鞋、护目镜等,以防止意外伤害的发生。
4.2 使用合适工具和设备施工人员需要选择适当的工具和设备进行封堵工作,确保工具的质量和性能符合要求,并使用时要注意操作的正确性。
4.3 操作时保持稳定在进行封堵工作时,施工人员必须保持稳定的姿势和操作,避免因为不稳定造成意外事故。
4.4 注意现场安全在施工现场,施工人员需要注意周围的安全情况,确保没有人员或物体会影响到封堵工作的进行。
4.5 紧急情况应急措施在发生紧急情况时,施工人员应该立即采取相应的应急措施,并及时向上级报告,以保证安全。
5. 结束语外墙螺杆眼封堵工作的安全交底对于确保施工质量和施工人员的安全至关重要。
2.6外墙侧螺杆孔位防水涂料或防水卷材需按防水工程施工标准及要求施工。
2.7对于地下室外墙,只需将露出墙面的螺杆割除,凿除墙内嵌固的小木方,用水冲洗湿润后以1:2水泥砂浆(掺10%膨胀剂)封堵,做法同上。
三、质量要求
3.1凿除螺杆洞内塑料套管,并将孔内清理干净。
3.2将外墙螺杆孔四周凿成深度约20mm 的喇叭口。
3.3填充砂浆时需两人配合,分别从两侧同时填充,确保封堵严密。
外墙螺杆洞封堵示意图
外墙凿成
发泡剂
1:2水泥砂
本交底一式两份,一份交接受交底人,一份留存。

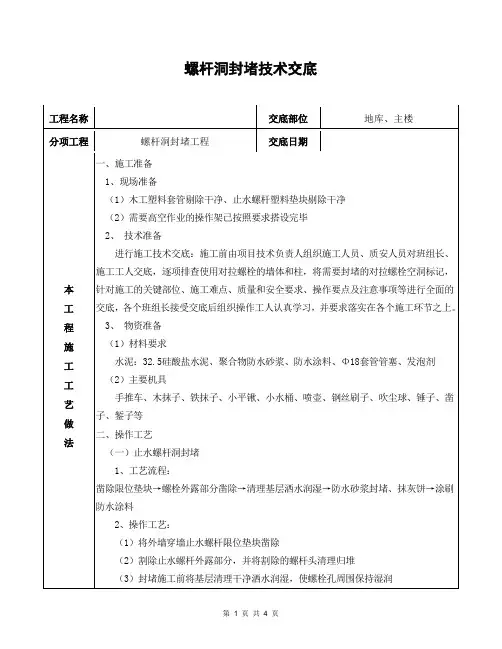

螺杆洞封堵技术交底
三、质量要求
1、孔边松散混凝土必须凿除
2、确保外墙螺栓孔外露的PVC套管凿除
3、在塞管塞前应该注意PVC套管内的垃圾清理,不能留有木屑等杂物及油渍
4、冲洗时须用钢丝刷清理
5、冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润
6、砂浆应及时进行养护,并检查是否有开裂或空鼓
7、打发泡剂时必须回压
四、质量保证措施
1、选择优质砂子、水泥和外加剂,使用时,严格按照砂、水泥、外加剂配合比配料过秤,以确保砂浆的质量
2、砂浆配合比按要求进行试配
3、砂浆封堵若遇雨天时,应用防雨棚布做好保护工作
4、对班组进行施工技术交底。

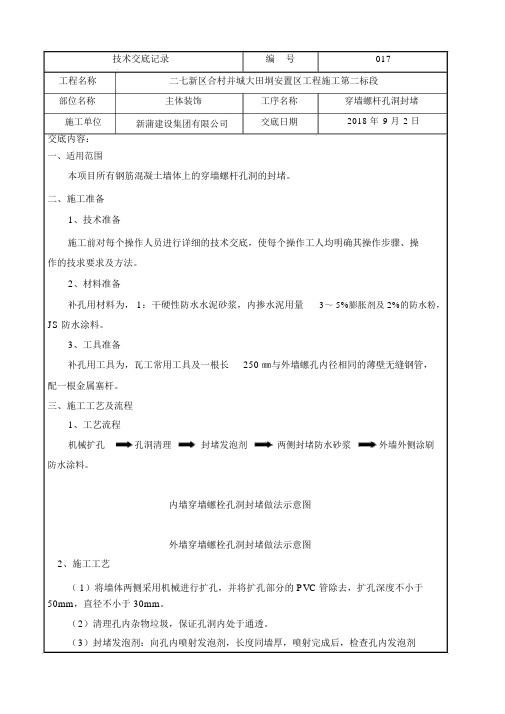

技术交底记录编号017 工程名称二七新区合村并城大田垌安置区工程施工第二标段部位名称主体装饰工序名称穿墙螺杆孔洞封堵施工单位新蒲建设集团有限公司交底日期2018 年9 月2 日交底内容:一、适用范围本项目所有钢筋混凝土墙体上的穿墙螺杆孔洞的封堵。
二、施工准备1、技术准备施工前对每个操作人员进行详细的技术交底,使每个操作工人均明确其操作步骤、操作的技求要求及方法。
2、材料准备补孔用材料为, 1:干硬性防水水泥砂浆,内掺水泥用量3~ 5%膨胀剂及 2%的防水粉,JS 防水涂料。
3、工具准备补孔用工具为,瓦工常用工具及一根长250 ㎜与外墙螺孔内径相同的薄壁无缝钢管,配一根金属塞杆。
三、施工工艺及流程1、工艺流程机械扩孔孔洞清理封堵发泡剂两侧封堵防水砂浆外墙外侧涂刷防水涂料。
内墙穿墙螺栓孔洞封堵做法示意图外墙穿墙螺栓孔洞封堵做法示意图2、施工工艺( 1)将墙体两侧采用机械进行扩孔,并将扩孔部分的 PVC 管除去,扩孔深度不小于50mm,直径不小于 30mm。
(2)清理孔内杂物垃圾,保证孔洞内处于通透。
(3)封堵发泡剂:向孔内喷射发泡剂,长度同墙厚,喷射完成后,检查孔内发泡剂是否饱满。
( 4)两侧封堵防水砂浆:封堵人员手拿金属管,在装满1;干硬性水泥砂浆桶内插数次,使金属管内装入部分砂浆。
然后使金属管对正螺孔,用塞杆挤压水泥砂浆,使之压入螺孔内,砂浆封孔深度不小于50mm。
(5)外墙外侧刷防水涂料:待外侧水泥砂浆干燥后(约 24 小时),在外侧孔洞及周边分 2 遍涂刷厚防水涂料,涂刷范围为 60× 60mm。
四、施工要点及质量1、孔边松散混凝土必须凿除。
2、在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
3、封堵防水砂浆前,对孔洞进行冲洗洒水湿润。
4、砂浆封堵必须饱满密实,与先浇捣的混凝土连接应牢固。
5、砂浆应及时进行养护,并检查是否有细微裂缝或空鼓。
6、砂浆采用商品砂浆或干粉砂浆,以确保砂浆的质量。
一、工程概况1. 工程名称:____________________2. 施工部位:____________________3. 施工内容:封堵螺杆眼4. 施工时间:____________________5. 施工班组:____________________二、安全技术要求1. 施工准备- 施工人员应熟悉施工图纸和施工方案,了解螺杆眼封堵的工艺流程和安全要求。
- 作业前应对施工工具、材料进行检查,确保其符合安全标准。
- 作业区域应设置安全警示标志,并配备必要的安全防护设施。
2. 施工工艺- 使用冲击钻将墙内PVC管剔除,清理孔眼周边残余灰浆。
- 将外孔扩大成20mm深喇叭口形,以便更好地封堵。
- 先用水泥砂浆在内墙进行初步封堵,待凝固后再进行外墙封堵。
- 使用喷壶对外墙进行洒水湿润,保持螺栓孔周围湿润。
- 从外墙由外向内使用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹入螺栓孔。
- 使用直径10的钢筋棍捣实,重复多次填塞捣实。
- 待凝固后,以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
3. 安全注意事项- 作业人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 作业过程中应保持作业区域整洁,防止滑倒、跌落等事故发生。
- 使用电动工具时,应确保电源安全,防止触电事故。
- 高空作业时,应使用安全带,并确保安全带的连接牢固可靠。
- 作业人员应遵守施工现场的安全规定,不得擅自离岗。
三、应急预案1. 人员伤害事故- 发现人员受伤,立即停止作业,并迅速将伤员送至安全地点。
- 同时,立即拨打急救电话,并通知相关部门。
- 按照相关规定进行事故处理。
2. 火灾事故- 发现火灾,立即使用灭火器进行灭火,并迅速报警。
- 确保人员安全撤离,并按照应急预案进行处置。
3. 其他事故- 发现其他事故,应立即停止作业,并按照应急预案进行处理。
四、验收标准1. 封堵后的螺杆眼应平整、牢固,无裂缝、空鼓现象。
外墙螺杆洞封堵施工技术交底
工程名称:施工单位:编号:
项目技术负责人:项目专业施工员:项目专业质量检查员
专业班组长:交底时间:交底地址:项目部会议室
交底内容
螺栓孔及孔眼周边垃圾清理→用冲击钻将墙内PVC管凿除→冲洗湿润→外墙外侧孔眼膨胀水泥砂浆封堵密实→孔内发泡剂发泡→墙内层发泡剂清理→墙内侧膨胀水泥砂浆封堵→养护。
4.2.3 构造做法及详图
1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残余灰浆清理,用毛刷扫净。
2)用直径16的电钻将孔眼扩成喇叭口形,深度20mm,外口直径50mm。
如下图:
3)提前一天用水进行冲洗湿润。
如下图:
4)用1:1膨胀水泥砂浆从外墙外侧进行封堵入孔内50mm,用Φ10圆钢捣实与墙面抹平。
如下图:5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注
深度至距离墙面50mm。
如下图:
6)用铲刀将残余发泡剂清理干净。
7)墙内侧用1:1膨胀水泥砂浆将剩余50mm孔洞堵实,用Φ10圆钢捣实与墙面抹平。
如下图: 8)螺栓孔用膨胀水泥砂浆封堵后进行淋水养护一般控制在3天。
如下图:
9)外墙外侧待砂浆干燥后,用聚氨酯涂膜防水分两次刷在对拉螺栓孔处。
如下图:。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日交底内容:一、施工范围本工程1#、4#、8#楼及车库地下至机房层施工应用。
二、施工前准备工作1、根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,防止出现封堵材料混淆出错,并派施工管理人员对操纵工人进行施工顺序部位引导。
三、地上外墙及内墙对拉螺杆孔的处理1、立模施工过程中采取的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
图一PVC套管图二移除对拉螺杆2、内墙抹灰施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其扩孔深度不小于20mm、直径不小于30mm,外侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封堵,内侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封闭,40~60mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日图三孔眼扩成喇叭口形并内外封堵3、穿墙对拉螺杆孔洞必须逐个封堵密实。
4、工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水湿润→灌防水砂浆→表面抹平压光→刷1.2厚聚氨酯防水涂料→内侧发泡剂→内侧抹灰压平(1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残存灰浆清理,用毛刷扫净。
(2)用直径16的电钻将孔眼扩成喇叭口形,深度:50mm,外口直径:50mm。
(3)提前一天用水进行冲洗湿润。
(4)用1:2膨胀水泥砂浆从外墙进行封堵入口内50mm,用¢10圆钢捣实与墙面抹平。
(5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm;(6)带砂浆干燥后,用1.2厚聚氨酯防水涂料涂刷螺杆眼孔,形状为直径100mm的圆形;5、封堵的水泥砂浆必须压到墙体中部并压实。
三、施工要点及质量要求
1.孔边松散混凝土必须凿除。
2.确保外墙螺栓孔洞内的PVC管套筒凿除。
3.在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
4.冲洗时须用钢丝刷清理。
5.冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润。
6.封堵螺杆洞时所用水泥砂浆中的膨胀剂与防水剂的掺入量,应根据工程性质和现场施工条件选择,并事先通过试验确定掺入量。
所有微膨胀剂和外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
7.微膨胀剂的掺量直接影响砂浆的封堵质量,因此,其秤量应由专人负责,允许误差一般为掺入量的±2%。
砂浆应搅拌均匀,否则会产生过大或过小的膨胀,影响防水质量,所以应对掺微膨胀剂的砂浆搅拌时间适当延长。
8.砂浆应及时进行养护,并检查是否有细微裂缝或空鼓。
四、施工质量保证措施
1、选择优质砂子、水泥和外加剂,使用时,严格按照砂、水泥、外加剂配合比配料过秤,以确保砂浆的质量。
2、砂浆配合比按要求进行试配,该工程由选定试验中心来完成。
3、砼浇筑若遇雨天时,应及时调整砼配合比,备足防雨棚布,并做好已浇砼保护。
4、对班组进行施工技术交底。
5、发现有细微裂缝或空鼓应该及时整改,没完成不能进行下道工序。
五、施工安全措施
1、在凿喇叭口和用电焊割除螺杆时,施工面下方应做好周边防护,防止凿除的混凝土或割除的螺杆砸到下方施工人。
2、在使用电焊过程中应当注意防火。
3、对施工临边进行防护、施工机械进行检查维修保养,确保安全运行。
4、施工过程中安全员进行跟踪检查,发现隐患及时处理。
5、作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作中不擅自脱岗、不打闹、不睡觉、上班前不喝酒。
6、作业人员进入施工现场必须穿戴劳动保护用品,严格执行职工安全规则。
7、施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、乱放。
8.附图
穿墙止水对拉螺杆孔洞封堵剪力墙外墙穿墙螺杆孔洞封堵外墙剪力墙穿墙悬挑型钢洞封堵
外墙剪力墙穿墙钢管洞封堵
砌体外墙孔洞封堵
交底人签名职务交底时间
接受交底人
签名。
