螺杆洞封堵技术交底
- 格式:doc
- 大小:713.50 KB
- 文档页数:3
螺杆洞封堵技术交底1. 前言螺杆是一种常用的螺旋压紧传动机构,用于传输动力或旋转运动。
然而,在一些工业设备中,由于不可避免的因素,如气体或液体的泄漏、部件的磨损或腐蚀等,螺杆的密封性能会慢慢下降,导致螺杆洞产生封堵。
这时候,需要采用螺杆洞封堵技术来解决这个问题。
2. 螺杆洞封堵技术螺杆洞封堵技术是通过一系列的工艺手段来修复因螺杆密封不良导致的洞孔,在保持螺杆的原有结构和性能的情况下,实现其封堵。
常见的螺杆洞封堵技术有以下几种:2.1 焊接封堵法该方法采用焊接工艺对螺杆洞进行修补,通常适用于较小的洞孔。
具体操作步骤如下:步骤一:清洗洞孔首先要对洞孔进行清洗,将其周围的杂物和腐蚀物清除干净,以便于后续的修补工作。
步骤二:填充焊材从洞孔的内部开始逐层添加焊材,填充整个洞孔。
这个过程需要特别注意填充的焊材的量和成分,以确保填充的承载能力和化学稳定性。
步骤三:抛光将焊接部位进行抛光,以消除焊接后可能出现的锋利边缘和刺眼的光泽。
步骤四:试压最后,将修补后的螺杆进行试压试验,检查焊接密封程度。
2.2 填充封堵法该方法先用特制的填充材料或胶粘剂对洞孔进行填充,然后再进行固化或硬化,以实现封堵的目的。
具体操作步骤如下:步骤一:打磨洞孔首先要对洞孔进行打磨,以去除表面的粗糙度和不平整度,使填充材料能够更加牢固地固化。
步骤二:填充材料将特制的填充材料均匀地填充到洞孔中,让其能够充分填补整个洞孔空间。
步骤三:硬化或固化根据填充材料的成分和物理特性,进行必要的硬化或固化处理,确保填充材料能够固定在洞孔中。
步骤四:抛光对填充后的螺杆进行抛光,使其表面更加光滑,从而提高密封性能。
2.3 紧固封堵法该方法采用密封圈或螺钉进行封堵,适用于较小的洞孔。
具体操作步骤如下:步骤一:测量洞孔首先要精确地测量洞孔的直径和深度,以便于选择合适的封堵材料。
步骤二:选择封堵材料选择合适大小和材质的密封圈或螺钉,以确保其紧密地贴合螺杆表面,从而实现封堵的目的。
2.6外墙侧螺杆孔位防水涂料或防水卷材需按防水工程施工标准及要求施工。
2.7对于地下室外墙,只需将露出墙面的螺杆割除,凿除墙内嵌固的小木方,用水冲洗湿润后以1:2水泥砂浆(掺10%膨胀剂)封堵,做法同上。
三、质量要求
3.1凿除螺杆洞内塑料套管,并将孔内清理干净。
3.2将外墙螺杆孔四周凿成深度约20mm 的喇叭口。
3.3填充砂浆时需两人配合,分别从两侧同时填充,确保封堵严密。

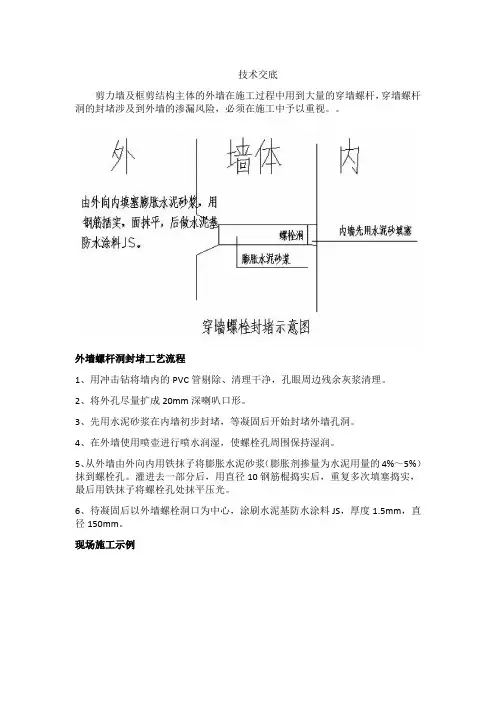

外墙螺杆洞封堵示意图
外墙凿成
发泡剂
1:2水泥砂
本交底一式两份,一份交接受交底人,一份留存。
剪力墙螺杆孔洞封堵技术交底
一、施工工艺:
1、外墙
外墙螺杆洞→凿除螺杆洞套管→螺杆洞冲洗→发泡剂填孔→水泥砂浆封堵→外侧涂刷防水涂料→验收
2、内墙
内墙螺杆洞→凿除螺杆洞套管→螺杆洞冲洗→发泡剂填孔→水泥砂浆封堵→验收
二、操作工艺
2.1凿除螺杆洞内塑料套管,并将孔内清理干净。
2.2用水冲洗湿润后用防水砂浆从剪力墙外侧堵塞螺杆洞口,深度≥50㎜,外墙面用防水砂浆抹出直径70㎜厚5㎜的圆饼。
2.3待其凝固24小时后,采用发泡剂封堵孔内、嵌填密实。
2.4外侧封堵砂浆干燥后,在以螺栓孔中为圆心的直径100㎜范围涂刷1.0㎜厚JS防水涂料。
三、质量要求
3.1凿除螺杆洞内塑料套管,并将孔内清理干净。
3.2 发泡剂确保封堵严密。
3.3 JS防水涂刷必须均匀,确保无渗漏。
外墙螺杆洞封堵做法。
外墙螺杆洞封堵施工技术交底
工程名称:施工单位:编号:
项目技术负责人:项目专业施工员:项目专业质量检查员
专业班组长:交底时间:交底地址:项目部会议室
交底内容
螺栓孔及孔眼周边垃圾清理→用冲击钻将墙内PVC管凿除→冲洗湿润→外墙外侧孔眼膨胀水泥砂浆封堵密实→孔内发泡剂发泡→墙内层发泡剂清理→墙内侧膨胀水泥砂浆封堵→养护。
4.2.3 构造做法及详图
1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残余灰浆清理,用毛刷扫净。

2)用直径16的电钻将孔眼扩成喇叭口形,深度20mm,外口直径50mm。
如下图:
3)提前一天用水进行冲洗湿润。
如下图:
4)用1:1膨胀水泥砂浆从外墙外侧进行封堵入孔内50mm,用Φ10圆钢捣实与墙面抹平。
如下图:5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注
深度至距离墙面50mm。
如下图:
6)用铲刀将残余发泡剂清理干净。
7)墙内侧用1:1膨胀水泥砂浆将剩余50mm孔洞堵实,用Φ10圆钢捣实与墙面抹平。
如下图: 8)螺栓孔用膨胀水泥砂浆封堵后进行淋水养护一般控制在3天。
如下图:
9)外墙外侧待砂浆干燥后,用聚氨酯涂膜防水分两次刷在对拉螺栓孔处。
如下图:。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日交底内容:一、施工范围本工程1#、4#、8#楼及车库地下至机房层施工应用。
二、施工前准备工作1、根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,防止出现封堵材料混淆出错,并派施工管理人员对操纵工人进行施工顺序部位引导。

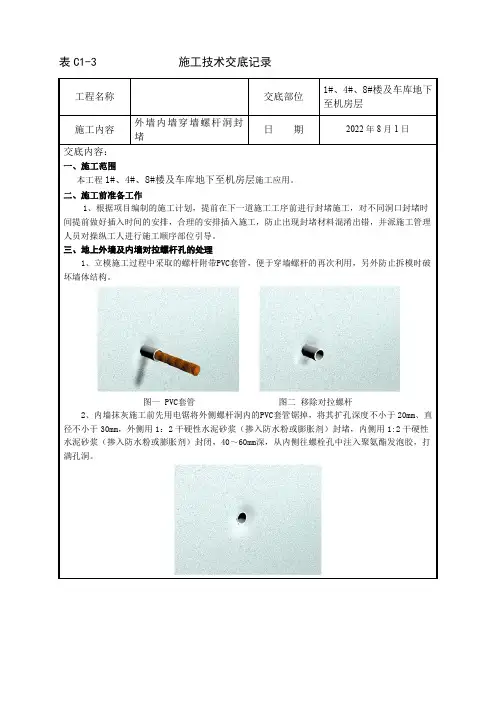

三、地上外墙及内墙对拉螺杆孔的处理1、立模施工过程中采取的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。
图一PVC套管图二移除对拉螺杆2、内墙抹灰施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其扩孔深度不小于20mm、直径不小于30mm,外侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封堵,内侧用1:2干硬性水泥砂浆(掺入防水粉或膨胀剂)封闭,40~60mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞。
工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日工程名称交底部位1#、4#、8#楼及车库地下至机房层施工内容外墙内墙穿墙螺杆洞封堵日期2022年8月1日图三孔眼扩成喇叭口形并内外封堵3、穿墙对拉螺杆孔洞必须逐个封堵密实。
4、工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水湿润→灌防水砂浆→表面抹平压光→刷1.2厚聚氨酯防水涂料→内侧发泡剂→内侧抹灰压平(1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残存灰浆清理,用毛刷扫净。
(2)用直径16的电钻将孔眼扩成喇叭口形,深度:50mm,外口直径:50mm。
(3)提前一天用水进行冲洗湿润。
(4)用1:2膨胀水泥砂浆从外墙进行封堵入口内50mm,用¢10圆钢捣实与墙面抹平。
(5)隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm;(6)带砂浆干燥后,用1.2厚聚氨酯防水涂料涂刷螺杆眼孔,形状为直径100mm的圆形;5、封堵的水泥砂浆必须压到墙体中部并压实。
穿墙螺杆洞封堵技术交底
一、材料说明:
封堵主要采用聚氨酯发泡胶,外墙外侧螺杆洞还须涂刷JS防水。
二、外墙螺杆洞封堵做法:
1、做法说明:
本做法适用于混凝土结构外墙穿墙对拉螺杆孔洞的封堵。
穿墙对拉螺杆孔洞必须逐个封堵密实。
对拉螺杆两端(模板内侧)有锥形塑料垫块的,封堵前需逐个剔除塑料垫块。
未加设锥形塑料垫块的孔洞,封堵前先对外墙外侧对拉螺杆孔洞用机械扩孔,并将扩孔部分的PVC管除去。
扩孔尺寸为:直径不小于30mm、深度不小于20mm。
2、工艺流程:
剔除塑料垫块或将外侧螺杆孔扩孔浇水湿润外侧封堵孔内打发泡胶外侧刷JS 防水外饰面施工
3、构造做法:
一)、剔除塑料垫块或将外侧螺杆孔扩孔逐个剔除对拉螺杆中使用的塑料垫块,对未使用成品塑料垫块的螺杆孔,将外侧用机械扩孔,并将扩孔部分的PVC管除去,扩孔深度不小于20㎜、直径不小于30㎜。
二)、浇水湿润清理孔内杂物垃圾,周边浇水湿润。
三)、外侧封堵从外侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)40-60mm深。
四)、孔内打发泡胶待外侧水泥砂浆终凝后,从内侧往螺栓孔中注入聚氨酯发泡胶,可打满孔洞,也可在外边预留20~30mm 待发泡胶干硬后用水泥砂浆封堵。
五)、外侧刷JS防水待外侧水泥砂浆干燥、孔内发泡胶施工完毕后且检查打发泡胶时对外侧封堵砂浆没有造成挤压破坏时,在外侧孔洞周边分多遍涂刷1、0mm 厚JS 防水,涂刷范围为100100mm。
六)、外饰面施工按图纸要求施工抹灰、保温及外装饰层等。
技术负责人:
交底人:
接交人:。
一、交底目的为确保堵螺杆洞施工过程中的安全,防止意外事故发生,现将堵螺杆洞安全技术交底如下,请全体施工人员认真学习和执行。
二、施工人员要求1. 参与堵螺杆洞施工的施工人员必须具备相关资质,了解并掌握堵螺杆洞施工的安全技术要求。
2. 施工人员应熟悉施工图纸,了解工程结构特点,确保施工质量。
3. 施工人员必须遵守施工现场各项规章制度,听从指挥,确保施工安全。
三、安全技术要求1. 施工前准备(1)检查施工工具、设备是否完好,如钻机、切割机、砂轮机等。
(2)检查防护用品是否齐全,如安全帽、手套、防护眼镜、防尘口罩等。
(3)清理施工场地,确保场地平整、无障碍物。
2. 施工过程(1)在堵螺杆洞前,对施工人员进行安全技术培训,确保其了解施工过程中的安全注意事项。
(2)施工人员必须穿戴好个人防护用品,严格按照操作规程进行施工。
(3)钻机操作人员应确保钻机稳定,防止因钻机震动造成安全事故。
(4)切割机操作人员应使用砂轮片时,注意砂轮片与工件间的距离,防止砂轮片飞溅伤人。
(5)在堵螺杆洞过程中,若发现异常情况,应立即停止施工,排除隐患后再继续施工。
3. 施工结束(1)施工结束后,对施工区域进行清理,确保无残留物。
(2)检查施工质量,确保堵螺杆洞符合设计要求。
(3)对施工人员进行安全教育,提高安全意识。
四、注意事项1. 施工过程中,施工人员必须遵守操作规程,不得擅自改变施工方法。
2. 施工现场应设立警示标志,提醒施工人员注意安全。
3. 施工过程中,如发现安全隐患,应立即停止施工,排除隐患后再继续施工。
4. 施工人员应互相配合,共同维护施工安全。
5. 施工完成后,对施工区域进行清理,确保无残留物。
五、培训及考核1. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
2. 施工单位应组织考核,确保施工人员掌握堵螺杆洞安全技术。
3. 对考核不合格的施工人员,应进行补考,直至合格。
本安全技术交底内容适用于堵螺杆洞施工全过程,请全体施工人员认真执行。
技术交底剪力墙及框剪结构主体的外墙在施工过程中用到大量的穿墙螺杆,穿墙螺杆洞的封堵涉及到外墙的渗漏风险,必须在施工中予以重视。
外墙螺杆洞封堵工艺流程1、用冲击钻将墙内的PVC管剔除、清理干净,孔眼周边残余灰浆清理。
2、将外孔尽量扩成20mm深喇叭口形。
3、先用水泥砂浆在内墙初步封堵,等凝固后开始封堵外墙孔洞。
4、在外墙使用喷壶进行喷水润湿,使螺栓孔周围保持湿润。
5、从外墙由外向内用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹到螺栓孔。
灌进去一部分后,用直径10钢筋棍捣实后,重复多次填塞捣实,最后用铁抹子将螺栓孔处抹平压光。
6、待凝固后以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
现场施工示例取出PVC塑料套管扩大成喇叭口水泥砂浆填塞用钢筋插实砂浆填塞完成的螺栓洞完成防水施工后止水螺杆节点处理做法说明:用于固定模板的螺杆必须采用一次性止水对拉螺杆。
一次性止水对拉螺杆可采用工具式螺杆或螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。
螺杆中部需加焊2厚70×70mm止水片。
(微信公众号:建设工程之家)当一次性穿墙螺杆两端采用锥形塑料垫块时,养护结束后需在墙体内外逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断。
了解更多请关注微信公众号:建设工程之家在施工防水层前,应逐个将螺杆位置处的凹槽用1:2聚合物水泥砂浆压实抹平。
工艺流程:剔除塑料垫块——割除螺杆——刷防锈漆——浇水湿润——内外侧封堵——防水附加层——防水层及保护——内饰面节点图:构造做法:(1)剔除塑料垫块,逐个剔除内外侧塑料垫块。
(2)割除多余螺杆,将螺杆从凹槽的最深处割断。
(3)浇水湿润,清理孔内杂物,周边浇水湿润。
(4)内外侧封堵,用聚合物水泥砂浆封堵内外侧螺杆孔凹槽并压实抹光。
(5)防水附加层,待聚合物水泥砂浆干燥后(约24小时),在墙体迎水面一侧,施工螺杆位置防水附加层,附加层范100×100mm。
一、交底目的为确保施工安全,提高施工质量,防止因螺杆眼封堵不当造成的安全隐患和质量问题,特进行本次安全技术交底。
二、交底内容1. 螺杆眼封堵的重要性螺杆眼是施工中用于固定模板的支撑点,封堵不严会导致墙体渗漏、裂缝等质量问题,严重时可能影响建筑物的结构安全。
2. 螺杆眼封堵的材料及工具- 材料:水泥、膨胀剂、防水涂料、钢筋等。
- 工具:冲击钻、喷壶、铁抹子、钢筋棍、砂浆枪等。
3. 螺杆眼封堵工艺流程(1)清理:用冲击钻将墙内的PVC管剔除、清理干净,孔眼周边残余灰浆清理。
(2)扩大孔径:将外孔尽量扩成20mm深喇叭口形。
(3)内墙封堵:先用水泥砂浆在内墙初步封堵,等凝固后开始封堵外墙孔洞。
(4)湿润:在外墙使用喷壶进行喷水润湿,使螺栓孔周围保持湿润。
(5)填充:从外墙由外向内用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹到螺栓孔。
灌进去一部分后,用直径10钢筋棍捣实后,重复多次填塞捣实。
(6)抹平:用抹刀将螺栓孔处抹平,防水材料为防水涂料时,可抹成5050的方块。
(7)防水施工:待防水砂浆凝固后,以外墙螺杆为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
4. 施工注意事项(1)孔洞周围稀疏混凝土一定要凿除。
(2)膨胀水泥砂浆必须采取集中搅拌的方式,决不允许直接在楼层中搅拌。
(3)堵塞以前,孔洞里的垃圾清理完毕,并且撒水湿润孔里之后,要找项目质检员测试合格后,方可以进行砂浆填补。
(4)开始施工之前,先进行样板施工,砂浆配合比应挂牌,并且注明所有材料的用量。
(5)质检员全程跟踪,并且检测填补质量,一旦发现填补不合格的地方,一定要立马下发整改通知单,并且进行上报。
(6)构造中墙面螺杆应采用一次性止水对拉螺杆,确保封堵效果。
三、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、口罩等。
2. 施工现场应设置安全警示标志,禁止无关人员进入施工区域。
3. 施工过程中,应注意观察周围环境,确保施工安全。
外墙螺杆洞封堵技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
方,用水冲洗湿润后以1:2水泥砂浆(掺10%膨胀剂)封堵,做法同上。
三、质量要求
3.1凿除螺杆洞内塑料套管,并将孔内清理干净。
3.2将外墙螺杆孔四周凿成深度约20mm 的喇叭口。
3.3填充砂浆时需两人配合,分别从两侧同时填充,确保封堵严密。
外墙螺杆洞封堵示意图
注:本交底如有遗漏部分,需按有关技术规范及验收规范执行,并符合我司制定的相关要求。
审核人
交底人
接受交底人
外墙凿成喇叭口 发泡剂
1:2水泥砂浆掺膨
本交底一式两份,一份交接受交底人,一份留存。
剪力墙螺杆孔洞封堵技术交底【范本1】剪力墙螺杆孔洞封堵技术交底1. 概述本文档旨在对剪力墙螺杆孔洞封堵的技术进行交底,详细介绍了封堵过程中需要注意的步骤和方法。
2. 孔洞尺寸测量2.1 孔洞定位2.2 孔洞尺寸测量方法2.3 测量工具和设备3. 孔洞清理3.1 清理前准备工作3.2 清理工具和设备3.3 清理步骤4. 封堵材料选择4.1 封堵材料种类4.2 材料性能对比4.3 材料存储要求5. 封堵工艺5.1 封堵前准备工作5.2 封堵工艺步骤5.3 封堵效果评估6. 安全措施6.1 安全设施要求6.2 使用个人防护装备6.3 应急措施7. 监测与验收7.1 监测设备与方法7.2 监测频次与标准7.3 验收标准与要求8. 附件本文档所涉及的附件包括:剪力墙螺杆孔洞尺寸测量表、封堵工艺步骤示意图等。
9. 法律名词及注释- 剪力墙:具有一定抗震承载力的墙体结构,能够在地震发生时抵抗水平力作用的墙体。
- 螺杆孔洞封堵:指使用螺杆等材料将墙体上的孔洞封堵,以增强墙体的整体抗震能力。
10. 结束语本文档详细介绍了剪力墙螺杆孔洞封堵的技术交底,其中包括孔洞尺寸测量、孔洞清理、封堵材料选择、封堵工艺、安全措施、监测与验收等内容。
希望能通过本文档提供的指导,确保剪力墙螺杆孔洞封堵工作的质量与安全性。
【范本2】剪力墙螺杆孔洞封堵技术交底1. 简介本文档旨在对剪力墙螺杆孔洞封堵的技术进行交底,提供详细的操作步骤和要点,确保封堵工作的质量和安全。
2. 孔洞尺寸测量2.1 孔洞定位2.2 孔洞尺寸测量方法2.3 测量工具和设备的选择和准备3. 孔洞清理3.1 清理前的准备工作3.2 清理工具和设备的选择和准备3.3 清理步骤和注意事项4. 封堵材料选择4.1 常用封堵材料的介绍和性能对比4.2 封堵材料的储存方式和要求5. 封堵工艺5.1 封堵前的准备工作和要点5.2 封堵工艺步骤和操作要点5.3 封堵效果的评估和验收标准6. 安全措施6.1 工作场所安全措施的要求6.2 使用个人防护装备的注意事项6.3 应急措施和事故处理流程7. 监测与验收7.1 监测设备和方法的选择和准备7.2 监测频次和标准的设定7.3 封堵工作的验收标准和要求8. 附件本文档所涉及的附件包括:剪力墙螺杆孔洞尺寸测量表、封堵工艺示意图等。
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:螺杆堵漏施工二、施工准备1. 技术准备:(1)施工前,下发施工图纸及设计要求给施工班组,要求认真熟悉图纸,了解工程结构、材料要求及施工工艺。
(2)组织施工人员学习《建筑施工安全技术规程》等相关规范,提高施工人员的安全意识和操作技能。
2. 材料机具准备:(1)材料:螺杆、膨胀剂、水泥、砂子、防水涂料、密封胶等。
(2)机具:电钻、冲击钻、扳手、螺丝刀、切割机、手推车等。
三、施工工艺及操作要点1. 施工工艺:(1)清理漏点:使用切割机将漏点周围凿成V型槽,清理干净。
(2)刷底漆:在漏点及V型槽表面刷一层防水底漆,增强粘结力。
(3)埋设螺杆:在V型槽内埋设螺杆,确保螺杆与槽底紧密贴合。
(4)注浆:将膨胀剂、水泥、砂子按比例混合,注入螺杆孔内,使浆料填满缝隙。
(5)养护:注浆完成后,对漏点进行养护,确保浆料固化。
2. 操作要点:(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
(2)在施工过程中,注意观察漏点情况,确保螺杆堵漏效果。
(3)操作电钻、切割机等机具时,严格遵守操作规程,防止发生意外伤害。
(4)在注浆过程中,注意控制浆料注入速度,避免浆料溢出。
(5)施工完成后,对漏点进行检查,确保堵漏效果。
四、安全注意事项1. 施工现场应设置警示标志,提醒施工人员注意安全。
2. 施工人员应严格遵守操作规程,防止发生意外伤害。
3. 施工过程中,注意观察周围环境,防止对他人造成伤害。
4. 施工现场应保持整洁,及时清理施工垃圾。
5. 作业完成后,对施工现场进行清理,确保安全。
五、施工验收1. 施工完成后,对漏点进行检查,确保堵漏效果。
2. 对施工过程进行记录,包括材料使用、施工时间、施工人员等信息。
3. 对施工质量进行评估,确保达到设计要求。
六、应急措施1. 施工过程中,如发生安全事故,立即停止施工,组织人员进行救治。
工程名称友谊天地交底部位穿墙螺杆洞封堵工程编号日期2014年11月1日节点图:
四、内墙螺杆洞封堵做法:
1、清理孔内垃圾,周边浇水湿润。
2、从一侧堵塞掺10%膨胀水泥的砂浆到墙体内压实。
五、外墙楼层接茬
1、基层清理,将表面浮浆及松散混凝土等杂物清理干净,不平处打磨平整。
2、外侧刷JS防水涂料,分多遍涂刷JS防水涂料,总厚度不小于1.0mm,涂刷范围为150mm宽。
六、施工要点及质量要求
1、孔边松散混凝土必须凿除。
2、确保外墙螺栓孔洞内的PVC管套管凿除。
3、在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂物,及油渍,并凿成毛面。
4、冲洗时需用钢丝刷清理;
5、冲洗完后,应等没有明水时在封堵,但封堵前应保持湿润。
6、砂浆封堵必须饱满密实,与先浇捣的混凝土连接应牢固。
7、砂浆应及时养护,并检查是否有细微裂缝或空鼓。
8、JS防水厚度及范围。
9、封堵前、后,分批待甲方、监理、总包验收合格后,方可进行下一道工序。
技术负责人:交底人:接交人:
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
交底部位地库、主楼工序名称墙体
交底提要螺杆洞封堵(管塞法/砂浆法)
一、施工准备
1、现场准备
(1)木工塑料套管剔除干净、止水螺杆塑料垫块剔除干净
(2)需要高空作业的操作架已按照要求搭设完毕。
2、技术准备
进行施工技术交底:施工前由项目技术负责人组织施工人员、质安人员对班组长、施工工人交底,逐项排查使用对拉螺栓的墙体和柱,将需要封堵的对拉螺栓空洞标记,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
3、物资准备
(1)材料要求
1)水泥:32.5硅酸盐水泥;
2)聚合物防水砂浆;
3)防水涂料;
4)Φ18套管管塞
(2)主要机具
手推车、木抹子、铁抹子、小平锹、小水桶、喷壶、钢丝刷子、小型吹风机、锤子、凿子、錾子等二、操作工艺
(一)止水螺杆洞封堵
1、工艺流程:
凿除限位垫块→螺栓外露部分凿除→清理基层洒水润湿→防水砂浆封堵、抹圆饼→涂刷防水涂料
2、操作工艺:
(1)将外墙穿墙止水螺杆限位垫块凿除。
(2)割除止水螺杆外露部分,并将割除的螺杆头清理归堆。
(3)封堵施工前将基层清理干净洒水润湿,使螺栓孔周围保持湿润。
(4)用1:2.5防水砂浆封堵,抹出直径50 mm厚5mm 的圆饼水泥砂浆,凸出混凝土面2mm。
(5)外侧封堵砂浆干燥后,在以螺栓孔中为圆心的直径100mm范围涂刷1.0mm厚JS 防水涂料。
(二)外墙普通螺杆洞封堵
1、工艺流程:
外露PVC套管铲平、清理孔内→内、外侧塞管塞→外侧防水砂浆抹圆饼→涂刷防水涂料
2、操作工艺:
(1)将墙体外露的PVC套管铲除至墙面平,并将孔内垃圾清理干净。
交底部位地库、主楼工序名称墙体
交底提要螺杆洞封堵(管塞法/砂浆法)
(2)外墙螺杆洞内、外侧使用铁锤将管塞敲入管中,确保管塞充分进入管中,禁止凸出管外(墙面)。
直径50 mm厚5mm 的圆饼
(3)用1:2.5防水砂浆封堵,抹出直径50 mm厚5mm 的圆饼水泥砂浆,凸出混凝土面2mm。
(4)外侧封堵砂浆干燥后,在以螺栓孔中为圆心的直径100mm范围涂刷1.0mm厚JS 防水涂料。
(三)内墙普通螺杆洞封堵
同外墙普通螺杆洞封堵。
(四)管塞法图示
管塞实物图管塞敲入套管示意图现场操作示意图
三、质量要求
1、孔边松散混凝土必须凿除;
2、确保外墙螺栓孔外露的PVC套管凿除;
3、在塞管塞前应该注意PVC套管内的垃圾清理,不能留有木屑等杂物及油渍。
4、冲洗时须用钢丝刷清理;
5、冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润。
6、砂浆应及时进行养护,并检查是否有开裂或空鼓。
四、质量保证措施
1、选择优质砂子、水泥和外加剂,使用时,严格按照砂、水泥、外加剂配合比配料过秤,以确保砂浆的质量。
2、砂浆配合比按要求进行试配。
3、砂浆封堵若遇雨天时,应用防雨棚布做好保护工作。
交底部位地库、主楼工序名称墙体
交底提要螺杆洞封堵(管塞法/砂浆法)
4、对班组进行施工技术交底。
5、发现有细微裂缝或空鼓应该及时整改,施工中道道工序都进行验收交接,没完成不能进行下道工序。
五、安全文明保证措施
1、进入施工现场必须正确佩戴安全帽,高处、临边作业时系好安全带。
2、在凿喇叭口和用电焊割除螺杆时,施工面下方应做好周边防护,防止凿除的混凝土,或割除的螺杆砸到人。
3、在使用电焊过程中应当注意防火。
4、作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作中不擅自脱岗、不打闹、不睡觉、上班前不喝酒
5、施工中作好各种施工记录及过程报验工作,确保过程受控。
6、施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、乱放。
项目技术负
责人交底人
接受交底
人
本交底一式两份,一份交底单位存,一份接受交底单位存。
