目录一、编制依据: (1)二、工程概况: (2)三、施工准备: (2)1、屋面做法 (2)2 施工劳动力组织 (4)四、施工方法 (5)五、成品保护 (14)六、环保施工措施 (15)七、安全文明施工措施 (16)一、编制依据:1、陕西晨光建筑设计研究有限公司设计的施工图纸及相关变更洽商2、《屋面工程质量验收规范》(GB50207—2002)3、《恒大城施工组织设计》4、《建筑标准设计图集》(陕02J02)二、工程概况:恒大城一期工程:3#-5#、6#-8#住宅楼2栋:剪力墙结构,地上二十四层;17#-18#、19#-20#、28#-29#、30#-31#住宅楼4栋:剪力墙结构,地上十八层;综合楼1栋:框架结构,地上四层;幼儿园1栋:框架结构,地上三层。
建筑总面积:133667.95㎡。
项目地处西安市雁塔区鱼化寨昆明池路。
本工程屋面防水采用1.5mm厚贴必定(PET)自粘防水卷材,屋面分坡屋面、上人屋面和不上人屋面两种。
三、施工准备:1、屋面做法1.1综合楼上人屋面1、地砖面层(以园林专业最终图纸为准);2、40厚C20细石混凝土(掺4%防水粉),内配双向Φ6@200;3、0.4厚塑料薄膜隔离层;4、1.5厚贴必定PET自粘卷材;5、20厚1:2.5水泥砂浆找平层兼结合层;6、55厚挤塑聚苯乙烯保温板粘贴;7、找坡层:1M以内用1:3水泥砂浆找2%坡,1M以外用1:1.6(体积比)水泥,砂子加气碎块找2%坡;8、钢筋混凝土屋面结构板,表面原浆收光并压平,水落口应低于楼板,结构面10mm。
;1.2综合楼不上人屋面1、35厚C20细石混凝土;2、0.4厚塑料薄膜隔离层;3、55厚挤塑聚苯乙烯保温板粘贴;4、1.5厚贴必定PTE型但面自粘卷材两道;5、20厚1:3水泥砂浆找平层兼结合层;6、以下做法同上1.3幼儿园坡屋面1、屋面瓦2、1:3水泥砂浆卧瓦层最薄处20厚,内配Φ6@500×500钢筋网,干铺无缝聚酯纤维布一层。
(建筑工程管理)恒大综合楼屋面工程施工方案杨凌恒大城综合楼工程屋面施工方案编制人:职务(职称):负责人:职务(职称):审核人:职务(职称):批准人:职务(职称):广厦建设集团有限责任公司西安公司2011年12月1日目录一、编制依据2二、工程概况22.1. 基本概况22.2.建筑概况2三、施工准备33.1.技术准备33.2.材料及机具准备3四、施工安排44.1 施工顺序安排44.2劳动力安排4五、主要施工方法及工艺45.1工艺流程45.2作业条件45.3防水层施工55.4找平层施工95.5保温层施工105.6找坡层施工115.7屋面细部做法12六、质量标准156.1主控项目156.2一般项目166.3允许偏差项目16七、成品保护17八、安全、环保措施178.1安全要求178.2环保要求18九、成本节约措施18一、编制依据注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。
二、工程概况2.1.基本概况工程名称:杨凌恒大城首期综合楼工程建设单位:陕西省耀泽四海房地产开发有限公司设计单位:陕西省现代建筑设计研究院监理单位:陕西林华建设工程项目管理有限公司监督单位:西安市杨凌经济示范区质监站施工单位:广厦建设集团有限责任公司西安公司工程地点:杨凌经济示范开发区工期:合同工期78历天2.2.建筑概况本工程为框架结构,建筑面积5158.22M2,地上三层,局部四层,建筑高度21.6米,屋面防水等级为二级,屋面包括三层露台及上人屋面,四层不上人屋面、雨篷等,屋面保温层选用75厚EPS保温板,防水材料采用APF405自粘高聚物改性沥青防水卷材。
屋面排水为有组织排水方式。
主要分为上人屋面、不上人屋面,主要施工做法如下:三、施工准备3.1.技术准备3.1.1技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。
第1篇一、工程概况本工程为某住宅小区屋面工程,屋面总面积约为10000平方米。
屋面设计采用坡屋面形式,坡度约为30°,屋面防水等级为二级。
屋面材料主要采用SBS改性沥青防水卷材、保温材料、找平层等。
为确保工程质量,特制定以下施工方案。
二、施工准备1. 施工组织(1)成立屋面工程施工小组,负责施工过程中的组织、协调和管理工作。
(2)明确施工人员职责,确保施工顺利进行。
2. 材料准备(1)SBS改性沥青防水卷材:符合国家相关标准,规格为1000mm×10m。
(2)保温材料:选用优质岩棉板,厚度为100mm。
(3)找平层材料:采用水泥砂浆,强度等级不低于M10。
(4)其他材料:如锚固件、密封胶、排水管等。
3. 施工工具(1)施工人员应配备必要的施工工具,如切割机、刷子、剪刀等。
(2)机械设备:如卷材铺设机、切割机、搅拌机等。
三、施工工艺1. 施工顺序(1)清理屋面:清除屋面杂物、油污、锈蚀等,确保屋面清洁。
(2)找平层施工:按照设计要求,铺设找平层,厚度为20mm。
(3)保温层施工:铺设岩棉板,厚度为100mm,铺设时应保证岩棉板之间的搭接。
(4)防水层施工:采用SBS改性沥青防水卷材,按照设计要求进行铺设。
2. 施工要点(1)找平层施工:水泥砂浆应搅拌均匀,铺设厚度均匀,表面平整。
(2)保温层施工:岩棉板应紧贴屋面,铺设牢固,无空隙。
(3)防水层施工:SBS改性沥青防水卷材应平整、牢固,搭接处应严密,无漏缝。
(4)施工过程中,注意防水层、保温层、找平层之间的施工顺序和搭接方式。
四、质量控制1. 材料质量:严格检查进场材料,确保材料质量符合国家相关标准。
2. 施工过程:严格按照施工方案进行施工,确保施工质量。
3. 检验检测:施工过程中,对屋面进行多次检验检测,确保屋面质量。
4. 验收标准:屋面防水等级为二级,无渗漏、裂缝、起泡等现象。
五、安全措施1. 施工人员应佩戴安全帽、手套、防护眼镜等防护用品。
.......******* 恒大名都二期工程3#、4#楼工程屋面施工方案编制:审核:中铁建设集团济南分公司第六项目部2014年8月15日.......******* 目录1、编制依据 (1)1.1 施组及图纸 (1)1.2 标准、规范、规程及其他 (1)1.3企业管理体系标准文件 (1)2、施工部位的工程概况 (1)2.1 屋面设计概况 (1)2.2 屋面做法 (2)2.3 施工特点、重点与难点 (2)3、施工准备 (3)3.1 技术准备 (3)3.2 机具、材料准备 (4)4、施工安排 (4)4.1项目管理机构 (4)4.2 劳动力计划 (5)4.3 样板先行计划··························································错误!未定义书签。
4.4 进度计划 (6)5、主要施工方法及工艺 (6)5.1 工艺流程 (6)5.2 保温层施工 (6)5.3 找坡层施工 (7)5.4 找平层施工 (7)5.5 防水层施工 (8)5.6 隔离层和保护层施工 (10)5.7 屋面细部做法 (11)6、质量标准 (14)6.1基层质量标准 (14)6.2保温层质量标准 (15)6.3保护层质量标准 (15).......6.4防水层质量标准 (16)7、成品保护 (16)7.1 保温层的成品保护 (16)7.2 找坡层、找平层的成品保护 (16)7.3 防水层的成品保护 (17)8、安全、环保措施 (17)8.1 安全要求 (17)8.2 环保要求 (18)9、成本节约措施 (18)10、附图 (18)*******.......1、编制依据1.1 施组及图纸1.1.1 本工程施工图纸:《结构施工图纸》、《建筑施工图纸》1.1.2 《聊城恒大名都二期工程施工组织设计》1.2 标准、规范、规程及其他1.3企业管理体系标准文件2、施工部位的工程概况2.1 屋面设计概况3#、4#楼均为32层建筑,主屋面为平屋面,含部分塔楼为斜屋面。

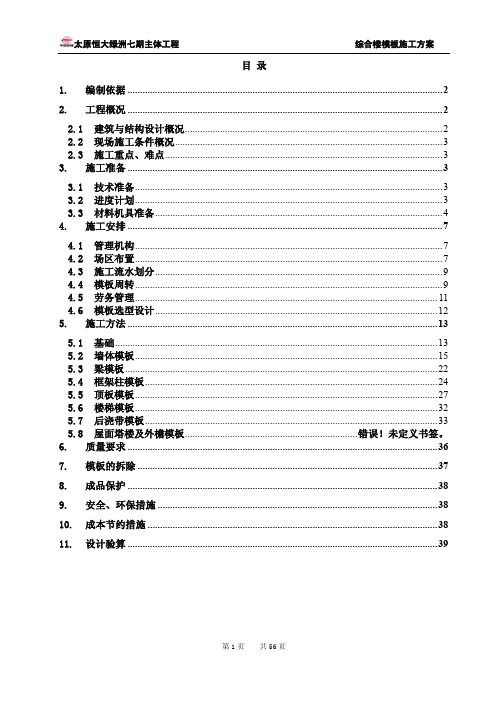

太原恒大绿洲七期主体工程 综合楼模板施工方案第1页 共56页目 录1. 编制依据 .............................................................................................................................. 22.工程概况 (2)2.1 建筑与结构设计概况 ....................................................................................................... 2 2.2 现场施工条件概况 ........................................................................................................... 3 2.3 施工重点、难点 ............................................................................................................... 33. 施工准备 .............................................................................................................................. 3 3.1 技术准备 ........................................................................................................................... 3 3.2 进度计划 ........................................................................................................................... 3 3.3 材料机具准备 ................................................................................................................... 44. 施工安排 .............................................................................................................................. 7 4.1 管理机构 ........................................................................................................................... 7 4.2 场区布置 ........................................................................................................................... 7 4.3 施工流水划分 ................................................................................................................... 9 4.4 模板周转 ........................................................................................................................... 9 4.5 劳务管理 ......................................................................................................................... 11 4.6 模板选型设计 ................................................................................................................. 125. 施工方法 ............................................................................................................................ 13 5.1 基础 ................................................................................................................................. 13 5.2 墙体模板 ......................................................................................................................... 15 5.3 梁模板 ............................................................................................................................. 22 5.4 框架柱模板 ..................................................................................................................... 24 5.5 顶板模板 ......................................................................................................................... 27 5.6 楼梯模板 ......................................................................................................................... 32 5.7 后浇带模板 ..................................................................................................................... 33 5.8 屋面塔楼及外檐模板 ..................................................................... 错误!未定义书签。
恒大名都二期工程3#、4#楼工程屋面施工方案编制:审核:中铁建设集团济南分公司第六项目部2014年8月15日目录1、编制依据 (1)1.1 施组及图纸 (1)1.2 标准、规范、规程及其他 (1)1.3企业管理体系标准文件 (1)2、施工部位的工程概况 (1)2.1 屋面设计概况 (1)2.2 屋面做法 (2)2.3 施工特点、重点与难点 (3)3、施工准备 (3)3.1 技术准备 (3)3.2 机具、材料准备 (4)3.3 现场准备 (4)4、施工安排 (5)4.1项目管理机构 (5)4.2 劳动力计划 (6)4.3 进度计划 (6)5、主要施工方法及工艺 (7)5.1 工艺流程 (7)5.2 保温层施工 (7)5.3 找坡层施工 (7)5.4 找平层施工 (8)5.5 防水层施工 (8)5.6 隔离层和保护层施工 (10)5.7 屋面细部做法 (12)6、质量标准 (15)6.1基层质量标准 (15)6.2保温层质量标准 (16)6.3保护层质量标准 (16)6.4防水层质量标准 (17)7、成品保护 (17)7.1 保温层的成品保护 (17)7.2 找坡层、找平层的成品保护 (17)7.3 防水层的成品保护 (18)8、安全、环保措施 (18)8.1 安全要求 (18)8.2 环保要求 (19)9、成本节约措施 (19)10、附图 (20)1、编制依据1.1 施组及图纸1.1.1 本工程施工图纸:《结构施工图纸》、《建筑施工图纸》1.1.2 《聊城恒大名都二期工程施工组织设计》1.2 标准、规范、规程及其他1.3企业管理体系标准文件2、施工部位的工程概况2.1 屋面设计概况3#、4#楼均为32层建筑,主屋面为平屋面,含部分塔楼为斜屋面。
1屋面范围本工程屋面分为细石混凝土上人平屋面,深灰蓝色真石漆斜屋面2防水等级防水等级Ⅰ级,防水层次为3+3厚双层SBS聚合物改性沥青防水卷材。
钢筋砼女儿墙,高度1500mm、1200mm,防水均卷至出屋面结构找坡点3女儿墙最高处300mm。
……………………………………………………………精品资料推荐…………………………………………………杨凌恒大城综合楼工程屋面施工方案编制人:职务(职称):负责人:职务(职称):审核人:职务(职称):批准人:职务(职称):广厦建设集团有限责任公司西安公司2011年12月1日1……………………………………………………………精品资料推荐…………………………………………………目录一、编制依据 (2)二、工程概况 (2)2.1. 基本概况 (2)2.2.建筑概况 (2)三、施工准备 (3)3.1.技术准备 (3)3.2.材料及机具准备 (3)四、施工安排 (4)4.1 施工顺序安排 (4)4.2劳动力安排 (4)五、主要施工方法及工艺 (4)5.1工艺流程 (4)5.2作业条件 (4)5.3防水层施工 (5)5.4找平层施工 (9)5.5保温层施工 (10)5.6找坡层施工 (11)5.7屋面细部做法 (12)六、质量标准 (15)6.1主控项目 (15)6.2一般项目 (16)6.3允许偏差项目 (16)七、成品保护 (17)八、安全、环保措施 (17)8.1安全要求 (17)8.2环保要求 (18)九、成本节约措施 (18)1……………………………………………………………精品资料推荐…………………………………………………一、编制依据注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。
二、工程概况2.1. 基本概况工程名称:杨凌恒大城首期综合楼工程建设单位: 陕西省耀泽四海房地产开发有限公司设计单位:陕西省现代建筑设计研究院监理单位:陕西林华建设工程项目管理有限公司监督单位:西安市杨凌经济示范区质监站施工单位:广厦建设集团有限责任公司西安公司工程地点:杨凌经济示范开发区工期:合同工期78历天2.2.建筑概况2……………………………………………………………精品资料推荐…………………………………………………本工程为框架结构,建筑面积5158.22M2,地上三层,局部四层,建筑高度21.6米,屋面防水等级为二级,屋面包括三层露台及上人屋面,四层不上人屋面、雨篷等,屋面保温层选用75厚EPS保温板,防水材料采用APF405自粘高聚物改性沥青防水卷材。
恒大城项目一期工程屋面工程施工方案编制人:审核人:审批人:编制单位:江苏南通三建集团股份有限公司年月日目录一、编制依据 (1)1.1. 施工图纸及施工组织设计 (1)1.2. 标准、规范、规程及其他 (1)二、施工部位的工程概况 (1)2.1. 建筑与结构设计概况 (1)三、施工准备 (2)3.1.技术准备 (2)四、主要施工方法及工艺 (3)五、质量标准 (12)5.1主控项目 (13)5.2一般项目 (13)5.3允许偏差项目 (14)六、成品保护 (14)七、安全、环保措施 (14)7.1安全要求 (14)7.2环保要求 (15)一、编制依据1.1.施工图纸及施工组织设计施工图纸恒大城施工图纸施工组织设计《恒大城施工组织总设计》1.2. 标准、规范、规程及其他序号施工规范、规程名称编号1 《屋面工程质量验收规范》GB50207-20122 《建筑工程施工质量验收统一标准》GB50300-20133 《屋面工程技术规范》GB50345-20124 《倒置式屋面工程技术规程》JGJ230-2010二、施工部位的工程概况2.1. 建筑与结构设计概况本工程屋面包括预制混凝土块平屋面、混凝土平屋面、高层坡屋面、雨棚,屋面保温层选用70厚(影城及幼儿园为80厚)挤塑聚苯板(B1级),屋面及雨棚排水采取有组织排水方式.2.2主要施工做法如下:1)平屋1平屋1(1级防水,上人屋面,有保温层,SBS防水卷材高层平屋面)400×400×30米米 C20预制细石混凝土板,缝宽5~81:1水泥砂浆填缝,20厚1:3水泥砂浆粘贴(或做粗砂垫层)0.4厚聚乙烯薄膜隔离层两道3厚SBS聚合物改性沥青防水卷材20厚1:2.5水泥砂浆找平层挤塑聚苯板保温层70厚1:8水泥珍珠岩找坡层,找2%坡,最薄处20厚钢筋混凝土屋面板2)平屋2平屋2(1级防水,不上人屋面,有保温层,SBS防水卷材高层平屋面) 50米米厚C20细石混凝土6米×6米分格,内配Ф4@200双向钢筋网片,缝宽10,单组分聚氨酯密封胶嵌缝0.4厚聚乙烯薄膜隔离层两道3厚SBS聚合物改性沥青防水卷材20厚1:2.5水泥砂浆找平层挤塑聚苯板保温层70厚1:8水泥珍珠岩找坡层,找2%坡,最薄处20厚钢筋混凝土屋面板3)平屋4雨棚,风井顶石材饰面层(仅用于风井顶)30厚1:4干硬性水泥砂浆座砌(仅用于风井顶)1:3水泥砂浆找坡,最薄处15厚,坡向雨水口或外侧1.5厚单组分聚氨酯防水涂料,上返300米米20厚1:2.5水泥砂浆找平层钢筋砼板,表面清扫干净4)高层坡屋面高层坡屋面(不上人屋面)外墙漆(具体以施工工艺为准)封固底漆一道刮柔性耐水腻子两遍5厚聚合物水泥砂浆复合耐碱玻璃纤维网格布10厚1:3水泥砂浆找平层5厚聚合物防水砂浆钢筋砼板,表面清扫干净5)挂瓦坡屋面挂设饰面瓦(块瓦+挂瓦条)40米米厚C20细石混凝土3米×3米分格,内配Ф6@200双向钢筋网片,缝宽10,单组分聚氨酯密封胶嵌缝0.4厚聚乙烯薄膜隔离层1.5厚单组分聚氨酯防水涂料15厚1:2.5水泥砂浆找平层钢筋砼板,表面清扫干净三、施工准备3.1.技术准备3.1技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定.3.2根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理的施工安排,确保质量、进度、成本、现场等各项指标的顺利实现.3.3施工前向施工队进行详细的交底,使其明确各部位的施工做法、操作工艺、施工要求等.四、主要施工方法及工艺4.1工艺流程4.1.1、平屋1施工准备→找坡层、找平层施工→保温层施工→砂浆找平层→防水层→隔离层→预制细石混凝土板面层.4.1.2、平屋2施工准备→找坡层、找平层施工→保温层施工→砂浆找平层→防水层→隔离层→50厚C20细石混凝土6米×6米分格,内配φ4@200双向钢筋网片.4.1.3、雨棚,风井顶施工准备→水泥砂浆找平层→1.5厚聚氨酯防水涂料→饰面层.4.1.4、高层坡屋面施工准备→5厚聚合物防水砂浆→砂浆找平层→5厚聚合物水泥砂浆网格布→刮耐水腻子两遍→封固底漆一道→外墙漆.4.2作业条件4.2.1顶层结构施工完,现浇女儿墙已浇筑完毕.4.2.2水电管出屋面部分、烟风道、透气管道已施工完毕.4.2.3屋面内排雨水斗已安装完毕.4.2.4穿结构的管根用膨胀细石混凝土塞堵密实.4.2.5提前对进场的各种材料进行复试和有见证取样.4.3找坡层施工4.3.1 材料及要求:4.3.1.1 水泥:强度等级为PO 32.5普通硅酸盐水泥.4.3.1.2珍珠岩:珍珠岩.4.3.2主要机具:搅拌机、手推车、压滚、平铁锹、计量器、筛子、喷壶、木拍子、铝合金靠尺、笤帚、铁抹子、水平刮杆、水平尺等.4.3.3施工工艺4.3.3.1根据墙上500米米水平标高线按设计要求找坡,根据坡度将铺设水泥珍珠岩的厚度线以贴饼形式体现出来,找坡层最薄处30米米,水落口周围直径500米米范围内坡度不应小于5%.4.3.3.2冲筋贴灰饼:根据坡度要求和测量人员放线拉线找坡贴灰饼,灰饼间距为1.5米.然后进行找坡层施工,找坡层的坡度必须准确,符合设计要求.4.3.3.3铺设水泥珍珠岩:将拌和均匀的拌和料铺设于屋面,按照比例为1:8,按照贴饼标高铺设基本找坡.4.3.3.4屋面设置排气道,间距为不超过6米纵横向设置,在交叉位置设置排气孔,排气孔应按照附图指定位置设置,不得随意改动,保证在不超过36㎡有一个排气孔.女儿墙离墙300米米,统一设置,排气道底下铺设200宽246大石子,高度按坡度标高.排气道铺设Φ50PVC管,管上打满Φ10圆洞,间距200米米.在交叉位置设置排气孔,排气孔应按照附图指定位置设置,不得随意改动.4.3.3.5刮平:以找坡贴饼为标志,控制好虚铺厚度 ,用铁锹粗略找平,然后用木刮杠刮平.再用压滚往返滚压,并随时用2米靠尺检查平整度 ,将多出部分铲掉,凹处填平,直到滚压平整出浆为止.对于墙根、边角、管根周围不易滚压部位用木板拍打密实.4.3.3.6养护:找坡层施工完毕后进行洒水养护,严禁上人乱踩,待其凝固后方可进行下道工序施工.4.3.4质量要求:1、找坡层材料必须符合设计图纸和有关标准的规定.2、允许偏差项目找坡层厚度的允许偏差项目允许偏差(米米) 检验方法表面平整度10 用2米靠尺和楔形塞尺检查标高±10 用水准仪检查厚度≤设计厚度的1/10 用钢针和尺量检查4.4找平层施工4.4.1 材料及要求:4.4.1.1水泥:强度等级PO32.5普通硅酸盐水泥.4.4.1.2 砂:中砂,含泥量不得大于3%,不得含有有机杂质,级配良好.4.4.1.3找平层砂浆配合比为1∶2.5(重量比),厚度 20米米.4.4.2作业条件:找平层施工前,找坡层应进行检查验收完毕,并办理隐检手续.4.4.3施工工艺4.4.3.1基层清理:将找坡层表面的松散杂物清扫干净,突出基层表面的灰渣等粘接杂物要铲平,不得影响找平层的有效厚度 .4.4.3.2洒水湿润:抹找平层水泥砂浆前,适当洒水湿润基层,利于基层与找平层的结合.4.4.3.3贴饼定标高:按1.5米间距贴灰饼.4.4.3.4铺装水泥砂浆:按分格块铺设砂浆,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光,待浮水沉失后,以人踏上去有脚印但不下限为度 ,再用铁抹子压第二遍即可.4.4.3.5找平层做至女儿墙顶,所有阴阳角均抹成圆弧形,圆弧半径R=50米米(用酒瓶抹).4.4.3.6养护:找平层抹平、压实以后24h可浇水养护,养护期为7天,经干燥后铺设防水层.4.4.4质量要求4.4.4.1主控项目:1 水泥砂浆找平层的材料质量及配合比,必须符合设计要求.2 屋面找平层的坡度必须符合设计要求.4.4.4.2一般项目1、基层与突出屋面结构的交接处和基层的转角处,均做成圆弧形,且整齐平顺.2、水泥砂浆找平层平整、压光、密实,不得有酥松、起砂、起皮、裂纹、空鼓、蜂窝、麻面等缺陷.3、水泥砂浆找平层分格缝的位置及间距(纵、横两个方向均不大于6米)符合设计要求.4屋面找平层允许偏差项目如下表所示:屋面找平层的允许偏差和检验方法项次项目偏差(米米) 检查方法1 表面平整度 3 用2米靠尺和楔形塞尺检查2 标高3 用水准仪检查4.5保温层施工4.5.1材料及要求:保温层采用70厚挤塑聚苯板,B1燃烧性能,要求容重32千克/米3.保温板进场后分类堆放、且必须采取防雨、防潮措施.搬运时注意轻拿轻放,防止损伤断裂、缺棱掉角.4.5.2 主要机具:手推车、钢锯条、小白线、水平尺等.4.5.3 施工工艺4.5.3.1工艺流程:基层清理→弹线确定标高→保温层铺设.4.5.3.2基层清理:将混凝土屋面上的杂物、垃圾等清理干净,保持干燥,基层验收合格并作隐检记录.4.5.3.3保温层铺设:将70米米挤塑聚苯板铺设在屋面上,铺平垫稳,排列紧密,当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼缝一定要密实,相邻两板面高度一致.4.5.3.4已铺完的保温层,不得在其上面行走或运输小车和堆放重物.4.5.4质量要求4.5.4.1主控项目:1保温材料的强度、密度、导热系数和吸水率,必须符合设计要求和施工验收规范的规定.2保温板的含水率必须符合设计要求和施工验收规范的规定应紧贴基层铺设,铺平垫稳,标高正确(坡屋面保温板粘贴牢固无空鼓).4.5.4.2一般项目1、紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确.2 、允许偏差项目如下表所示:项次项目允许偏差(米米) 检查方法1 表面平整度 4 用2米靠尺和楔形塞尺检查2 保温层厚度±3 用钢针插入和尺量检查4.6细石混凝土面层施工4.6.1材料及要求:细石混凝土宜用普通硅酸盐水泥,不得使用火山灰质硅酸盐水泥;当采用矿渣硅酸盐水泥时,应采用减少泌水性措施.细石混凝土中,粗骨料的最大粒径不宜大于15米米,含泥量不应大于1%,细骨料应采用中砂或粗砂,含泥量不应大于2%,水泥储存时应防止受潮,存放期不得超过三个月,当超过期限时应重新检验水泥的强度 ,受潮结块的不得使用.4.6.2 主要机具:吊斗、塔吊、标尺杆、铁锹、木抹子、铁抹子、扫帚.4.6.3 施工工艺4.6.3.1工艺流程:弹线确定标高→50厚细石混凝土(内配φ4@200双向钢筋网片)压光→分格缝施工→养护.4.6.3.2细石混凝土浇注:浇筑混凝土时应分段连续浇筑,浇筑高度应根据结构特点、混凝土疏密决定.4.6.3.3浇筑混凝土应连续进行,如有间歇,其间歇时间应尽量缩短,当超过规定时间必须设置施工缝.面层砼初凝后,人踩上上去有脚印但不下陷时,用铁抹子抹压第二遍,边抹边压把坑凹处填平,要求不漏压,表面压平、压光,在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在水泥砂浆终凝前完成).4.6.3.4养护:面层抹压后,应在常温湿润条件下养护.养护要适时,在12h后养护.4.6.3.5 按平面图6米×6米(挂瓦坡屋面为3米×3米分格),缝宽、深20分格,待混凝土强度上来后拆除分格条,然后用密封膏封严,灌密封胶的时候应注意成品保护.周边均沿女儿墙、透气洞、烟道井边统一尺寸设置,具体详平面图.4.6.4质量要求4.6.4.1.主控项目:1.细石混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准.2.混凝土的配合比、原材料计量、养护等必须符合施工规范的规定.4.6.4.2一般项目:允许偏差检查项目允许偏差检查方法表面平整度±3米米2米靠尺和塞尺检查标高±3米米用水准仪检查4.7防水层施工4.7.1材料要求1、所使用的防水材料必须有出厂合格证及相关部门颁发的防水材料使用认证书,材料必须符合设计要求,材料进场后必须按规定进行现场取样复试,复试合格后方准使用.2、卷材:采用2道3.0厚SBS聚合物改性沥青防水卷材,卷材的各项性能及外观质量应符合规范要求.4.7.2基面要求1、表面清洁:清除表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行.2、强度 :为保证防水层牢固粘结于基层表面,要求找平层应有足够的强度 ,表面光滑,不起砂,不起皮.防水基面的混凝土或水泥应达到一定强度后才能施做防水层,并无松动块体.3、无筋:对于突出防水基面的拉杆螺栓,应割掉并至基面内2厘米 ,对割除的拉杆螺栓端头,用聚合物砂浆抹平.4.7.3具体施工工艺基层处理→涂刷基层处理剂→细部节点处理→铺贴卷材(2层)→验收→隔离层1、基层处理要求基面坚实、平整、干净、充分湿润并无明水,且无尖锐凸出物,所有孔洞需用水泥砂浆补平,蜂窝麻面等缺陷也要进行修复处理.2、涂刷基层处理剂将基层处理剂倒在基层上,用毛刷或滚筒将处理剂均匀的涂刷在基层上,以均匀覆盖基层不露底、不堆积为宜.3、节点细部处理阴阳角、管根部处做成圆弧形,阴角做成D≥50米米,阳角≥10米米,铺设卷材附加层,附加层宽度不小于500米米.4、铺贴防水卷材1)铺贴附加层:管根、阴阳角部位加铺一层卷材.按规范及设计要求将卷材裁成相应的形状进行铺贴.2)铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300米米左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为80米米,条粘法搭接宽度为100米米.3)铺贴第二层卷材的施工工艺同上,铺贴时上层卷材应与下层卷材接缝错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴,重复上述操作,直至铺设作业完成.4)热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢.卷材末端收头用沥青嵌缝膏嵌固填实.4.7.4注意事项(1)施工后的卷材防水层,验收合格后需做保护层;(2)施工时需将卷材内的空气赶走,施工后的卷材防水层严禁踩踏;(3)卷材防水层验收合格后,应尽快保护,使之免于暴露和物理损坏.4.7.5质量验收规范1、主控项目1)卷材防水层所用卷材及主要配套材料必须符合设计要求.检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告2)卷材防水层及其转角处、变形缝、落水口等细部做法均须符合设计要求.检验方法:观察检查和检查隐蔽工程验收记录.2、一般项目1)卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形.检验方法:观察检查和检查隐蔽工程验收记录.2)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷.检查方法:观察检查.3)卷材搭接宽度的允许偏差为-10米米.检验方法:观察和尺量检查.4.7.6成品保护措施防水层完工后,应注意成品保护,避免自粘卷材防水层受到破坏.在防水层施工过程中和防水层验收前,所有人员不准穿带钉鞋在防水层上走动、无关人员不能进入现场、严禁在防水层上堆放杂物和推手推车行走.加强对有关施工人员的教育工作,自觉形成成品保护意识,同时采取相应措施,以切实保证防水层的防水性能.1)成品保护是防水工程成败的关键,为确保防水工程达到理想的效果,对于成品保护必须特别注意.2)在防水层施工中或防水层已完成而保护层未完成时,是成品保护的最关键时期.在此其间,严禁尖锐物体撞击扎伤防水层.3)防水层施工完毕后,严禁在防水层上随意开洞或钻孔安装机器设备.如不得已必须在防水层上开洞、钻孔的,必须先征得防水公司同意,并安排妥善的修补工作.4)在使用过程中,如发现防水层遭到破损,应尽快通知有关方面及时安排维修.5)严禁随地吐痰、随地大小便等.6)防水层施工完毕后,应及时进行验收,验收合格后,及时施工保护层.未进行保护的防水层不得在防水层上托运重型器物和运输设备.7)在防水层的施工中,操作人员均穿软底鞋,严禁穿带钉子鞋进入现场,以免损坏防水层;如发现防水层有破损应及时修复.8)浇筑砼保护层时,运送砼的小车的铁腿根部必须用橡胶卷材包好,并要捆扎牢靠.4.7.7防水层蓄水试验:蓄水试验前,对排水管道进行检查,确保无漏水隐患和对楼内的成品造成破坏;防水施工完毕后经隐蔽工程验收后进行24小时蓄水试验.4.7.8隔离层,干铺0.4厚聚乙烯薄膜隔离层一道4.8预制混凝土板铺贴一、弹线由中心线向两边进行,应符合砖的模数(400×400×30),当尺寸不符合整砖的倍数时,可提前一整砖的尺寸用两块大半个等大的砖尺寸代替,铺砌时便按照弹线位施工.二、铺贴地砖1.在铺贴前按设计要求用20厚1:3水泥砂浆粘贴(或做粗砂垫层).2.依照单元区格的大小确定铺砌的面积,且每次铺砌面积不宜过大 ,以半小时能铺砌完成的砖量为准.3.铺设时按照控制弹线的线位及墙根水平线先铺几列纵砖,找好位臵及标高,由外墙向中心、在区格内由里往外,逐排、逐列退着铺贴,使不踩踏已铺好的地砖.4.铺砌时必须拉细线,每块砖要跟线,使缝线顺直,并严格控制其坡度、标高,注意将落水口处坡度加大 .5.在非整砖铺砌时,应事先根据大小尺寸利用切割机和线锯加工成形后,然后进行铺砌,使达到表面完整美观的效果.6.缝宽要求保证普通缸砖的板块间隙为5~8米米,要求缝隙横平竖直;在铺设时可在缝间留米厘条,铺设完以后取出米厘条,再用1:1水泥砂浆填缝,保证灰缝宽度均匀.7.随铺随即将面层上溢出的砂浆清理干净.三、拨缝、勾缝1.拨缝在铺完一个单元格后,面层上撒少量水,使砖浸湿接近饱和,间隔15米in左右,用拍板和木锤按顺序满砸一遍,边砸边移动拍板找平.砸平后按先竖后横的顺序调整缝隙,将缝隙调至通顺均匀后,经过调整后的地砖再砸平一次.2.勾缝、灌缝砖铺完2d后,将缝口清理干净,刷水湿润后,在缝宽为5~8米米的地方采用1:1水泥砂浆勾缝,铺砌完的地砖接缝达到缝宽均匀,整齐划一,地砖面层要求密实、平整、光滑的效果.3.擦缝、压缝缝宽度为5~8米米的接缝,应采取压缝的形式,压缝后深度约为3米米.要求深度一致,防止深浅不一.四、养护铺面砖完毕,待勾缝砂浆终凝(大约24h)以后,将地砖表面清扫干净并撒水养护,养护的时间不得少于7d,养护期间不得上人走动,不宜在面层上穿插其他作业,以防影响质量.五、质量要求1.主控项目:1防水保护层混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准.2混凝土的配合比、原材料计量、养护等必须符合施工规范的规定.2.一般项目:允许偏差检查项目允许偏差检查方法表面平整度±3米米2米靠尺和塞尺检查标高±3米米用水准仪检查4.9 平屋4、高层坡屋面的防水做法涂料饰面、挂瓦做法详专项方案.4.10屋面细部做法4.10.1出屋面结构防水收口做法见下图,出屋面结构收口采用在墙上开槽压住防水卷材的方法进行收头,混凝土墙体施工时进行留槽,高度为建筑完成面以上300米米,留槽尺寸为60×60米米,防水收口必须高于屋面装饰层,收口位置为各楼的散水高度处;4.10.2雨水口的安装:本工程设计中屋面排水分为内排水和外排水方法.按照原设计图纸上给定的雨水口的位置,检查在结构施工时留下的洞口位置,在安装前将预留洞口处理好,墙体预留洞部位将泡沫剔凿干净.直式水落口周围直径500米米范围内坡度不应小于5%,并应用防水涂料涂封,其厚度不应小于2米米.水落口与基层接触处应留宽20米米、深20米米凹槽,嵌填密封材料.4.10.3出屋面管道防水收口做法:伸出屋面管道周围的找平层应做成30米米圆锥台,管道周围与找平层之间应留凹槽,用密封材料嵌填密实,管道根部四周增设防水附加层,宽度 250米米,高度 250米米,防水收头处用金属箍紧固,并用密封材料封严.大样图如下:五、质量标准5.1主控项目5.1.1保温材料的强度、容重、导热系数和含水率等必须符合设计要求和《屋面工程质量验收规范》(GB50207-2012)及《建筑节能工程施工质量验收规范》(GB50411-2007)的规定.5.1.2找坡层材料必须符合设计图纸和有关标准的规定.5.1.3找坡施工配合比、铺设密实度应符合设计要求和《屋面工程技术规范》(GB50345-2012)的规定.5.1.4找平层采用1:2.5水泥砂浆,配置时严格按配比进行,所用原材料及配合比必须符合设计要求和施工规范的规定.5.1.5找平层的坡度必须符合设计要求.5.1.6防水卷材的规格、性能、配合比必须达标,并有合格的出厂证明.5.1.7防水层不得有渗漏和积水现象.5.1.8细部防水构造必须符合设计要求和规范要求.5.1.9屋面施工时,各道工序完成后,必须经过验收并办理相应手续方可进入下一道工序.5.2一般项目5.2.1保温材料应紧贴基层铺设,铺平垫稳,拼缝严密,粘贴应牢固.5.2.2水泥珍珠岩和基层间不得有空鼓和表面积散现象.5.2.3突出屋面的管道和阴阳角等部位做成圆弧型,圆弧半径R=50米米,水落口周围500米米范围内应做成略低的凹坑.5.2.4找平层无空鼓、起砂,表面平整,用2米长直尺检查,直尺与基层间隙不应超过5米米,阴阳角要弧形或钝角.5.2.5冷底子油涂刷要均匀,不得有漏刷、透底和麻点现象.5.2.6防水卷材铺附加层接头要嵌牢固.5.2.7卷材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷.5.2.8面层应设置分格缝,与卷材防水层间应设置隔离层.5.2.9卷材的铺贴方向正确,搭接宽度允许偏差为-10米米.5.2.10面砖应铺砌平整、坚实、洁净、线路顺直、勾缝严密,不得有空鼓、松动,脱落和裂缝、缺棱掉角,污染等缺陷.5.3允许偏差项目保温层厚度的允许偏差项目允许偏差(米米) 检验方法保温层厚度±2.5 用钢针插入和尺量检查找坡层厚度的允许偏差项目允许偏差(米米) 检验方法表面平整度10 用2米靠尺和楔形塞尺检查标高±10 用水准仪检查厚度≤设计厚度的1/10 用钢针和尺量检查找平层厚度的允许偏差项目允许偏差(米米) 检验方法平整度 5 用2米靠尺和塞尺检查六、成品保护6.1保温层的成品保护1.在已铺好的松散、板状或整体保温层上不得直接行走、运输小车,行走路线应铺垫脚手板;2.保温层施工完成后,应及时铺抹细石砼找平层,减少受潮和进水;6.2找坡层、找平层的成品保护1.抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层;2.雨水口、内排水口等部位应采取临时措施保护好,防止堵塞和杂物进入;6.3防水层的成品保护1.刚涂刷好的防水底胶层,应及时采取保护措施,严禁上人;2.突出地面管根、地漏、排水口,阴阳角等处和周边防水层不得碰损,部件不得变位;3.防水施工过程中,未固化前不得上人走动,以免破坏防水层,造成渗漏的隐患;4.防水施工过程中,应注意保护有关门口、墙面等部位,防止污染成品.七、安全、环保措施7.1安全要求1.防水施工所有的材料均属易燃物,贮存、运输过程必须严禁烟火,在现场施工时,设专人看护,发现火情,立即报警.现场喷灯,专人使用,不能随意点火.现场必须配备相应的消防器材.2.施工人员必须穿软底鞋,不得穿硬底鞋或带钉子的鞋进入施工现场,并应配备相应的保护用品,带好安全帽.3.所有洞口临边防护按安全交底执行.4.施工人员必须戴好安全带及安全帽.5.施工机械安全管理:施工电梯的地基安装和使用要符合使用规定,并有验收手续,经检验合格后,方可使用,使用中,定期进行检测.电梯安全装置必须齐全、灵敏、可靠,执行额定重量人员.6.临时用电安全防护管理:临时用电必须按规范的要求,依据施工组织设计(方案)执行,建立必要的档案资料.7.消防安全管理措施:严格工地使用明火审批手续,需要运用明火的当天可提出申请. 7.2环保要求1.水泥一律在库房内封闭保存,领用的少量水泥在使用时要注意节约,避免造成扬尘污染和浪费;2.水泥在从库房运送到搅拌机的过程中,要尽量减少洒落;对少量的洒落灰要及时清理,并用编制袋集中收集起来重复利用;3.砂浆搅拌机使用完毕后要及时清理,避免在下次使用中造成不必要的机械损耗和噪声的增加;。
目录1工程概况:22编制依据:33专项方案编制目的:34斜屋面施工工艺原理:35施工过程中的质量控制点46工艺流程57具体施工方案57.1模板工程57.1.1、斜屋面满堂架支撑体系 (6)7.1.2、斜屋面测量放线 (6)页脚内容17.1.3、底层面板安装 (6)7.1.4、分层厚度的确定 (7)7.1.5、浇筑槽位置的确定 (7)7.1.6、横向龙骨、止水螺杆设置 (7)7.1.7、后封模板封模施工 (8)7.2钢筋工程87.3混凝土工程98安全注意事项99安全措施101工程概况:工程项目:信阳恒大名都工程工程地点:河南省信阳市羊山新区新七大道与新二十四大街交叉口西南角建设单位:河南大有房地产开发有限公司页脚内容2设计单位:核工业第五研究设计院勘察单位:河南省地质勘查研究院监理单位:河南卓越工程管理有限公司总包单位:中建二局第二建筑工程有限公司本工程位于河南省信阳市羊山新区,是由河南大有房地产开发有限公司投资建设的高层住宅项目,本工程包括16#—23#楼、幼儿园、地下室和人防地下室,总建筑面积约24万平方米,主楼结构形式为框架剪力墙结构,车库结构形式为框架结构。
本工程16#—23#楼屋面机房屋面均设计为塔型,最大坡度为74°,为保证屋面机房塔楼屋面混凝土施工质量,在主体施工时模板采用双面模板体系。
2编制依据:1、信阳恒大名都工程施工图2、《屋面工程技术规范》GB50345-20123、《建筑施工高处作业安全技术规范》JGJ80-20113专项方案编制目的:为保证坡屋面的混凝土浇捣密实性,防止后期开裂与渗漏,以确保屋面板的结构安全和防水效果。
要求≥45°的屋面采用双面支模,为了满足上述要求,特编制坡屋面双面模板专项方案。
4斜屋面施工工艺原理:本施工方法是在按要求安装好坡屋面底层模板后,再沿环屋面处按要求安装好面模并预留适当宽页脚内容3度适中的浇筑槽,然后依据坡屋面的走向沿坡底至坡顶的方向布置竖向钢管和横向龙骨,横向龙骨与底层模板间通过限位止水螺栓进行夹固、定位,以此来控制结构的厚度及安装面层模板的依据。
恒大城项目一期工程屋面及楼地面防水施工方案屋面及楼地面施工方案恒大城项目一期工程(8#~15#楼、影城、幼儿园)屋面及楼地面防水施工方案编制人:审核人:审批人:编制单位:年月日1防水工程专项施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (1)四、施工准备 (2)五、施工方法及工序 (2)六、质量要求及通病防治 (5)七、成品保护措施 (5)八、安全注意事项 (6)九、文明施工保证措施 (6)屋面及楼地面施工方案一、编制依据1.1依据焦作恒大城一期工程施工图纸本工程施工组织总设计1.2图集和规范:《屋面工程质量验收规范》GB50207-2012《屋面工程技术规范》GB50345-2012二、工程概况2.1屋面防水施工。
高层平屋面防水等级为一级。
主楼屋面1、2保温设70厚挤塑板保温层,屋面的防水做法:采用两道3.0厚SBS 聚合物改性沥青防水卷材;主楼多层平屋面防水等级为二级,屋面3保温设70厚挤塑板保温层(门廊屋面取消保温层),屋面的防水做法:采用一道4.0厚SBS聚合物改性沥青聚酯胎防水卷材;平屋4防水层为1.5厚单组分聚氨酯涂料。
影城屋面防水等级为一级。
屋面1、2防水层为两道3厚SBS聚合物改性沥青防水卷材。
屋面3、4防水层为1.5厚单组分聚氨酯涂料。
幼儿园屋面防水等级为二级。
屋面1、2防水层为4厚SBS聚合物改性沥青防水卷材;屋面3、4防水层为1.5厚单组分聚氨酯涂料。
屋面突出物女儿墙、管道穿过部位、屋面出入口、变形缝、水落口等均在原有防水层基础再设一层同质卷材附加层,附加层在平面和立面的宽度均不小于250mm。
2.2楼地面防水、防潮施工。
2.2.1防水工艺:1.5厚单组分聚氨酯涂料2.2.1.1施工部位:主楼:开敞式阳台、预留洗衣机的封闭阳台、雨篷、风井顶、卫生间。
影城:出屋面楼梯间、电梯机房、屋面设备间、管井、烟道砌体墙根根部、卫生间、阳台、露台、厨房设有地漏的地面、花池。
恒大综合楼屋面工程施工方案杨凌恒大城综合楼工程屋面施工方案编制人:职务(职称):负责人:职务(职称):审核人:职务(职称):批准人:职务(职称):广厦建设集团有限责任公司西安公司12月1日目录一、编制依据....................................... 错误!未定义书签二、工程概况...................................... 错误!未定义书签2.1. 基本概况 ..................................... 错误!未定义书签22建筑概况....................................... 错误!未定义书签三、施工准备...................................... 错误!未定义书签3.1. 技术准备 ..................................... 错误!未定义书签32材料及机具准备................................. 错误!未定义书签四、施工安排....................................... 错误!未定义书签4.1施工顺序安排.................................. 错误!未定义书签4.2劳动力安排.................................... 错误!未定义书签五、主要施工方法及工艺............................. 错误!未定义书签5.1工艺流程...................................... 错误!未定义书签5.2作业条件...................................... 错误!未定义书签5.3防水层施工................................... 错误!未定义书签5.4找平层施工.................................... 错误!未定义书签5.5保温层施工.................................... 错误!未定义书签5.6找坡层施工.................................... 错误!未定义书签5.7屋面细部做法................................. 错误!未定义书签六、质量标准....................................... 错误!未定义书签6.1主控项目..................................... 错误!未定义书签6.2 —般项目..................................... 错误!未定义书签6.3允许偏差项目................................. 错误!未定义书签七、成品保护...................................... 错误!未定义书签八、安全、环保措施............................... 错误!未定义书签8.1安全要求....................................... 错误!未定义书签8.2环保要求..................................... 错误!未定义书签九、成本节约措施.................................... 错误!未定义书签编制依据注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。
二、工程概况2.1. 基本概况工程名称:杨凌恒大城首期综合楼工程建设单位:陕西省耀泽四海房地产开发有限公司设计单位:陕西省现代建筑设计研究院监理单位:陕西林华建设工程项目管理有限公司监督单位:西安市杨凌经济示范区质监站施工单位:广厦建设集团有限责任公司西安公司工程地点:杨凌经济示范开发区工期:合同工期78历天22建筑概况本工程为框架结构,建筑面积5158.22M2,地上三层,局部四层,建筑高度21.6米,屋面防水等级为二级,屋面包括三层露台及上人屋面,四层不上人屋面、雨篷等,屋面保温层选用75厚EPS保温板,防水材料采用APF405自粘高聚物改性沥青防水卷材。
屋面排水为有组织排水方式主要分为上人屋面、不上人屋面,主要施工做法如下三、施工准备3.1•技术准备3.1.1技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。
3.1.2根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理的施工安排,确保质量、进度、成本、现场等各项指标的顺利实现。
3.1.3施工前向施工队进行详细的交底,使其明确各部位的施工做法、操作工艺、施工要求等。
32材料及机具准备在开始施工前,技术室向供应方提供一份材料需求计划表,明确各期间的供应数量和供应要求等。
本工程屋面分项工程各主要材料用量如下:主要材料工程量统计表四、施工安排4.1施工顺序安排根据施工现场情况,按照由上向下施工的顺序进行屋面作业。
具体如下:4层不上人屋面-三层露台及上人屋面4.2劳动力安排4.2.1装修队伍:负责保温层、找坡层、找平层、防水保护层施工,屋面砖由甲方直接分包。
4.2.2防水队伍: 负责防水施工以及蓄水试验。
4.2.3保温队伍: 负责保温的施工, 并根据总进度计划分段进行施工。
4.2.4 施工工期计划: 屋面防水材料为甲供, 故该材料要提前1 个月上报, 屋面施工一周前进场, 找坡材料必须提前一周进场, 其余各种材料按施工进度分别进场, 屋面施工计划于主体结构验收完成后开始施工。
五、主要施工方法及工艺5.1工艺流程5.1.1屋面工艺流程施工准备T基层处理及出屋面管根等处理T找坡层及找平层施工T防水层施工T保温层施工T附加层施工T防水层施工T保护层施工5.2作业条件5.2.1 顶层结构施工完, 现浇女儿墙已浇筑完毕, 砌筑女儿墙已完成。
屋面杂物处理完毕。
5.2.2 水电管出屋面部分、烟风道、透气管道已施工完毕。
5.2.3屋面内排雨水斗已安装完毕。
5.2.4 穿结构的管根用膨胀细石混凝土塞堵密实。
5.2.5 提前对进场的各种材料进行复试和有见证取样。
5.3防水层施工5.3.1 材料要求5.3.1.1 所使用的防水材料必须有出厂合格证及相关部门颁发的防水材料使用认证书, 材料必须符合设计要求, 材料进场后必须按规定进行现场取样复试,复试合格后方准使用。
531.2卷材:APF405高聚物改性沥青防水卷材,两层做法,卷材的各项性能及外观质量应符合以下要求:高聚物改性沥青防水卷材物理性能高聚物改性沥青防水卷材外观质量531.3材料的贮存、保管:卷材应贮存在阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源,贮存环境温度不得高于45摄氏度,应直立堆放,堆放高度不超过两层,并不得倾斜或横压,避免与化学介质及有机溶剂等有害物接触5.3.1.4配套材料a)基层处理剂:采用冷底子油b)接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理,密封材料的各项性能应符合下表的要求。
改性沥青密封材料物理性能532作业条件5.321防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
防水施工单位资质齐备,现场管理人员和操作人员持证上岗,施工人员操作时要穿工作服,软底鞋并带手套。
5.3.2.2施工前对施工队伍进行技术、安全等交底。
5.3.2.3防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。
5.3.2.41: 3水泥砂浆找平层施工完毕,并经养护后干燥、平整、牢固,无空鼓开裂、不起砂。
5.3.2.5屋面女儿墙、烟风道出屋面及水箱间外墙作好泛水,阴阳角处抹成半径50mm的圆弧形。
5.3.2.6涂冷底子油前,将基层表面浮灰、垃圾等其它杂物清理干净。
5.3.2.7电梯间、楼梯间屋面等高处屋面排水的水落口已安装完成5.3.3施工工艺5.3.3.1 工艺流程:基层清理T涂刷基层处理剂T附加层T卷材铺贴T卷材收头粘结T卷材接头密封T蓄水试验T隐蔽验收5.3.3.2 基层清理: 涂刷冷底子油前, 仔细将基层表面的垃圾、尘土等清除干净, 必要时可采用喷灯局部喷烤, 但喷烤时间不宜过长, 防止爆裂、起砂。
533.3基层含水率检测:剪一块1m2勺卷材平铺于基层表面,静置3-4 小时, 然后揭开卷材观察其下方基层面及防水卷材, 如未见水印, 即可铺设防水层。
5.3.3.4 涂刷基层处理剂:在基层表面满刷一遍冷底子油, 底油勺施工也按先高后低、先远后近、先立面后平面勺顺序进行。
同一屋面上先涂刷排水较集中勺水落口、天沟、檐口等节点, 再进行大面积勺涂布。
屋面转角及立面勺涂刷层应薄涂多遍, 不得有流淌和堆积现象。
涂刷要均匀、不透底、遮盖率100%, 底油总厚度不得小于3 m m 。
在底油实干前, 不得在防水层上进行其它施工作业, 不得上人和堆放物品。
5.3.3.5铺贴附加层:屋面女儿墙、排风道出屋面、水箱间、楼梯间(电梯间)外墙根部、阴阳角部位加铺一层同质卷材附加层, 将卷材裁成相应勺形状进行热熔满贴, 宽度500mm, 附加层施工必须粘贴牢固。
水落斗周围与屋面交接处, 应做密封处理, 并加铺两层附加层, 附加层深入水落斗勺深度不得小于100mm。
5.3.3.6确定铺贴方向、弹基准线:冷底子油涂刷完毕3小时后, 手摸感觉不粘即可根据卷材勺宽度和搭接勺规定, 在冷底子油上进行弹线。
弹线由排水较集中勺部位开始, 遵照由低到高、先平面后立面勺顺序弹基准线。
5.3.3.7 做样板:在大面积铺贴施工前, 施工队要按照技术要求及细部做法做100m2样板,经项目验收合格后,进行大面积施工。
5.3.3.8 卷材铺设:卷材施工时应先做好节点、附加层和屋面排水比较集中等部位勺处理, 然后从流水坡度勺下坡开始由低处向高处铺贴, 顺着流水方向, 并使卷材的长向和流水坡向垂直, 两层卷材必须平行铺贴, 禁止垂直铺贴, 铺贴时先平面后立面。
铺贴平面立面相接茬的卷材, 由下向上进行, 使卷材紧贴阴阳角, 不得有皱折和空鼓等现象。
5.3.3.9 卷材搭接: 相邻卷材的短边搭接不小于80mm, 长边搭接不小于80mm。
(查规范)5.3.3.10 卷材起始端粘贴: 自粘卷材铺贴时, 先将卷材对准基准线全幅铺开, 从一头将卷材(连同隔离纸)揭起, 沿卷材幅长中线对折, 用裁纸刀将卷材背面隔离纸轻轻划开, 小心撕开一小段(约500mm 长) , 两人合力将揭掉了隔离纸的这段卷材对准基准线粘铺定位。
