二建管理精讲-工程网络计划的类型和应用
- 格式:doc
- 大小:233.50 KB
- 文档页数:3
工程项目进度计划一、概述(一)网络计划的基本原理网络计划是以网络模型的形式来表达工程的进度计划,在网络模型中可确切地表明各项工作的相互联系和制约关系。
也就是说,各工作间的逻辑关系,在网络中能按生产工艺严密地表达出来。
其次是可以计算出工程各项工作的最早或最晚开始时间,从而可以找出工程的关键工作和关键线路。
所谓关键线路就是指该工程施工中,直接影响工程总工期的那一部分边贯的工作。
通过不断改善网络计划,可以求得各种优化方案,例如工期最短;各种资源均衡;在某种有限的资源条件下,编出最优的网络计划;在各种不同工期下,选择工程成本最低的网络计划等。
所谓这些均称网络计划的优化。
此外工程实施中,根据工程实际情况和随客观条件变化,可随时调整网络计划,使得计划永远处于最切合实际的最佳状态。
总之就是要保证该项工程以最小的消耗,取得最大的经济效益。
所有这些,均需通过网络计划来实现。
总而言之,网络计划的基本原理就是:首先绘制出拟建工程施工进度网络图,用以表达一项计划中各项工作的开展顺序及其相互之间逻辑关系;然后通过对网络计划时间参数进行计算,找出网络计划关键工作和关键线路;再按选定的工期、成本或资源等不同目标,对网络计划进行调整、改善和优化处理,选择最优方案;最后在网络计划的执行过程中,对其进行的效的控制与监督,以确保拟建工程施工按网络计划确定的目标和要求顺利完成。
为了使网络计划技术在计划的编制、控制管理等实际应用中有一个可遵循批统一标准,国家建设部于1992年颁发了《工程网络计划技术规程》(JGJ/T1001-91)。
这就确保计划编制与计划控制管理的先进性、科学性、适用性,提高企业管理水平和经济效益,促进网络计划技术推广、应用和发展的可靠保证。
(二)网络计划的特点利用网络计划控制建设工程进度,可以弥补横道图计划的许多不足。
与横道图计划相比,网络计划具有以下主要特点:①网络计划能够明确表达各项工作之间的逻辑关系。
所谓逻辑关系,是指各项工作之间的先后顺序关系。
2016二级建造师《建设工程施工管理》——网络计划讲义网络计划基本概念1、网络图在进度控制中,网络图用来表示进度计划。
它是一种表示计划中各项工作先后顺序和所需时间的网状图,由若干箭线和节点组成。
2、工作组织施工首先要划分工作项目,网络图中,每一个工作项目称为一项工作。
工作的表示方法如下:工作要消耗时间和资源。
但网络图中有一类特殊的工作,它既不消耗时间也不消耗资源,这类工作称为虚工作。
网络图中,虚工作只表示工作之间的逻辑关系。
3、节点节点表示工作开始和完成的瞬间,为时间的一点。
除了网络图的开始节点和完成节点之外,中间的任何节点都表示前面工作的结束及后面工作的开始。
4、编号即节点编号。
节点编号的原则:从左向右编,从小到大编,并且箭头号要大于箭尾号。
5、工艺关系、组织关系工艺关系和组织关系合称逻辑关系。
逻辑关系是指工作之间的先后顺序关系。
所谓工艺关系是指工艺上、客观上要求的先后顺序关系。
如支模板→绑钢筋→浇砼。
所谓组织关系是指为了组织施工或资源调配的方便而人为规定的先后顺序关系。
如支模1→支模2。
6、紧前工作、紧后工作紧前工作和紧后工作是两个非常重要的概念。
紧前工作和紧后工作表示工作之间的关系。
7、先行工作、后续工作、平行工作先行工作:某项工作的先行工作是指与该工作位于同一条线路上并且在该工作之前的所有工作。
后续工作:某项工作的后续工作是指与该工作位于同一条线路上并且在该工作之后的所有工作。
8、线路、关键线路、关键工作线路:从网络图的起点节点开始,顺着箭头方向一直到终点的全程称为一条线路,网络图中有若干条线路。
列出网络图示例中的所有线路。
关键线路:所有线路中持续时间最长的线路称为关键线路。
计算各条线路的持续时间,找出关键线路。
关键工作:位于关键线路上的工作称为关键工作。
关键工作举例,用双箭线标示关键工作。
列出线路:①→②→③→⑤→⑥3+2+1+1=7天(总时差2天)①→②→③→④→⑤→⑥3+2+0+2+1=8天(总时差1天)①→②→④→⑤→⑥ 3+3+2+1=9天(总时差0)9.时差(1)总时差:在不影响工期的前提下,工作拥有的机动时间。

二建施工管理真题考点分析之工程网络计划的类型和应用某网络计划中,工作Q有两项金钱工作M、N、M、N、工作的持续时间分别为4天、5天,M、N、工作的最早开始时间分别为第9天、第11天,则工作Q的最早开始时间是第()天A.9B.14C.15D.16【答案】D【解析】工作M的最早完成时间=最早开始时间+持续时间=9+4=13天。
工作N的最早完成时间=最早开始时间+持续时间=11+5=16天。
工作Q的最早开始时间=紧前工作最早完成时间的最大值,即max(13,16)=16天。
【来源】2Z103032工程网络计划的类型和应用我国《工程网络计划技术规程》(JGJ/T121-99)推荐常用的工程网络计划类型包括:1.双代号网络计划;2.单代号网络计划;3.双代号时标网络计划;4.单代号搭接网络计划。
一、双代号网络计划(—)双代号网络计划的基本概念1.箭线(工作)2.节点(又称结点、事件)3.线路4.逻辑关系(二)双代号网络计划的绘图规则1.双代号网络图必须正确表达已定的逻辑关系。
2.双代号网络图中,严禁出现循环回路。
所谓循环回路是指从网络图中的某一个节点出发,顺着箭线方向又回到了原来出发点的线路。
3.双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。
4.双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线。
5.当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示)。
6.绘制网络图时,箭线不宜交叉。
当交叉不可避免时,可用过桥法或指向法。
7.双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。
8.双代号网络图应条理清楚,布局合理。
(三)双代号网络计划时间参数的计算—)时间参数的概念及其符号1.工作的持续时间Di-j从开始到完成的时间2.工期(T)计算工期要求工期计划工期二).网络计划中工作的6个时间参数l最早开始时间(ESi-j),是指在各紧前工作全部完成后,工作i-j有可能开始的最早时刻。

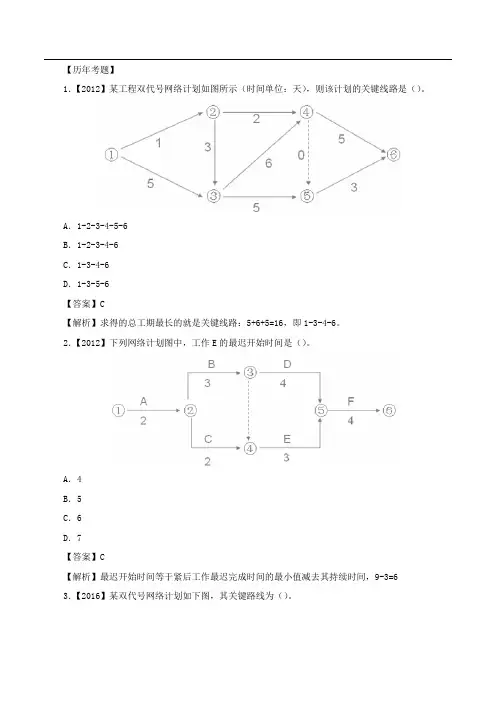

【历年考题】1.【2012】某工程双代号网络计划如图所示(时间单位:天),则该计划的关键线路是()。
A.1-2-3-4-5-6B.1-2-3-4-6C.1-3-4-6D.1-3-5-6【答案】C【解析】求得的总工期最长的就是关键线路:5+6+5=16,即1-3-4-6。
2.【2012】下列网络计划图中,工作E的最迟开始时间是()。
A.4B.5C.6D.7【答案】C【解析】最迟开始时间等于紧后工作最迟完成时间的最小值减去其持续时间,9-3=6 3.【2016】某双代号网络计划如下图,其关键路线为()。
A.①-②-⑤-⑥B.①-②-③-⑤-⑥C.①-②-③-④-⑤-⑥D.①-②-④-⑤-⑥【答案】B【解析】关键线路为①-②-③-⑤-⑥,工期为20天。
【考点】单代号网络图(掌握)1.节点单代号网络图中的每一个节点表示一项工作,如图所示:注意:箭线的箭尾节点编号应小于箭头节点的编号。
一项工作必须有唯一的一个节点及相应的一个编号。
2.箭线(1)箭线表示紧邻工作之间的逻辑关系,(2)箭线既不占用时间,也不消耗资源;(3)无虚箭线(可用虚节点表示虚工作)3.线路节点编号从小到大依次表述。
【考点】单代号网络图的绘图规则(掌握)(1)必须正确的表达逻辑关系;(2)严禁出现循环回路;(3)严禁出现双向箭头、无箭头连线;(4)严禁出现无箭尾、无箭头的箭线;(5)箭线不宜交叉,不可避免时,可采用过桥法或指向法;(6)只应有一个起点节点和终点节点当网络图中有多项起点节点或多项终点节点时,应在网络图的两端分别设置一项虚工作,作为该网络图的起点节点(St)和终点节点(Fin)。
【历年考题】【2014】某单代号网络图如下图所示,存在的错误有()。
A.多个起点节点B.有多余虚箭线C.出现交叉箭线D.没有终点节点E.出现循环回路【答案】ABC【解析】单代号网络图中只应有一个起点节点;单代号网络图不用虚箭线表示;单代号网络图的绘图箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法绘制。
二建工程网络计划类型和编制方法下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!二建工程网络计划类型与编制方法解析在建筑工程领域,二建工程网络计划是一种有效的项目管理工具,它能够帮助我们合理安排工程进度,优化资源配置,确保工程项目的顺利进行。
2016年施⼯管理知识点讲解:⼯程⺴络计划类型和应⽤ 2016年⼆级建造师备考,同学们⼀定要多复习课本,并多做些习题哦!本⽂“2016年施⼯管理知识点讲解:⼯程⺴络计划类型和应⽤ ”由整理⽽出,希望你能取得好成绩! 2Z103032⼯程⺴络计划的类型和应⽤ 考点1⼯程⺴络计划类型的不同划分⽅法 1.按⼯作持续时间的特点划分 (1)肯定型问题的⺴络计划。
(2)⾮肯定问题的⺴络计划。
(3)随机⺴络计划等 2.按⼯作和事件在⺴络图中的表⽰⽅法划分 (1)事件⺴络——以节点表⽰事件的⺴络计划。
(2)⼯作⺴络——以箭线表⽰⼯作的⺴络计划(我国JGJ/T121—99称为双代号⺴络计划); ——以节点表⽰⼯作的⺴络计划(我国JGJ/T121—99称为单代号⺴络计划)。
3.按计划平⾯的个数划分 (1)单平⾯⺴络计划。
(2)多平⾯⺴络计划(多阶⺴络计划,分级⺴络计划)。
美国较多使⽤双代号⺴络计划,欧洲则较多使⽤单代号搭接⺴络计划。
我国《⼯程⺴络计划技术规程》(JGJ/T121⼀99)推荐常⽤的⼯程⺴络计划类型包括:①双代号⺴络计划;②单代号⺴络计划;③双代号时标⺴络计划;④单代号搭接⺴络计划。
考点2双代号⺴络计划 1.双代号⺴络计划的基本概念 双代号⺴络图是以箭线及其两端节点的编号表⽰⼯作的⺴络图,如图3—2所⽰。
(1)箭线(⼯作)。
⼯作是泛指⼀项需要消耗⼈⼒、物⼒和时间的具体活动过程,也称⼯序、活动、作业。
双代号⺴络图中,每⼀条箭线表⽰⼀项⼯作。
箭线的箭尾节点i表⽰该⼯作的开始,箭线的箭头节点j表⽰该⼯作的完成。
⼯作名称标注在箭线的上⽅,完成该项⼯作所需要的持续时间标注在箭线的下⽅,如图3—3所⽰。
由于⼀项⼯作需⽤⼀条箭线和其箭尾和箭头处两个圆圈中的号码来表⽰,故称为双代号表⽰法。
在双代号⺴络图中,为了正确地表达图中⼯作之间的逻辑关系,往往需要应⽤虚箭线。
虚箭线是实际⼯作中并不存在的⼀项虚设⼯作,故它们既不占⽤时间,也不消耗资源,⼀般起着⼯作之间的联系、区分和断路三个作⽤:①联系作⽤是指应⽤虚箭线正确表达⼯作之间相互依存的关系;②区分作⽤是指双代号⺴络图中每⼀项⼯作都必须⽤⼀条箭线和两个代号表⽰,若两项⼯作的代号相同时,应使⽤虚⼯作加以区分;③断路作⽤是⽤虚箭线断掉多余联系,即在⺴络图中把⽆联系的⼯作连接上了时,应加上虚⼯作将其断开。
二级建造师考试复习知识点:工程网络计划的类型和应用二级建造师,是建筑类的一种执业资格,是担任项目经理的前提条件。
二级建造师执业资格考试分综合考试和专业考试,综合考试包括《建设工程施工管理》、《建设工程法规及相关知识》两个科目,这两个科目为各专业考生统考科目,专业考试为《专业工程管理与实务》一个科目。
二级建造师报名时间一般在12月至2月,二级建造师考试时间一般在5月,二级建造师成绩查询时间一般在7月至12月陆续公布,具体考试信息可随时关注建设工程教育网。
现在有越来越多的人加入到建造师行业中来,为了帮助广大考生高效备考,建设工程教育网特别整理了二级建造师考试相关知识点,供考生朋友们学习!国际上,工程网络计划有许多名称,如CPM、PERT、CPA、MPM等。
工程网络计划的类型有如下几种不同的划分方法。
1.工程网络计划按工作持续时间的特点划分为:(1)肯定型问题的网络计划;(2)非肯定问题的网络计划;(3)随机网络计划等。
2.工程网络计划按工作和事件在网络图中的表示方法划分为:(1)事件网络;(2)工作网络。
3.工程网络计划按计划平面的个数划分为:(1)单平面网络计划;(2)多平面网络计划。
美国较多使用双代号网络计划,欧洲则较多使用单代号搭接网络计划。
我国《工程网络计划技术规程》(JGJ/T121-99)推荐常用的工程网络计划类型包括:1.双代号网络计划;2.单代号网络计划;3.双代号时标网络计划;4.单代号搭接网络计划。
建设工程教育网的专业教学团队在认真研究、分析历年考试重点、难点的基础上,依据多年成功辅导经验,常年开设二级建造师辅导,提供二级建造师课件下载,同时,为了帮助各位学员高效备考,建设工程教育网还提供二级建造师免费资料和二级建造师免费课程试听,网校二级建造师辅导开设了特色班、精品班、实验班、定制班等不同辅导班次!。
二建工程施工管理核心知识点精讲汇总第3章(二)目录1.小型项目 2.大型项目的子项目 (2)1.工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;.22.适用于手工编制计划; (2)3.没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差; (2)4.计划调整只能用手工方式进行,其工作量较大; (3)5.难以适应较大的进度计划系统。
(3)1. 双代号网络计划 (3)2. 单代号网络计划 (3)3. 双代号时标网络计划 (3)4. 单代号搭接网络计划 (3)一、三个基本要素 (5)1.箭线(工作) (5)2.节点(圆圈) (5)3. 线路 (6)二、双代号网络计划图绘制规则 (6)2Z103030 施工进度计划的编制方法2Z103031 横道图进度计划的编制方法【横道图进度计划的编制及其缺点】【横道图进度计划的编制及其缺点】通常横道图的表头为工作及其简要说明,项目进展表示在时间表格上。
根据横道图使用者的要求,工作可按照时间先后、责任、项目对象、同类资源等进行排序。
横道图可将工作简要说明直接放在横道上,这样,一行上可容纳多项工作,这一般运用在重复性的任务上。
横道图可将最重要的逻辑关系标注在内。
横道图可用于:1.小型项目2.大型项目的子项目3.计算资源需要量4.概要预示进度5.其他计划技术的表示结果。
横道图进度计划的优缺点1.工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;2.适用于手工编制计划;3.没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;4.计划调整只能用手工方式进行,其工作量较大;5.难以适应较大的进度计划系统。
真题精选1829.关于横道图进度计划的说法,正确的是()。
A.横道图的一行只能表达一项工作B.横道图的工作可按项目对象排序C.工作的简要说明必须放在表头内D.横道图不能表达工作间的逻辑关系答案:B1630.关于横道图进度计划的说法,正确的是()。
年施工管理知识点讲解:工程网络计划类型和应用1.按工作持续时间的特点划分(1)肯定型问题的网络计划。
(2)非肯定问题的网络计划。
(3)随机网络计划等2.按工作和事件在网络图中的表示方法划分(1)事件网络——以节点表示事件的网络计划。
(2)工作网络——以箭线表示工作的网络计划(我国JGJ/T121—99称为双代号网络计划);——以节点表示工作的网络计划(我国JGJ/T121—99称为单代号网络计划)。
3.按计划平面的个数划分(1)单平面网络计划。
(2)多平面网络计划(多阶网络计划,分级网络计划)。
美国较多使用双代号网络计划,欧洲则较多使用单代号搭接网络计划。
我国《工程网络计划技术规程》(JGJ/T121一99)推荐常用的工程网络计划类型包括:①双代号网络计划;②单代号网络计划;③双代号时标网络计划;④单代号搭接网络计划。
考点2双代号网络计划1.双代号网络计划的基本概念双代号网络图是以箭线及其两端节点的编号表示工作的网络图,如图3—2所示。
(1)箭线(工作)。
工作是泛指一项需要消耗人力、物力和时间的具体活动过程,也称工序、活动、作业。
双代号网络图中,每一条箭线表示一项工作。
箭线的箭尾节点i表示该工作的开始,箭线的箭头节点j表示该工作的完成。
工作名称标注在箭线的上方,完成该项工作所需要的持续时间标注在箭线的下方,如图3—3所示。
由于一项工作需用一条箭线和其箭尾和箭头处两个圆圈中的号码来表示,故称为双代号表示法。
在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线。
虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用:①联系作用是指应用虚箭线正确表达工作之间相互依存的关系;②区分作用是指双代号网络图中每一项工作都必须用一条箭线和两个代号表示,若两项工作的代号相同时,应使用虚工作加以区分;③断路作用是用虚箭线断掉多余联系,即在网络图中把无联系的工作连接上了时,应加上虚工作将其断开。
二级建造师考试《施工管理》知识点归纳总结一、施工管理1. 施工方的项目管理项目管理的目标和任务施工方项目管理的目标和任务施工总承包方、施工总承包管理方和分包方的项目管理目标和任务施工管理的组织组织结构在项目管理中的应用项目结构图项目结构的编码施工管理的工作任务分工管理职能分工在项目管理中的应用工作流程组织在项目管理中的应用2. 施工项目成本管理施工成本管理的任务与措施施工成本管理的任务施工成本管理的措施施工成本计划施工成本计划的类型施工成本计划的编制依据施工成本计划的编制方法施工成本控制施工成本控制的依据施工成本控制的步骤赢得值(挣值)法施工成本分析施工成本分析的依据施工成本分析的方法3. 施工进度管理施工进度管理与施工进度计划系统施工进度管理的任务施工进度计划的类型及其作用控制性施工进度计划、指导性施工进度计划和实施性施工进度计划的编制依据施工进度计划的编制方法施工进度控制的任务和措施施工进度控制的任务施工进度控制的主要工作环节施工进度控制的措施施工方进度计划的类型及其作用深度解析:工程网络计划与横道计划的优缺点工程网络计划的类型和应用关键工作、关键线路和时差的概念双代号网络计划双代号网络图的绘制规则双代号时标网络计划单代号网络计划单代号搭接网络计划4. 施工质量管理施工质量管理与施工质量控制施工质量管理和质量控制的概念和特点施工质量控制的目标、依据与基本环节施工质量控制的责任和义务施工质量计划的内容与编制方法施工质量保证体系的内容施工质量保证体系的运行施工质量控制的基本内容和方法施工准备的质量控制施工过程的质量控制施工质量验收的规定与方法施工质量验收的层次划分施工过程的质量验收施工项目竣工质量验收工程质量问题和质量事故的分类工程质量问题的成因施工质量事故的预防施工质量事故的处理程序数理统计方法在工程质量管理中的应用排列图法因果分析图法直方图法控制图法5. 建设工程职业健康安全与环境管理建设工程职业健康安全与环境管理的特点和要求建设工程职业健康安全与环境管理的目的建设工程职业健康安全与环境管理的特点建设工程职业健康安全事故的分类和处理职业健康安全事故的分类职业健康安全事故的处理建设工程安全生产管理制度安全生产责任制度安全生产许可证制度政府安全生产监督检查制度特种作业人员持证上岗制度施工单位安全生产教育培训制度建设工程“三同时”制度施工单位的安全责任建设工程安全生产管理条例建设单位的安全责任勘察、设计单位的安全责任工程监理单位的安全责任施工单位的安全责任施工单位安全生产教育培训的规定特种作业人员的范围施工起重机械使用登记制度建设工程消防设计审核、消防验收和备案抽查制度施工现场安全防护安全警示标志施工现场临时设施的安全卫生要求环境保护的技术措施施工现场环境保护的要求6. 施工合同管理施工发承包模式施工总承包和施工总承包管理模式物资采购模式施工合同与物资采购合同施工合同的组成施工合同示范文本施工合同计价方式总价合同单价合同成本加酬金合同施工合同执行过程的管理施工合同分析的任务施工合同跟踪施工合同变更管理工程变更的原因工程变更的程序施工合同索赔的依据和证据索赔成立的条件索赔的方法建设工程施工合同风险管理、工程保险和工程担保施工合同风险的类型施工合同风险管理工程保险工程担保7. 施工信息管理施工信息管理的任务和方法施工信息管理的任务施工信息管理的方法施工文件归档管理施工文件归档管理的主要内容施工文件的立卷施工文件的归档建设工程项目信息管理的内涵、目的和任务。
网络计划图二建学习一、项目背景随着信息技术的迅猛发展,网络建设已经成为现代化社会的重要组成部分。
因此,网络计划图二建学习显得尤为重要。
网络计划图二建学习是指在网络建设过程中,使用网络计划图二建进行学习和实践,通过理论学习和实际操作,掌握网络计划图二建的基本理论、方法和技术,提高网络计划图二建的实际应用能力,为网络建设提供技术支持和保障。
二、学习目的1.了解网络计划图二建的基本概念和原理;2.掌握网络计划图二建的常用工具和软件;3.学习网络计划图二建的具体操作方法和步骤;4.提高网络计划图二建的应用能力和技术水平。
三、学习内容1.网络计划图二建的基本概念和原理(1)网络计划图二建的概念和分类;(2)网络计划图二建的原理和基本原则;(3)网络计划图二建的应用范围和价值。
2.网络计划图二建的常用工具和软件(1)网络计划图二建的常见工具和软件;(2)网络计划图二建工具和软件的特点和优缺点;(3)网络计划图二建工具和软件的选择和应用。
3.网络计划图二建的具体操作方法和步骤(1)网络计划图二建的基本操作方法和流程;(2)网络计划图二建的具体实践和操作案例;(3)网络计划图二建的实际应用和效果评估。
4.网络计划图二建的应用能力和技术水平(1)网络计划图二建的应用能力培养和提高方法;(2)网络计划图二建的技术水平评估和提升途径;(3)网络计划图二建的实际应用和技术创新。
四、学习方法1.理论学习通过阅读专业书籍和资料,了解网络计划图二建的基本理论和知识,掌握网络计划图二建的概念、原理和方法。
2.实践操作通过实际操作网络计划图二建工具和软件,学习网络计划图二建的具体操作方法和步骤,提高网络计划图二建的实际应用能力和技术水平。
3.案例分析通过分析网络计划图二建的实际应用案例,掌握网络计划图二建的应用能力和技术水平,提高网络计划图二建的实际应用效果和成效。
五、学习评价1.课程考核学员需通过学习内容的理解和掌握情况,进行课程考核,以检验学习效果和成绩。
二建建筑双代号网络计划在案例分析中的应用网络计划方法在建筑工程中的应用这一目知识是二建《建筑工程管理与实务》科目案例考核的核心知识点,其目的在与考核作为项目经理,其施工管理工作,三控三管一协调中对于施工进度的管控,以应对今后在实际施工中可能出现的进度滞后、进度超前等各种情况时,如何处理。
考试中主要考核双代号网络计划和双代号时标网络计划,本文就双代号网络计划网络图相关时间参数的定义及计算进行介绍,本配以真题(节选),示例说明该知识点的考核方式。
(一)双代号网络计划网络图相关时间参数的定义及计算计算方法如下:1)计算各项工作的最早开始和最早完成时间从起始节点开始顺箭线方向依次逐项计算至终点节点,最早完成时间=最早开始时间+本工作持续时间,最早开始时间=各紧前工作最早完成时间的最大值。
(顺箭线方向取大值)2)确定计算工期及最迟开始时间和最迟完成时间假设计划工期等于计划工期,即与终点节点相连各工作最早完成时间的最大值。
3)计算各项工作的最迟开始和最迟完成时间从终点节点开始逆箭线方向依次逐项计算至起点节点,最迟开始时间=最迟完成时间-本工作持续时间,最迟完成时间=各紧后工作最迟开始时间的最小值。
(逆箭线方向取小值)3)计算工作总时差总时差=最迟开始时间-最早开始时间总时差=最迟完成时间-最早完成时间(开始减开始,完成减完成,大减小)4)计算工作自由时差自由时差=紧后工作的最早开始时间-本工作最早完成时间(二)经典真题【2014年案例节选】某房屋建筑工程,建筑面积6800㎡ ,钢筋混凝土框架结构,外墙外保温节能体系。
建设单位分别与中标的施工单位和监理单位签订了施工合同和监理。
在合同履行过程中,发生了下列事件:事件三:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。
室内装饰装修工程进度计划网络图(时间单位:周)事件四:在室内装饰装修工程施工过程中, 因设计变更导致工作C的持续时间变为36d。
【考点】关键工作和关键线路的确定(掌握)
(注意与双代号网络图区分)
(1)关键工作:总时差最小的工作是关键工作。
(2)关键线路的确定按以下规定:从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。
【考点】三种网络计划图中关键线路的调整(掌握)
当计算工期不满足能满足要求工期时:压缩关键工作
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;
(3)缩短持续时间所需增加的费用最少的工作等。
【历年考题】
【2010】工程网络计划工期优化过程中,在选择缩短持续时间的关键工作时应考虑的因素有()。
A.持续时间最长的工作
B.缩短持续时间对质量和安全影响不大的工作
C.缩短持续时间所需增加的费用最小的工作
D.缩短持续时间对综合效益影响不大的工作
E.有充足备用资源的工作
【答案】BCE
【解析】当计算工期不能满足要求工期时,可通过压缩关键工作的持续时间以满足工期要求,在选择缩短持续时间的关键工作时,宜考虑的因素包括:①综合持续时间对质量和安全影响不大的工作;
②有充足备用资源的工作;③缩短持续时间所需增加的费用最小的工作等。
【网络计划图知识点总结】
本节小结:
1.横道图的优缺点;
2.双代号网络计划图:
(1)箭线、节点、线路的理解、虚工作的作用;
(2)起点、终点各一个;
(3)节点编号由小到大,可不连续,但不重复;
(4)逻辑关系:工艺、组织;
(5)六时的计算;
(6)自由时差与总时差的区别。
(7)工作时间延长:
小于自由时差:无影响;
大于自由时差、小于总时差:影响紧后工作最早开始,不影响总工期;大于总时差:影响工期。
3.单代号网络计划图:
(1)箭线代表逻辑关系;
(2)时间间隔与自由时差的区别。
4.双代号时标网络计划图:
(1)关键线路的寻找;
(2)总时差的计算。
5.关键线路、关键工作的寻找:
(1)持续时间最长的线路为关键线路;
(2)全部由关键节点组成的线路不一定是关键线路;
(3)由关键节点组成的工作不一定是关键工作。
2Z103040施工进度控制的任务和措施
本节主要内容:
1.进度控制的任务;
2.四大纠偏措施。
2Z103041施工进度控制的任务
1.施工方进度控制的任务是依据施工任务委托合同对施工进度的要求控制施工工作进度。
2.施工方进度控制的主要工作环节:
(1)编制施工进度计划及相关的资源需求计划
(2)组织施工进度计划的实施
(3)施工进度计划的检查与调整。
