单代号、双代号网络计划图相关技术讲解(一、二建考试)
- 格式:ppt
- 大小:18.55 MB
- 文档页数:71
二建考试中快速确定单代号、双代号网络计划关键线路二级建造师考试《建设工程施工管理》科目历年真题,在第三章施工进度管理中施工进度计划的编制,以单代号、双代号工程为代表的网络计划这部分内容,是每年均进行考核的核心考点,亦是该科目全书的难点知识,其主要考点如下:1、网络计划的绘图规则及逻辑关系的判定2、网络计划相关时间参数的定义及计算3、确定关键线路本篇笔者就网络计划如何确定关键线路进行阐述。
网络计划中总时差最小的工作是关键工作。
自始至终全部由关键工作组成的线路为关键线路,或路线上总的持续时间最长的线路为关键线路。
解题方法:在单代号、双代号网络计划中,当多条箭线进入同一节点,采取顺向取大值,其他线路划掉,然后按节点从小到大的顺序顺箭线方向连接,即可得出该网络计划的关键线路。

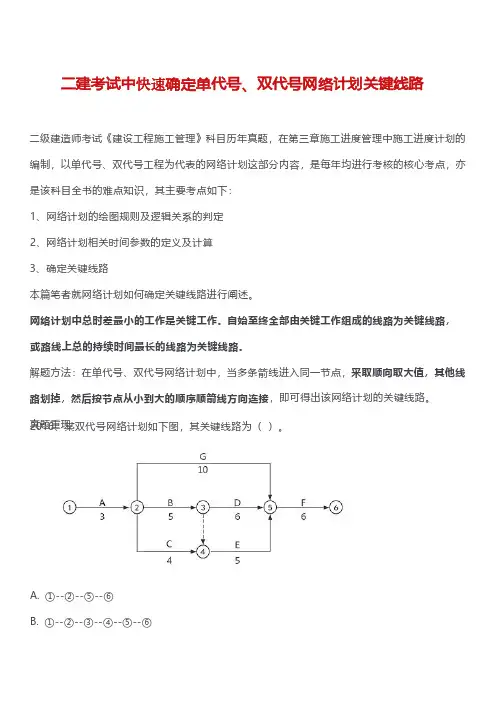

真题重现:2016、某双代号网络计划如下图,其关键线路为()。
A.①--②--⑤--⑥B.①--②--③--④--⑤--⑥C.①--②--④--⑤--⑥D.①--②--③--⑤--⑥解析:D2018.某建投工程网络计划如下图(时间单位:月),该网络计划的关键线路有( )A.①→②→⑤→⑦→⑩B.①→④→⑥→⑧→⑩C.①→②→⑤→⑥→⑧→⑩D.①→②→⑤→⑥→⑧→⑨→⑩E.①→④→⑥→⑧→⑨→⑩答案:A,C,D参考解析:如下图,关键线路有①→②→⑤→⑦→⑩、①→②→⑤→⑥→⑧→⑩、①→②→⑤→⑥→⑧→⑨→⑩,工期为15。
1、当计划工期不能满足要求工期时,选择缩短持续时间的关键工作时,宜考虑的因素:1)缩短持续时间对质量和安全不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加费用最少的工作。
