地铁隧道贯通测量报告
- 格式:doc
- 大小:41.00 KB
- 文档页数:6
贯通测量报告西安铁一院咨询监理公司重庆轨道交通三号线一期工程监理总部:我项目部承建的重庆市轨道交通三号线一期童家院子车场出入线隧道工程于2010年5月20日整体贯通,贯通后项目部立即组织测量人员进行了贯通测量,并报请铁一院驻地监理及测量监理组进行复测,现报告如下:一、测量依据、技术标准1、国标GB50026-93《工程测量规范》;2、GB50308-2008《城市轨道交通工程测量规范》;3、CJJ8-99《城市测量规范》;4、重庆市轨道交通总公司编制的《重庆轻轨较新线一期工程施工测量技术管理规定》(试行稿)。
二、测量用仪器设备外业观测分为一组进行,平面复核测量采用徕卡TCR402、仪器标称精度2”2+2ppm;搞成采用徕卡DNA03型电子水准仪,配条形码铟钢尺,仪器精度为0.3mm/Km.三、测量洞外控制测量采用GPS导线控制,在隧道施工前已布设,施工中洞内采用精密双导线控制施工测量。
童家院子车场出入线隧道左右线分别在YK0+358.871和ZK0+358.911处与车场出入线隧道下一标段贯通。
本次贯通测量童家院子车场隧道中线出口段采用已知控制点GC1为起始边,在贯通面设一点LD1,入口段采用已知控制点GC5为起始边测量贯通点LD1,其贯通测量线路示意图如下:贯通面已知点已知点已知点测点进口端出口端已知点贯通测量示意图测量操作过程中各项指标均符合规范性标准要求。
贯通测量成果如下表所示:表1 贯通测量成果表四、结论贯通误差符合《工程测量规范》GB50026-2007、《城市轻轨交通工程测量规范》GB50308-2008的精度要求,所以隧道内的加密导线点能够满足隧道整体施工及验收规范要求。
中铁七局武汉分公司重庆轻轨项目部2010年5月20日。

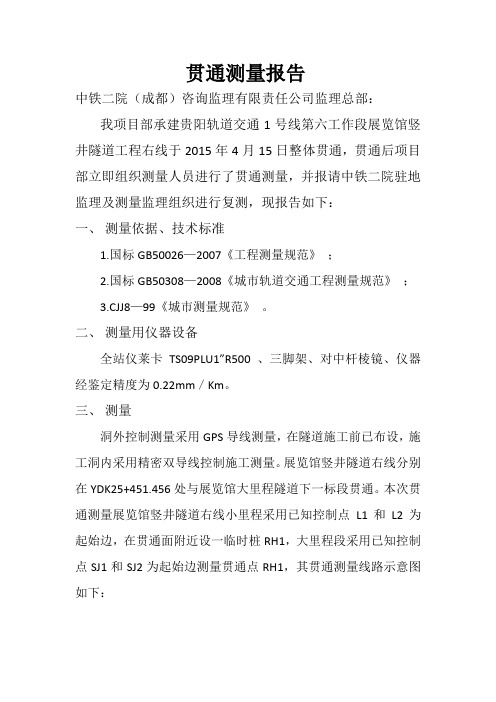

贯通测量报告
中铁二院(成都)咨询监理有限责任公司监理总部:我项目部承建贵阳轨道交通1号线第六工作段展览馆竖井隧道工程右线于2015年4月15日整体贯通,贯通后项目部立即组织测量人员进行了贯通测量,并报请中铁二院驻地监理及测量监理组织进行复测,现报告如下:
一、测量依据、技术标准
1.国标GB50026—2007《工程测量规范》;
2.国标GB50308—2008《城市轨道交通工程测量规范》;
3.CJJ8—99《城市测量规范》。
二、测量用仪器设备
全站仪莱卡TS09PLU1”R500 、三脚架、对中杆棱镜、仪器经鉴定精度为0.22mm/Km。
三、测量
洞外控制测量采用GPS导线测量,在隧道施工前已布设,施工洞内采用精密双导线控制施工测量。
展览馆竖井隧道右线分别在YDK25+451.456处与展览馆大里程隧道下一标段贯通。
本次贯通测量展览馆竖井隧道右线小里程采用已知控制点L1和L2为起始边,在贯通面附近设一临时桩RH1,大里程段采用已知控制点SJ1和SJ2为起始边测量贯通点RH1,其贯通测量线路示意图如下:
已知点
已知点
测点
贯通面
已知点已知点
小里程
大里程
贯通测量示意图
测量操作过程中各项指标均符合规范性标准要求。
贯通测量成果如下表所示:
四、结论
贯通误差符合GB50026—2007《工程测量规范》、GB50308—2008《城市轨道交通工程测量规范》、CJJ8—99《城市测量规范》的精度要求,所以隧道内的加密导线能够满足隧道整体施工及验收规范要求。
中铁十九局团贵阳轨道交通1号线第六工作段项目部
2015年4月18日。
地铁隧道贯通测量林正庆上海地铁一号线纵贯市区,全长14.7km,是上海目前较大的市政施工项目之一。
上海隧道一号线全线采用盾构机械施工,施工时要进行跟踪测量,即贯通测量。
隧道贯通测量精度指标有多种,其中横向和竖向精度指标最为重要,是衡量隧道掘进的准确程度的标准。
贯通测量指导盾构到达竖井预留门洞,要求准确贯通,因此贯通测量在盾构施工中起到很重要的作用。
地铁隧道贯通测量的目的,是使盾构准确地沿着设计轴线开挖推进,并进入接收井的预留门洞。
盾构机头中心与预留门洞中心的偏差值称为贯通误差。
预留门洞的大小,应该是盾构内径、隧道内衬管径厚度、施工误差、测量误差这四个方面的总和。
测量误差如能达到设计所要求的±5cm,就能达到贯通测量规定的要求。
但一般情况下,建设单位为了保证质量起见,对测量精度提出更高的要求。
上海地铁一号线平面首级控制为四等空中导线,一般点位设置在区间隧道附近较稳定的高大建筑物上,观测视线由空中传递,并采取强制归心测角测距。
高程控制点为二等几何水准网进行联测,点位远离施工区,较稳定。
地面坐标传递到进下隧道的方法,一般采用方向线法、投点法两种;高程控制传递至井下采用钢尺悬挂观测法进行。
常熟路站至陕西南路站区间隧道工程,由于受施工现场条件的限制,采用常规的地面坐标传递到井下的方向线法和投点法已不能保证精度,而采用经纬仪加光电测距仪直接进行传递,这是首次。
1工程概况地铁一号线常熟路站至陕西南路站区间隧道工程全长742m,为上、下两平行隧道,位于淮海中路下面。
该区间隧道采用逆向施工技术进行掘进,先埋设地下管线,在隧道轴线上预留门洞,再进行路面铺装,而后进入地下施工。
两车站各预留施工沉井,井口边长仅8m,且偏离隧道轴线设置。
沉井深15m,施工出土、进料都由井口通过。
同时控制点受施工现场限制,控制点所在的建筑物在施工区沉井旁,建筑物沉降使控制点产生位移,由此给确保隧道贯通测量的精度带来很大难度。
隧道贯通测量误差,是指纵、横向和竖向误差。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==隧道贯通报告篇一:隧道贯通测量报告长株潭城际铁路综合II标中铁十四局与中铁隧道局交叉贯通测量报告编制:复核:监理工程师:中铁十四局集团长株潭城际铁路综合II标项目经理部一工区二○一四年八月十二日一、交叉贯通测量目的为保证施工测量的准确性,保证中铁十四局树木岭隧道杨家山盾构进口段明挖段与中铁隧道局的精确贯通,我中铁十四局和中铁隧道局的测量人员在监理工程师的监督下,共同完成了隧道的贯通测量工作。
二、技术依据本次贯通测量采用以下有关测量规范进行施测。
3.1《铁路工程测量规范》(TB10101-201X);3.2《改建铁路工程测量规范》(TB10105-201X);3.3《地下铁道、轻轨交通工程规范》(GB50308-1999);3.4《城市测量规范》(GJJ8-99);3.5《新建铁路工程测量技术规范》(TB10101-99);3.6《工程测量规范》(GB50026-93);3.7 201X年导线复测成果三、仪器设备中铁十四局:瑞士莱卡TM30(1”)全站仪,中铁隧道局:瑞士莱卡TS02全站仪,本次测量所采用的仪器设备均经过有效检定。
四、交叉贯通测量的过程与方法1.平面测量的过程与方法中铁十四局:在CPII064架设全站仪,后视GCPII063并检查CPII065,用极坐标法放出转点JM22,通过JM22放出左线DK1+440处中桩和右线YDK1+439.736处中桩,打桩固定,并记录。
中铁隧道局:在CPII065架设全站仪,后视GCPII066并检查CPII064,用极坐标法放出转点JM22,通过JM22检核中铁十四局放出的左线DK1+440处中桩和右线YDK1+439.736处中桩,并记录。
五、贯通成果精度中铁十四局和中铁隧道局贯通面贯通偏差成果如下:1、贯通里程:DK1+440 YDK1+439.7362、理论坐标DK1+440:X=3118969.888; Y=500775.046YDK1+439.736: X=3118970.612; Y=500768.1343、左线DK1+440纵向贯通误差:-11mm,横向贯通误差:7.7mm,竖向贯通误差:-6.2mm3、右线DK1+439.736纵向贯通误差:-7.2mm,横向贯通误差:3.3mm,竖向贯通误差:-4.3mm六、交叉贯通误差的调整与分配方案:本次交叉贯通测量由中铁十四局和中铁隧道局双方测量及相关技术人员现场共同实测,并有监理工程师现场旁站监督共同完成。
隧道贯通误差测量报告1、前言由于隧道施工测量过程中不可避免的误差,在实际隧道开挖贯通面处存在偏差。
隧道贯通面误差主要有三个方面:即沿隧道中线方向的长度偏差为纵向贯通误差;垂直于隧道中线的左右偏差为横向贯通误差;有两进出口端高程控制点分别测得贯通面同一点的高差为高程贯通误差,其中纵向及高程贯通误差对隧道正确贯通影响不大,目前隧道贯通误差主要为横向贯通误差。
2、编制依据(1) 《工程测量规范》(GB50026-2007(2) 《国家三、四等水准测量规范》(GB/T12897-2006)(3) 《公路隧道施工技术规范》(JTG F60-2009)3、工程概况标段内隧道共1座,为隧道,该隧道设计为分离式隧道。
隧道桩号范围为左线LK79+874 LK80+515路线总长为639m 右线RK79+880- RK80+490路线总长为610m隧道洞口段围岩级别为V级,洞身段为V级、W级、皿级,设置人行横洞1处。
双向四车道高速公路,隧道设计速度:80km/h。
4、贯通误差测量实测方案及误差规定(1)贯通误差测量实测方案隧道采用双洞单向开挖,由隧道左右洞出口向进口开挖,根据隧道左右洞进出口导线布设情况:左洞出口于Z4设站,以Z3-1定向,测量GPS控制点GD006即点GD006 1;右洞出口于Y4设站,以Y3-1定向,测量GPS控制点GD006即点GD006 2分别将GD006 1和GD006 GD006 2和GD006勺坐标、高程投影至线路中线及其垂直方向上,所得差值即为隧道纵向和横向误差,测得两组高程之差即为竖向贯通误差。
(2)误差规定隧道贯通误差根据《工程测量规范》(GB50026-2007规定乩6. 2隧道工程的硼工中线在贯通面上的贯画吴差’不应大于表8. 6. 2 W.«8.az |g道工程贯通限差注;作业时,可櫃18隧勇期工方法和随道用輦的不站肖贾通请菱的调整不会显著馬响Bi诡中线几何形狀和工程性獻1,躺向駅限差可适胡宽IF•曲.8,6, 3检宜控制测量隧道控量对贯诵中的影响值,不应大于表8. 6. 3的规定.* 8^3制测量对贯通申误羞辦ffl的限值5、贯通误差测量实测数据左洞进口导线实测数据右洞进口导线实测数据详细数据见附表1、26、贯通测量实测数据分析根据实测数据及:左洞:横向贯通误差为:8.0mm < 45mm高程贯通误差为:5.2mm < 25mm右洞:横向贯通误差为:0.0mm < 45mm高程贯通误差为:4.8mm < 25mm以上实测数据计算值与限差值对比得知,隧道左右洞横向贯通误差及高程贯通误差没有超过限差。
隧道贯通测量报告:隧道贯通测量规范篇一:隧道贯通测量报告(新)贯通测量报告西安铁一院咨询监理公司重庆轨道交通三号线一期工程监理总部:我项目部承建的重庆市轨道交通三号线一期童家院子车场出入线隧道工程于2021年5月20日整体贯通,贯通后项目部立即组织测量人员进行了贯通测量,并报请铁一院驻地监理及测量监理组进行复测,现报告如下:一、测量依据、技术标准1、国标GB50026-93《工程测量规范》;2、GB50308-2021《城市轨道交通工程测量规范》;3、CJJ8-99《城市测量规范》;4、重庆市轨道交通总公司编制的《重庆轻轨较新线一期工程施工测量技术管理规定》(试行稿)。
二、测量用仪器设备外业观测分为一组进行,平面复核测量采用徕卡TCR402、仪器标称精度2”2+2ppm;搞成采用徕卡DNA03型电子水准仪,配条形码铟钢尺,仪器精度为0.3mm/Km.三、测量洞外控制测量采用GPS导线控制,在隧道施工前已布设,施工中洞内采用精密双导线控制施工测量。
童家院子车场出入线隧道左右线分别在YK0+358.871和ZK0+358.911处与车场出入线隧道下一标段贯通。
本次贯通测量童家院子车场隧道中线出口段采用已知控制点 GC1为起始边,在贯通面设一点LD1,入口段采用已知控制点GC5为起始边测量贯通点LD1,其贯通测量线路示意图如下:测点进口端已知点已知点出口端贯通测量示意图测量操作过程中各项指标均符合规范性标准要求。
贯通测量成果如下表所示:表1 贯通测量成果表四、结论贯通误差符合《工程测量规范》GB50026-20__7、《城市轻轨交通工程测量规范》GB50308-2021的精度要求,所以隧道内的加密导线点能够满足隧道整体施工及验收规范要求。
中铁七局武汉分公司重庆轻轨项目部2021年5月20日篇二:隧道贯通测量报告贾湾隧道贯通测量1、前言由于测量过程中不可避免地带有误差,因此贯通实际上总是存在偏差的。
隧道贯通接合处的偏差可能发生在空间的三个方向中,即沿隧道中心线的长度偏差,为纵向贯通误差;垂直于隧道中心线的左右偏差,为横向贯通误差;和上下的偏差,为高程贯通误差。
隧道贯通测量实习报告隧道贯通测量实习报告新建合福铁路安徽段站前四标闻家山隧道贯通测量报告1、前言隧道贯通面接合处的偏差可以分解为空间的三个方向,即沿隧道中心线的长度偏差,为纵向贯通误差;垂直于隧道中心线的左右偏差,为横向贯通误差;还有高程贯通误差。
纵向贯通误差只对贯通在距离上有影响,对隧道的质量没有影响,而后两种方向上的偏差对隧道质量有直接影响。
2、工程概述新建合福铁路安徽段站前四标的闻家山隧道,位于安徽省铜陵县境内,隧道洞身穿越区为低山丘陵区,地形起伏较大,进、出口山坡较陡峭。
隧道里程为DK154+980~DK155+280,全长300m,为双线隧道。
隧道位于R=8000m的左偏曲线上,为大断面单洞室双线结构。
开挖施工采用新澳法,从隧道进口向出口单向开挖,其中进出口洞门DK154+980~DK155+035与DK155+247~DK155+280段为明挖段。
3、贯通误差测量3.1贯通测量方案(1)隧道开挖控制测量说明闻家山隧道施工采用从进口单向掘进的方法。
隧道DK154+980~DK155+247开挖的控制测量采用全站仪从进口GPS控制测量主网边测量洞内导线点,利用电子水准仪从进口洞门水准点对洞内做二等水准控制,对隧道开挖和二次衬砌进行施工测量控制。
(2)贯通测量具体实施方案隧道贯通前,由于DK155+247~DK155+280段为明挖段,是使用出口导线点和水准点测量控制的,根据现场施工情况,实际贯通面里程为DK155+247。
平面贯通测量,用原隧道进口洞内的导线点放样出DK155+247的对应隧道中线桩,再使用隧道出口洞外的导线点,对该中线桩进行测量,分别测取桩点的平面坐标,将两组坐标分别投影到贯通面上和隧道中线上,则贯通面上的投影差值即为横向贯通误差,在中线上的投影差值即为纵向贯通误差。
高程贯通测量,采用二等水准测量方法,从隧道洞内联测进口和出口附近的水准点,得到高程不符值即为实际的竖向贯通误差。
地铁盾构隧道贯通测量技术分析摘要:在社会经济水平显著提升的背景下,地铁工程的建设数量有所增加,在地铁隧道建设过程中,盾构技术是最为常用的施工方法,而保障盾构机能按照工程设计准确推进的重要一方面就是确保工程测量的精确度,而地铁在盾构隧道贯通中会涉及多个方面的测量。
对此,本文将在对地铁贯通测量误差的来源及分配进行简单分析的基础上,对测量误差的控制进行简要分析。
关键词:盾构施工;隧道贯通;测量误差引言在城市地铁工程地建设过程中,盾构法施工是比较常见的施工方法,而为了保证盾构法施工的准确性,就需要有较高的测量精度,减少贯通误差,从而保证工程的质量。
因此,本文对地铁盾构隧道贯通测量误差控制与实施进行研究具有一定的作用。
1盾构隧道测量概述盾构法隧道工程施工,需要进行的测量工作主要包括以下几点。
(1)地面控制测量:在地面上建立平面和高程控制网;(2)联系测量:将地面上的坐标、方向和高程传到地下,建立地面地下统一坐标系统;(3)地下控制测量:包括地下平面和高程控制;(4)隧道施工测量:根据隧道设计进行放样,指导开挖及衬砌的中线和高程测量。
所有这些测量工作的作用是以下几个方面。
(1)在地下标定出地下工程建筑物的设计中心线和高程,为开挖、衬砌和施工指定方向和位置;(2)保证在开挖面的掘进中,施工中线在平面和高程上按设计的要求正确贯通,保证开挖不超过规定的界线,保证所有建筑物在贯通前能正确地修建;3)保证设备的正确安装;(4)为设计和管理部门提供竣工测量资料等。
盾构施工测量不仅要保障盾构机沿着隧道设计轴线运行,随时提供盾构机掘进的瞬时姿态,为盾构机操作人员提供盾构机姿态修正参数,同时还要对隧道衬砌环的安装质量进行测定。
要保证盾构机从始发井经区间隧道准确进入接收井,必须以较高的精度实施盾构法隧道施工测量。
2隧道贯通测量误差的来源与控制分析2.1隧道贯通测量误差的来源在隧道测量过程中,对于使用中线法进行隧道贯通的施工,测量的时候要从两个测量方向向贯通面延伸到中线的位置,这两个方向需要各自定桩,然后测量两桩之间的距离,这个距离就是横向贯通误差;两个桩之间的距离之差就是纵向贯通误差(两个桩在测量完成之后需要拔除)。
毕业设计(论文)题目地铁隧道贯通测量英文题目Through Measuremen o t f Subway Tunnel摘要为了使两个或多个掘进工作面按其设计要求在预定地点正确接通而进行的工作叫做贯通测量,这是一项重要的地下隧道施工技术。
贯通测量的基本任务是保证各项掘进工作面均沿着设计的位置和方向掘进,使贯通后结合处不超过规定的限度。
贯通测量工作直接影响到地下工程的质量,因此有必要对其方法做系统的学习研究关键字:地下工程测量沈阳地铁贯通测量AbstractThe main target of through measurement is to make sure two or more heading face according to the design requirements connected at the correct point. Through measuremen,t one of the underground measurement methods, is an important technology of underground tunnel construction.Through measurement direct impact the quality of underground works. It is therefore necessary to make its way to study systems.Key word:underground measurement, Shenyang metro, through measurement目录绪论 (1)1.概述........................................................ 1...1.1 贯通测量通常有以下几项工作:............................ 1.1.2 贯通测量设计书的编制和测量方案的选择.................... 1. 2.沈阳地铁二号线文-五区间贯通测量 ............................2..2.1 工程概况................................................ 2...2.2 文-五区间测量工作特点................................... 2..2.3 文-五区间隧道贯通误差测量方案........................... 2..2.4 巷道贯通误差测量预计程序................................3..2.5 沈阳地铁二号线文-五区间贯通测量成果.................... 5.结论.. (8)参考文献....................................................... 8...致谢.. (8)绪论两井间的巷道贯通,是指在巷道贯通前不能由井下的一条起算边向贯通巷道的两端敷设井下导线的贯通。
新建铁路贵阳至广州线GGTJ-8标一项目部两安隧道进口与1#斜井贯通误差报告编制:计算:复核:中铁十三局集团XXX贵广铁路工程指挥部第一项目部2011年8月目录1、前言 ------------------------------------------------------------------------------ - 2 -2、编制依据------------------------------------------------------------------------ - 2 -3、工程概况------------------------------------------------------------------------ - 2 -4、贯通误差测量 ----------------------------------------------------------------- - 3 -4.1贯通测量实际观测值的确立----------------------------------------------------------------------- - 3 -4.2隧道贯通面相对坐标系的建立 ------------------------------------------------------------------- - 3 -4.3贯通测量实测方案及误差规定 ------------------------------------------------------------------- - 5 -4.4贯通测量实测 ------------------------------------------------------------------------------------------ - 5 -4.4.1贯通测量实测数据 -------------------------------------------------------------------------- - 6 -4.4.2贯通测量实测数据分析 ------------------------------------------------------------------- - 6 -5、贯通误差调整方案----------------------------------------------------------- - 7 -5.1隧道平面贯通误差调整 ----------------------------------------------------------------------------- - 7 -5.2隧道竖向贯通误差调整 ----------------------------------------------------------------------------- - 8 -1、前言由于隧道施工测量过程中不可避免的误差,在实际隧道开挖贯通面处存在偏差。
一、工程概况
本工程为南京地铁xxx号线xxx标,本标段从xxx站(不包括)向东沿规划的麒麟路线前行,到达xxx站,全长2094.702m。
此次为xx区间左线隧道贯通控制点测量报告。
二、本标段目前施工状况
xx站主体结构已封顶,1号出入口进行顶板钢筋绑扎施工,4号出入口正在进行土方开挖。
区间正在进行联络通道施工。
对测量中心所交接的平面控制点,水准控制点已经复测完成,成果自检合格。
三、测量依据
1.《城市轨道交通工程测量规范》GB50308-2008;
2.《工程测量规范》GB50026-2007;
3.《国家一、二等水准测量规范》GB12897—2006;
4. 业主提供的首及控制网数据
四、复测及加密使用仪器
全站仪:徕卡T1201+ 水准仪:苏光DS05
五、测量方法及过程
1.导线测量
隧道贯通测量用LS9、LS7为起始点,用DLZ1、KSZ1为终点,采用附合导线方法,进行左线隧道贯通控制点测量。
隧道
内贯通控制点共计11个,分别是Z30、Z180、Z320、Z486、Z600、
Z730、Z850、Z1080、Z1200、Z1366、Z1480。
(1)导线测量技术要求
表1精密导线测量技术要求
(2)导线测量方法及要求
导线测量前应对仪器进行常规检查与校正。
其水平角观测应符合以下要求:
1)导线点上只有二个方向时,应采用左、右角观测,左右角平均值之和与360°的较差应小于4″;
奇数测回观测顺序盘左后视——前视盘右前视——后视偶数测回观测顺序盘左前视——后视盘右后视——前视2)前后视边长相差较大,观测需调焦时,采用同一方向正倒镜同时观测法,此时一个测回中不同方向不考虑2C较差的限制。
3)本标段采用I级全站仪观测,水平角观测一测回内2C较差不大于9″。
4)因采用带有双轴补偿器的I级全站仪,故测角时可不配置度盘。
5)仪器或反光棱镜的对中误差不应大于2mm.
6)补偿器的补偿要求,在仪器补偿器的补偿区间,对观测成果应能进行有效补偿。
如受外界因素(如震动)的影响,仪器的补偿器无法正常工作或超出补偿器的补偿范围时,应停止观测。
7)当观测方向不多于3个时,可不归零。
当方向多于6个时,进行分组观测。
8)水平角的观测值应取各测回的平均数作为测站成果。
9)水平角观测误差超限时,应在原来度盘上重测,并应符合下列规定:
a 、一测回内2C互差或同一方向值各测回较差超限时,应重测超限方向,并联测零方向。
b 、下半测回归零差或零方向的2C互差超限时,应重测该测回。
c 、若一测回中重测方向数超过总方向数的1/3时,应重测该测回。
当重测的测回数超过总测回数的1/3时,应重测该站。
在精密导线网结点或卫星定位控制点上观测水平角时还应符合以下要求:
1)在附合导线两端的卫星定位控制点上观测时,宜联测两个卫星定位控制点方向,夹角的平均观测值与卫星定位控制点坐标反算夹角之差应小于6″;
2)方向数超过3个时,采用方向观测法,方向数不多于3个时可不归零。
3)方向观测法水平角观测的技术要求应符合表2的规定:
表2 方向观测法水平角观测技术要求
4)距离测量应符合表3规定
表3量限差技术要求(
mm ) 5)测距时应读取温度和气压,测前、测后各读取一次,取平均值作为测站的气象数据。
温度读至0.2℃,气压读至50Pa 。
2.施工高程控制网加密测量
高程加密测量以车站底板YX1
为起始点,用灵山站水准点Z2为终点。
采用附合水准路线,按二等水准测量要求进行测量。
(1)水准网测量的主要技术要求(表4)
(表4)水准网测量的主要技术要求
(2)高程控制网的观测方法及要求
外业按地铁二等精度要求进行施测,水准测量采用精密水准测量方法和L 8
±mm (L
为水准路线长,以km 计)的精度要求进行施测。
水准测量测站观测限差应符合表5的规定。
表5地铁二等水准测量的测站观测限差(mm )
精密水准的观测方法如下:
① 往测 奇数站上为: 后---前---前---后 偶数站上为: 前---后---后---前 ② 返测 奇数站上为: 前---后---后---前 偶数站上为: 后---前---前---后 ③ 为了保证前后视距不超限,在测量时应带一把皮尺由两人专门负责测距以确保测量成果一次合格。
④ 测量宜选择在早上或下午,根据南京目前的天气情况我们选
择在下午进行测量。
⑤两次观测高差超限时应重测,当重测成果与原来成果比较,其较差合格时,取其平均值。
六、依附资料(见附件)。
