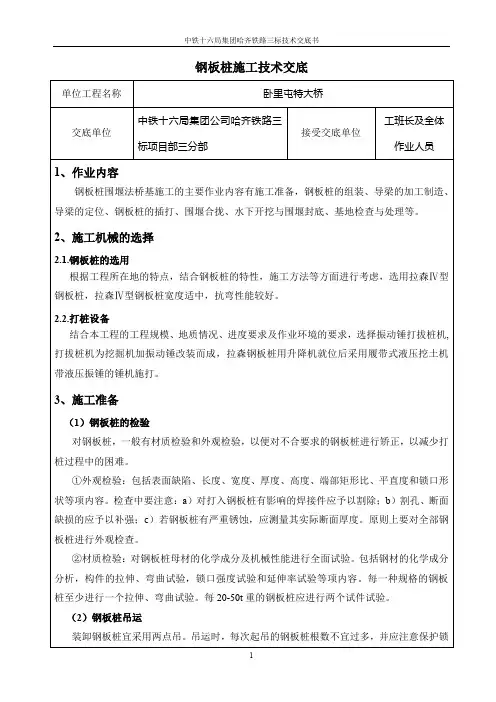

钢板桩施工技术交底单位工程名称卧里屯特大桥交底单位中铁十六局集团公司哈齐铁路三标项目部三分部接受交底单位工班长及全体作业人员1、作业内容钢板桩围堰法桥基施工的主要作业内容有施工准备,钢板桩的组装、导梁的加工制造、导梁的定位、钢板桩的插打、围堰合拢、水下开挖与围堰封底、基地检查与处理等。
2、施工机械的选择2.1.钢板桩的选用根据工程所在地的特点,结合钢板桩的特性,施工方法等方面进行考虑,选用拉森Ⅳ型钢板桩,拉森Ⅳ型钢板桩宽度适中,抗弯性能较好。
2.2.打桩设备结合本工程的工程规模、地质情况、进度要求及作业环境的要求,选择振动锤打拔桩机,打拔桩机为挖掘机加振动锤改装而成,拉森钢板桩用升降机就位后采用履带式液压挖土机带液压振锤的锤机施打。
3、施工准备(1)钢板桩的检验对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。
①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。
检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度。
原则上要对全部钢板桩进行外观检查。
②材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。
包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。
每一种规格的钢板桩至少进行一个拉伸、弯曲试验。
每20-50t重的钢板桩应进行两个试件试验。
(2)钢板桩吊运装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单根起吊。
成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
(3)钢板桩堆放钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。
堆放时应注意:①堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;②钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;③钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一般为3-4米,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2米。

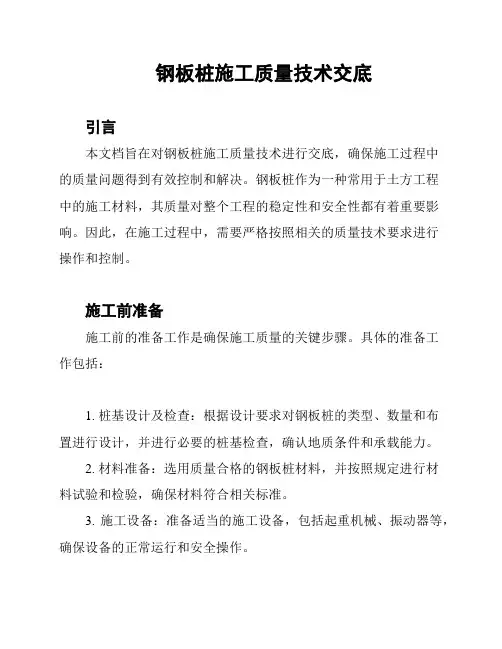

钢板桩施工质量技术交底1. 引言本文档旨在就钢板桩施工质量的关键技术进行详细说明和交底。
钢板桩作为一种常用的基坑支护结构材料,在施工中需要严格控制质量,以确保施工质量和施工安全。
2. 钢板桩的种类和材质选择钢板桩可分为冷弯压型和热轧型两种。
冷弯压型钢板桩具有搭接连接方式,适用于较小的基坑支护工程;热轧型钢板桩具有锁合连接方式,适用于较大的基坑支护工程。
在选择钢板桩材质时,应考虑地下水位、土壤类型和承载力等因素,并确保材料符合国家标准和规范要求。
3. 钢板桩的安装要点钢板桩安装的关键要点包括预埋、定位、垂直度、纵向拼接和水平支撑等。
在预埋过程中,应确保预埋位置准确无误,并注意保护桩身不受损坏。
在定位过程中,应使用水平仪和吊具等工具进行准确定位。
在垂直度控制方面,应通过测量和调整确保桩体垂直度符合要求。
在纵向拼接过程中,应注意连接紧密,确保桩体的整体稳定性。
在水平支撑方面,应选择合适的支撑方式,确保钢板桩的水平度。
4. 钢板桩施工质量检查钢板桩施工质量检查包括尺寸检查、焊接质量检查、嵌接质量检查和防腐涂层质量检查等多个方面。
在尺寸检查过程中,应按照设计要求对钢板桩的长度、宽度和厚度进行检查。
在焊接质量检查方面,应检查焊缝的强度和牢固性。
在嵌接质量检查方面,应检查嵌接部位的嵌接长度和嵌接密实度。
在防腐涂层质量检查方面,应检查涂层的均匀性和附着力。
5. 钢板桩施工质量整改措施如果在施工过程中发现钢板桩施工质量存在问题,应及时采取整改措施。
整改措施包括重新安装、加固、修复和更换等。
在整改过程中,应根据具体情况采取相应的技术措施,并确保整改后的质量满足设计和规范要求。
6. 总结钢板桩施工质量的技术交底是确保施工质量和施工安全的重要环节。
通过详细说明钢板桩的种类和材质选择、安装要点、施工质量检查以及整改措施,可以提高施工的质量水平和效率,确保基坑支护工程的安全稳定进行。
以上是钢板桩施工质量技术交底的内容,希望各相关人员能够认真理解和遵守,以确保施工质量和工程安全。
钢板桩施工质量技术交底引言本文档旨在对钢板桩施工质量技术进行交底,确保施工过程中的质量问题得到有效控制和解决。
钢板桩作为一种常用于土方工程中的施工材料,其质量对整个工程的稳定性和安全性都有着重要影响。
因此,在施工过程中,需要严格按照相关的质量技术要求进行操作和控制。
施工前准备施工前的准备工作是确保施工质量的关键步骤。
具体的准备工作包括:1. 桩基设计及检查:根据设计要求对钢板桩的类型、数量和布置进行设计,并进行必要的桩基检查,确认地质条件和承载能力。
2. 材料准备:选用质量合格的钢板桩材料,并按照规定进行材料试验和检验,确保材料符合相关标准。
3. 施工设备:准备适当的施工设备,包括起重机械、振动器等,确保设备的正常运行和安全操作。
施工过程质量要求在施工过程中,需要注意以下质量要求:1. 钢板桩的安装:确保钢板桩垂直度和位置的准确性,严禁出现倾斜、偏位等现象。
对于相邻钢板桩的连接,必须采取正确的连接方式和固定措施,确保连接牢固。
2. 桩顶水平度:施工过程中需要对钢板桩的顶部进行水平度测量,确保钢板桩顶部的水平度符合要求。
3. 沉桩控制:钢板桩的沉桩过程需要进行控制,确保在合理范围内沉桩深度均匀,避免桩顶高低不平的情况发生。
4. 焊接质量:如果在施工中需要进行钢板桩的焊接,必须按照相关的焊接工艺要求进行操作,确保焊缝质量符合技术标准。
5. 桩端封闭:在桩底施工完成后,需要对钢板桩的底端进行封闭,避免土壤进入桩内影响桩的稳定性和承载能力。
施工监测和验收在施工过程中,需要进行施工质量监测和验收,确保施工质量符合要求。
具体措施包括:1. 施工过程监测:对施工过程中的关键操作进行监测,包括钢板桩的安装情况、沉桩深度等数据的记录和监测。
2. 质量验收标准:根据相关的质量验收标准,对施工完成后的钢板桩进行验收,确保施工质量符合规定要求。
3. 质量记录保存:对施工过程和质量验收的记录进行保存,以备后续的质量追溯和分析。
钢板桩施工技术交底钢板桩施工技术交底一、引言随着建筑工程行业的不断发展,钢板桩施工技术作为一种先进的地下连续墙技术,在建筑基础施工中得到了广泛应用。
本文将详细介绍钢板桩施工技术的特点、施工流程、技术要点以及注意事项,以期为相关施工提供指导和帮助。
二、钢板桩施工技术概述钢板桩施工是一种采用钢板桩材料,通过振动、冲击或水力等方式将其打入地下,再拔出,从而形成地下连续墙的施工技术。
它具有施工速度快、适应性强、承载力高、环保性能好等优点,被广泛应用于桥梁、隧道、核电站等建筑基础工程中。
三、钢板桩施工技术流程1、施工准备:包括场地平整、清理障碍物、确定施工顺序和方向等。
2、导向槽设置:按照设计要求,沿基坑边缘设置导向槽,确定钢板桩的位置。
3、钢板桩打设:根据施工要求,选择合适的钢板桩材料和施工设备,将其打入地下。
4、填充缝隙:对于钢板桩之间的缝隙,需要进行填充,以提高墙体的整体性和防水性能。
5、支撑加固:对于需要提高承载力的部位,需要进行支撑加固。
6、拔出钢板桩:施工完成后,按照规定的施工顺序,逐根拔出钢板桩。
四、钢板桩施工技术要点1、施工设备选择:根据不同的施工环境和要求,选择合适的施工设备,如振动锤、液压锤等。
2、钢板桩材料选择:根据设计要求,选择合适的钢板桩材料,如拉森式、U型等。
3、施工顺序选择:按照规定的施工顺序,进行钢板桩的打设,以避免墙体变形和渗水。
4、钢板桩打设方法选择:根据施工环境和要求,选择合适的打设方法,如单根打入、分组打入等。
5、钢板桩连接方式选择:根据设计要求,选择合适的连接方式,如焊接、螺栓连接等。
五、钢板桩施工注意事项1、施工前需要进行充分的现场调查和方案论证,确保施工顺利进行。
2、施工过程中需要严格按照设计要求和施工规范进行操作,确保施工质量。
3、对于施工过程中出现的问题,需要及时采取措施进行处理,避免造成安全和质量事故。
4、施工完成后需要进行质量检测和评定,确保满足设计要求和使用安全。

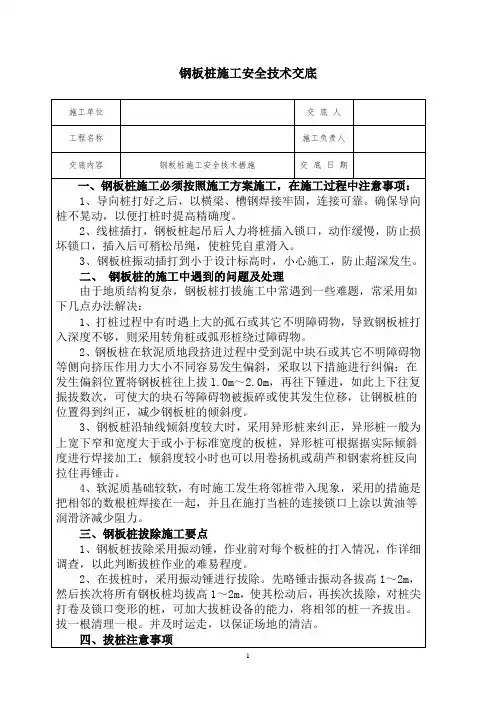

钢板桩施工安全技术交底随着我国经济的快速发展,城市建设步入快车道,大量的基础工程建设让钢板桩作为一种高效安全的工程施工方式受到关注。
然而,钢板桩施工作业中一旦发生事故往往带有极大的危险,因此加强钢板桩施工安全技术交底是非常必要的。
一、钢板桩施工中的安全隐患在实际工程施工中,钢板桩施工安全考虑的不够充分,造成安全隐患较多,主要包括以下几个方面:1. 地基情况不清晰:在施工前无法准确了解地下情况,往往导致钢板桩锁死等问题。
当发生这种情况时,往往需要采用直接锚固或加固钢板桩等方式解决问题,但这些方式都比较复杂且存在危险。
2. 土体坍塌:钢板桩挖掘工作需要将土壤取出,此时土壤容易产生塌陷。
当钢板桩轻微下沉或外力紊乱时,土体容易发生局部崩塌甚至整体坍塌,这对现场工作人员的安全构成威胁。
3. 壤仪崩溃或崩落:施工过程中,钢板桩是通过挖掘的方式将钢板桩置入土体中。
当土体强度不足、钢板桩埋入深度高于建造深度、土体表层软弱等情况发生时,往往会直接导致桩机或壤仪崩溃、崩落,严重时甚至会危害现场工人的生命安全。
二、钢板桩施工安全技术交底在钢板桩施工安全交底中,首先应该考虑现场人员的安全,严格按照安全规范操作,确保每一个操作流程都符合相关标准,并且及时排除不符合标准的操作。
1. 提前了解地下情况施工前需要清晰了解钢板桩施工地下情况,判断地下情况后综合考虑各个因素,选择相应的施工方法,以及施工过程中需要注意的问题和应急措施等,以此来保证施工的安全。
2. 工程现场防护在施工现场设置围挡或防护网,为施工人员在施工现场落实相关行动方案,并通过人员引导和标识等措施,确保现场人员安全,防止施工现场意外人员或其它机械设备因不可预见的原因而危及安全。
3. 施工作业规范严格按照作业规程执行,保证人员施工操作安全规范,保障施工质量,减少施工事故的风险。
4. 多吊多挖,钢板桩外壁飞石防护钢板桩施工过程中,如发现渗出泥土及遇块石,首先疏松周围土体,并采用钩吊挖,避免将杂物推向施工人员或现场其他设备上坠。
