钢板桩施工技术交底大全
- 格式:docx
- 大小:43.72 KB
- 文档页数:12
钢板桩施工质量技术交底1. 引言本文档旨在就钢板桩施工质量的关键技术进行详细说明和交底。
钢板桩作为一种常用的基坑支护结构材料,在施工中需要严格控制质量,以确保施工质量和施工安全。
2. 钢板桩的种类和材质选择钢板桩可分为冷弯压型和热轧型两种。
冷弯压型钢板桩具有搭接连接方式,适用于较小的基坑支护工程;热轧型钢板桩具有锁合连接方式,适用于较大的基坑支护工程。
在选择钢板桩材质时,应考虑地下水位、土壤类型和承载力等因素,并确保材料符合国家标准和规范要求。
3. 钢板桩的安装要点钢板桩安装的关键要点包括预埋、定位、垂直度、纵向拼接和水平支撑等。
在预埋过程中,应确保预埋位置准确无误,并注意保护桩身不受损坏。
在定位过程中,应使用水平仪和吊具等工具进行准确定位。
在垂直度控制方面,应通过测量和调整确保桩体垂直度符合要求。
在纵向拼接过程中,应注意连接紧密,确保桩体的整体稳定性。
在水平支撑方面,应选择合适的支撑方式,确保钢板桩的水平度。
4. 钢板桩施工质量检查钢板桩施工质量检查包括尺寸检查、焊接质量检查、嵌接质量检查和防腐涂层质量检查等多个方面。
在尺寸检查过程中,应按照设计要求对钢板桩的长度、宽度和厚度进行检查。
在焊接质量检查方面,应检查焊缝的强度和牢固性。
在嵌接质量检查方面,应检查嵌接部位的嵌接长度和嵌接密实度。
在防腐涂层质量检查方面,应检查涂层的均匀性和附着力。
5. 钢板桩施工质量整改措施如果在施工过程中发现钢板桩施工质量存在问题,应及时采取整改措施。
整改措施包括重新安装、加固、修复和更换等。
在整改过程中,应根据具体情况采取相应的技术措施,并确保整改后的质量满足设计和规范要求。
6. 总结钢板桩施工质量的技术交底是确保施工质量和施工安全的重要环节。
通过详细说明钢板桩的种类和材质选择、安装要点、施工质量检查以及整改措施,可以提高施工的质量水平和效率,确保基坑支护工程的安全稳定进行。
以上是钢板桩施工质量技术交底的内容,希望各相关人员能够认真理解和遵守,以确保施工质量和工程安全。
钢板桩施工技术交底钢板桩施工技术交底一、引言随着建筑工程行业的不断发展,钢板桩施工技术作为一种先进的地下连续墙技术,在建筑基础施工中得到了广泛应用。
本文将详细介绍钢板桩施工技术的特点、施工流程、技术要点以及注意事项,以期为相关施工提供指导和帮助。
二、钢板桩施工技术概述钢板桩施工是一种采用钢板桩材料,通过振动、冲击或水力等方式将其打入地下,再拔出,从而形成地下连续墙的施工技术。
它具有施工速度快、适应性强、承载力高、环保性能好等优点,被广泛应用于桥梁、隧道、核电站等建筑基础工程中。
三、钢板桩施工技术流程1、施工准备:包括场地平整、清理障碍物、确定施工顺序和方向等。
2、导向槽设置:按照设计要求,沿基坑边缘设置导向槽,确定钢板桩的位置。
3、钢板桩打设:根据施工要求,选择合适的钢板桩材料和施工设备,将其打入地下。
4、填充缝隙:对于钢板桩之间的缝隙,需要进行填充,以提高墙体的整体性和防水性能。
5、支撑加固:对于需要提高承载力的部位,需要进行支撑加固。
6、拔出钢板桩:施工完成后,按照规定的施工顺序,逐根拔出钢板桩。
四、钢板桩施工技术要点1、施工设备选择:根据不同的施工环境和要求,选择合适的施工设备,如振动锤、液压锤等。
2、钢板桩材料选择:根据设计要求,选择合适的钢板桩材料,如拉森式、U型等。
3、施工顺序选择:按照规定的施工顺序,进行钢板桩的打设,以避免墙体变形和渗水。
4、钢板桩打设方法选择:根据施工环境和要求,选择合适的打设方法,如单根打入、分组打入等。
5、钢板桩连接方式选择:根据设计要求,选择合适的连接方式,如焊接、螺栓连接等。
五、钢板桩施工注意事项1、施工前需要进行充分的现场调查和方案论证,确保施工顺利进行。
2、施工过程中需要严格按照设计要求和施工规范进行操作,确保施工质量。
3、对于施工过程中出现的问题,需要及时采取措施进行处理,避免造成安全和质量事故。
4、施工完成后需要进行质量检测和评定,确保满足设计要求和使用安全。

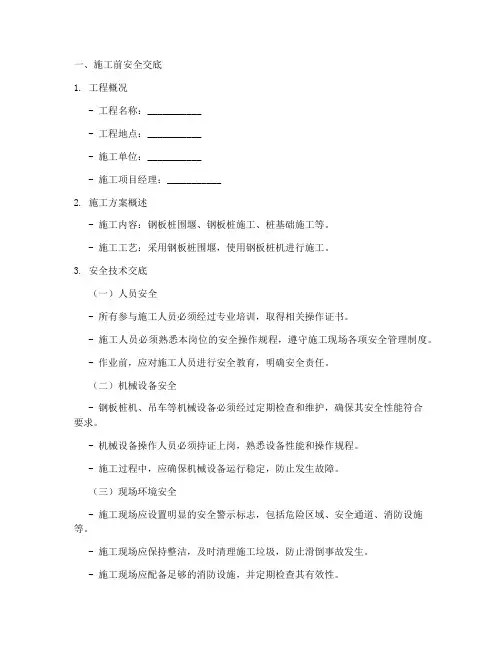

钢板桩施工安全技术交底模板一:本旨在对钢板桩施工的安全技术进行交底,确保施工过程中各项安全事项得到充分重视和执行。
以下是钢板桩施工安全技术交底的详细内容:1.施工前准备:1.1 确保施工区域的安全环境;1.2 对施工场地进行勘察,并标明相关危险区域;1.3 检查所有设备和工具的工作状况;1.4 要求施工人员进行必要的安全培训和指导。
2.钢板桩施工过程安全措施:2.1 对施工现场进行恰当的防护,包括安装警示标志和设置隔离带等;2.2 在施工现场布置逃生通道,并设置消防器材;2.3 确保钢板桩安全运输到施工现场;2.4 制定合理的起吊方案,并使用合适的起吊设备;2.5 进行必要的测试和检验,包括垂直度、强度等;2.6 使用专用的锤头和安全杆进行钢板桩的驱动;2.7 定期检查和维护施工设备,确保其正常运行;2.8 减少人员在施工现场活动,避免安全事故的发生。
3.施工后安全措施:3.1 清理施工现场,确保无遗留物和危险物;3.2 按要求对钢板桩进行记录和分类,以备日后跟踪和维护;3.3 进行施工后的安全总结和经验交流。
4.本所涉及附件:附件1. 钢板桩施工计划书附件2. 钢板桩施工计划时间表附件3. 钢板桩施工现场平面图附件4. 钢板桩施工安全检查记录5.本所涉及的法律名词及注释:法律名词1:施工现场-指实施施工工程及周边地区。
法律名词2:逃生通道-为人员在紧急情况下迅速撤离提供的通道。
模板二:本旨在对钢板桩施工的安全技术进行交底,确保施工过程中各项安全事项得到充分重视和执行。
以下是钢板桩施工安全技术交底的详细内容:1.施工前准备:1.1 确保施工区域的安全环境;1.2 对施工场地进行详细勘察,并标明各种隐患和危险区域;1.3 检查所有设备和工具的工作状况,并进行必要的维护和修理;1.4 要求施工人员进行相关安全培训和技术指导。
2.钢板桩施工过程安全措施:2.1 在施工现场设置合适的警示标志和警戒线,警示施工人员和外来人员注意安全;2.2 建立并保持良好的施工现场秩序,确保施工设备和材料摆放整齐有序;2.3 对各项施工工序进行严格监控,确保操作规范和安全;2.4 采用适当的起吊设备进行钢板桩的运输和安装;2.5 在钢板桩施工现场设置防护网和安全围栏,避免人员误入危险区域;2.6 定期对钢板桩进行检查,确保其强度和稳定性;2.7 制定应对突发事件的应急预案,确保及时应对并减少损失;2.8 每日进行施工记录和安全检查,及时发现和处理问题。

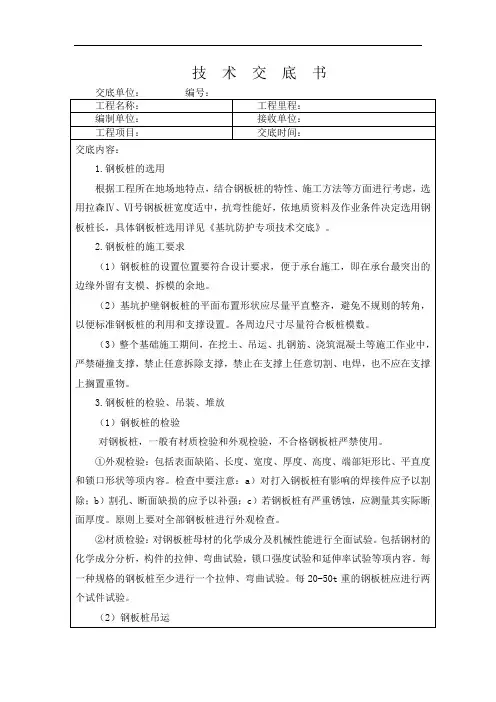

钢板桩施工技术交底记录大全技术交底书交底单位:编号:工程名称:编制单位:工程项目:交底内容:1.钢板桩的选用根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,选用拉森Ⅳ、Ⅵ号钢板桩宽度适中,抗弯性能好,依地质资料及作业条件决定选用钢板桩长,具体钢板桩选用详见《基坑防护专项技术交底》。
2.钢板桩的施工要求(1)钢板桩的设置位置要符合设计要求,便于承台施工,即在承台最突出的边缘外留有支模、拆模的余地。
(2)基坑护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。
各周边尺寸尽量符合板桩模数。
(3)整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。
3.钢板桩的检验、吊装、堆放(1)钢板桩的检验对钢板桩,一般有材质检验和外观检验,不合格钢板桩严禁使用。
①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。
检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度。
原则上要对全部钢板桩进行外观检查。
②材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。
包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。
每一种规格的钢板桩至少进行一个拉伸、弯曲试验。
每20-50t重的钢板桩应进行两个试件试验。

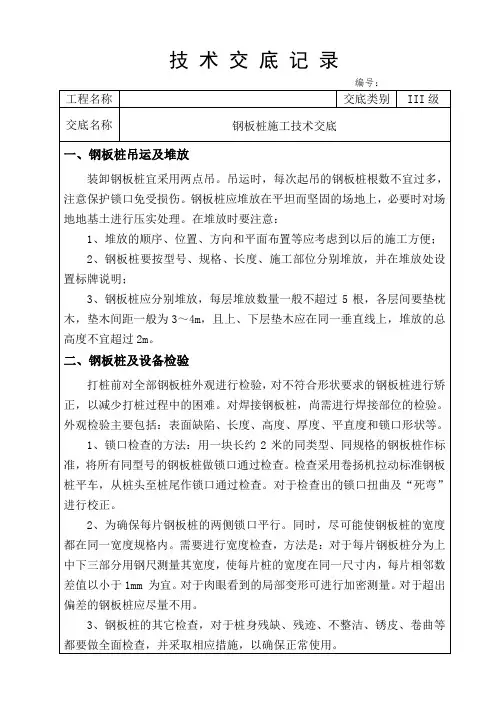

(2)钢板桩吊运工程里程:接收单元:交底时间:装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单根起吊。
成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
(3)钢板桩堆放:钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。
堆放时应注意:①堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;②钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;③钢板桩应分层堆放,每层堆放数目普通不超过5根,各层间要垫枕木,垫木间距普通为3-4米,且上、基层垫木应在同一垂直线上,堆放的总高度不宜超过2米。
一、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工地点:___________4. 施工期限:___________5. 施工内容:基坑支护、围堰、临时道路等。
二、安全技术交底内容1. 人员要求(1)施工人员必须持有相关上岗证,具备相应的专业技能和操作经验。
(2)进入施工现场必须穿戴好劳动保护用品,如安全帽、工作服、防护鞋等。
(3)施工人员应熟悉本工种的安全技术规程,严格遵守操作规程。
2. 材料要求(1)钢板桩应符合国家相关标准,确保质量合格。
(2)钢板桩进场后,应按照规格、型号、数量进行验收,合格后方可使用。
(3)严禁使用已损坏、变形或锈蚀严重的钢板桩。
3. 施工准备(1)施工前应进行现场勘查,了解地质条件、地下管线等信息。
(2)制定详细的施工方案,明确施工步骤、安全措施等。
(3)做好施工前的安全教育和技术交底工作。
4. 施工过程(1)钢板桩的运输、堆放应严格按照规范要求进行,确保安全。
(2)钢板桩的打设应遵循以下步骤:1)测量定位,确定桩位。
2)吊装钢板桩,使桩身与桩位对齐。
3)打桩机将钢板桩打入土中,直至达到设计深度。
4)检查桩的垂直度和直线度,确保符合要求。
5)焊接连接,确保钢板桩的连接牢固。
(3)施工过程中,非操作人员应远离施工区域,避免发生安全事故。
5. 安全措施(1)施工现场应设置明显的警示标志,禁止无关人员进入。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏等。
(3)施工过程中,操作人员应遵守以下安全操作规程:1)吊装钢板桩时,应使用钢丝绳等专用工具,确保吊装安全。
2)打桩过程中,操作人员应穿戴防护眼镜,防止飞溅物伤害。
3)焊接过程中,操作人员应穿戴防护服、防护手套等,防止高温和火花伤害。
4)施工过程中,应定期检查设备、工具等,确保其完好。
6. 事故处理(1)发生安全事故时,应立即停止施工,并立即上报相关部门。
(2)根据事故原因,采取相应的处理措施,确保事故得到妥善处理。

钢板桩安全技术交底钢板桩安全技术交底一、前言1.1 目的本文档旨在向施工人员交底钢板桩的安全技术,确保施工过程中的安全和高效。
1.2 范围本文档适合于所有参预钢板桩施工的工作人员,包括项目经理、工程师、施工人员等。
二、基本概念和术语2.1 钢板桩钢板桩是一种用于地基工程的支撑结构,由厚度较大的钢板沿垂直方向插入土壤形成。
2.2 施工单位指被授权进行钢板桩施工的企业或者机构。
2.3 监理单位指被业主授权对钢板桩施工过程进行监督和检查的企业或者机构。
三、施工前准备3.1 设计文件审查施工单位在开始施工前应子细审查设计文件,了解工程的具体要求和施工方法。
3.2 地基勘察施工单位应根据设计要求进行地基勘察,了解地层情况、土壤承载力等相关参数。
3.3 施工设备准备施工单位应根据实际施工需要准备必要的施工设备,包括钢板桩振动器、钢板桩提取器等。
四、施工过程4.1 施工方案根据设计要求和地基勘察结果,施工单位应制定合理的施工方案,并向监理单位报备。
4.2 钢板桩的安装4.2.1 打桩孔根据设计要求和施工方案,在地基上挖掘合适的打桩孔,确保孔的深度和间距符合要求。
4.2.2 钢板桩的振动安装使用振动器将钢板桩逐个插入打桩孔中,并通过振动器的振动力将其压入土壤中。
4.2.3 检查钢板桩位置在钢板桩安装完毕后,应进行位置检查,确保桩的垂直度和水平度符合要求。
4.3 钢板桩的提取在需要提取钢板桩时,施工人员应使用专用的钢板桩提取器进行操作,确保安全和稳定。
五、安全注意事项5.1 施工人员应接受相关安全培训,并具备相关证书和资质。
5.2 施工现场应设置明显的安全警示标志,提醒人员注意安全。
5.3 在施工过程中,应加强对施工设备的检查和维护,例如振动器和提取器的检修。
5.4 施工人员应遵守相关操作规程,严禁违规操作,确保施工安全。
六、附件本文档所涉及附件如下:附件1:钢板桩设计文件附件2:施工方案附件3:施工设备清单七、法律名词及注释本文档所涉及的法律名词及注释如下:1. 法律名词1:注释12. 法律名词2:注释2。
钢板桩施工安全技术交底随着我国经济的快速发展,城市建设步入快车道,大量的基础工程建设让钢板桩作为一种高效安全的工程施工方式受到关注。
然而,钢板桩施工作业中一旦发生事故往往带有极大的危险,因此加强钢板桩施工安全技术交底是非常必要的。
一、钢板桩施工中的安全隐患在实际工程施工中,钢板桩施工安全考虑的不够充分,造成安全隐患较多,主要包括以下几个方面:1. 地基情况不清晰:在施工前无法准确了解地下情况,往往导致钢板桩锁死等问题。
当发生这种情况时,往往需要采用直接锚固或加固钢板桩等方式解决问题,但这些方式都比较复杂且存在危险。
2. 土体坍塌:钢板桩挖掘工作需要将土壤取出,此时土壤容易产生塌陷。
当钢板桩轻微下沉或外力紊乱时,土体容易发生局部崩塌甚至整体坍塌,这对现场工作人员的安全构成威胁。
3. 壤仪崩溃或崩落:施工过程中,钢板桩是通过挖掘的方式将钢板桩置入土体中。
当土体强度不足、钢板桩埋入深度高于建造深度、土体表层软弱等情况发生时,往往会直接导致桩机或壤仪崩溃、崩落,严重时甚至会危害现场工人的生命安全。
二、钢板桩施工安全技术交底在钢板桩施工安全交底中,首先应该考虑现场人员的安全,严格按照安全规范操作,确保每一个操作流程都符合相关标准,并且及时排除不符合标准的操作。
1. 提前了解地下情况施工前需要清晰了解钢板桩施工地下情况,判断地下情况后综合考虑各个因素,选择相应的施工方法,以及施工过程中需要注意的问题和应急措施等,以此来保证施工的安全。
2. 工程现场防护在施工现场设置围挡或防护网,为施工人员在施工现场落实相关行动方案,并通过人员引导和标识等措施,确保现场人员安全,防止施工现场意外人员或其它机械设备因不可预见的原因而危及安全。
3. 施工作业规范严格按照作业规程执行,保证人员施工操作安全规范,保障施工质量,减少施工事故的风险。
4. 多吊多挖,钢板桩外壁飞石防护钢板桩施工过程中,如发现渗出泥土及遇块石,首先疏松周围土体,并采用钩吊挖,避免将杂物推向施工人员或现场其他设备上坠。
一、施工前安全交底1. 工程概况- 工程名称:___________- 工程地点:___________- 施工单位:___________- 施工项目经理:___________2. 施工方案概述- 施工内容:钢板桩围堰、钢板桩施工、桩基础施工等。
- 施工工艺:采用钢板桩围堰,使用钢板桩机进行施工。
3. 安全技术交底(一)人员安全- 所有参与施工人员必须经过专业培训,取得相关操作证书。
- 施工人员必须熟悉本岗位的安全操作规程,遵守施工现场各项安全管理制度。
- 作业前,应对施工人员进行安全教育,明确安全责任。
(二)机械设备安全- 钢板桩机、吊车等机械设备必须经过定期检查和维护,确保其安全性能符合要求。
- 机械设备操作人员必须持证上岗,熟悉设备性能和操作规程。
- 施工过程中,应确保机械设备运行稳定,防止发生故障。
(三)现场环境安全- 施工现场应设置明显的安全警示标志,包括危险区域、安全通道、消防设施等。
- 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故发生。
- 施工现场应配备足够的消防设施,并定期检查其有效性。
(四)施工过程安全- 钢板桩施工过程中,应严格按照设计要求进行,确保钢板桩的垂直度和打入深度。
- 施工过程中,应随时检查钢板桩的稳定性,防止因钢板桩倾斜、下沉等导致安全事故。
- 钢板桩施工过程中,应防止因碰撞、挤压等导致钢板桩损坏,影响施工质量。
4. 应急措施- 遇到紧急情况,应立即停止施工,并迅速采取应急措施。
- 人员受伤,应立即进行现场急救,并迅速送往医院治疗。
- 设备故障,应立即停止使用,并采取措施防止事故扩大。
二、施工过程中安全检查1. 施工过程中,应定期对施工现场进行安全检查,确保各项安全措施得到有效执行。
2. 发现安全隐患,应立即整改,确保施工安全。
三、施工结束安全交底1. 施工结束后,应对施工现场进行清理,确保无安全隐患。
2. 对施工人员进行总结,对施工过程中发现的问题进行分析,并提出改进措施。

钢板桩施工技术交底记录大全一、施工方法及步骤:1.钢板桩的施工常采用静压或振动的方式进行,先在施工现场进行准备工作。
2.根据设计要求,确定桩的位置和布设,按照桩的间距和间距进行测量和划线。
3.按照设计要求选用合适的钢板桩,并确定桩的长度和尺寸。
4.先在施工现场对钢板桩进行组装和拼接,确保桩体不发生变形或损坏。
5.安装钢板桩振动机并进行试运行,检查各部件的工作状态和性能。
6.开始进行钢板桩施工前的土方开挖和清理工作,保持施工现场的整洁和安全。
7.使用施工设备,将钢板桩逐根沉入地下,在必要的位置进行测量和调整。
8.在桩顶处设置导向系统,确保桩的垂直度和位置的准确性。
9.施工过程中及时检查桩体的长度和位置是否符合要求,并及时处理施工中发现的问题。
10.钢板桩施工完成后,检查桩体的质量和性能,并制作施工记录和验收报告。
二、施工注意事项:1.在进行施工前,要严格按照设计要求选用合适的钢板桩,并确保桩的质量和性能满足要求。
2.施工现场要保持整洁和安全,确保施工设备和人员的安全。
3.施工过程中要注意检查钢板桩的长度和位置是否符合要求,并及时调整。
4.在进行钢板桩施工时,要进行逐根沉入和测量的工作,确保桩的垂直度和位置的准确性。
5.施工过程中要及时处理施工中发现的问题,并及时采取措施进行修复。
6.施工完成后要对钢板桩进行质量检查,保证桩的质量和性能满足要求。
7.在施工过程中要严格遵守安全操作规程,确保施工现场的安全。
三、施工工具和设备准备:1.钢板桩振动机:用于将钢板桩逐根沉入地下,具有振动和冲击的作用。
2.挡土墙支撑设备:用于支撑钢板桩,在施工中起到保护和固定桩体的作用。
3.土方开挖机械:用于进行土方开挖和清理工作,使施工现场保持整洁和安全。
4.测量仪器:包括级差仪、放线仪等,用于测量施工现场的地形和桩体的位置。
5.桩顶导向系统:用于保证桩体的垂直度和位置的准确性。
6.施工车辆和起重机械:用于运输和安装施工设备和材料,保证施工现场的顺利进行。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________5. 分项工程:____________________二、安全技术交底内容1. 施工人员要求(1)施工人员必须经过专业培训,持有相关操作资格证书。
(2)施工人员应熟悉本工程的安全技术交底内容,并严格按照规定操作。
2. 施工材料及设备(1)钢板桩:选用符合国家标准的钢板桩,进场前需进行外观检查及桩身缺陷矫正。
(2)打桩机:选用适合钢板桩打拔作业的打桩机,确保设备性能稳定。
(3)振动锤:选用对周围环境影响较小的振动锤,提高施工效率。
3. 施工现场布置(1)施工现场应设置明显的警示标志,确保施工区域安全。
(2)施工现场应设置排水设施,防止积水影响施工。
(3)施工现场应设置安全通道,确保人员通行安全。
4. 钢板桩打拔作业要求(1)打桩前,需对桩位进行精确测量,确保桩位准确。
(2)打桩过程中,操作人员应密切关注桩身垂直度,及时调整。
(3)拔桩过程中,需缓慢进行,防止桩身倾斜或断裂。
(4)拔桩时,应确保拔桩设备稳定,防止发生意外。
5. 安全防护措施(1)施工人员必须佩戴安全帽、防护眼镜、耳塞等个人防护用品。
(2)施工现场设置安全警戒线,非施工人员不得进入。
(3)施工现场设置安全通道,确保人员通行安全。
(4)打桩、拔桩作业时,操作人员应站在安全位置,远离桩锤中心。
(5)作业区设置安全警示标志,提醒施工人员注意安全。
6. 应急措施(1)施工现场设置急救箱,确保紧急情况下的急救需求。
(2)制定应急预案,针对突发事件进行有效处置。
(3)加强现场巡查,及时发现并消除安全隐患。
三、交底人及接受交底人员1. 交底人:____________________2. 接受交底人员:____________________四、交底时间1. 交底时间:____________________五、交底内容确认1. 交底人:____________________2. 接受交底人:____________________注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
一、工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、交底内容:1. 人员要求(1)进入施工现场的施工人员必须佩戴好劳动保护用品,如安全帽、防护眼镜、手套、防尘口罩等。
(2)参加施工的人员应熟知本工种的安全技术规程,坚守工作岗位,确保工程质量和施工进度。
2. 施工现场管理(1)施工现场应设置明显的警示标志,包括危险区域、禁止通行等。
(2)施工现场的道路应保持畅通,确保施工车辆和人员通行安全。
(3)施工现场应配备必要的安全设施,如安全网、防护栏杆、安全带等。
3. 钢板桩进场与堆放(1)钢板桩进场前,应进行外观检查,确保无严重变形、裂纹等缺陷。
(2)钢板桩堆放时应整齐有序,不得超高堆放,堆放高度一般不超过1.5米。
(3)堆放区域应选择坚实、平整的地基,避免钢板桩因地基沉降而损坏。
4. 钢板桩安装与拆除(1)安装钢板桩时,应使用专用吊装设备,确保吊装过程安全。
(2)安装过程中,应确保钢板桩垂直度,避免倾斜或变形。
(3)拆除钢板桩时,应先检查周围环境,确保无人员、设备等障碍物。
(4)拆除过程中,应使用专用工具,避免对钢板桩造成损坏。
5. 钢板桩维护与保养(1)定期检查钢板桩的变形、裂纹等情况,发现问题及时处理。
(2)清理钢板桩上的污垢、杂物,保持表面干燥、清洁。
(3)定期对钢板桩进行防腐处理,延长使用寿命。
6. 事故预防与应急处理(1)施工现场应制定应急预案,明确事故发生时的应对措施。
(2)加强施工现场的安全培训,提高施工人员的安全意识。
(3)施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
五、注意事项1. 施工过程中,严禁酒后作业、疲劳作业。
2. 施工现场严禁吸烟、使用明火。
3. 施工过程中,注意个人防护,防止意外伤害。
六、验收标准1. 钢板桩安装完毕后,应进行验收,确保安装质量符合要求。
钢板桩施工技术交底一、工程概述本次施工的项目为_____,施工地点位于_____。
为了确保工程的顺利进行和施工质量,特进行本次钢板桩施工技术交底。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解场地的地质条件和周边环境。
(2)编制施工方案,并向施工人员进行技术交底。
2、材料准备(1)选用符合设计要求和规范标准的钢板桩,其型号、规格、长度应根据实际工程需要确定。
(2)检查钢板桩的外观质量,不得有弯曲、破损、锁口变形等缺陷。
3、机械设备准备(1)配备打桩机、吊车、电焊机等施工机械设备,并确保其性能良好。
(2)对机械设备进行调试和维护,保证施工过程中的正常运行。
4、现场准备(1)平整施工场地,清除障碍物,确保施工道路畅通。
(2)设置测量控制点,进行桩位的测放和复核。
三、施工工艺流程1、钢板桩吊运与堆放(1)钢板桩吊运时应采用两点吊,吊运过程中要保持平稳,防止碰撞。
(2)钢板桩堆放的地点应选择在平整、坚实、排水良好的场地,堆放高度不宜超过五层,每层之间应设置垫木。
2、钢板桩打设(1)打桩前应先进行试桩,确定桩的入土深度和贯入度等参数。
(2)采用振动锤或柴油锤等打桩设备进行打桩,打桩顺序应从一端向另一端逐根进行。
(3)在打桩过程中,要随时检查桩的垂直度和桩位偏差,发现问题及时纠正。
3、钢板桩的连接(1)钢板桩的连接方式主要有锁口连接和焊接连接。
(2)锁口连接时,要确保锁口的紧密贴合,防止漏水。
(3)焊接连接时,焊缝应饱满、牢固,不得有夹渣、气孔等缺陷。
4、钢板桩的拔除(1)钢板桩拔除前应先拆除支撑结构,并对周围土体进行回填和夯实。
(2)采用振动锤或吊车等设备进行拔除,拔除时要缓慢均匀,避免对周围土体造成过大的扰动。
四、施工质量控制要点1、钢板桩的选型和检验(1)根据工程地质条件和设计要求,选择合适的钢板桩型号和规格。
(2)对钢板桩进行外观检查和材质检验,确保其质量符合要求。
2、桩位和垂直度控制(1)严格按照测量控制点进行桩位测放,偏差不得超过规范要求。
一、交底对象全体参与钢板桩打桩机施工的施工人员、管理人员、技术人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工现场环境及安全要求(1)施工现场应保持整洁,无杂物堆积,确保施工环境安全。
(2)施工场地应平整、坚实,满足钢板桩打桩机作业要求。
(3)施工现场应设置明显的警示标志,如高压线、危险区域等。
2. 钢板桩打桩机操作规程(1)操作人员必须经过专业培训,熟悉钢板桩打桩机操作规程。
(2)操作前,检查设备是否完好,各部件连接是否牢固。
(3)操作过程中,严禁酒后、疲劳作业,确保安全。
(4)操作人员应穿戴好劳动保护用品,如安全帽、防护眼镜、手套等。
3. 钢板桩打桩机作业注意事项(1)打桩前,应先对桩进行编号、标记,确保桩的准确位置。
(2)打桩过程中,严禁在桩头附近站立或行走,防止桩头掉落伤人。
(3)桩机作业时,操作人员应时刻关注桩的垂直度,确保桩垂直打入。
(4)桩机作业区内应无高压线路,避免发生触电事故。
(5)桩机作业过程中,非操作人员不得进入作业区,确保安全。
4. 钢板桩打桩机维修与保养(1)定期对钢板桩打桩机进行维护保养,确保设备正常运转。
(2)更换易损件时,应选择合格产品,确保设备性能。
(3)维修保养过程中,注意安全,避免发生意外。
5. 应急处理措施(1)如发生设备故障,立即停止作业,确保安全。
(2)对设备故障进行初步判断,采取相应措施排除故障。
(3)如遇紧急情况,立即启动应急预案,确保人员安全。
五、交底要求1. 施工人员要认真听取交底内容,确保掌握操作规程和安全要求。
2. 施工人员要严格遵守操作规程,确保施工安全。
3. 施工人员要积极参加安全技术培训,提高安全意识。
4. 施工管理人员要加强对施工现场的监督检查,确保安全施工。
六、交底人签名[交底人姓名]七、受交人签名[受交人姓名][注:以上模板仅供参考,具体交底内容可根据实际施工情况进行调整。
]。
技术交底(2)构件连接处采用接触边满焊,焊缝高度不小于8mm。
(3)在围檩与支撑连接处的腹板上加焊尺寸为8*8*0.8cm的加劲肋,以增强腹板的稳定性及抗扭刚度。
(4)为使围檩与板桩之间接触紧密,传力均匀,水平支撑杆件设置时应在相应部位对围檩施加预加应力。
预用力活络头采用“楔形活络头”。
(5)为保证水平支撑体系的安装精度及施工便利,基坑开挖至支撑高度后,应在板桩相应部位设置钢牛腿,围檩及支撑构件安装就位及校核高程后方可进行构件节点的连接,钢牛腿的尺寸及型号详见施工图纸。
(6)钢制构件的施工及安装应有严格的质量检验措施,质量检验应符合《钢结构工程施工质量验收规》(GB50205-2001)的规定。
二、钢板桩支护施工(二)钢板桩支护施工流程1、钢管为垂直于基坑坑壁对撑,水平向沿基坑纵向间距为5m,布置在钢板桩顶部,支撑撑到(围棂),钢管长度不够时采用栓接。
若有混凝土地表时须破除路面,基坑开挖至设计支撑钢管中心线以下0.8m时架设钢管支撑,保证基坑正常开挖过程中围护结构的受力符合设计。
2、为确保围檩与水平支撑之间有足够紧,在安装水平支撑时,在水平支撑与钢围檩之间插入钢楔,钢楔与水平支撑和钢围檩之间焊接。
同时采用两根角钢分别与钢围檩和水平支撑焊接,防止施工过程中,因围护结构发生位移,导致水平支撑坠落。
3、支撑的水平间距为5m,高度约在钢板桩往下0.5~1.0m,基坑开挖至支撑中心线以下0.5米后,焊接围檩托架,然后安装围檩。
1、堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;2、钢板桩要按型号、规格、长度、施工部位分别堆放,并在堆放处设置标牌说明;3、钢板桩应分别堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一般为3~4m,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2m。
(三)钢板桩的打设施工机械采用40T履带吊车,配合振动锤及200KW专用(三相220V)发电机施工。
1、打桩围檩支架(导向架)的设置。
Ⅲ型拉森钢板桩施工技术交底大全技术交底工程名称中交三公局巫家坝片区土地一级开发整理项目经理部分项工程名称Ⅲ型拉森钢板桩施工技术交底交底日期一、准备工作(一)钢板桩1、材料要求钢板桩选用拉森Ⅲ型9米桩;进场钢板桩需进行外观检验及桩身缺陷矫正;施打前板桩咬口处宜涂抹黄油以保证施打的顺利和提高防水效果。
2、打桩作业要求宜选择对周围影响较小的振动锤施打;为保证板桩的垂直度及咬口闭合,选用屏风式打入法;为保证转角处咬口的闭合可通过轴线或板桩块数来调整。
3、拔桩作业要求宜选用振动锤进行拔桩;为防止拔桩后地面沉降及对其它构筑物的影响,应及时回填。
(二)支撑体系1、材料要求基坑支护水平支撑体系采用:Q235钢管+双拼工35c腰梁(围棂),钢管直径φ351mm,壁厚t=12mm。
2、构件的连接(1)支撑体系的节点均采用平接方式进行焊接。
所有节点角处还应加设水平长度为300mm的连接钢板。
(2)构件连接处采用接触边满焊,焊缝高度不小于8mm。
(3)在围檩与支撑连接处的腹板上加焊尺寸为8*8*0.8cm的加劲肋,以增强腹板的稳定性及抗扭刚度。
(4)为使围檩与板桩之间接触紧密,传力均匀,水平支撑杆件设置时应在相应部位对围檩施加预加应力。
预用力活络头采用“楔形活络头”。
(5)为保证水平支撑体系的安装精度及施工便利,基坑开挖至支撑高度后,应在板桩相应部位设置钢牛腿,围檩及支撑构件安装就位及校核高程后方可进行构件节点的连接,钢牛腿的尺寸及型号详见施工图纸。
(6)钢制构件的施工及安装应有严格的质量检验措施,质量检验应符合《钢结构工程施工质量验收规》(GB50205-2001)的规定。
二、钢板桩支护施工(二)钢板桩支护施工流程1、钢管为垂直于基坑坑壁对撑,水平向沿基坑纵向间距为5m,布置在钢板桩顶部,支撑撑到(围棂),钢管长度不够时采用栓接。
若有混凝土地表时须破除路面,基坑开挖至设计支撑钢管中心线以下0.8m时架设钢管支撑,保证基坑正常开挖过程中围护结构的受力符合设计。
技术交底记录
①、施工测量放样
放出结构准确的灰线,从结构线每边按图纸引出1米(给基坑施工预留施工作业面),作为打拉森桩的方向线。
在方向线以外挖一宽1米深0.4米的沟槽,在沟槽的两端用木桩将定位线引出,在施工过程中随时校合,保证桩打在一条直线上,开挖后方便围檩和支撑的施
工。
取用水冲灌即拔即回填中粗砂的办法,将沉降影响减少到最小限度
3)、工艺流程如下图
4)、钢板桩插入
①钢板桩桩架就位后,通过定位装置控制,借助一定的外力(振动锤)将钢板桩插入;
②钢板桩起吊前在板桩顶端150m—200mn处开一中心圆孔,孔径约100mm
装好吊具和固定钩,根据甲方提供的高程控制点及现场定位钢板桩标高选择合理的吊筋长度及焊接点,控制钢板桩顶标高误差小于100mm
③由于本工程使用板桩较长,钢板桩起吊需一部50吨吊车配合工作台,保证钢板桩在起吊过程中不变形;
④钢板桩在起吊过程中应随时调整板桩的水平误差和垂直误差
②打桩前钢板桩预立插入土中深度要足够,防止钢板桩倾斜倒落;
③操作员与打桩助手要紧密配合,锁口对牢后打桩助手应站在安全范围指挥, 注意钢板桩插入情况,防止意外发生;
④打拔桩时,应保证钢板桩的垂直度,钢板桩倾斜弯曲会使槽口阻力增加产生共连(和相邻桩一起升降)。
二、钢支撑施工
(一)施工准备
1、为确保基坑安全施工,采用信息化指导挖土及支撑施工,严格遵循基坑工程十六字方针,即“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
2、施工前应熟悉支撑系统的图纸及各种计算工况,掌握开挖及支撑设置的方式、周围环境保护的要求。
3、根据支撑系统施工图纸,放出支撑轴线,并开挖出适合支撑安装的沟槽。
4、施工前仓库必须按设计要求的材料规格型号备齐,并分批组织进场。
施工所需机械、工具按附表要求备齐全。
5、对各种机械设备进行检查,保证施工中可以顺利进行。
6、因本工程为钢支撑,故先对支撑进行编号,在加工场预制作好后再进场拼装,以确保工期。
(二)钢支撑安装:
1支撑施工流程
仓库配料T机械设备进场T材料分批进场T支撑安装标高定位T烧焊立柱支
承梁一焊接连接件一支撑端部烧焊一电焊节点质量自检一循环安装下组支撑
2安装机械配置
支撑安装:汽车吊卸料和局部型钢拼接,配挖机进行安装。
3、安装标高控制:
按设计标高用水准仪在围檩上测定标高,划出红漆坐标,要求每间隔10m在圈
梁上设一个控制点,然后扩展到钢立柱上,并保持总体标高统一,钢立柱部位要求挖土单位立柱四周开挖2*2*1.5m的工作坑,以保证托架横梁和撑板的烧焊。
4、支撑安装:
①由于本项目支撑较长,有可能需要对接,所以本项目采用现场实测、现场焊
接安装法施工。
在对接安装时要求拉通线控制直度,钢支撑弯曲不得超过15mm施工时用钢卷尺测量。
在构件有代表性的点上找平,符合设计尺寸后电焊点牢,以保证钢支撑在同一平面上,如构件本身有变形可用机械及氧气、乙块火焰加以矫正。
双拼连接时,如有弯曲,用链条葫芦或螺栓千斤顶进行校正,确保整根支撑平直。
H型钢对接时,两根H型钢接头位置要错开1m以上,不可在同一平截面上。
②双拼型钢连接时要严格控制中心间距。
③钢支撑焊接时,防止焊接变形。
为了抵消焊接变形,可在焊接前进行装配时,将工件与焊接变形相反的方向预留偏差。
采用合理的焊接顺序控制变形,不同的工
件应采用不同的顺序。
④钢支撑施工时,根据图纸尺寸编好号的每根支撑用腹板焊接连接。
安装时要确保纵横向的平整及垂直度。
双拼型钢施工时注意控制左右两道的轴线尺寸位置。
⑤所有焊缝要满足设计和规范要求的长度和宽度,并不小于8mm对受拉受剪
力的焊缝必须敲掉焊渣检查,防止虚焊、假焊。
每道焊接工序后,必须清渣自检,合格后通知
④支撑应力卸除时,应先用吊机等将被拆除支撑预先吊牢,卸除应力后方可割除支撑抱。
