第一节概述根据地质设计书和矿区地形地质图及勘探线剖面图,量出设计钻孔的坐标位置并下达测量任务通知书。
用经纬仪测出设计钻孔的孔位,钉上木桩并写上孔号,作为设计孔位的标记,如为斜孔,测量时需钉方向桩,以便钻机安装。
按机械碎岩方式可分为回转钻探、冲击钻探、冲击回转钻探等。
地质岩芯钻孔深度分为:浅孔<300m,中深孔300~1000m,深孔1000~3000m,特深孔>3000m。
在钻探中,钻孔轴线应尽可能以垂直于矿体的顶、底板方向穿过矿体,这样才能了解矿体变化的最大方向。
钻孔轴线与铅直方向的夹角称为天顶角。
按照天顶角的不同,钻孔分以下类型。
1.直孔(铅直钻孔)直孔是沿铅直方向钻进的钻孔。
即天顶角为0°。
直孔的施工技术较简单,钻进效率高,是钻探中最常使用的工程。
实际工作中,凡有可能用直孔的,都应尽可能采用直孔。
它一般适用于倾角不大于45°的矿体。
2.斜孔钻孔轴与铅直方向有一定夹角的钻孔称斜孔。
斜孔的施工技术较直孔复杂,天顶角越大,施工技术越复杂。
当矿体倾角较陡时,使用直孔不能保证钻孔以垂直于矿体的顶、底板方向穿过矿体,甚至有可能使钻孔从矿体上盘滑过而打不到矿体,因此必须用斜孔。
一般地,斜孔适用于倾角大于45°的矿体。
在设计钻孔天顶角的大小时,应综合考虑地质条件、钻孔深度、钻机性能及操作技术等因素,一般不超过25°。
3.定向孔钻孔在施工所允许的弯曲范围内,天顶角随着孔深逐渐变化的钻孔称为定向孔。
使用定钻孔的好处在于,可使钻孔以理想的角度穿过矿体。
定向孔的施工更加困难,一般较少使用。
在设计钻孔时,应使天顶角小于25°,钻孔轴线与矿体顶板的夹角大于45°,尽可能使钻孔沿矿体厚度方向穿过矿体。

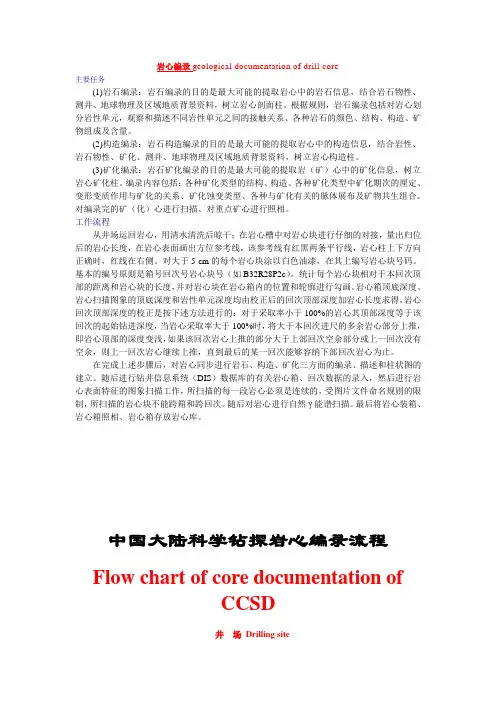

岩芯编录是对钻探取得的岩芯(包括岩屑、岩粉)进行观察,并对所观察到的地质现象进行真实、准确地记录,进而编制岩芯柱状图。
第二节准备工作一、技术准备编录人员要熟悉勘查区的基本地质特征,包括地层及分布状况,岩性组合特征,矿产种类及矿体赋存状态,褶皱、断裂、矿带的分布及特征,矿区岩矿层单元的划分等。

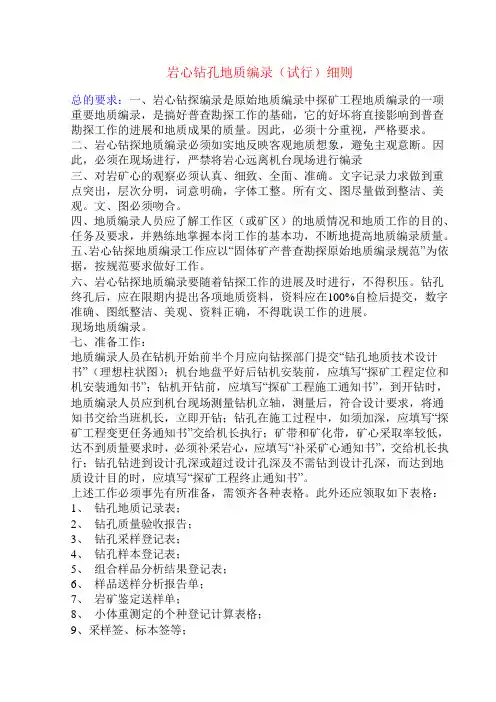

岩心钻孔地质编录(试行)细则总的要求:一、岩心钻探编录是原始地质编录中探矿工程地质编录的一项重要地质编录,是搞好普查勘探工作的基础,它的好坏将直接影响到普查勘探工作的进展和地质成果的质量。
因此,必须十分重视,严格要求。
二、岩心钻探地质编录必须如实地反映客观地质想象,避免主观意断。
因此,必须在现场进行,严禁将岩心远离机台现场进行编录三、对岩矿心的观察必须认真、细致、全面、准确。
文字记录力求做到重点突出,层次分明,词意明确,字体工整。
所有文、图尽量做到整洁、美观。
文、图必须吻合。
四、地质编录人员应了解工作区(或矿区)的地质情况和地质工作的目的、任务及要求,并熟练地掌握本岗工作的基本功,不断地提高地质编录质量。
五、岩心钻探地质编录工作应以“固体矿产普查勘探原始地质编录规范”为依据,按规范要求做好工作。
六、岩心钻探地质编录要随着钻探工作的进展及时进行,不得积压。
钻孔终孔后,应在限期内提出各项地质资料,资料应在100%自检后提交,数字准确、图纸整洁、美观、资料正确,不得耽误工作的进展。
现场地质编录。
七、准备工作:地质编录人员在钻机开始前半个月应向钻探部门提交“钻孔地质技术设计书”(理想柱状图);机台地盘平好后钻机安装前,应填写“探矿工程定位和机安装通知书”;钻机开钻前,应填写“探矿工程施工通知书”,到开钻时,地质编录人员应到机台现场测量钻机立轴,测量后,符合设计要求,将通知书交给当班机长,立即开钻;钻孔在施工过程中,如须加深,应填写“探矿工程变更任务通知书”交给机长执行;矿带和矿化带,矿心采取率较低,达不到质量要求时,必须补采岩心,应填写“补采矿心通知书”,交给机长执行;钻孔钻进到设计孔深或超过设计孔深及不需钻到设计孔深,而达到地质设计目的时,应填写“探矿工程终止通知书”。
上述工作必须事先有所准备,需领齐各种表格。
此外还应领取如下表格:1、钻孔地质记录表;2、钻孔质量验收报告;3、钻孔采样登记表;4、钻孔样本登记表;5、组合样品分析结果登记表;6、样品送样分析报告单;7、岩矿鉴定送样单;8、小体重测定的个种登记计算表格;9、采样签、标本签等;有些表格没有铅印的,需地质编录人员自己制作,制作时,可根据需要情况或参考有关教科书籍及有关规范。
11钻孔原始地质编录钻孔原始地质编录是对钻探取得的岩矿心(包括岩屑、岩粉)进行观察,并对观察过程及所揭示的地质现象进行真实、准确的记录。
11.1准备工作11.1.1 技术准备编录人员应熟悉矿区的基本地质特征,包括地层及分布状况、岩性组合特征、矿产种类及矿层(体)赋存状态、褶皱、断裂、矿带分布及特征、矿区岩矿层划分单元等;了解和熟练掌握原始编录的有关规定、程序、要求、方法等;了解钻孔施工设计。
编录人员一般一台钻机1人。
11.1.2 编写钻孔设计书编录人员应会同探矿人员,在矿区钻孔位置确定后,编写钻孔设计书。
钻孔设计书应包括以下主要内容:a)钻孔编号、设计孔深、钻孔方位(斜孔)、钻孔倾角。
b)岩矿层分层起止井深(由上至下)c)岩矿层分层柱状图、分层岩石名称、断层、破碎带井深。
d)各分层岩心、矿心、矿层顶底板岩心等的采取率要求(以矿区设计为准)。
e)孔深校正及要求(一般直孔每100m校正一次,斜孔50m校正一次,误差±1‰)。
f )钻孔结构及钻进方法等。
11.2钻孔地质编录钻孔编录工作,应随钻孔施工进度在钻探施工现场及时进行,在预计见矿井段,编录人员要跟综指导,确保钻探质量。
11.2.1 检查整理岩矿心11.2.1.1 检查钻孔施工记录在编录前,编录人员应详细检查钻探班报表、包括“孔深校正及弯曲度测量记录表”(见附录B中表B.7)“钻孔简易水文观测记录表”(见附录B中表B.8)中记录的回次进尺、井深、有关水文观测数据等是否齐全、准确。
11.2.1.2 检查整理岩矿心在施工现场,将岩心箱依井深顺序排列。
仔细检查岩心长度及编号是否正确,岩矿心摆放有无拉长现象,发现岩矿心顺序有颠倒的,应予以调整,发现破碎的岩矿心有人为拉长现象时,应恢复到正常长度后重新丈量,并通知机场当班记录员更正班报表。
11.2.1.3 检查岩矿心样品签确保岩矿心样品签(见附录B表B.11)的孔深、进尺、岩心长度、回次号等数据准确无误。
