工程设计变更管理具体流程图
- 格式:doc
- 大小:20.00 KB
- 文档页数:1
不同意
同意
不通过
设计单位对原设计提出工程变更

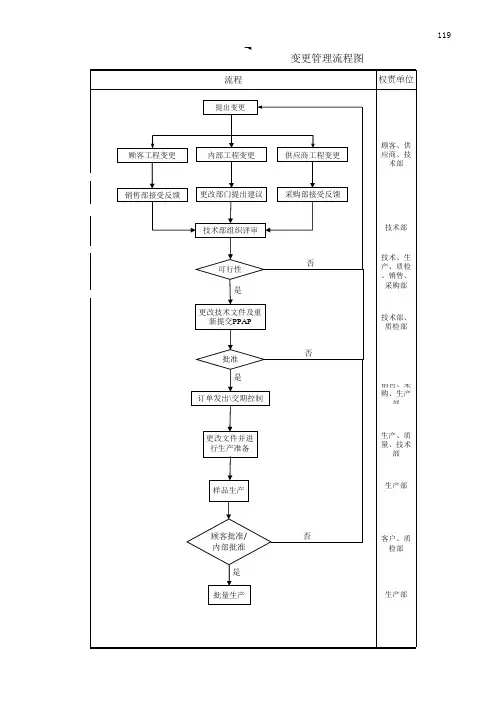

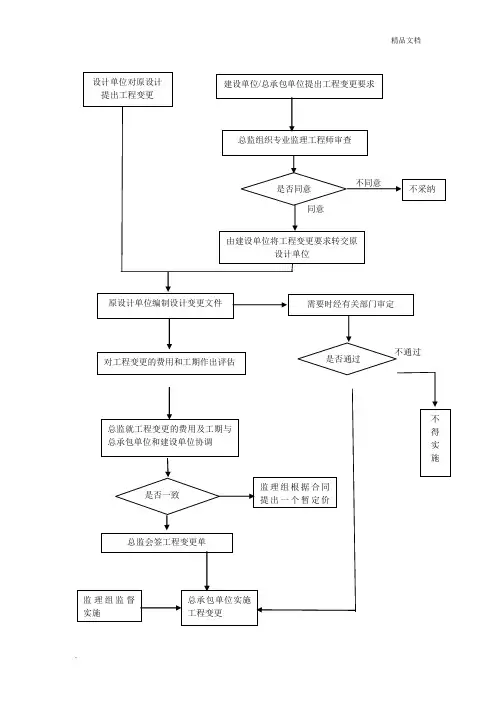

建设单位/总承包单位提出工程变更要求 总监组织专业监理工程师审查 是否同意 由建设单位将工程变更要求转交原设计单位 原设计单位编制设计变更文件 需要时经有关部门审定 对工程变更的费用和工期作出评估 总监就工程变更的费用及工期与总承包单位和建设单位协调 是否一致 总监会签工程变更单 监理组监督实施 总承包单位实施
工程变更
监理组根据合同提出一个暂定价
是否通过 不
得实施 不采纳。
文件制修订记录1.0目的:在工程变更发生时,确保变更的过程处于受控状态,变更的产品满足客户的品质要求,确保对工程变更时的评审,验证和确认的管理。
2.0范围:适用于本公司量产前/后的设计及过程变更。
3.0权责:3.1研发部负责组织工程变更的评估归档,公司工艺文件变更的编制,下达变更指令等要求。
并负责工程变更的追踪确认及项目的验证。
3.2其他相关单位:工程变更需求的提出及反馈、工程变更的协助评估及变更项目的执行。
4.0定义:无5.0作业内容:5.1工程变更的时机及项目:5.1.1提升产品性能、可靠性的工艺流程变更。
5.1.2材料、规格的变更。
5.1.3异常需处理或客户抱怨需改善。
5.1.4合理化建议(降低成本、制程控制、现场改善等)。
5.2工程变更的提出:公司内部各部门提出工程变更要求,需填写《工程变更申请单》,经核准后交研发部组织评审。
5.3工程变更项目的评估:研发部在收到变更申请单后,组织相关部门或人员进行评审,包含:5.3.1技术可行性评估。
5.3.2原有材料、产品的处理评估。
5.3.3生产可行性评估。
5.3.4环保(RoHS)禁止物质的评估。
5.4变更项目的执行:5.4.1在工程变更评估可行后,由研发部填写《工程变更通知单》对变更的内容进行说明,包含:A.所需要更改的作业文件及预计完成日期。
B.原有产品及库存物料的处理方式。
C.相关部门所需要配合的内容及文件。
D.变更后产品的标识。
5.4.2《工程变更通知单》经核准后交由相关部门会签。
5.4.3变更后产品的标识按《产品标识及可追溯性控制程序》执行。
5.4.4对于客户要求或者是变更可能对客户的使用产生影响时,研发部应该对变更的内容通过业务部对客户进行说明;且客户有要求时,需将变更信息通知客户,或按要求提交PPAP。
5.5变更项目的验证:5.5.1在工程变更执行过程中,由研发部对工程变更项目进行追踪确认及验证。
5.5.2对于在验证过程中的不符合项由相关部门进行原因分析及改进。
设计变更管理流程
某某流程指引手册
1. 流程目的
1.1. 规范设计变更管理流程,提高办理效率。
明确设计变更管理的责任人及责任人权限。
2. 适用范围
2.1. 所有住宅类开发项目。
3. 术语/定义
3.1. 重大设计变更:
A. 对使用功能、户型结构、建筑外立面、设计标准和质量标准有影响的更改
B. 销售许可证取得后涉及销售承诺的交楼标准和法律责任的更改
C. 导致工期延误,影响一级节点计划的更改
D. 单次更改(指对应于其承包合同)经成本测算可能产生的变化±20万元及以上 3.2. 一般设计变更:
E. 5万元<成本变化(±)≤20万元
F. 成本变化(±)≤5万元 4. 表单模板
4.1. 《设计变更审批表》 4.2. 《设计变更单》 4.3. 《变更签证台账》
某某流程指引手册
某
某流程指引手册
6. 程序
某某流程指引手
册
某某流程指引手
册
某某流程指引手
册
某某流程指引手册。

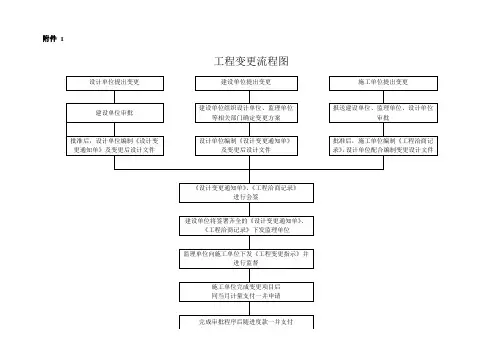

工程变更管理流程图特殊状况变更管理流程图工程量清单错漏项管理流程图1.工程变更申请表(见附表1)2.工程洽商登记表(见附表2)3.工程变更审批表(见附表3)4.特殊状况变更审核表(见附表4)5.工程量清单错漏项审批表(见附表5)6.工程量清单错漏项估算状况一览表(见附表6)7.工程变更造价估算状况一览表(见附表7)8.深圳市交通运送委员会交通建设工程变更审批表(见附表8)9.深圳市交通运送委员会交通建设工程变更立案申请表(见附表9)10.政府投资项目设计变更、现场签证立案单(见附表10)11.工程变更令(见附表11)12.建设中心工程变更申报追踪表(见附表12)13.深圳市交通公用设施建设中心工程例会议题准备表(见附表13)14.建设中心工程设计专家征询意见表(见附表14)附表1: 工程变更申请表编号:工程变更申请表工程名称: 监理单位: 附注:本表一式三份, 业主、监理、施工单位各一份。
附表2: 工程洽商记录编号:工程洽商记录工程名称:附注:本表须经各方代表(经单位授权)签字, 无需盖章。
一式四份, 业主、监理、设计、施工单位各一份。
附表3: 工程变更审批表协议段:监理单位: 编号: 施工单位: 表号:专业: ()设()字第号本表一式四份, 业主、监理、设计院、承包人各一份。
附表4: 特殊状况变更审核表附表5: 工程量清单错漏项审批表协议段:监理单位: 编号: 施工单位: 表号:专业: ()设()字第号本表一式四份, 业主、监理、设计院、承包人各一份。
附表6: 工程量清单错漏项估算状况一览表工程名称: 合同段:监理单位: 编号:施工单位: 表号: 本表一式四份, 业主、设计、监理、承包人各一份。
附表7: 工程变更造价估算状况一览表工程名称: 合同段:监理单位: 编号:施工单位: 表号: 本表一式四份, 业主、设计、监理、承包人各一份。
附表8: 深圳市交通运送委员会交通建设工程变更审批表建设单位:项目名称: 单位: 万元填表阐明1、50万以上政府投资交通建设工程变更须填写此表, 详细审批流程按照深圳市交通运送委员会《交通建设工程变更管理规定(试行)》执行。

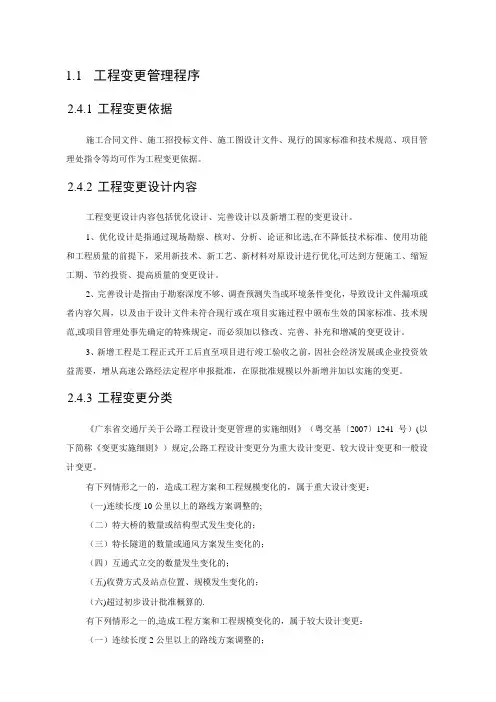

1.1工程变更管理程序2.4.1工程变更依据施工合同文件、施工招投标文件、施工图设计文件、现行的国家标准和技术规范、项目管理处指令等均可作为工程变更依据。
2.4.2工程变更设计内容工程变更设计内容包括优化设计、完善设计以及新增工程的变更设计。
1、优化设计是指通过现场勘察、核对、分析、论证和比选,在不降低技术标准、使用功能和工程质量的前提下,采用新技术、新工艺、新材料对原设计进行优化,可达到方便施工、缩短工期、节约投资、提高质量的变更设计。
2、完善设计是指由于勘察深度不够、调查预测失当或环境条件变化,导致设计文件漏项或者内容欠周,以及由于设计文件未符合现行或在项目实施过程中颁布生效的国家标准、技术规范,或项目管理处事先确定的特殊规定,而必须加以修改、完善、补充和增减的变更设计。
3、新增工程是工程正式开工后直至项目进行竣工验收之前,因社会经济发展或企业投资效益需要,增从高速公路经法定程序申报批准,在原批准规模以外新增并加以实施的变更。
2.4.3工程变更分类《广东省交通厅关于公路工程设计变更管理的实施细则》(粤交基〔2007〕1241号)(以下简称《变更实施细则》)规定,公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更。
有下列情形之一的,造成工程方案和工程规模变化的,属于重大设计变更:(一)连续长度10公里以上的路线方案调整的;(二)特大桥的数量或结构型式发生变化的;(三)特长隧道的数量或通风方案发生变化的;(四)互通式立交的数量发生变化的;(五)收费方式及站点位置、规模发生变化的;(六)超过初步设计批准概算的.有下列情形之一的,造成工程方案和工程规模变化的,属于较大设计变更:(一)连续长度2公里以上的路线方案调整的;(二)连接线的标准和规模发生变化的;(三)特殊不良地质路段处治方案发生变化的;(四)路面结构类型、宽度和厚度发生变化的;(五)大中桥的数量或结构型式发生变化的;(六)隧道的数量或方案发生变化的;(七)互通式立交的位置或方案发生变化的;(八)分离式立交的数量发生变化的;(九)监控、通讯系统总体方案发生变化的;(十)管理、养护和服务设施的数量和规模发生变化的;(十一)其他单项工程费用变化超过500万元的,具体规定如下:1、由于建设条件发生变化,路基、路面、桥涵、隧道、路线交叉及交通工程中,单位工程费用变化500万元或同一个项目中同类型多个单项工程费用变化累计超过500万元的;2、不可预见的、突发性的地质灾害,如岩溶、滑坡、采空区等,造成工程处理费用超过500万元的。
