赶工方案及措施1、总体赶工措施不论因何种原因,导致工程进度拖延,各扩建工程均采取以下措施进行赶工:1)编制科学合理、安全可行、保证质量的赶工计划,包括进度计划、资源投入计划、设备材料供应计划等。
2)加大资源投入,从总公司及时调拨或者向市场采购新的施工机械设备和机工具设备,从总公司及时调配其他骨干力量。
机械设备在3天内完成转移,马上投入使用;劳动力在24小时内调配到位。
3)施工班组采用两班工作制或三班工作制,局部区域在保证安全施工的前提下实施立体交叉作业;同时,根据具体情况,制定新的夜间施工措施。
4)进一步增强构造措施管理:调整管理机构、增加管理及技术人员、加强施工班组管理力度。
增强工程技术管理人员的技术攻关和技术创新,调整施工技术方案,增强施工现场管理力度。
及时更换不合格或不适合的管理、技术、施工班组人员。
5)加大赶工宣传力度,实施进一步的劳动竞赛活动,树立全体员工的“安全为天、质量是本、进度为关键”的意识,确保在无安全和质量事故的前提下完成赶工过程。
6)实行嘉奖措施,我公司将对在赶工过程中作出紧张贡献的技术管理人员、施工班组、个人实施嘉奖。
2、受天气因素影响的赶工措施1)受天气因素影响时,采用在施工现场搭设防雨棚、防雨布等设施,增加安全设施,确保施工如期进行。
2)在受天气因素影响确实无法施工时,各扩建工程将调整作息时间。
3)增加夏季员工个人防护措施。
4)加强对夏季、雨季的预测防范工作,加大夏、雨季施工的安全、质量保证措施。
3、受施工图纸交付使用推延、施工需用的文件材料不足影响的赶工措施1)利用我公司丰富的工程施工经验,提前进行材料备料,充分做好施工前的准备。
2)编写新的施工技术措施方案或采用临时技术措施,调整施工顺序和进度计划中的工序逻辑关系。
3)加强图纸文件资料管理软件的使用,提前预测图纸文件资料的需求计划,做到提前与设计单位、业主及材料供应商进行图纸文件资料需求的沟通。
3)加强图纸文件资料管理软件的使用,提前预测图纸文件资料的需求计划,做到提前与设计单位、业主及材料供应商进行图纸文件资料需求的沟通。

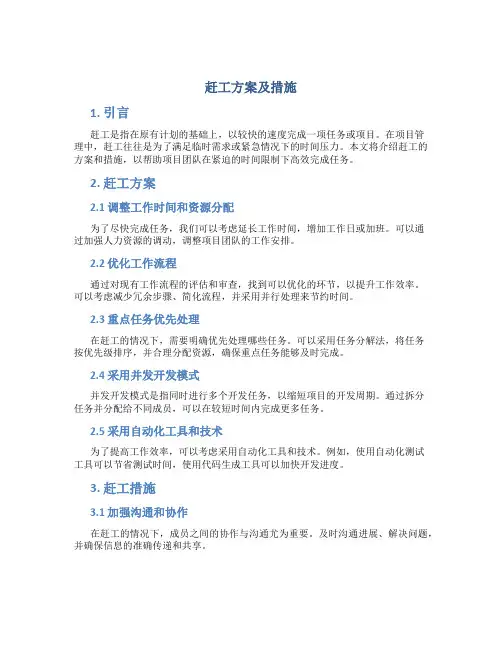

赶工方案及措施1. 引言赶工是指在原有计划的基础上,以较快的速度完成一项任务或项目。
在项目管理中,赶工往往是为了满足临时需求或紧急情况下的时间压力。
本文将介绍赶工的方案和措施,以帮助项目团队在紧迫的时间限制下高效完成任务。
2. 赶工方案2.1 调整工作时间和资源分配为了尽快完成任务,我们可以考虑延长工作时间,增加工作日或加班。
可以通过加强人力资源的调动,调整项目团队的工作安排。
2.2 优化工作流程通过对现有工作流程的评估和审查,找到可以优化的环节,以提升工作效率。
可以考虑减少冗余步骤、简化流程,并采用并行处理来节约时间。
2.3 重点任务优先处理在赶工的情况下,需要明确优先处理哪些任务。
可以采用任务分解法,将任务按优先级排序,并合理分配资源,确保重点任务能够及时完成。
2.4 采用并发开发模式并发开发模式是指同时进行多个开发任务,以缩短项目的开发周期。
通过拆分任务并分配给不同成员,可以在较短时间内完成更多任务。
2.5 采用自动化工具和技术为了提高工作效率,可以考虑采用自动化工具和技术。
例如,使用自动化测试工具可以节省测试时间,使用代码生成工具可以加快开发进度。
3. 赶工措施3.1 加强沟通和协作在赶工的情况下,成员之间的协作与沟通尤为重要。
及时沟通进展、解决问题,并确保信息的准确传递和共享。
3.2 设立明确的目标和里程碑为了赶工,需要设立明确的目标和里程碑,以帮助团队成员明确任务和进度。
在制定目标和里程碑时,需要考虑实际情况和团队成员的能力。
3.3 提供额外资源和支持赶工过程中,可能需要额外的资源和支持。
可以向上级申请更多的人力资源或经费,并提供必要的培训和指导,以确保团队成员能够顺利完成任务。
3.4 持续跟踪和监控在赶工过程中,需要定期跟踪和监控项目进度和质量。
及时发现偏差和问题,并采取相应的措施进行调整和纠正。
3.5 备用方案和应急预案在赶工的过程中,可能会遇到各种问题和风险。
为了应对这些不确定性因素,需要事先制定备用方案和应急预案,以减轻潜在的风险。

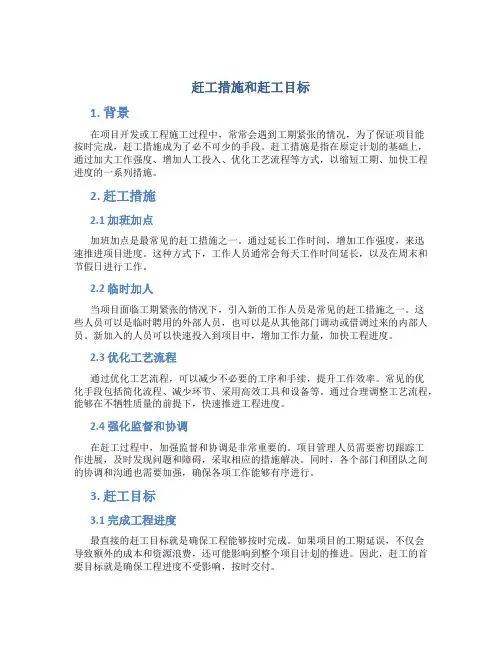

赶工措施和赶工目标1. 背景在项目开发或工程施工过程中,常常会遇到工期紧张的情况,为了保证项目能按时完成,赶工措施成为了必不可少的手段。
赶工措施是指在原定计划的基础上,通过加大工作强度、增加人工投入、优化工艺流程等方式,以缩短工期、加快工程进度的一系列措施。
2. 赶工措施2.1 加班加点加班加点是最常见的赶工措施之一。
通过延长工作时间,增加工作强度,来迅速推进项目进度。
这种方式下,工作人员通常会每天工作时间延长,以及在周末和节假日进行工作。
2.2 临时加人当项目面临工期紧张的情况下,引入新的工作人员是常见的赶工措施之一。
这些人员可以是临时聘用的外部人员,也可以是从其他部门调动或借调过来的内部人员。
新加入的人员可以快速投入到项目中,增加工作力量,加快工程进度。
2.3 优化工艺流程通过优化工艺流程,可以减少不必要的工序和手续,提升工作效率。
常见的优化手段包括简化流程、减少环节、采用高效工具和设备等。
通过合理调整工艺流程,能够在不牺牲质量的前提下,快速推进工程进度。
2.4 强化监督和协调在赶工过程中,加强监督和协调是非常重要的。
项目管理人员需要密切跟踪工作进展,及时发现问题和障碍,采取相应的措施解决。
同时,各个部门和团队之间的协调和沟通也需要加强,确保各项工作能够有序进行。
3. 赶工目标3.1 完成工程进度最直接的赶工目标就是确保工程能够按时完成。
如果项目的工期延误,不仅会导致额外的成本和资源浪费,还可能影响到整个项目计划的推进。
因此,赶工的首要目标就是确保工程进度不受影响,按时交付。
3.2 提高工作效率赶工过程中,通过加大工作强度和优化流程等措施,可以提高工作效率。
高效的工作方式能够让工程进度得到有效推进,避免出现不必要的拖延和浪费。
提高工作效率也能够为后续工作提供更多的时间和资源。
3.3 保证工程质量虽然赶工的目标是保证工程按时完成,但不可忽视的是工程质量。
即便时间紧迫,也不能牺牲工程质量。
因此,赶工过程中要确保各项工作符合质量要求,遵循相关标准和规范,确保项目交付的质量和可靠性。
工程赶工措施方案一、背景在工程施工过程中,由于各种原因,可能会出现工期延误的情况。
为了确保工程能按时完成,需要采取一系列赶工措施来提高工期进度,确保工程质量。
二、赶工目标1. 确保工程能在规定的时间内完成。
2. 保证施工质量不受影响。
3. 提高工作效率,减少资源浪费。
三、赶工措施1. 加大人力投入增加工人数量,通过加班加点来提高施工速度。
合理安排工作时间,确保人力资源的充分利用。
2. 加强物资保障及时调配和供应所需的施工材料和设备,避免由于物资不足导致工期延误。
与供应商和承包商保持密切合作,加快物资采购和交付的速度。
3. 优化施工组织通过合理的施工计划和组织,确保施工作业的连贯性和高效性。
合理安排各个分项工程的施工顺序和工序,同时加强施工现场的协调和监督,及时解决施工中的问题。
4. 进行技术创新利用现代化的施工设备和技术手段,提高施工效率和质量。
采用先进的建筑工艺和施工方法,减少人力投入,提高施工速度。
同时,注重培训施工人员,提高其技术水平和工作能力。
5. 加强沟通与协调建立有效的沟通机制和施工管理体系,确保各个施工单位之间的协作和配合。
加强与相关监管部门和业主的沟通与协调,及时解决各种问题和难题。
6. 加强质量控制在赶工的同时,不能忽视工程质量。
加强对施工质量的监督和检查,确保施工按照设计要求进行,并严格按照相关质量标准进行验收。
7. 加强安全管理赶工过程中,加强对施工现场的安全管理和监督,制定详细的安全操作规程,确保工人的人身安全和设备的正常运行。
四、风险控制1. 在制定赶工计划时,要充分考虑各项工作量和施工周期,避免过于紧张的时间安排导致工人疲劳和质量问题。
2. 在加大人力投入的同时,要保证人员的培训和交接,确保新加入的工作人员能够快速适应工作环境和要求。
3. 在加快工作进度的同时,要充分考虑安全因素,并制定相关安全措施和应急预案,确保施工人员的人身安全和周围环境的安全。
五、赶工措施的效益通过采取一系列赶工措施,可以有效提高工期进度,确保工程能按时完成。
赶工工程方案措施一、引言在工程施工中,赶工是指在限定时间内,对工程项目进行加快进度、提前完工的一种工作方法。
赶工工程方案可以充分发挥人力、物力等资源的作用,保障工程质量,确保工程按时完工。
然而,在进行赶工工程时,也需要注意一系列的措施和方案,以降低风险、保障安全,保证工程质量。
因此,本文将就赶工工程的方案措施进行探讨。
二、赶工工程方案措施1. 确定赶工时间表在进行赶工工程前,首先要确定一个明确的赶工时间表。
时间表中要明确标出施工阶段和每个阶段的工期,确保在限定的时间内完成工程。
同时,要根据时间表合理安排工序,避免重复施工,提高工作效率。
2. 加强与监理单位的沟通在赶工工程中,与监理单位的沟通非常关键。
监理单位有着监督、检查工程质量的职责,通过与监理单位的及时沟通,可以及时了解工程进展和质量情况,做出相应的调整。
同时,监理单位也可以提供专业的建议,确保工程质量。
3.加大人力、物力投入在赶工工程中,要根据实际情况,加大人力、物力投入。
可以通过加班等方式提高施工效率,确保工程在规定时间内完成。
同时,也需要提前储备物资,保证物资供应的充分,避免因物资不足而耽误施工进度。
4. 严格管理施工现场在赶工工程中,施工现场的管理至关重要。
要加强对施工现场的安全管理,落实安全生产措施,确保施工人员的工作安全。
同时,也要加强现场的卫生管理,保持施工现场的整洁,避免浪费时间清理杂物。
5.加强质量控制在赶工工程中,质量控制至关重要。
要加强对施工工艺和材料的质量检查,确保工程质量符合要求。
同时,也要加强对施工过程的监督,及时发现并纠正有缺陷的工作,确保工程质量。
6.制定应急预案在赶工工程中,可能会遇到各种意外情况,如天气变化、人力物力不足等。
因此,需要制定应急预案,以备不时之需。
应急预案中应包括可能遇到的各种问题及相应的应对措施,确保在面对各种意外情况时可以及时有效地应对。
7.合理调配施工队伍在赶工工程中,要根据工程进度合理安排施工队伍,确保各个施工工序的人员配备合理、工作分工明确。
赶工措施及赶工计划

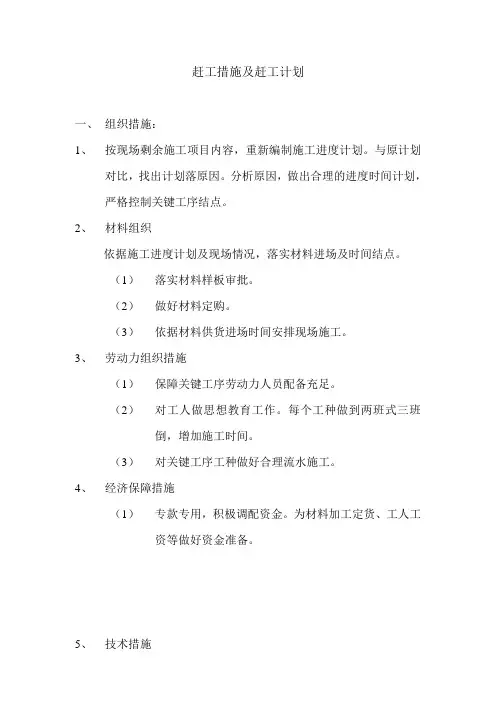

一、组织措施:
1、按现场剩余施工项目内容,重新编制施工进度计划。
与原计划
对比,找出计划落原因。
分析原因,做出合理的进度时间计划,严格控制关键工序结点。
2、材料组织
依据施工进度计划及现场情况,落实材料进场及时间结点。
(1)落实材料样板审批。
(2)做好材料定购。
(3)依据材料供货进场时间安排现场施工。
3、劳动力组织措施
(1)保障关键工序劳动力人员配备充足。
(2)对工人做思想教育工作。
每个工种做到两班式三班倒,增加施工时间。
(3)对关键工序工种做好合理流水施工。
4、经济保障措施
(1)专款专用,积极调配资金。
为材料加工定货、工人工资等做好资金准备。
5、技术措施
(1)及时解决设计图纸问题。
遇到问题及时沟通业主及设计师,做好图纸深化设计工作,为施工创造良好技术
条件。
施工进度赶工措施范文(全文)(一)引言概述:施工进度赶工是在工期紧迫或者出现延误的情况下,为了保证项目按计划完成而采取的紧急措施。
该文档将从五个大点对施工进度赶工措施进行详细阐述。
正文:一、迅速调整施工计划1. 重新评估工期:根据实际情况重新制定施工计划,确保能够按时完成。
2. 优化资源配置:合理规划施工资源,提高效率,避免资源浪费。
3. 加大施工力量:增加劳动力数量,确保施工速度和质量。
4. 调整施工顺序:根据工序的先后关系,合理调整施工顺序,提高施工效率。
5. 持续跟进施工进展:定期检查施工进度,及时发现问题并进行解决,保证施工进度符合计划。
二、加强项目管理1. 强化项目组织:成立专门的项目管理团队,明确各个岗位职责,加强协调与沟通。
2. 加强进度控制:制定详细的进度计划,每日、每周进行进度对比和跟踪,及时调整措施。
3. 优化管理流程:简化审批流程,减少决策环节,加快施工进程。
4. 强化问题解决:建立快速响应机制,及时解决施工过程中的问题,避免影响进度。
5. 提高施工质量:加强质量检查和监督,确保施工质量符合要求,避免后期改动导致延误。
三、加大供应链管理力度1. 确定优质供应商:与可靠的供应商合作,确保供应的材料质量和供货及时性。
2. 加强供应链协调:与各个供应商建立紧密联系,提前预测需求,确保材料供应不出现断档。
3. 优化物流运输:合理规划运输路线和运输工具,减少运输时间,提高物流效率。
4. 加强仓储管理:确保材料储备充足,避免因材料短缺导致延误。
5. 监督供应商履约:加强对供应商的监督,确保其按时交付货物和服务。
四、加班加点与人员管理1. 加强管理协调:通过有效的排班和协调,合理安排加班加点人员,确保施工进度。
2. 鼓励员工加班:采取激励措施,鼓励员工加班,提高工作效率,确保项目按时完成。
3. 做好员工安全保障:加大对员工的安全教育和培训力度,确保加班加点不影响员工的身体和安全。
4. 考虑员工合理休息:合理安排员工的休息时间,避免疲劳引发事故或工作质量下降。
引言概述:在工程建设过程中,由于各种因素,常常需要采取赶工方案和措施,以确保工程按时完成。
本文将针对赶工方案及措施进行详细阐述,包括进一步规划和组织生产、提高施工效率、优化资源配置、加强项目管理和保障工人安全等方面。
正文内容:一、进一步规划和组织生产1.制定详细的时间计划:根据已有的工期,结合实际情况,制定合理的时间计划,明确每个施工阶段的工作内容及时限。
2.分解任务及分工明确:将项目任务分解为具体的施工任务,明确每个任务的责任人和完成时间,合理分工,确保施工进度。
3.建立专门的赶工小组:组建专门的赶工小组,负责协调各个部门之间的工作,加强沟通和协作,确保赶工的顺利进行。
4.提前准备施工材料和设备:提前储备施工所需的材料和设备,以避免因物资不足而延误工期。
二、提高施工效率1.优化施工流程:通过优化施工流程,减少工序之间的等待时间,提高施工效率。
2.加强施工组织和协调:明确施工过程中各个工种之间的协作关系和施工顺序,避免重复施工和资源浪费。
3.合理安排人力资源:根据工期紧迫程度,合理调配人力资源,确保施工队伍人员充足,提高施工效率。
4.使用先进的施工设备:引入先进的施工设备和技术,提高施工效率和质量。
5.加强技术培训:对施工人员进行技术培训,提升其专业水平,提高施工效率和安全性。
三、优化资源配置1.合理规划物资需求量:根据赶工所需的物资需求量,合理规划和采购,避免物资短缺或过剩。
2.加强供应链管理:与供应商建立紧密的合作关系,确保物资供应的及时性和稳定性。
3.优化资源利用率:对施工过程中的各种资源进行合理利用,避免资源浪费和不必要的成本增加。
4.节约能源和水资源:在施工过程中,采取节能措施和合理使用水资源,减少能源和水的浪费。
四、加强项目管理1.设立赶工监督机构:成立专门的赶工监督机构,负责监督赶工进度和质量,并及时采取相应措施。
2.引入项目管理工具:引入项目管理工具,如甘特图、PERT图等,对赶工进度进行详细规划和管理。
工程赶工方案措施
工程赶工是在项目时间紧凑的情况下,为了保证工程质量和完
工时间而采取的措施。
一般来说,赶工是需要优先考虑安全、质量、功能的,不能为完成时间而牺牲质量。
针对工程进度落后的情况,需要采取以下措施来推进工程进度:
1.优化施工计划
在现有施工计划基础上,通过优化施工流程和缩短施工时间等
措施,制定出更为详细和科学的施工计划,明确各项工作的完成时
间和工作量,从而进一步细化工程进度计划。
2.增加劳动力
加强人员调配和安排,增加劳动力投入,确保施工现场人员充足,力争保证施工按时完成。
对于劳动力短缺的情况,可以考虑聘
请兼职或临时工来加强施工力量。
3.提高工作效率
针对现有施工进度滞后的情况,需要评估并确定工作关键点,
并加强监督和管理,通过提高施工工作效率,优化工作流程,实现
施工周期的缩短。
4.采用并行施工方式
采用并行施工方式,同时处理多项工作,能够最大化地提高施
工效率和进度,从而更快地将工程完工。
但需要注意的是,在并行
施工的过程中需要加强协调和沟通,避免出现工作冲突或误差,保
证施工质量和安全。
5.加强材料供应管理
对于材料供应及时性不足的情况,可以通过增加材料库存、加
强材料供应商的管理等措施来确保施工材料的及时供应。
通过以上几点措施的综合实施,可以有效地缩短工程进度,最
终实现工程的按时完成。
但需要注意的是,在加快工程进度的同时,要严格遵守工程质量和安全生产规定,避免出现安全事故和质量问题。
建筑赶工措施方案
在建筑赶工的情况下,可以采取以下措施方案:
1. 调整工作时间表:增加每天的工作时间,包括延长工作小时数,延长工作日数或者增加夜班工作时间,以加快工程进度。
2. 加大人力投入:增加施工人员数量,增派更多工程师、技术人员和劳动力,提高施工效率。
3. 加强管理和监督:实行严格的施工管理制度,加强对施工过程的监督和检查,确保施工进度和质量符合要求。
4. 合理调配资源:合理调配施工材料和机械设备,以最大限度地提高资源利用效率。
5. 使用先进技术和工艺:采用先进的建筑技术和工艺,如预制构件、施工机械化等,以提高施工效率。
6. 协调各方合作:加强与设计单位、材料供应商、承包商等各方的沟通与合作,共同协调解决施工进度问题。
7. 加强安全防范:在赶工过程中,要加强安全意识和安全管理,确保工人的安全和健康。
8. 合理应对变更和问题:对可能出现的变更和问题,要及时应对,并采取相应的措施解决,以确保施工进度不受影响。
9. 加强协调和沟通:与项目相关方保持良好的沟通和协调,共同解决施工问题,确保项目按时竣工。
10. 确定优先任务:确定建筑赶工的关键节点和优先任务,优化资源配置,重点推动关键工序的完成。
赶工计划和赶工措施
1.赶工措施
(1)编制合理的、科学的施工组织设计,施工采用多级网络控制工期;优先采用实践可行的新技术、新工艺、新材料、新方法,针对重点工程成立攻关小组,在确保工程质量的同时,不断追求工期的突破。
对可能影响工期的主要环节事先提出预案,在劳力、材料、设备等方面提前准备,做到有备无患,确保工期。
为了确保工期目标的实现,采用两套机械顶管设备同时开顶。
(2)接到中标通知书后,立即进行施工队伍和机械设备的调遣及临时设施的修建工作,同时各种技术工作也超前运行,如各种材料测试、理论配合比设计、最佳配合比试验、编制实施性施工组织设计、控制测量等。
(3)提高机械施工能力和技术水平,采用先进的技术设备,提高生产效率。
(4)全面规划,统筹安排,积极观测气象及外部环境的变化,同时对施工安排做出及时的调整。
充分利用施工黄金季节,加大运料、备料的力度。
(5)认真执行技术交底制度,严肃施工纪律,严格执行施工组织设计和各项施工技术和进度计划。
(6)施工过程加强工序检验和试验工作,保证正常转序,杜绝返工延迟工期现象。
(7)严格按网络计划组织施工,设专人进行关键线路上的工序控制,一旦出现意外情况,采取改变逻辑关系,压缩某些工序的持续时间,及时调整网络计划,确保总工期目标的实现。
(8)服从业主对整个工期的协调和调整,并及时采取有力措施,调整施工进度计划并认真贯彻执行。
同时在施工过程注意主动和有关施工单位搞好协作。
2.赶工计划
(1)计划措施
赶工计划的重点是机械顶管和沉井的施工项目,其中工作井和取水泵房沉井施工是影响正常工期计划的关键项目。
赶工计划以工作井、取水泵房沉井施工和机械顶管分别组织流水作业,同步施工,为施工进度网络计划中二条独立的施工主线。
(2)劳动力赶工措施
劳动力调整过于频繁,会严重干扰均衡生产,所计划在多个单项工程流水作业高峰期,采取“二班”倒作业,在解决短时期劳动力不足的同时有利于总体劳动力动态均衡调节。
,
在倒班作业期间要采取有利措施,加强劳动保护,安排好倒班人员的食、宿、生活和医疗保健,保证正常施工。
(3)周转材料措施
配三套模板(工作井两套和取水泵房沉井一套),这样就可按流水作业的方法,在最短时间使模板进入周转状态。
转下一工序的施工。
(3)施工机械措施
顶管机械是控制工期的关键环节,在关键线路中起工期主导作用,所以采取二套顶管机械,按顺序流水作业。
顶管和沉井施工均采取两班倒作业,换人不停机,保证工程工期计划。
(4)其它赶工措施
土方调配工作量极大,配备足够的运输机械,尽快将堆存在沉井旁的土方(淤泥)运到业主指定的储土场,减少不必要的远运储存措施,提高转运效率。
