施工赶工计划及措施一、施工进度情况

1、钢构工程量概况:下层钢构310余吨,上层钢构170余吨。现在下层钢构已完成60%,已对上层钢构的安装进度造成影响。

2、烟道工程量概况:进出口烟道共计380余吨,出口烟道现已制作65%,进口烟道已开展制作。

二、进度目标

1、钢构进度目标:10月28日前下层钢构全部完成。上层钢构11月8日完成。

2、烟道制作进度目标:11月10日完成出口烟道制作,11月15日完成入口烟道制作。

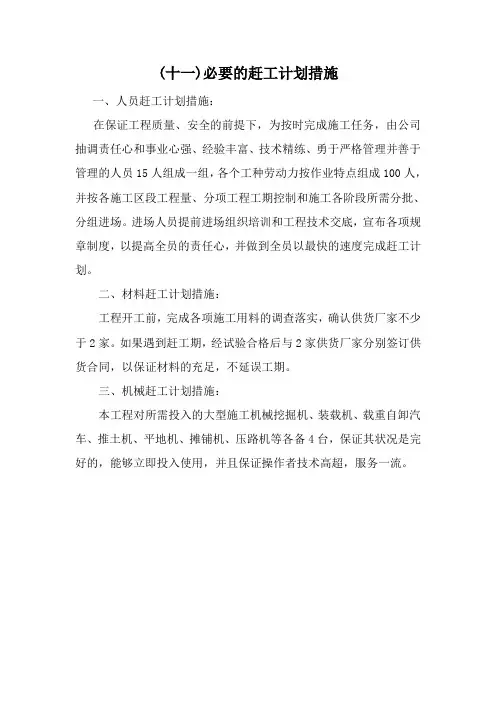

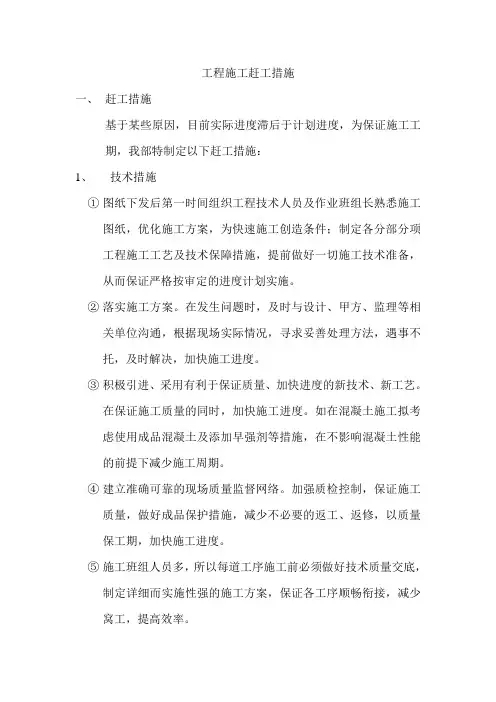

三、主要赶工措施

1、为了保证施工进度的顺利进行,项目部加大人力及工机具资源置,组织多个工作面同时施工,并积极组织夜间进行施工,以缩短工期。

2、实行进度计划的有效动态管理控制并及时调整,使日、周计划更具现实性。依网络计划为依据,编制详细的施工计划,并把任务下发到各班组。每天项目部将派专人落实各班组进度进展情况,依据情况

合理调配人员配置,确保计划每天按期完成。

3、增加项目管理人员、施工班组采用三班工作制,局部区域在

保证安全施工的前提下实施立体交叉作业;同时,根据具体情况,制定新的夜间施工措施。

4、物资供应:选用良好的机械装备投入到工程使用。按照网络计划做好设备进场、材料供应工作,掌握并落实材料的到货情况。

5、技术措施:各分项工程严格按工艺标准及规范要求施工,避免返工。认真研究施工图,加快施工进度的技术方法。设计师跟踪服务,及时完善施工图,及时协调处理施工中遇到的设计问题。每道工序完工后及时组织自检和分项工程验收,保证工序的紧密衔接,减少交接等待的时间。

6、夜间施工措施:夜间施工要求照明充足,采用大功率冷光源灯具,布置位置要合理,保证整个施工场地均有较好的照明。夜间施工要充分考虑施工安全问题,加大安全主管人员巡查力度,发现“三违”现象要及时制止处理。

7、雨天赶工措施:受天气因素影响时,采用搭设防雨布等设施,增加安全设施,确保施工如期进行。如遇恶劣天气无法施工时,应调整作息时间,以便雨后组织施工。增加雨天施工人员个人防护措施,加强雨天预测防范工作,保证安全生产。8、每日召开协调例会,在例会上检查施工班组的实际进度,找出进度偏差并分析原因,及时解决生产协调问题,加强相互沟通,提高工作效率确保进度计划的有效实施。

四、人员配置及部署表

大唐乌沙山项目部

项目负责人:

序工作内工单数备

1

烟道预制拼安装4

焊12

普6

2

平台、钢梯制安装2

焊4

普2

3

钢构安安装8

焊14

普6

白班时05:015:00夜班时15:00:00
