井点降水方法
- 格式:doc
- 大小:57.50 KB
- 文档页数:13
一、真空(轻型)井点降水本身就是一种地基处理方法,即所谓的“排水固结”。
比如我们通常所说的“井点降水联合强夯法”,它就是利用井点降水技术来加速强夯后超静孔压的消散和软土固结,主要加固的对象为饱和软粘土。
但真空(轻型)井点降水最广泛的应用还是为地基开挖服务的。
二、轻型井点降水和真空降水指的是一回事,“轻型”是从规模上进行命名的,“真空”则是从降水原理上来命名的,“真空-重力排水法”也决定了这种井点降水方式必定是轻型的。
三、真空(轻型)井点降水和深井井点降水分别对应不同的适用条件,后者可以替换前者,但前者一般不宜替换后者。
在同等条件下,前者具有使用灵活、装拆方便、可防止流砂现象发生、提高边坡稳定、费用较低等优势。
但“机具简单、降水效果好”的优势,那是书本上的说法,我看应该是相反1、轻型井点降水系统简介轻型井点降水为真空——重力排水法。
主要由井管(插入土体的立管)、卧管(铺设在地面上用于连接井管和真空泵的PVC管)及真空泵、排水设备组成。
通常情况下井管可为外径为2.0~5.0cm的钢管或尼龙管,下端打滤孔长度为1.0~2.0m的部分称作滤管,滤孔面积不少于滤管表面积的20~25%,外包滤膜以防降水过程中滤管堵塞。
卧管为PVC管,由三通与立管和相邻卧管连接,最后汇总与真空泵连接,整个系统密封,不能漏气。
2、轻型井点抽水原理及作用机理真空泵把井点管、卧管及贮水箱内的空气吸走,形成一定的真空度(即负压)。
由于管路系统外部地下水承受大气压力的作用,为了保持平衡状态,由高压区向低压区方向流动。
地下水被压入至井点管内,经卧管至贮水箱,然后用抽水泵抽走,从而水位下降,孔隙比减小,土体发生固结,地基承载力有所提高,[url =/jiangshui/qxjiangshui.htm]轻型井点降水设备[/url]经常作为强夯法加固地基、基坑开挖的辅助工艺。
轻型真空井点降水即可作为其他地基处理尤其是辅助于强夯施工、基坑开挖等的一种工艺,另一方面其本身对土体能起到加固作用,不但能通过饱和土体孔隙中水的排出与土的压缩同时作用,加速土的渗流固结过程,而且可以产生预压荷载△P=αγWZα—与土体中水饱和度有关的系数,取0.9~1.0γW——水的重度(kN/m3)Z—降水深度(m)3、工程常用降水方法①明沟排水在施工区域内设置排水网,主沟与支流沟均有一定坡度,用于排除地表水和部分地下水,对于含水量不大的地基处理采用明沟排水就可以了。
基坑开挖前5种常用井点降水方法井点降水法是在基坑开挖前,在基坑四周埋设一定数量的滤水管(井),利用抽水设备抽水使所挖的土始终保持干燥状态的方法。
井点降水法所采用的井点类型有:轻型井点喷射井点电渗井点管井井点深井井点等1、轻型井点轻型井点是沿基坑四周每隔一定距离埋入井点管(直径38—51m m,长5—7m的钢管)至含水层内,利用抽水设备将地下水从井点管内不停抽出,使原有地下水降至坑底以下。
在施工过程中要不断的抽水,直至施工完毕。
2、喷射井点如果仍采用轻型井点要采用多级井点,就会增加基坑挖土量、延长工期并增加设备数量,显然不经济。
因此,当降水深度超过8m时,宜采用喷射井点,降水深度可达8--20m。
喷射井点的设备,主要由喷射井管、高压水泵和管路系统组成。
3、电渗井点对于渗透系数很小的土(K小于0.1m/d),因土粒间微小空隙的毛细血管作用,可以采用的方法。
在饱和黏土中插入两根电极,通入直流电时,黏土粒即能沿电力线向阳极移动,称为电泳;而水分子则向阴极移动称为电渗。
电渗井点就是运用上述电渗现象,将一般轻型井点或喷射井点的井管作为阴极,并在其内侧相距约1.2m处增设对应的垂直阳电极。
阳极可用钢筋或其他金属材料插入,通电后土层中的水分子即能迅速渗至井管周围,便于抽出排水。
这种方法耗电多,只在特殊情况下使用4、管井井点管井井点就是沿基坑每隔一定距离设置一个管井,每个管井单独用一台水泵不断抽水来降低水位。
这在地下水量大的情况下比较适用。
接头处理:采用不少于2层60目塑料滤网包裹封缠。
最下部一节为沉淀管,以免接缝处挤入泥砂淤塞管井。
水泵:水泵的选型取决于出水量和抽水高度。
4.1管井成井工艺流程4.2管井施工质量要求降水施工的井深、井距必须根据设计要求定位、施工。
降水深度要达到设计要求,其水位线位于基坑底部下2m,基坑干燥。
井管抽水采用潜水泵抽水。
泵位于井管内距井盘底座约0.5m,用钢丝绳固定于井面,通过胶皮管将水从井中提至地面排掉,其中电气设备应安装控制装置,根据水量大小,使之抽水和停抽时问相配合达到施工需要。
井点降水施工工艺和方法在基坑开挖过程中,当基底低于地下水位时,由于土的含水层被切断,地下水会不断地渗入坑内。
雨期施工时,地面水也会不断流入坑内。
如果不采取降水措施,把流入基坑内的水及时排走或把地下水位降低,不仅会使施工条件恶化,而且地基土被水泡软后,容易造成边坡塌方并使地基的承载力下降。
另外,当基坑下遇有承压含水层时,若不降水减压,则基底可能被冲溃破坏。
因此,为了保证工程质量和施工安全,在基坑开挖前或开挖过程中,必须采取措施,控制地下水位,使地基土在开挖及基础施工时保持干燥。
井点降水方法降低地下水位的方法有集水井降水法和井点降水法。
集水井降水法一般适用于降水深度较小且土层为粗粒土层或渗水量小的粘性土层。
当基坑开挖较深,又采用刚性土壁支护结构挡土并形成止水帷幕时,基坑内降水也多采用集水井降水法。
如降水深度较大,或土层为细砂、粉砂或软土地区时,宜采用井点降水法降水但仍有局部区域降水深度不足时,可辅以集水井降水。
无论采用何种降水方法,均应持续到基础施工完毕,且土方回填后方可停止降水。
集水井降水施工1)施工过程基坑或沟槽开挖时,在坑底设置集水井,并沿坑底的周围或中央开挖排水沟,使水在重力作用下流入集水井内,然后用水泵抽出坑外。
2)构造四周的排水沟及集水井一般应设置在基础范围以外,地下水流的上游,基坑面积较大时,可在基坑范围内设置盲沟排水。
根据地下水量、基坑平面形状及水泵能力,集水井每隔20~40m设置一个。
3)设置集水坑的直径或宽度一般为0.6~0.8m,其深度随着挖土的加深而加深,并保持低于挖土面0.7~1.0m。
坑壁可用竹、木材料等简易加固。
当基坑挖至设计标高后,集水坑底应低于基坑底面1.0~2.0m,并铺设碎石滤水层(0.3m厚)或下部砾石(0.1m厚)上部粗砂(0.1m)的双层滤水层,以免由于抽水时间过长而将泥砂抽出,并防止坑底土被扰动。
流砂1)流砂现象基坑挖土至地下水位以下,土质为细砂土或粉砂土的情况下,采用集水坑降低地下水时,坑下的土有时会形成流动状态,随着地下水流入基坑,这种现象称为流砂现象。

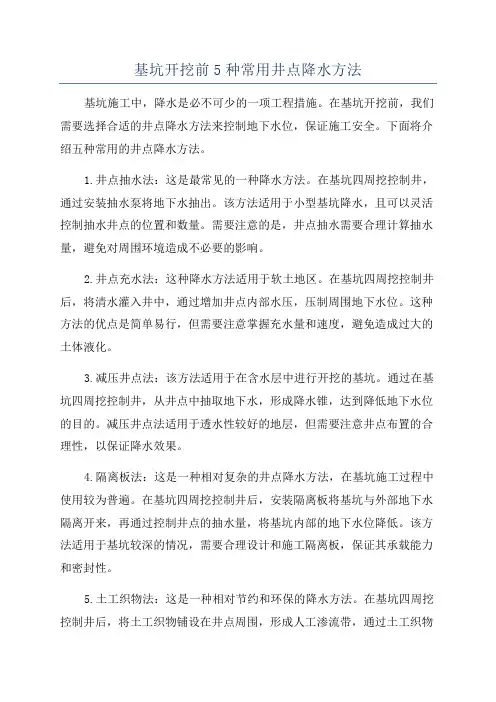

基坑开挖前5种常用井点降水方法基坑施工中,降水是必不可少的一项工程措施。
在基坑开挖前,我们需要选择合适的井点降水方法来控制地下水位,保证施工安全。
下面将介绍五种常用的井点降水方法。
1.井点抽水法:这是最常见的一种降水方法。
在基坑四周挖控制井,通过安装抽水泵将地下水抽出。
该方法适用于小型基坑降水,且可以灵活控制抽水井点的位置和数量。
需要注意的是,井点抽水需要合理计算抽水量,避免对周围环境造成不必要的影响。
2.井点充水法:这种降水方法适用于软土地区。
在基坑四周挖控制井后,将清水灌入井中,通过增加井点内部水压,压制周围地下水位。
这种方法的优点是简单易行,但需要注意掌握充水量和速度,避免造成过大的土体液化。
3.减压井点法:该方法适用于在含水层中进行开挖的基坑。
通过在基坑四周挖控制井,从井点中抽取地下水,形成降水锥,达到降低地下水位的目的。
减压井点法适用于透水性较好的地层,但需要注意井点布置的合理性,以保证降水效果。
4.隔离板法:这是一种相对复杂的井点降水方法,在基坑施工过程中使用较为普遍。
在基坑四周挖控制井后,安装隔离板将基坑与外部地下水隔离开来,再通过控制井点的抽水量,将基坑内部的地下水位降低。
该方法适用于基坑较深的情况,需要合理设计和施工隔离板,保证其承载能力和密封性。
5.土工织物法:这是一种相对节约和环保的降水方法。
在基坑四周挖控制井后,将土工织物铺设在井点周围,形成人工渗流带,通过土工织物的渗流作用将地下水逐渐排出。
这种方法适用于含水层较浅,成本较高的情况下,但需要注意土工织物的选择和布置。
这五种常用的井点降水方法在基坑施工中被广泛应用。
在选择合适的方法时,需要考虑基坑的规模、周围地质环境、施工条件等因素,以确保降水效果和施工安全。
同时,施工过程中需要进行实时监测和控制,以及进行合理的排水处理,以保证施工的顺利进行。

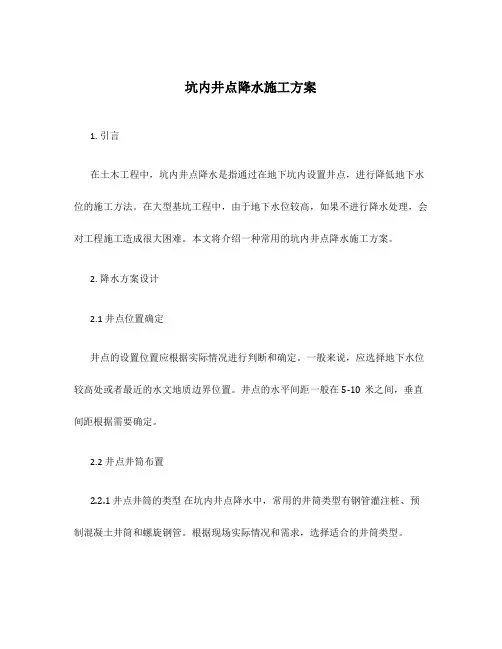

坑内井点降水施工方案1. 引言在土木工程中,坑内井点降水是指通过在地下坑内设置井点,进行降低地下水位的施工方法。
在大型基坑工程中,由于地下水位较高,如果不进行降水处理,会对工程施工造成很大困难。
本文将介绍一种常用的坑内井点降水施工方案。
2. 降水方案设计2.1 井点位置确定井点的设置位置应根据实际情况进行判断和确定。
一般来说,应选择地下水位较高处或者最近的水文地质边界位置。
井点的水平间距一般在5-10米之间,垂直间距根据需要确定。
2.2 井点井筒布置2.2.1 井点井筒的类型在坑内井点降水中,常用的井筒类型有钢管灌注桩、预制混凝土井筒和螺旋钢管。
根据现场实际情况和需求,选择适合的井筒类型。
2.2.2 井点井筒的布置井点井筒应均匀布置在地下坑的周边区域,并且与施工工序相衔接。
井点井筒的密度应根据地下水位较高的区域进行增加。
2.3 降水设备选型根据地下水位、降水量和工程施工周期等因素,选择合适的降水设备进行降水。
常见的降水设备有井内抽水设备、井外抽水设备和钢管灌注桩。
3. 降水施工过程3.1 井点施工按照设计要求,对井点井筒进行施工,包括井筒打桩、灌注混凝土等工序,确保井点的稳定性和密封性。
3.2 降水设备安装在井点施工完成后,根据需要安装降水设备,包括井内抽水设备或钢管灌注桩。
3.3 开启降水井点井筒施工和降水设备安装完成后,开启降水设备,根据设计要求进行降水。
3.4 监测和维护在降水过程中,需要进行实时监测地下水位和降水量,以及井点井筒的稳定性。
根据监测结果,及时进行调整和维护工作。
4. 安全注意事项进行坑内井点降水施工时,需要注意以下几个方面的安全事项: - 确保井点井筒的稳定性,避免发生倒塌等事故; - 严格遵守施工安全规范,佩戴好个人防护装备; - 定期对降水设备进行检查和维护,确保设备正常运行; - 避免施工现场拥挤,确保施工人员的安全; - 建立应急预案,做好应急处理措施。
5. 结论通过合理设计和施工,坑内井点降水可以有效降低地下水位,为大型基坑工程的施工提供了便利。

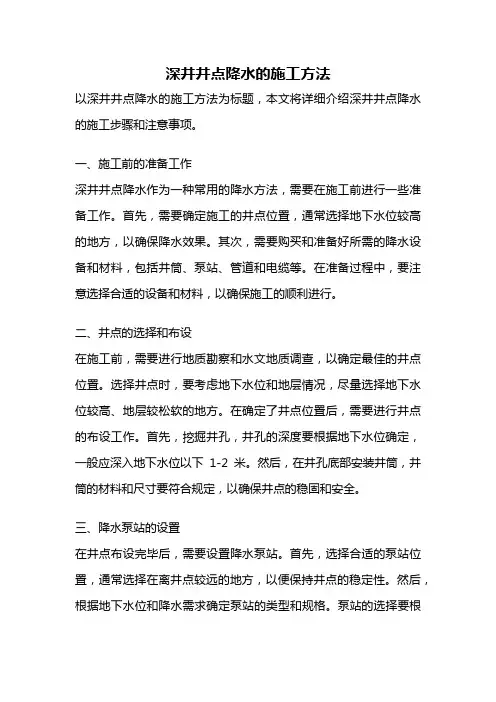

深井井点降水的施工方法以深井井点降水的施工方法为标题,本文将详细介绍深井井点降水的施工步骤和注意事项。
一、施工前的准备工作深井井点降水作为一种常用的降水方法,需要在施工前进行一些准备工作。
首先,需要确定施工的井点位置,通常选择地下水位较高的地方,以确保降水效果。
其次,需要购买和准备好所需的降水设备和材料,包括井筒、泵站、管道和电缆等。
在准备过程中,要注意选择合适的设备和材料,以确保施工的顺利进行。
二、井点的选择和布设在施工前,需要进行地质勘察和水文地质调查,以确定最佳的井点位置。
选择井点时,要考虑地下水位和地层情况,尽量选择地下水位较高、地层较松软的地方。
在确定了井点位置后,需要进行井点的布设工作。
首先,挖掘井孔,井孔的深度要根据地下水位确定,一般应深入地下水位以下1-2米。
然后,在井孔底部安装井筒,井筒的材料和尺寸要符合规定,以确保井点的稳固和安全。
三、降水泵站的设置在井点布设完毕后,需要设置降水泵站。
首先,选择合适的泵站位置,通常选择在离井点较远的地方,以便保持井点的稳定性。
然后,根据地下水位和降水需求确定泵站的类型和规格。
泵站的选择要根据地下水位、水量和扬程等参数进行合理搭配,以确保降水效果。
同时,还需要安装相应的管道和电缆,将井点与泵站相连接。
四、降水管道的敷设井点与泵站之间需要敷设降水管道,以便将地下水抽取到泵站进行处理。
在敷设管道时,要注意选择合适的材料和规格,保证管道的耐压性和耐腐蚀性。
同时,还需要根据实际情况进行管道的布设和固定,以确保管道的稳固和安全。
五、降水泵站的调试和运行在降水施工完成后,需要对泵站进行调试和运行。
首先,要检查泵站的各项设备和仪表是否正常运行,如泵站的电源和电缆连接是否良好,泵的启停是否正常等。
然后,根据降水需求和地下水位的变化,调整泵站的运行参数,如泵的启停时间和流量等。
在运行过程中,要定期检查泵站的运行情况,并进行必要的维护和保养,以确保泵站的正常运行和降水效果。

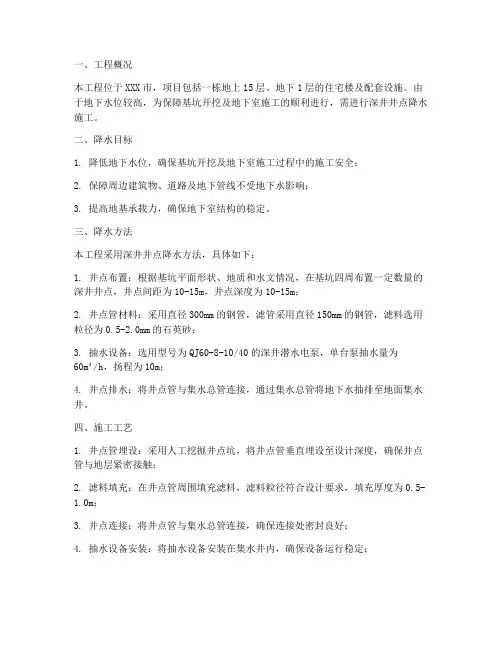

一、工程概况本工程位于XXX市,项目包括一栋地上15层、地下1层的住宅楼及配套设施。
由于地下水位较高,为保障基坑开挖及地下室施工的顺利进行,需进行深井井点降水施工。
二、降水目标1. 降低地下水位,确保基坑开挖及地下室施工过程中的施工安全;2. 保障周边建筑物、道路及地下管线不受地下水影响;3. 提高地基承载力,确保地下室结构的稳定。
三、降水方法本工程采用深井井点降水方法,具体如下:1. 井点布置:根据基坑平面形状、地质和水文情况,在基坑四周布置一定数量的深井井点,井点间距为10-15m,井点深度为10-15m;2. 井点管材料:采用直径300mm的钢管,滤管采用直径150mm的钢管,滤料选用粒径为0.5-2.0mm的石英砂;3. 抽水设备:选用型号为QJ60-8-10/40的深井潜水电泵,单台泵抽水量为60m³/h,扬程为10m;4. 井点排水:将井点管与集水总管连接,通过集水总管将地下水抽排至地面集水井。
四、施工工艺1. 井点管埋设:采用人工挖掘井点坑,将井点管垂直埋设至设计深度,确保井点管与地层紧密接触;2. 滤料填充:在井点管周围填充滤料,滤料粒径符合设计要求,填充厚度为0.5-1.0m;3. 井点连接:将井点管与集水总管连接,确保连接处密封良好;4. 抽水设备安装:将抽水设备安装在集水井内,确保设备运行稳定;5. 井点试抽:开启抽水设备,进行井点试抽,观察井点水位下降情况,调整井点管及抽水设备;6. 降水运行:根据井点水位下降情况,调整抽水设备运行时间,确保地下水位降至设计要求。
五、施工安全管理1. 施工人员需经过专业培训,掌握深井井点降水施工技术;2. 施工现场设置安全警示标志,确保施工安全;3. 严格执行操作规程,确保施工质量;4. 定期检查井点管、抽水设备等,发现问题及时处理。
六、施工进度计划1. 井点管埋设:3天;2. 滤料填充:2天;3. 井点连接:1天;4. 抽水设备安装:1天;5. 井点试抽:1天;6. 降水运行:根据实际情况调整。
一)轻型井点降水施工方案1.井点布置本工程基础持力层在三层土2m以下,原始地面往下不足1m,三层土含水率平均值为24.9。
施工中将考虑全线采用轻型井点法降水。
轻型井点系统由井点管、联接管(橡胶或钢管)、总管和抽水设备所组成。
其中实管6m,滤管1.5m。
地下水经井点管、联接管和总管由抽水设备抽走。
井点系统布置采用单排线状井点,井点管位于沟槽上口宽度以外1m。
在井点管延长线位置上挖一50×50cm断面的泄水沟,再在井点管位置上做好标志,井点管间距为1.5m;每40m为一井点组。
人防地下室周长592.3m,预计分为15组。
2.井点施工a. 本工程±0.000相当于八五高程10.09m,人防地下室大面积筏板开挖深度为-5.700m,局部地梁开挖至-6.300m,集水坑开始至-7.200m。
一级抽水设备无法一次性到位。
考虑整体开挖至-2.500m处,再插一级井点管。
b. 井点管的埋设可直接用井点管水冲下沉,也可用套筒式冲孔或钻孔后再将井点管沉入。
本工程采用套筒式冲孔法埋设井点管。
c. 套筒直径30cm,长度约10m,底部呈锯齿形。
上部有提梁,用起重机吊住并上下移动,套筒内有水枪,水枪直径75mm,喷嘴直径20mm,由多级水泵供给高压水,水压0.6~0.8MPa,冲孔深度比滤管底深0.5m左右;d. 井孔冲成后,拔出套筒并立即插入井点管,在保障居中并垂直情况下,向孔内填装滤料,直到距地面1m深的范围内,用粘土填实,以防漏气。
e. 井点管埋设后,即可接通总管和抽水系统,进行试抽,检查抽水效果。
3.轻型井点注意事项a. 做好准备工作:做好抽水试验,分析水文地质条件,使井位、井深、滤管长度、标高设计合理可靠。
b. 超前降水:降水领先、开槽在后。
在施工过程中始终保持干槽作业,降水速度超前于挖槽速度。
地下水位降至槽底以下0.5~0.8m之后,才能开始挖槽,并在施工过程中始终保持这水位。
c. 冲点注意操作安全:查清地下障碍物、和地面供电线路保持安全距离。
井点降水方案第1篇井点降水方案一、项目背景随着我国城市化进程的加快,地下空间的开发和利用日益增多,地下水位的控制成为建设项目中不可忽视的重要环节。
井点降水作为一种常用的地下水控制方法,具有施工简便、效果显著、成本较低等优点,在各类工程中得到广泛应用。
二、项目目标1. 降低地下水水位,为施工创造干作业条件。
2. 确保降水过程中周边环境安全,防止地面沉降等地质灾害。
3. 合理利用水资源,降低对周边环境的影响。
三、井点降水方案设计1. 降水方法本项目采用深井井点降水方法,通过设置降水井点,将地下水抽排至地面,降低地下水位。
2. 井点布置根据工程地质勘察报告、地形地貌、周边环境及施工需求,井点布置如下:(1)井点间距:根据地下水位、土层性质及工程需求,井点间距取10-15米。
(2)井点数量:根据施工面积、井点间距及降水要求,共计设置降水井点XX个。
(3)井点布置范围:沿施工区域周边布置,确保施工区域内地表水位降至设计要求。
3. 降水井结构降水井采用管井结构,井径为800mm,井管采用无缝钢管,直径为219mm,壁厚6mm。
井管底部设置沉淀管,长度为1-2米。
4. 抽水设备选用XX型号潜水泵,单井抽水量为XX立方米/小时,扬程XX米,功率XX千瓦。
配备自动控制柜,实现井点降水的自动化控制。
5. 降水运行(1)降水井施工:按照设计要求进行降水井施工,确保井点位置、井深、井径等参数符合规范。
(2)降水井调试:降水井施工完成后,进行调试,确保抽水设备正常运行。
(3)降水运行:启动抽水设备,根据地下水位变化,调整抽水量,实现地下水位的有效控制。
四、降水监测与环境保护1. 降水监测(1)设置水位观测井,定期观测地下水位变化,为降水运行提供依据。
(2)监测周边建筑物、道路等设施的变形情况,发现异常及时采取措施。
(3)监测降水过程中的水质变化,确保符合环境保护要求。
2. 环境保护(1)降水井施工过程中,严格按照规范要求进行,减少对周边环境的影响。
工程井点降水一、井点降水安全技术井点降水是人工降低地下水位的一种方法,就是在基坑开挖前,预先在基坑周围或者基坑内设置一定数量的滤水管。
一般该方法用于地下水位比较高的施工环境中,是土方工程、地基与基础工程施工中的一项重要技术措施,能疏干基土中的水分,促使土体固结,提高地基强度,同时可以减少土坡土体侧向位移与沉降,稳定边坡,消除流砂,减少基底土的隆起,使位于天然地下水以下的地基与基础工程施工能避免地下水的影响,提供比较干的施工条件,还可以减少土方量、缩短工期、提高工程质量和保证施工安全。
井点降水设计应具备下列资料:①地质勘察报告和地质剖面图,必要时宜做现场抽水试验确定水文地质参数;②基坑及隧道平、纵断面图;③降水区域内地下构筑物、管线及邻近建筑物的资料。
井点降水应使地下水位保持在基底以下0.5m,停止降水时必须验算涌水量和明挖隧道结构的抗浮稳定性,当不能满足要求时,不得停泵。
降水井点布设应符合下列规定:(1)井点距基坑边缘不应小于1.5m,距暗挖隧道结构不应小于2m;(2)井点应沿墓坑或暗挖隧道布设,井应成封闭形。
当不能封闭时应延长1倍以上的基坑或暗挖隧道横断面宽度;(3)暗挖隧道如地面无条件布设井点时,可在隧道内设置水平井点或采取其他隔水措施;(4)井点间距应根据计算确定。
当基坑较宽而满足不了降水深度需要时,应在基坑内增设井点。
井点施工前,应复测基坑(或暗挖隧道)平面位置并测放井点孔位;清除地面、地下障碍物并将保留的地下管线挖露出来;平整场地并挖设泥浆坑。
井点钻孔应符合下列规定:钻孔的孔口处应设置护筒;孔径应比管径大200~300mm;孔径应垂直、上下一致,孔底比管底深0.5~1.0m;钻进中应取土样并做好记录。
分节组装的井点管直径应一致。
钢管井点管的滤管应采用穿孔钢管,孔隙率不应小于25%,外壁垫筋缠镀锌铅丝后并包上工布滤网。
管井井点管采用无砂混凝土管时,其孔隙率不应小于20%,并外壁应垫筋、缠丝、包土工布滤网。
第三章井点降⽔⽅案第三章井点降⽔⽅案⼀、施⼯降⽔(1)坑内降⽔采⽤管井降⽔。
基坑预降⽔时间不少于10天。
(2)基坑周边降⽔管井间距20m。
(3)管井深度⾃然地⾯下20m,降⽔井的布置位置及数量详细见附图。
(1)根据地勘报告数据,地下⽔位在⾃然地⾯下3.6m处,降⽔在⼆⽪⼟挖前开始。
(2)清⽔护壁,成孔直径为φ600mm,井管内径不⼩于400mm. (3)透⽔层采⽤内径不⼩于280mm的⽆砂过滤井管(外径400mm)。
(4)每⼝深井配⽔泵⼀台(5.5KW),保证⽔位在开挖⾯以下1m左右。
(5)在⽔泵正常抽⽔条件下,降⽔10天以上并且观测井中⽔位达到⼀定深度以后⽅可进⾏⼟⽅开挖。
在⼟⽅开挖的同时,继续进⾏降⽔,保证⽔位始终在暴露⼟层1m以下。
(6)基坑上⼝及基坡坡脚应设置排⽔沟,防⽌⾬⽔渗⼊边坡或侵泡基坑。
1. 操作⼯艺1.1 管理⼈员现场管理⼈员:项⽬经理⼀名,⽣产经理⼀名,⼯程师两名,专职质检员两名,专职安全员⼀名,专职测量员三名。
1.2 施⼯降⽔1、施⼯流程进场→定井位→⽴钻架→成孔→下井管→安装⽔泵→基坑降⽔→降⽔井封堵2、⽔位变化情况基坑⽔位的变化情况及抽⽔量得变化情况:降⽔深度随降⽔时间逐渐增⼤,但⽔位下降幅度逐渐减⼩,到⼀定时间以后⽔位趋于稳定。
3、成井(1)成孔、下管、回填(下部5m回填中粗砂,其上采⽤快硬⽔泥封闭)施⼯过程应连续进⾏。
(2)成孔、井管下放应达到设计深度。
4、安装⽔泵(1)安装前须检查电机和泵体,确认完好⽆误后⽅可安装;(2)施⼯过程中必须保证各连接部位可靠;(3)安装完毕,须进⾏试运转,有不正常现象必须及时排除;5、深井降⽔管理(1)安排专业⼈员⽇夜值班,进⾏排⽔降⽔控制操作、⽔位观测和数据记录。
每天汇总报送总包⼀份。
(2)如在降⽔过程中,发现抽出的⽔质混浊,则采⽤洗井⽅式以保证⽔质较清。
对井点管沉设后的渗⽔性能,则通过出⽔量统计检查。
(3)基坑出⽔量统计⽅法:根据深⽔井泵的额定流量(m3/h)统计,⽤秒表计时,简易可靠,误差⼩,较为可⾏。
