轻型井点降水法工程量的计算及如何套定额
- 格式:docx
- 大小:51.26 KB
- 文档页数:3

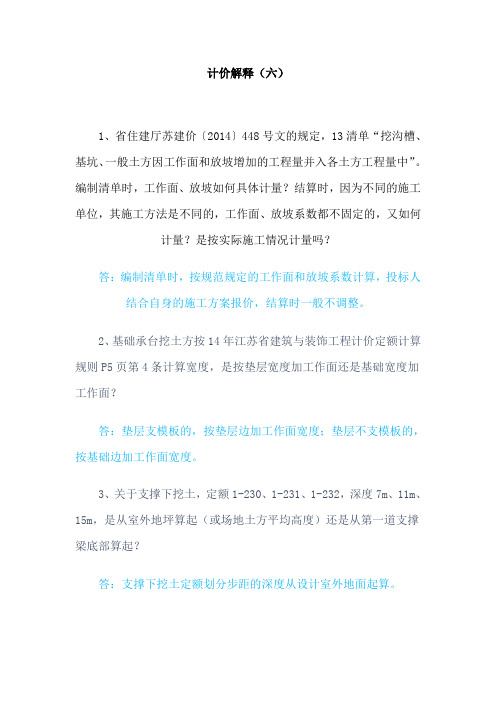

计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。
编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。
2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。
3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?答:支撑下挖土定额划分步距的深度从设计室外地面起算。
4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。
5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。
6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。
7、2014版《江苏省建筑与装饰工程计价定额》中2-13插拔型钢定额子目,在计价解释三回复“目前定额口径一般不考虑租赁”。
照此理解如果钢板桩为承包人自有,直接套用定额即可;但实际情况为承包人租赁时,该如何计价?答:型钢是自有还是采用租赁方式,应在投标时明确提出,如不提出,实际施工不论采用何种方式,结算时均不予调整。
公路工程定额的套用(路基)(最全)word资料路基工程第一部分公路工程预算定额路基工程定额主要是根据近年来高等级公路建设的设计、施工实践增加一些新项目,并按当前路基施工采用的新工艺编制定额,主要有以下几个方面:1.1 新增机械设备随着高等级公路建设的发展,公路施工中使用的机械种类越来越多,功率和装载量也越来越大,对此本次编制做了修改和补充,见下表:另外还增加了粉体发送设备、深层喷射搅拌机、高压旋喷钻机、高压注浆泵、120t.m 以内强夯机、300t.m以内强夯机、200m3/h以内真空泵等机械1.2 机械土石方机械土石方施工中如需人工施工的部分的工程量由施工组织设计确定,这部分的工程量在套用定额时候,其人工操作部分应按定额乘以1.15的系数。
1.3 土石方运输路基土石方运输运距较远的项目,92定额水平偏低。
新定额土石方运输定额按运距大小分级划分增运子目,总运距不同,增运相同距离的定额水平也不同。
定额规定自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。
例如平均运距为10.2km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.2 km,不足一个增运定额单位(0.5 km)的半数(0.25 km),因此不计;如平均运距为10.3km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.3 km,已超过一个增运定额单位(0.5 km)的半数(0.25 km),因此应计,增运单位则合计为19个。
同时使用增运定额套用时候要注意两点:(1)平均运距不扣减第一个1km;(2)平均运距为整个距离内直接套用,不是分段套用。
如平均运距为10.2km,增运定额应直接套用15km内的增运定额,而不是分段套用5km以内、10km以内、15km以内的定额。
T。
A 通用项目说明一、大型机械设备进出场及安拆(一)塔式起重机基础及施工电梯基础。
1.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15.2.固定式基础如需打桩时,其打桩费用按“A.建筑工程”桩基分部相应定额项目计算. 3.本定额不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道和混凝土搅拌站的基础、不带配重的自升式起重机、固定式基础、施工电梯基础等。
(二)大型机械一次安拆费.大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。
(三)大型机械进、出场费。
1.大型机械进场费定额是按≤25km编制的,进场或返回全程≤25km者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算.2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费.3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行.4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。
5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。
6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。
二、施工排水、降水(一)小孔径深井降水指孔径≤300mm、井管≤150mm的降水。
(二)大孔径深井降水指孔径>300mm,井管(井笼)>150mm的降水.(三)轻型井点降水系指在被降水建筑物基坑的四周设置许多较细井点管(支管),打入地下蓄水层内,井点管的上端与总管相连接,利用抽水设备将地下水位降低至地坑底以下.(四)轻型井点每天降水费用是24小时的降水费用.(五)成井用泥浆沉淀池、泥浆沟的挖砌以及泥浆运输费按“A.建筑工程"相应定额项目另行计算.(六)排水用沉砂池、砖砌排水沟、混凝土排水管,按“A。
路基工程第一部分公路工程预算定额路基工程定额主要是根据近年来高等级公路建设的设计、施工实践增加一些新项目,并按当前路基施工采用的新工艺编制定额,主要有以下几个方面:1.1 新增机械设备随着高等级公路建设的发展,公路施工中使用的机械种类越来越多,功率和装载量也越来越大,对此本次编制做了修改和补充,见下表:另外还增加了粉体发送设备、深层喷射搅拌机、高压旋喷钻机、高压注浆泵、120t.m 以内强夯机、300t.m以内强夯机、200m3/h以内真空泵等机械1.2 机械土石方机械土石方施工中如需人工施工的部分的工程量由施工组织设计确定,这部分的工程量在套用定额时候,其人工操作部分应按定额乘以1.15的系数。
1.3 土石方运输路基土石方运输运距较远的项目,92定额水平偏低。
新定额土石方运输定额按运距大小分级划分增运子目,总运距不同,增运相同距离的定额水平也不同。
定额规定自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。
例如平均运距为10.2km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.2 km,不足一个增运定额单位(0.5 km)的半数(0.25 km),因此不计;如平均运距为10.3km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.3 km,已超过一个增运定额单位(0.5 km)的半数(0.25 km),因此应计,增运单位则合计为19个。
同时使用增运定额套用时候要注意两点:(1)平均运距不扣减第一个1km;(2)平均运距为整个距离内直接套用,不是分段套用。
如平均运距为10.2km,增运定额应直接套用15km内的增运定额,而不是分段套用5km以内、10km以内、15km以内的定额。
山东轻型井点降水定额明细摘要:一、山东轻型井点降水定额明细概述二、山东轻型井点降水定额明细的具体内容三、山东轻型井点降水定额明细的实施与影响正文:一、山东轻型井点降水定额明细概述山东轻型井点降水定额明细是我国山东省针对地下水资源管理、合理开发利用和保护的一项重要措施。
近年来,随着地下水资源的过度开采,导致部分地区地下水位持续下降,引发了生态环境、农业生产和城市供水等方面的问题。
为了解决这些问题,山东轻型井点降水定额明细应运而生,旨在加强地下水资源的管理和保护,促进水资源的可持续发展。
二、山东轻型井点降水定额明细的具体内容山东轻型井点降水定额明细主要包括以下几个方面:1.降水井布置:根据地下水位、地质条件和用水需求等因素,科学合理地布置降水井,确保降水效果达到预期目标。
2.降水设备选型:根据降水井的深度、地下水位和地质条件等因素,选择合适的降水设备,以保证降水效果和设备运行的安全性。
3.降水定额标准:根据地下水资源的类型、用途和开发强度等因素,制定合理的降水定额标准,以实现地下水资源的有效保护和合理利用。
4.降水监测与评价:建立降水监测系统,对降水过程进行实时监测和数据分析,评价降水效果和地下水资源的变化趋势,为政策制定和调整提供科学依据。
三、山东轻型井点降水定额明细的实施与影响山东轻型井点降水定额明细的实施,对于地下水资源的保护和利用具有重要意义。
一方面,通过降水定额管理,可以有效控制地下水的开采量,避免过度开采导致的地下水位下降和生态环境恶化等问题;另一方面,降水定额管理有助于提高水资源利用效率,促进水资源的合理配置和优化利用。
总之,山东轻型井点降水定额明细的实施,有利于实现地下水资源的有效保护和合理利用,促进我国水资源的可持续发展。
建筑工程造价习题集编者孙咏梅浙江水利水电专科学校二0一一年10月第一篇定额计价法一地下工程计量与计价1 某房屋基础平面与剖面见下图,已知一、二类土,地下常水位-0.80,施工采用人力开挖,明排水。
求房屋综合土方工程的直接工程费。
=解:H=1.3m H湿=0.8m C=0.3m K=0.5(1)1-1剖面基础土方:B1-1=1.2+0.2=1.4mL1-1外=6×2=12m L1-1内=6-1.6=4.4m L1-1=12+4.4=16.4mV1-1全=(1.4+2×0.3+0.5×1.3)×1.3×16.4=56.50m3V1-1湿=(1.4+2×0.3+0.5×0.8)×0.8×16.4=31.49 m3V1-1干=56.50-31.49=25.01 m3(1)2-2剖面基础土方:B2-2=1.4+0.2=1.6mL2-2=[12+4.5+(0.49-0.24)×0.365/0.24] ×2=33.76mV2-2全=(1.6+2×0.3+0.5×1.3)×1.3×33.76=125.08m3V2-2湿=(1.6+2×0.3+0.5×0.8)×0.8×33.76=70.22 m3V2-2干=125.08-70.22=54.86 m3V干总= V1-1干+ V2-2干=25.01+54.86=79.87 m3V湿总= V1-1湿+ V2-2湿=31.49+70.22=101.71 m3湿土排水工程量= V1-1湿+ V2-2湿=31.49+70.22=101.71 m3人工挖湿土基价换算如下:1-1H 换算后基价=21.67×1.06=22.97元/ m3(3)分项工程直接费计价表2某房屋基础平面和剖面如下图所示,已知土类为三类土,人力开挖,地下常水位标高-0.60,明排水,计算房屋综合土方工程的直接工程费,如该土方工程实际采用轻型井点降水,施工组织设计井点竖管根数65根,使用天数15天,试计算该工程轻型井点降水措施费用。

井点降水定额计算规则以井点降水定额计算规则为标题,我们来详细了解一下这个计算规则的内容和应用。
井点降水定额是一种常用的降水计算方法,用于确定一个地区在一段时间内的平均降水量。
它是根据该地区的历史降水数据和统计方法得出的。
通过井点降水定额,我们可以更好地了解一个地区的降水情况,为农业、水资源管理和城市规划等提供参考依据。
井点降水定额的计算规则如下:1. 数据收集:首先,需要收集该地区的历史降水数据。
通常会使用该地区多年的降水数据,以确保计算结果的准确性。
2. 数据整理:收集到的降水数据需要进行整理和统计。
可以根据不同时间段(如月、季、年)对降水数据进行分类和汇总,得出平均降水量。
3. 选择适当的井点:井点是指一组代表性的点,用于计算井点降水定额。
选择井点时,要考虑地区的地理特征、气候条件和降水分布等因素,尽量保证井点能够代表整个地区的降水情况。
4. 计算井点降水定额:根据选择的井点和整理好的降水数据,可以使用统计方法计算出井点降水定额。
常用的统计方法有平均值法、加权平均值法和多项式插值法等。
不同的方法适用于不同的情况,需要根据实际情况选择合适的方法。
5. 结果应用:得到井点降水定额后,可以将其应用于实际工作中。
比如,农业方面可以根据井点降水定额来制定灌溉方案和农作物种植计划;水资源管理方面可以用来评估地区的水资源情况;城市规划方面可以考虑降水情况来设计排水系统和防洪设施等。
需要注意的是,井点降水定额是一种统计方法,其结果仅代表平均降水情况,并不能完全预测具体的降水事件。
在实际应用中,还需要考虑其他因素的影响,如气候变化、地形地貌和人类活动等。
总结起来,井点降水定额是一种常用的降水计算方法,通过收集和整理历史降水数据,选择适当的井点,并使用合适的统计方法,可以计算出一个地区的井点降水定额。
这个定额可以为农业、水资源管理和城市规划等提供重要参考,帮助人们更好地了解和应对降水情况。
然而,需要注意的是,井点降水定额仅代表平均情况,实际降水情况可能存在较大的波动,需要综合考虑其他因素来做出准确的决策。

2015全统定额章节说明及计算规则一、本章定额包括脚手架工程、垂直运输工程、建筑物超高增加费、大型机械设备进出场及安拆、施工排水、降水等五节。
二、建筑物檐高以设计室外地坪至檐口滴水高度(平屋顶系指屋面板底高度,斜屋面系指外墙外边线与斜屋面板底的交点)为准。
突出主体建筑屋顶的楼梯间、电梯间、水箱间、屋面天窗等不计入檐口高度之内。
三、同一建筑物有不同檐高时,按建筑物的不同檐高纵向分割,分别计算建筑面积,并按各自的檐高执行相应项目。
建筑物多种结构,按不同结构分别计算。
四、脚手架工程1. 一般说明(1)本章脚手架措施项目是指施工需要的脚手架搭、拆、运输及脚手架摊销的工料消耗。
(2)本章脚手架措施项目材料均按钢管式脚手架编制。
(3)各项脚手架消耗量中未包括脚手架基础加固。
基础加固是指脚手架立杆下端以下或脚手架底座下皮以下的一切做法。
(4)高度在3.6m以外墙面装饰不能利用原砌筑脚手架时,可计算装饰脚手架。
装饰脚手架执行双排脚手架定额乘以系数0.3。
室内凡计算了满堂脚手架,墙面装饰不再计算墙面粉饰脚手架,只按每100m\+2墙面垂直投影面积增加改架一般技工1.28工日。
2. 综合脚手架(1)单层建筑综合脚手架适用于檐高20m以内的单层建筑工程。
(2)凡单层建筑工程执行单层建筑综合脚手架项目;二层及二层以上的建筑工程执行多层建筑综合脚手架项目;地下室部分执行地下室综合脚手架项目。
(3)综合脚手架中包括外墙砌筑及外墙粉饰、3.6m以内的内墙砌筑及混凝土浇捣用脚手架以及内墙面和天棚粉饰脚手架。
(4)执行综合脚手架,有下列情况者,可另执行单项脚手架项目。
①满堂基础或者高度(垫层上皮至基础顶面)在1.2m以外的混凝土或钢筋混凝土基础,按满堂脚手架基本层定额乘以系数0.3;高度超过3.6m,每增加1m按满堂脚手架增加层定额乘以系数0.3。
②砌筑高度在3.6m以外的砖内墙,按单排脚手架定额乘以系数0.3;砌筑高度在3.6m以外的砌块内墙,按相应双排外脚手架定额乘以系数0.3。
轻型井点降水法工程量的计算及如何套定额
公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-
轻型井点降水法工程量的计算及如何套定额
轻型井点降水法施工的计算步骤是什么降水法施工的适用条件与范围是什么
一、轻型井点降水法施工的计算步骤为:确定井点系统的布置方式(平面布置和高程布置);计算涌水量;计算井点数量和井距;校核水位降低数值;选择水泵规格等。
二、井点降水是高地下水位地区基础工程施工的重要措施之一。
它能克服流砂、稳定基坑边坡、降低承压水位防止坑底隆起和加速土的固结,使位于天然地下水位以下的基础工程能在较干燥的施工环境中进行施工。
基本上在任何场地都可以抽水,除一些保水性很好的土壤。
降水方法和设备可根据土层的渗透系数、要求降水的深度和工程特点,经过技术经济和节能比较后确定。
井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
1、地下水位高于基底标高
2、井点安拆。
运输,使用天数
3、使用天数内不计算,非使用天数内可计停班
一、井点降水施工的条件是什麽
回答:1:当需开挖的基坑设计基坑底标高位于地下位以下时。
2:定额规定“井点降水中的轻型井点、喷射井点、大口径井点的采用由施工组织设计确定。
一般情况下,降水深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。
井点使用时间按施工组织设计确定。
喷射井点子目包括两根观察孔制作,喷射井管包括了内管和外管。
井点材料使用摊销量中已包括井点拆除时的材料损耗量”。
二、井点降水结算需结算哪些内容
回答:主要内容有井点安装、拆除、使用等项目。
另外可能每个地区的定额子目设置不同,主要还是按当地定额设置的子目。
使用公路工程预算定额(JTG/T B06-02-2007)套用定额1-2-8,定额中的费用已经包括(挖排水沟及管槽,井管装配及地面试管,铺总管,装水泵,水箱,冲孔沉管理,灌砂封口,连接试帛,拔井管,拆管,清洗,整理,堆放),
三、这些内容怎样计算工程量,排水泵计算台班吗
回答:轻型井点50根为一套。
井点工程量按"套天"为单位计算,累计根数不足一套者按一套计算,一天按24小时计算。
井管的安装、拆除工程量按根计算。
