长距离输送管道工程工程量计算规则摘要第一章土石方工程1、土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按下表数值计算。
2、人工平整场地,是指场地挖、填土方厚度在±30cm以内找平。
当厚度超过±30cm以外时,另行计算土方工程量。
3、计算挖沟槽工程量需要放坡时,放坡系数按下表计算。
深度在5m以内管沟最陡边坡坡度沟深超过5m的管沟边坡可按施工组织设计采取梯级开挖措施等方法开挖。
4、沟槽需要支挡土板时,其宽度按槽底宽度,单面加10cm,双面加20cm计算。
挡土板面积按槽垂直支撑面积计算,支挡土板后,不得再计算放坡。
5、挖管道沟槽,沟槽宽度应按设计规定计算,如设计无规定时,深度5m以内管沟沟底宽度应按下式规定:B=Dm+KB:沟底宽度,单位为m;Dm:钢管的结构外径(包括防腐、保温层的厚度),单位m;K:沟底加宽裕量,单位m;见下表。
注:沟下焊接弯头、弯管、碰口以及半自动焊焊接处的管沟加宽范围为工作点两头各1m。
6、岩石开凿和爆破工程量:爆破岩石,按图示尺寸以立方米计算,其沟槽深度、宽度允许超挖量:次坚石200mm,特坚石150mm,超挖部分岩石并入岩石挖方量之内计算。
7、长距离输送管道管沟回填土一律不扣除管道所占体积。
回填余土就地推平,亦不计算推平余土工程量。
石方段管沟回填细土后的剩余土石方须按规定计取土石方外运工程量。
8、土方运距:按挖方区中心至回填区中心之间的距离计算。
9、筛细土:是指管沟需回填的成品细土量,区别不同地区取土成品率。
10、水下管沟开挖:(暂略)11、井点降水:区别轻型井点、喷射井点,按不同井管深度的井管安装、拆除,以“根”为单位计算,使用按“套.天”计算。
井点套组成:轻型井点50根为一套,喷射井点30根为一套。
使用天应以每昼夜24小时为一天,使用天数应按施工组织设计规定的使用天数计算。
第二章防腐管段安装1、机械运布管计算公式:机械运布管长度=[设计线路全长-需人力抬管运输的管段长度-站场长度]×(1+管材损耗率)人工抬管运布管,另按有关规定执行。
路基工程第一部分公路工程预算定额路基工程定额主要是根据近年来高等级公路建设的设计、施工实践增加一些新项目,并按当前路基施工采用的新工艺编制定额,主要有以下几个方面:1.1 新增机械设备随着高等级公路建设的发展,公路施工中使用的机械种类越来越多,功率和装载量也越来越大,对此本次编制做了修改和补充,见下表:另外还增加了粉体发送设备、深层喷射搅拌机、高压旋喷钻机、高压注浆泵、120t.m 以内强夯机、300t.m以内强夯机、200m3/h以内真空泵等机械1.2 机械土石方机械土石方施工中如需人工施工的部分的工程量由施工组织设计确定,这部分的工程量在套用定额时候,其人工操作部分应按定额乘以1.15的系数。
1.3 土石方运输路基土石方运输运距较远的项目,92定额水平偏低。
新定额土石方运输定额按运距大小分级划分增运子目,总运距不同,增运相同距离的定额水平也不同。
定额规定自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。
例如平均运距为10.2km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.2 km,不足一个增运定额单位(0.5 km)的半数(0.25 km),因此不计;如平均运距为10.3km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.3 km,已超过一个增运定额单位(0.5 km)的半数(0.25 km),因此应计,增运单位则合计为19个。
同时使用增运定额套用时候要注意两点:(1)平均运距不扣减第一个1km;(2)平均运距为整个距离内直接套用,不是分段套用。
如平均运距为10.2km,增运定额应直接套用15km内的增运定额,而不是分段套用5km以内、10km以内、15km以内的定额。
公路⼯程预算定额(2)总说明⼀、《公路⼯程预算定额》(以下简称本定额)是全国公路专业定额。
它是编制施⼯图预算的依据;也是编制⼯程概算定额(指标)的基础,适⽤于公路基本建设新建、改建⼯程,不适⽤于独⽴核算执⾏产品出⼚价格的构件⼚⽣产的构配件。
对于公路养护的⼤、中修⼯程,可参考使⽤。
⼆、本定额是以⼈⼯、材料、机械台班消耗量表现的⼯程预算定额。
编制预算时,其⼈⼯费、材料费、机械使⽤费,应按《公路基本建设⼯程概算、预算编制办法》的规定计算。
三、本定额包括路基⼯程、路⾯⼯程、隧道⼯程、桥涵⼯程、防护⼯程、交通⼯程及沿线设施、临时⼯程、材料采集及加⼯、材料运输共九章及附录。
四、本定额是按照合理的施⼯组织和⼀般正常的施⼯条件编制的。
定额中所采⽤的施⼯⽅法和⼯程质量标准,是根据国家现⾏的公路⼯程施⼯技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体⼯程的施⼯组织、操作⽅法和材料消耗与定额规定不同⽽变更定额。
五、本定额除潜⽔⼯作每⼯⽇六⼩时,隧道⼯作每⼯⽇七⼩时外,其余均按每⼯⽇⼋⼩时计算。
六、定额中的⼯程内容,均包括定额项⽬的全部施⼯过程。
定额内除扼要说明施⼯的主要操作⼯序外,均包括准备与结束、场内操作范围内的⽔平与垂直运输、材料⼯地⼩搬运、辅助和零星⽤⼯、⼯具及机械⼩修、场地清理等⼯程内容。
七、本定额中的材料消耗量系按现⾏材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另⾏增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
⼋、本定额中周转性的材料、模板、⽀撑、脚⼿杆、脚⼿板和挡⼟板等的数量,已考虑了材料的正常周转次数并计⼊定额内。
其中就地浇筑钢筋混凝⼟梁⽤的⽀架及拱圈⽤的拱盔、⽀架,如确因施⼯安排达不到规定的周转次数时,可根据具体情况进⾏换算并按规定计算回收,其余⼯程⼀般不予抽换。
九、定额中列有的混凝⼟、砂浆的强度等级和⽤量,其材料⽤量已按附录中配合⽐表规定的数量列⼊定额,不得重算。
井点降水定额计算规则以井点降水定额计算规则为标题,我们来详细了解一下这个计算规则的内容和应用。
井点降水定额是一种常用的降水计算方法,用于确定一个地区在一段时间内的平均降水量。
它是根据该地区的历史降水数据和统计方法得出的。
通过井点降水定额,我们可以更好地了解一个地区的降水情况,为农业、水资源管理和城市规划等提供参考依据。
井点降水定额的计算规则如下:1. 数据收集:首先,需要收集该地区的历史降水数据。
通常会使用该地区多年的降水数据,以确保计算结果的准确性。
2. 数据整理:收集到的降水数据需要进行整理和统计。
可以根据不同时间段(如月、季、年)对降水数据进行分类和汇总,得出平均降水量。
3. 选择适当的井点:井点是指一组代表性的点,用于计算井点降水定额。
选择井点时,要考虑地区的地理特征、气候条件和降水分布等因素,尽量保证井点能够代表整个地区的降水情况。
4. 计算井点降水定额:根据选择的井点和整理好的降水数据,可以使用统计方法计算出井点降水定额。
常用的统计方法有平均值法、加权平均值法和多项式插值法等。
不同的方法适用于不同的情况,需要根据实际情况选择合适的方法。
5. 结果应用:得到井点降水定额后,可以将其应用于实际工作中。
比如,农业方面可以根据井点降水定额来制定灌溉方案和农作物种植计划;水资源管理方面可以用来评估地区的水资源情况;城市规划方面可以考虑降水情况来设计排水系统和防洪设施等。
需要注意的是,井点降水定额是一种统计方法,其结果仅代表平均降水情况,并不能完全预测具体的降水事件。
在实际应用中,还需要考虑其他因素的影响,如气候变化、地形地貌和人类活动等。
总结起来,井点降水定额是一种常用的降水计算方法,通过收集和整理历史降水数据,选择适当的井点,并使用合适的统计方法,可以计算出一个地区的井点降水定额。
这个定额可以为农业、水资源管理和城市规划等提供重要参考,帮助人们更好地了解和应对降水情况。
然而,需要注意的是,井点降水定额仅代表平均情况,实际降水情况可能存在较大的波动,需要综合考虑其他因素来做出准确的决策。
陕西省建筑、装饰工程消耗量定额说明及计算规则2004版陕西建筑工程消耗量定额2004总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
第一章土方工程说明一、本定额包括综合基础土方、人工土方、机械土方、井点降水及基坑排水四个部分。
综合基础土方仅适用于单位工程的带形基础、独立基础、独立桩承台的土方工程(综合了放坡、挖、运、回填夯实)。
基础垫层的土方已综合在相应的垫层项目内,不再另外计算。
人工、机械土方适用于单位工程的整板基础、地下室、设备基础的大开挖土方,也适用于单独编制( 概) 算的单位工程或一个单位工程的土方量在5000 立方米以上(指挖方或填方量)的工业与民用建筑的土方工程。
基坑排水是指地下常水位以下(或深度超过1.50米)、基坑底面积超过20平方米(两个条件同时具备)土方客谝院螅诨』虻叵率沂┕て诩?不包括设计要求待±0.00以上主体施工完成以后再回填基坑土方期间,此期间发生的排水费应另行计算)所发生的排水包干费用,不是挖湿土时的排水费,挖湿土应另按挖湿土定额执行。
二、综合基础土方:地槽、坑中已按三类土计算,干、湿土已综合取定并适当考虑了放坡系数,实际施工中土壤类别、含量不同,均不调整。
如遇下列情况应按估价表的规定另行计算:1、实际施工中遇有挖淤泥、流砂或地下障碍物;2、基槽坑挖出的土经回填后,多余土需外运;3、在挡土板及桩间挖土;4、支挡土板。
三、人工土方:分为干、湿土两大类,干、湿土中又按土壤类别分为一、二类综合、三类、四类土三种类别。
应按相应干、湿土、类别、深度分别套用。
四、机械土方:1、机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目,人工乘以系数2。
机械挖土方单位工程量小于2000 立方米或在桩间挖土方,按相应定额乘以系数1.10。
2、机械土方是按三类土计算的,如实际土壤类别不同,按省估价表第一章的规定换算,但机械综合比例不变。
3、机械挖土均以天然湿度土壤为准,含水率达到或超过25%,定额人工,机械乘以系数1.15,含水率超过40%时,另行计算。

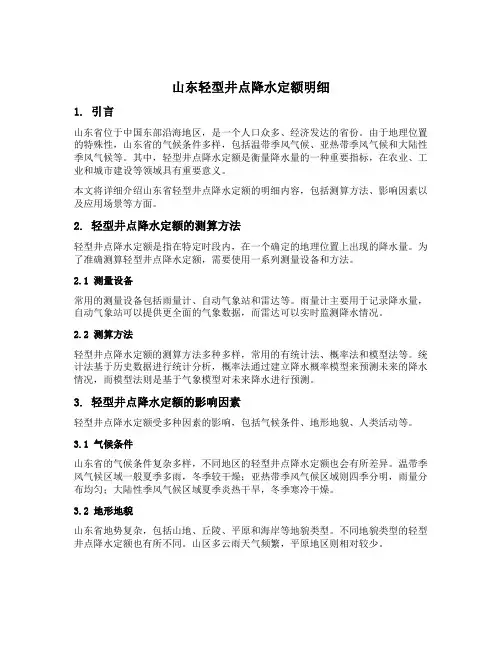

山东轻型井点降水定额明细1. 引言本文旨在对山东地区轻型井点降水定额进行详细的说明和解析。
通过分析该定额的内容和计算方法,我们可以更好地了解山东地区轻型井点降水的特点和规律,为工程建设提供参考依据。
2. 轻型井点降水定额的定义轻型井点降水定额是指在山东地区进行工程建设时,根据该地区历史气象数据和相关统计分析得出的一种预测值,用于确定工程项目中需要考虑的降水量。
它是根据山东地区的气候特征、地形条件等因素综合考虑而得出的。
3. 定额计算方法轻型井点降水定额的计算方法主要包括以下几个步骤:3.1 数据收集与整理首先,需要收集并整理山东地区历史气象数据,包括降雨量、降雨频率、持续时间等信息。
这些数据可以从气象部门、历史记录等渠道获取。
3.2 统计分析与模型建立在收集到足够多的历史气象数据后,可以进行统计分析,包括计算平均降雨量、频率分布等。
同时,可以建立相应的数学模型,用于预测未来的降雨情况。
3.3 定额确定根据统计分析和模型预测结果,可以得出山东地区轻型井点降水定额。
定额通常以每小时、每天、每年等形式表示,并根据工程需要进行细化和调整。
4. 定额明细说明轻型井点降水定额明细包括以下几个方面的内容:4.1 降雨量降雨量是指在一定时间内某个地点上空的降水总量。
根据历史气象数据和统计分析结果,可以得出山东地区不同时间尺度下的平均降雨量。
这些数据对于工程建设中排水系统设计、抗洪能力评估等方面具有重要意义。
4.2 降雨频率降雨频率是指某个特定强度的降雨在一定时间内发生的概率。
通过统计分析历史气象数据,可以确定山东地区不同强度、不同持续时间下的降雨频率。
这些数据对于工程建设中的抗洪设计、排水系统规划等方面具有指导作用。
4.3 持续时间降雨持续时间是指降雨事件从开始到结束所经历的时间。
通过分析历史气象数据,可以确定山东地区不同强度、不同频率下的降雨持续时间。
这些数据对于工程建设中的排水系统设计、蓄洪区规划等方面具有重要意义。
井点降水24小时不间套定额
【原创版】
目录
1.井点降水的概述
2.井点降水的施工流程
3.井点降水的 24 小时不间歇定额
4.井点降水的注意事项
5.井点降水的优势与应用范围
正文
1.井点降水的概述
井点降水,是一种通过井下抽水,使地下水位降低的工程技术。
这种技术广泛应用于地下水位较高的地区,以降低地下水位,防止地下水对工程施工造成影响,保证工程施工的顺利进行。
2.井点降水的施工流程
井点降水的施工流程主要包括:井位选定、井身开挖、井管安装、抽水设备安装、抽水作业等环节。
其中,井位选定要结合工程地质和水文地质条件,选择在最能有效降低地下水位的位置;井身开挖和井管安装要保证井身的稳定性和井管的密封性;抽水设备安装要确保设备的运行稳定性和安全性。
3.井点降水的 24 小时不间歇定额
井点降水的 24 小时不间歇定额,是指在 24 小时内,抽水设备不间断工作,所能抽取的地下水量。
这个定额的确定,需要考虑到地下水位的变化、井点降水设备的运行状况、以及施工环境的影响等因素。
4.井点降水的注意事项
进行井点降水时,要注意以下几点:首先,井点降水应在地下水位较高的地区进行,以保证降水效果;其次,井点降水应结合工程施工的需要,选择合适的井位和井管;再次,井点降水的抽水设备应选择性能稳定、运行可靠的设备;最后,井点降水的施工过程中,要定期检查井身和井管的密封性,防止地下水从井身或井管渗入,影响降水效果。
5.井点降水的优势与应用范围
井点降水具有操作简便、效果明显、适应性强等优势,广泛应用于基础工程、地下工程、隧道工程等施工中。
轻型井点降水法工程量的计算及如何套定额
轻型井点降水法施工的计算步骤是什么?降水法施工的适用条件与范围是什么?
一、轻型井点降水法施工的计算步骤为:确定井点系统的布置方式(平面布置和高程布置);计算涌水量;计算井点数量和井距;校核水位降低数值;选择水泵规格等。
二、井点降水是高地下水位地区基础工程施工的重要措施之一。
它能克服流砂、稳定基坑边坡、降低承压水位防止坑底隆起和加速土的固结,使位于天然地下水位以下的基础工程能在较干燥的施工环境中进行施工。
基本上在任何场地都可以抽水,除一些保水性很好的土壤。
降水方法和设备可根据土层的渗透系数、要求降水的深度和工程特点,经过技术经济和节能比较后确定。
井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
1、地下水位高于基底标高
2、井点安拆。
运输,使用天数
3、使用天数内不计算,非使用天数内可计停班
一、井点降水施工的条件是什麽?
回答:1:当需开挖的基坑设计基坑底标高位于地下位以下时。
2:定额规定“井点降水中的轻型井点、喷射井点、大口径井点的采用由施工组织设计确定。
一般情况下,降水深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。
井点使用时间按施工组织设计确定。
喷射井点
子目包括两根观察孔制作,喷射井管包括了内管和外管。
井点材料使用摊销量中已包括井点拆除时的材料损耗量”。
二、井点降水结算需结算哪些内容?
回答:主要内容有井点安装、拆除、使用等项目。
另外可能每个地区的定额子目设置不同,主要还是按当地定额设置的子目。
使用公路工程预算定额(JTG/T B06-02-2007)套用定额1-2-8,定额中的费用已经包括(挖排水沟及管槽,井管装配及地面试管,铺总管,装水泵,水箱,冲孔沉管理,灌砂封口,连接试帛,拔井管,拆管,清洗,整理,堆放),
三、这些内容怎样计算工程量,排水泵计算台班吗?
回答:轻型井点50根为一套。
井点工程量按"套天"为单位计算,累计根数不足一套者按一套计算,一天按24小时计算。
井管的安装、拆除工程量按根计算。
