防水细石混凝土保护层技术交底
- 格式:docx
- 大小:11.67 KB
- 文档页数:3
细石混凝土防水保护层施工技术交底交底内容:一、施工准备1、作业条件1.1、基础防水层施工完毕并已交接完毕,验收合格。
2、材料及主要机具2.1 防水保护层为细石混凝土,标号为C20;2.2 主要工具:灰耙、刮杠、抹子、白线、铁锹、振动棒(器)等。
二、施工工艺1、工艺流程按设计找坡、贴灰饼T铺细石混凝土T铺设钢筋网片、找平T覆盖薄膜T养护T清理2、贴灰饼、冲筋:根据设计要求,防水保护层上需要找坡到地漏处,将标高点标志在主楼和其他建筑物的侧壁上,然后拉线或用仪器按间距 2.0m 按设计坡度作灰饼。
3、铺细石混凝土:保护层采用汽车泵或地泵将混凝土送至浇筑地点,特殊部位可砼运输车直接运送至浇筑地点(注意在行驶过程中保护好防水),然后将混凝土摊开,铺设高度微高于灰饼高度。
4、铺设钢筋网片、找平:摊铺细石混凝土后,用长刮杠按灰饼的高度刮平整,用振动棒(器)振捣密实,表面塌陷处应用细石混凝土铺平,满铺钢筋网片,网片间搭接100mm,网片位置在距防水保护层表面1/3 处,再挂线测量混凝土找坡是否正确,确认无误后用长刮杠刮一次,然后用抹平压光5、养护:细石混凝土保护层达到初凝后,用塑料布覆盖。
6、清理:保护层施工完毕后,将散落在大面上的混凝土,施工过程中产生的垃圾清扫干净。
三、质量标准1、保护层混凝土采用细石混凝土,所用的水泥、骨料、水、外加剂应符合规定要求,进场混凝土坍落度要求为160mm。
严禁私自往混凝土内加水稀释2、混凝土的配合比、养护必须符合施工规范规定。
3、混凝土平整密实、表面无裂缝、蜂窝、麻面等缺陷。
四、成品保护1、在已浇筑的保护层混凝土强度达到 1.2Mpa 以后(在混凝土保护层行走不留脚印),方可允许人在其上走动和进行其它工序。
2、保护层,避免泵管直接接触防水层,造成防水层损坏。
如发现防水破坏,及时修补,不得瞒报、延报。
五、安全、文明施工1 、混凝土浇筑的时间严格按照甲方要求时间施工。
2、非电工人员严禁动电箱开关。
一、施工准备:1、材料准备:塑料布、细石砼强度等级为C20,采用搅拌站混凝土。
2、机械设备准备:50m汽车泵1台,布料杆1台,振捣棒,磨光机,平板振动器。
3、工具准备:铁锹、木抹子、扫帚、铁抹子、白线、卷尺、铝合金刮杠。
4、人员准备:汽车泵司机1人、信号工2人、混凝土振捣工3人、混凝土捣运工10人、找平压光瓦工5人。
二、作业准备:1、防水层已施工完,并经有关单位检查验收合格,作好隐蔽验收。
2、砼坍落度筒和砼试模排放在施工浇筑现场。
3、模板支设完毕,并做好预检。
4、防水卷材表面铺设一层塑料布隔离层,塑料布接缝搭接宽度为100mm。
5、砼标高控制灰饼已做完,间距为1.5m。
6、防水层表面的卷材头,包装纸等清理干净。
7、为防止砼浇筑过程中因冲击力过大损伤卷材,涂膜上部覆盖双层彩条布覆盖,边浇筑边撤掉覆盖。
三、施工工艺:1、防水保护层采用商品细石混凝土进行施工,细石混凝土强度等级为C20,厚度为50mm,电梯基坑、集水坑、后浇带等有高差的部位,应100×100mm木方支模栏挡,并用50×100的木方上下支撑,固定牢固,浇筑时先浇筑平面,待平面砼终凝后再抹斜面砼。
2、混凝土进场后进行坍落度和温度的检测,坍落度要求为140-160mm,否则将其退场不准使用。
3、混凝土浇筑采用汽车输送泵进行施工,由西向东进行施工。
4、专人操作汽车输送泵,别人不得随意乱开,使用前先将泵机和泵管注水润湿,然后再进行使用。
泵送时泵机手和信号工必须配合好。
5、混凝土随泵送随摊开,摊开后用平板振动器振捣,振捣以混凝土泛浆和不冒气泡为准,应避免漏振,欠振和过振,再用刮杠按已做好的灰饼标高控制点找平。
6、找平后立即用木抹子搓平,并随时用2m靠尺检查其平整度。
7、木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止。
8、面层砂浆初凝后,上人稍有脚印并不下陷时用铁抹子压第二偏,边抹压边把凹处填平,要求不得漏压,随压光随用小条帚平行扫毛,扫毛的纹条要顺直。
防水保护层施工技术交底技术交底记录工程名称交底部位交底内容:一、施工准备(一)施工材料及机具该垫层C20细石砼由实验室提供配合比,由商品砼搅拌厂集中统一搅拌,由砼罐车运至现场浇灌。
施工机具:手推车、尖铁锨、平铁锨、平板振动器、溜槽、脚手板、刮杆、木抹子等。
(二)作业条件:1.防水施工完毕并经验收合格;2.砼保护层施工边框、标高包括地坑、排水沟的边框、标高控制线全部完成,并检查符合设计要求;3.实验室根据设计要求和材料确定C20细石混凝土的配合比,搅拌厂对搅拌、运输设备全部检查,确保混凝土供应符合要求;4.现场混凝土试模准备好,实验室具备试块养护条件。
二、施工操作工艺(一)工艺流程:防水层验收、处理→找标高、水平控制线→混凝土铺设→振捣→找平→养护(二)施工要点1.肃清防水表层的杂物等并验收合格;2.沿基坑周边墙壁弹上水平标高线,在坑底沿纵横向每距离3m做一混凝土饼,用水平仪超平。
3.在基坑边作好溜槽,溜槽距空中保持1.0m以上,以轻易小推车直截接料,并能够防止发生离析征象;4.按照浇筑方向铺设脚手板,脚手板上铺一层旧竹胶板,脚手板下铺一层彩条布,砼用小推车运至浇筑地点,运送时应防止离析或水泥浆流失;5.进场砼核对其标号无误,并检查其塌落度、和易性,按要求取样制作试块,保证2组标准养护试块、5组同条件试块;6.在铺设砼前注意作好对防水保护层的保护;7.铺设混凝土:混凝土垫层厚度为50mm。
为控制垫层的厚度,提前按照3m左右间距作好砌筑控制标高的水泥墩;8.振捣:用铁锨铺平砼,不要破坏了防水层,厚度与水泥墩浇平,要确保砼的密实;9.找平:铺平压实后按照掌握标高桩位为准检查平整度,高的铲掉,凹处补平。
用水平刮杆刮平,表面再用木抹子搓平。
在地坑和排水沟的放坡处,按照设想要求作出坡面;10.在混凝土浇筑完成抹平后用塑料薄膜全部覆盖保护。
兰海公馆1#楼、2#楼、产权酒店及车库防水保护层施工单位工序名称XXX一005XXX防水保护层施工技术交底记录工程名称交底部位交底内容:3、质量尺度1.商品砼的配合比、原材质量、搅拌、运输、养护和施工符合施工规定和有关规定;2.砼试块的取样、制作、养护和实验必须符合施工规范的规定;3.砼摊匀压实,无蜂窝、孔洞等现象;4.砼垫层厚薄均匀,无厚薄不均、凹凸不屈,下陷断裂等征象,表面找平层必须坚固,无松动、起鼓、起砂等征象。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
表C2-1
编 号 00-00-C2-001
工程名称 交底日期 2016.6.12 施工单位
分项工程名称
楼地面工程
交底提要 细石混凝土地面技术交底
交底内容:
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
审核人
交底人 交底接收人
(二)、操作指引 水管铺设:
1、水管铺设要求横平竖直,水管与地暖管交接处需加设过桥弯,降板处门口需剔凿。
2、穿线过程中如因堵管,地面后加线管,线管与水管交接处需剔凿处理,以防后期地面浇筑出现开裂甚至露管风险。
3、混凝土浇筑前冷热水管必须打压。
基层处理:
1、地板辐射供暖区域的地面应平整、干净、干燥,不允许有凹凸不平现象,其平整度要求达到±5mm ,且不允许有落灰、砂石钢筋等杂物,尤其杜绝油漆类等化学物质的污染。
保温层施工(苯板铺设、铝箔铺设、钢丝网铺设):
1、将聚苯乙烯保温板平铺在符合要求的地面上,接缝处要紧密、平整,避免出现搭接或漏铺现象,对接处要用胶带粘结紧密。
2、房间边墙处要设置边墙保温带,高度要与找平层平齐。
3、在平整的保温层上,铺设铝箔及钢网,钢丝网以便固定加热盘管(钢丝网应布满房间,距墙150mm-200mm 拼接处要绑扎连接;钢丝网应平整、无锐刺)。
地辐热盘管的施工:
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

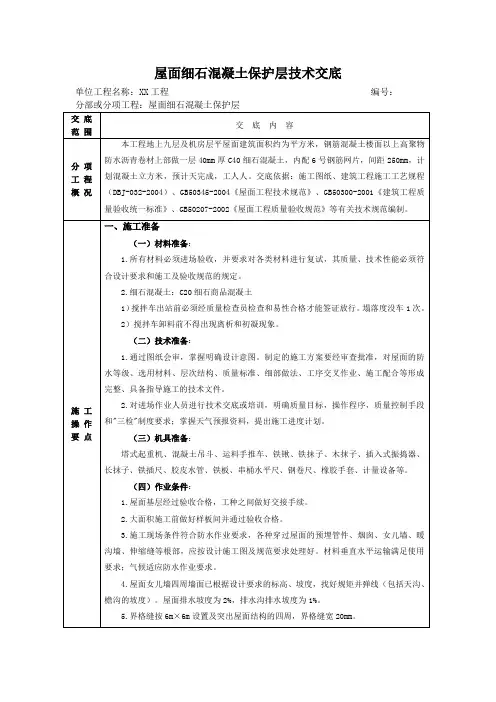

屋面防水工程施工技术交底3、作业条件:○1、找平层施工前,钢筋混凝土屋面板或保温层应进行检查验收,并办理验收手续。
○2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
○3、根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括天沟、檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置)。
○4、施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
4、设计图要求建筑构造做法:(A)上人平屋面做法:1.10mm厚铺地砖面层,用干水泥擦缝,设分格缝≦2000X2000留10mm宽缝,填1:3石砂浆。
2. 25厚1:4干硬性水泥砂浆。
3. 40厚C20细石混凝土,(内配Φ4 @150双向钢筋网),设分格缝≦2000X2000(钢筋必须断开),缝内嵌PVC防水油膏。
4. 2m m厚聚氨脂涂膜。
5. 20m m厚1:2.5水泥砂浆找平层。
6. 体积比1:3:8陶粒混凝土找坡2%并压平,最薄处20厚。
7. 30m m厚XP挤塑板保温层(容重:32K g/m3)8. 钢筋混凝土屋面板,表面淸扫干净。
(B)不上人平屋面做法:1.40厚C20细石混凝土,(内配Φ4 @150双向钢筋网),设分格缝≦2000X2000(钢筋必须断开),缝内嵌PVC防水油膏。
2. 2m m厚聚氨脂涂膜。
3.刷基层处理剂一遍。
4. 20m m厚1:2.5水泥砂浆找平层。
5. 体积比1:3:8陶粒混凝土找坡2%并压平,最薄处20厚。
6. 30m m厚XP挤塑板保温层(容重:32K g/m3)。
7. 钢筋混凝土屋面板,表面淸扫干净。
(C)坡屋面做法:1.瓦屋面(三色陶瓦)。
2.挂瓦条L30X4间距按瓦材规格。
3.顺水条—30X6间距600。
4. 35厚C20细石混凝土配(Φ6 @500X500钢筋网),钢筋网骑跨屋脊绷直与屋脊和檐口处预埋的Φ10锚筋连牢。
