国家优质工程电力工程现场复查要点
- 格式:doc
- 大小:536.79 KB
- 文档页数:36

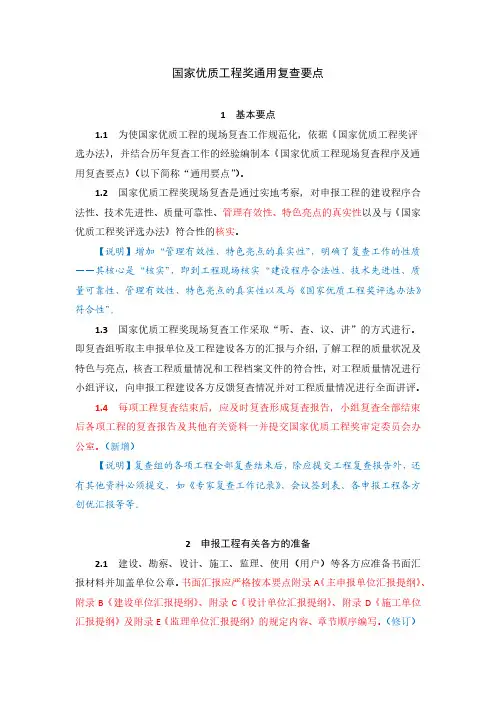

国家优质工程奖通用复查要点1基本要点1.1为使国家优质工程的现场复查工作规范化,依据《国家优质工程奖评选办法》,并结合历年复查工作的经验编制本《国家优质工程现场复查程序及通用复查要点》(以下简称“通用要点”)。
1.2国家优质工程奖现场复查是通过实地考察,对申报工程的建设程序合法性、技术先进性、质量可靠性、管理有效性、特色亮点的真实性以及与《国家优质工程奖评选办法》符合性的核实。
【说明】增加“管理有效性、特色亮点的真实性”,明确了复查工作的性质——其核心是“核实”,即到工程现场核实“建设程序合法性、技术先进性、质量可靠性、管理有效性、特色亮点的真实性以及与《国家优质工程奖评选办法》符合性”。
1.3国家优质工程奖现场复查工作采取“听、查、议、讲”的方式进行。
即复查组听取主申报单位及工程建设各方的汇报与介绍,了解工程的质量状况及特色与亮点,核查工程质量情况和工程档案文件的符合性,对工程质量情况进行小组评议,向申报工程建设各方反馈复查情况并对工程质量情况进行全面讲评。
1.4每项工程复查结束后,应及时复查形成复查报告,小组复查全部结束后各项工程的复查报告及其他有关资料一并提交国家优质工程奖审定委员会办公室。
(新增)【说明】复查组的各项工程全部复查结束后,除应提交工程复查报告外,还有其他资料必须提交,如《专家复查工作记录》、会议签到表、各申报工程各方创优汇报等等。
2申报工程有关各方的准备2.1建设、勘察、设计、施工、监理、使用(用户)等各方应准备书面汇报材料并加盖单位公章。
书面汇报应严格按本要点附录A《主申报单位汇报提纲》、附录B《建设单位汇报提纲》、附录C《设计单位汇报提纲》、附录D《施工单位汇报提纲》及附录E《监理单位汇报提纲》的规定内容、章节顺序编写。
(修订)【说明】本次修订强调申报工程有关各方的汇报应分别按本要点的附录A、B、C、D、E的要求编写,避免汇报写得五花八门,使复查组不得要领。
复查组对申报工程做出客观公正的评价的基础是“读懂工程”,而读懂工程的基础就取决于各方的创优汇报,特别是主申报单位的全面汇报。
附件2中交二航局优质工程现场复查程序及复查要点一、现场复查预备会复查组组长在现场复查前召开全体复查专家参加的预备会,会议内容包括:1、重申现场复查各位专家注意事项;2、介绍工程项目基本情况;3、明确现场复查要点,统一判定原则;4、确定复查专家分工,明确职责;5、确定现场复查日程表。
二、首次会议1、由复查组组长主持,全体复查专家参加,申报单位组织相关单位、人员参加,会议内容包括:2、组长宣布开会,介绍与会人员;3、确认现场复查日程表;4、申报单位进行书面汇报,汇报内容如下:(1)工程用途、概况、规模、主要工程量、合同工期等基本情况,工程立项、规划、环评、开工等建设程序的合法性;(2)工程质量要求,创优目标、计划和质量目标、计划及采取的措施;(3)工程的特点、难点、关键点;(4)针对特点、难点及关键点制订的质量控制措施和施工工艺;(5)四新技术在工程上的应用;(6)施工技术、质量创新点;(7)工程安全、环保、节能、进度情况;(8)工程经济效益;(9)工程交、竣工验收,质量评定情况,工程存在的不足和需要改进之处;(10)工程运营情况;(11)使用单位及相关单位对工程的评价,工程取得的成绩及荣誉。
如汇报不细,专家可以口头提问。
三、座谈会有条件的项目,可由申报单位组织政府监督部门、业主、用户、监理、设计单位代表参加座谈会。
申报单位、参建人员应予以回避。
会议内容:1、工程立项、规划、环评、开工等建设程序的合法性;2、总包与分包情况;3、是否按照设计和合同约定按期完成了全部工程量,有无甩项或未完成工程;4、对工程建设质量的评价;5、对工程建设单位的总体评价、满意程度;6、交、竣工验收及质量评定基本情况;7、工程运营后使用情况,投入使用后的经济效益和社会效益等。
四、现场检查应根据具体工程类别、规模、使用功能,预先确定检查路线、关键部位,有针对性采取抽查方式。
必要时可携带便携式仪器设备进行抽查。
本项目检查按照各专业的复查要点,并按以下要求进行:(一)符合性检查:1、设计、施工质量状况与汇报的一致性;2、有无设计、施工造成的功能性缺陷;3、有无设计、施工造成的永久性质量、安全隐患;4、有无违反设计规范、施工验收规范等做法。

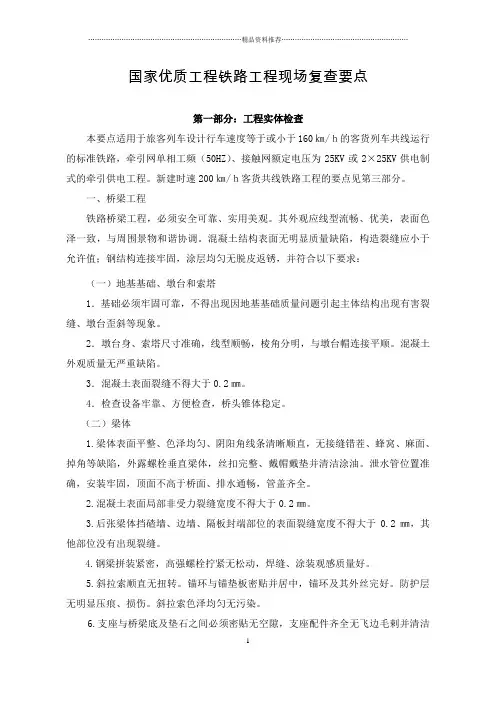

国家优质工程铁路工程现场复查要点第一部分:工程实体检查本要点适用于旅客列车设计行车速度等于或小于160㎞/h的客货列车共线运行的标准铁路,牵引网单相工频(50HZ)、接触网额定电压为25KV或2×25KV供电制式的牵引供电工程。
新建时速200㎞/h客货共线铁路工程的要点见第三部分。
一、桥梁工程铁路桥梁工程,必须安全可靠、实用美观。
其外观应线型流畅、优美,表面色泽一致,与周围景物和谐协调。
混凝土结构表面无明显质量缺陷,构造裂缝应小于允许值;钢结构连接牢固,涂层均匀无脱皮返锈,并符合以下要求:(一)地基基础、墩台和索塔1.基础必须牢固可靠,不得出现因地基基础质量问题引起主体结构出现有害裂缝、墩台歪斜等现象。
2.墩台身、索塔尺寸准确,线型顺畅,棱角分明,与墩台帽连接平顺。
混凝土外观质量无严重缺陷。
3.混凝土表面裂缝不得大于0.2㎜。
4.检查设备牢靠、方便检查,桥头锥体稳定。
(二)梁体1.梁体表面平整、色泽均匀、阴阳角线条清晰顺直,无接缝错茬、蜂窝、麻面、掉角等缺陷,外露螺栓垂直梁体,丝扣完整、戴帽戴垫并清洁涂油。
泄水管位置准确,安装牢固,顶面不高于桥面、排水通畅,管盖齐全。
2.混凝土表面局部非受力裂缝宽度不得大于0.2㎜。
3.后张梁体挡碴墙、边墙、隔板封端部位的表面裂缝宽度不得大于0.2㎜,其他部位没有出现裂缝。
4.钢梁拼装紧密,高强螺栓拧紧无松动,焊缝、涂装观感质量好。
5.斜拉索顺直无扭转。
锚环与锚垫板密贴并居中,锚环及其外丝完好。
防护层无明显压痕、损伤。
斜拉索色泽均匀无污染。
6.支座与桥梁底及垫石之间必须密贴无空隙,支座配件齐全无飞边毛剌并清洁涂油。
(三)明桥面和桥梁附属设施1.桥枕不得铺在横梁上,净距、刻槽深度宽度合乎尺寸要求。
(净距不得大于180㎜,槽口深度不得大于30㎜,宽度较纵梁宽度不得大于4㎜)2.钩头螺栓应竖直,钩头有2/3的面积与钢梁密贴,与翼缘空隙不大于规定(4㎜)。
在自闭区间,钩头螺栓垫圈与钢轨扣件的净距不得小于15㎜。
国家优质工程复查要点(工业与民用建筑工程类)2021年修订1. 地基与基础工程复查要点1.1 主要依据地基与基础施工图设计文件、《建筑地基基础工程施工质量验收规范》GB50202、《地下防水工程质量验收规范》GB50208、《建筑变形测量规范》JGJ8、《建筑桩基检测技术规范》JGJ106、《混凝土结构工程施工质量验收规范》GB50204、《钢结构工程施工质量验收规范》GB50205、《砌体工程施工质量验收规范》GB50203、《钢筋焊接及验收规程》JGJ18、《钢筋机械连接通用技术规程》JGJ107、《滚扎直螺纹钢筋接头》JG163、《混凝土强度检验评定标准》GB50107、《混凝土结构设计规范》GB50010、《建筑抗震设计规范》GB50011等。
1.2 实体质量复查的主要内容及基本要求1.2.1 地基与基础工程的设计与施工必须满足“强条”的规定。
1.2.2 最大沉降量应满足设计要求,沉降应处于均匀状态。
1.2.3回填土密实度应满足设计要求,压实系数不应小于设计值。
1.2.4桩基的单桩竖向承载力(抗压、抗拔)均应满足设计要求,试桩的数量、方法等应满足规范规定;桩身完整性检测方法、抽检数量、抽检比例应满足规范规定,不得有III类桩。
1.2.5地基处理的材料应满足设计和规范的规定,处理后的地基承载力应满足设计要求。
1.2.6地下防水工程的材料应符合设计要求,地下室底板、外墙、顶板等均不得有渗漏。
1.2.7地基与基础工程的各项材料性能必须满足设计及规范要求,混凝土耐久性必须满足设计要求及规范的规定(最大水灰比、最小水泥用量、最小混凝土强度、最大氯离子含量、最大碱含量)。
1.3 重点核查的施工资料1.3.1 竣工图及各项设计文件(包括图纸会审纪要、设计变更、洽商等)。
1.3.2 工程地质勘查报告。
1.3.3 施工技术管理文件:① 施工方案;② 技术交底记录;③ 施工日志。
1.3.4 施工物资管理资料:① 原材料质量保证书、合格证;② 原材料性能检测报告;③ 原材料进场复试报告。

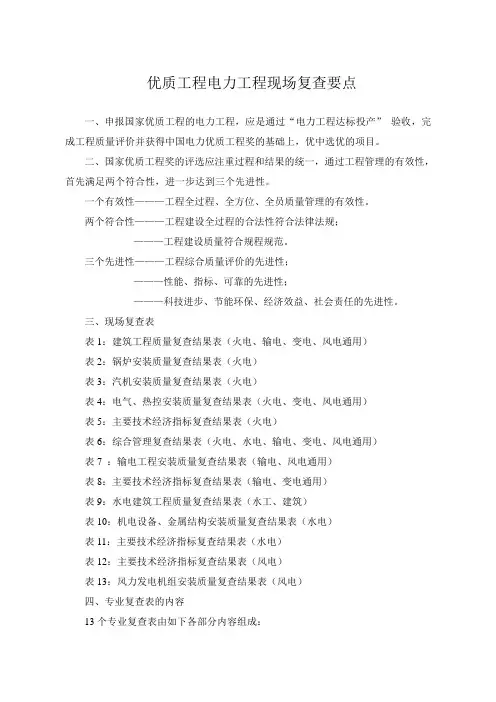

优质工程电力工程现场复查要点一、申报国家优质工程的电力工程,应是通过“电力工程达标投产”验收,完成工程质量评价并获得中国电力优质工程奖的基础上,优中选优的项目。
二、国家优质工程奖的评选应注重过程和结果的统一,通过工程管理的有效性,首先满足两个符合性,进一步达到三个先进性。
一个有效性———工程全过程、全方位、全员质量管理的有效性。
两个符合性———工程建设全过程的合法性符合法律法规;———工程建设质量符合规程规范。
三个先进性———工程综合质量评价的先进性;———性能、指标、可靠的先进性;———科技进步、节能环保、经济效益、社会责任的先进性。
三、现场复查表表1:建筑工程质量复查结果表(火电、输电、变电、风电通用)表2:锅炉安装质量复查结果表(火电)表3:汽机安装质量复查结果表(火电)表4:电气、热控安装质量复查结果表(火电、变电、风电通用)表5:主要技术经济指标复查结果表(火电)表6:综合管理复查结果表(火电、水电、输电、变电、风电通用)表7 :输电工程安装质量复查结果表(输电、风电通用)表8:主要技术经济指标复查结果表(输电、变电通用)表9:水电建筑工程质量复查结果表(水工、建筑)表10:机电设备、金属结构安装质量复查结果表(水电)表11:主要技术经济指标复查结果表(水电)表12:主要技术经济指标复查结果表(风电)表13:风力发电机组安装质量复查结果表(风电)四、专业复查表的内容13个专业复查表由如下各部分内容组成:1、复查项目和复查标准;2、复查内容包括项目文件、质量验收、施工记录及验收签证、观感质量、建筑与安装质量等;3、复查标准按相关专业质量管理文件、规程规定和设计及产品技术文件要求设定;4、根据重要程度、性质,将复查项目划为“主控”和“一般”两个等级;5、根据复查发现的不符合项在复查结果表中,按“符合”、“基本符合”、“不符合”结论评分。
五、复查结果考核标准1、“符合”标准1)建筑、安装工程检验项目复查结果,达到并优于相关规程规定、设计和产品技术文件要求;2)调整试验及性能试验项目、条件符合规定,试验结果达到并优于设计值、保证值及相关标准;3)试验报告内容齐全,试验结论定性、定量确切,并经审核、批准;4)统计报表内容完整、准确,并经审核、批准。
国家优质工程电力工程现场复查要点
一、申报国家优质工程的电力工程,应是通过“电力工程达标投产”验收,完成工程质量评价并获得中国电力优质工程奖的基础上,优中选优的项目。
二、国家优质工程奖的评选应注重过程和结果的统一,通过工程管理的有效性,首先满足两个符合性,进一步达到三个先进性。
一个有效性———工程全过程、全方位、全员质量管理的有效性。
两个符合性———工程建设全过程的合法性符合法律法规;
———工程建设质量符合规程规范。
三个先进性———工程综合质量评价的先进性;
———性能、指标、可靠的先进性;
———科技进步、节能环保、经济效益、社会责任的先进性。
三、现场复查表
表1:建筑工程质量复查结果表(火电、输电、变电、风电通用)
表2:锅炉安装质量复查结果表(火电)
表3:汽机安装质量复查结果表(火电)
表4:电气、热控安装质量复查结果表(火电、变电、风电通用)
表5:主要技术经济指标复查结果表(火电)
表6:综合管理复查结果表(火电、水电、输电、变电、风电通用)
表7 :输电工程安装质量复查结果表(输电、风电通用)
表8:主要技术经济指标复查结果表(输电、变电通用)
表9:水电建筑工程质量复查结果表(水工、建筑)
表10:机电设备、金属结构安装质量复查结果表(水电)
表11:主要技术经济指标复查结果表(水电)
表12:主要技术经济指标复查结果表(风电)
表13:风力发电机组安装质量复查结果表(风电)
四、专业复查表的内容
13个专业复查表由如下各部分内容组成:
1、复查项目和复查标准;
2、复查内容包括项目文件、质量验收、施工记录及验收签证、观感质量、建筑与安装质量等;
3、复查标准按相关专业质量管理文件、规程规定和设计及产品技术文件要求设定;
4、根据重要程度、性质,将复查项目划为“主控”和“一般”两个等级;
5、根据复查发现的不符合项在复查结果表中,按“符合”、“基本符合”、“不符合”结论评分。
五、复查结果考核标准
1、“符合”标准
1)建筑、安装工程检验项目复查结果,达到并优于相关规程规定、设计和产品技术文件要求;
2)调整试验及性能试验项目、条件符合规定,试验结果达到并优于设计值、保证值及相关标准;
3)试验报告内容齐全,试验结论定性、定量确切,并经审核、批准;
4)统计报表内容完整、准确,并经审核、批准。
2 、“基本符合”标准
1)考核“基本符合”的原则:
a. 虽没能满足复查结果表中“复查内容”所列标准的全部内容,但能满足设备及系统的使用功能和安全可靠“定性”标准的规定;
b. 不能完全满足设计值、合同保证值尺寸偏差及限值的“定量”标准,但偏差较小;
2)考核“基本符合”的标准:
a. 建筑、安装工程检验项目的检验结果达到并优于相关规程规定,并符合设计和产品技术文件的要求;
b. 机组或系统设备达到设计使用功能及技术经济指标的要求,并能满足安全、可靠运行;
c. 调整试验及性能试验重要能耗指标满足设计要求,环保指标达到国家标准允
许值;
d. 汽机热耗、供电煤(气)耗超设计值或保证值在1%及以内;
e. 调整试验及性能试验项目、条件符合规定,并经审核批准,但试验报告中缺试验过程介绍,试验结论含糊, 定性及定量不确切;
f.可靠性及运行指标统计报表内容及审核、批准手续欠齐全。
六、评分标准
1、建筑、安装工程现场复查评分标准
1)主控及一般项目复查内容全部符合的评为一档,复查得92(含)~100分;
2)表中主控项目复查内容基本符合、一般项目85%及以上符合的为二档,复查得85(含)~92分;
3)工程不含本表复查内容的,不参加复查评分。
2、主要技术指标现场复查评分标准
1) 火电、水电主要技术经济指标按单台机组进行复查、评分;
2) 主控及一般项目达到设计值、保证值及相关标准,试验条件符合规定,试验报告、统计报表齐全、规范的为一档,复查得92(含)~100分;
3) 主控项目检验指标全部达到设计值、保证值及相关标准,试验条件符合规定,一般项目检验指标90%及以上达到设计值、保证值及相关标准,试验报告、统计报表齐全、基本规范的为二档,复查得85(含)~92分;
4) 同期多台机组按单台机组分别复查,公用系统纳入首台投入机组复查、评分;
5) 表中复查标准及复查结果,均应填保证值、设计值及复查结果的具体数据;
6) 主要技术经济指标复查得分,以抽查结果机组的平均得分为准计入整体工程得分。
表1:建筑工程质量复查结果表(火电、输电、变电、风电通用)
表2:锅炉安装质量复查结果表(火电)
表3:汽机安装质量复查结果表(火电)
表4:电气、热控安装质量复查结果表(火电、变电、风电通用)
表5:主要技术经济指标复查结果表(火电)
表6:综合管理复查结果表(火电、水电、输电、变电、风电通用)。
