聚苯板外墙保温施工方案1.施工方法特点粘贴式取苯板外墙外保温具有节能保温,隔热﹑﹑隔声等性能,且能够满足节能50%的要求,粘贴式聚苯板操作简单,工效较高,施工质量容易控制,湿作减少,避免了抹灰层裂缝﹑空鼓等影响保温屋质量的问题.该施工方法对于粘贴胶和面层的聚合物砂浆要求较高.2.适用范围本施工方法适用于高层及多层建筑的清水混凝土墙﹑加气混凝土﹑砌块﹑烧结砖和非烧结砖等的水泥砂浆外墙保温工程,也适用于各类既有建筑的节能改造工程.3.工艺原理使用专用的粘结胶并辅助一定数量的膨胀螺栓将聚苯板固定在平整的墙面上,在聚苯板面上,使用聚合物砂浆刮贴防裂玻纤网形成保温板的保护层和外墙装饰面的基层.4.工艺流程及操作要点4.1工艺流程施工﹑施工机具进场外墙基层处理﹑技术交底外墙基层﹑门窗洞口﹑阴阳角验收放垂直水平控制线搅拌专用胶粘贴聚苯板打磨找平﹑安装锚固件粘贴网格布涂抹面层胶浆找平﹑修补验收4.1.1操作要点基层墙体必须干净﹑墙面没有油污﹑浮尘﹑脱膜剂﹑涂料﹑蜡﹑防水剂﹑泥土等,必要时用水清洗墙面,晾干后方可施工,2m范围内的平整度﹑垂直度均不得大于4mm.4.1.2施工前应将所有阴阳角﹑窗口及应顺直的部位拉通线以确定整体基层的平整度﹑垂直度,并进行控制,确保外墙外保温的施工条件.4.1.3搅拌专用胶,搅拌胶必须有专人负责.搅拌标准:25kg粉料加5.5升水直至搅拌均匀为止,搅拌时间不得小于10分钟且没有结块,稀稠度以施工操作简易和天气温度情况而定,第一次搅拌结束后,应静止5分钟后再搅拌一次,以达到最佳粘结效果.4.1.4粘贴聚苯板前,拉好垂直﹑水平控制线;聚苯板按照控制线由上往下随线粘贴,在保温系统断开处(如:阴角﹑阳角转角处等)将250mm宽的标准网格布与基层粘贴,粘贴宽度不小于62mm,以便对聚苯板进行反包,粘贴聚苯板时,要求在板背面的四周均匀抹一圈子(50厚宽﹑10厚)专用胶,板的中间部位用胶均匀抹8个点(直径为100mm﹑厚10mm),抹胶面积不小于聚苯板面积的40%,见图4.2.2.粘贴聚苯板后,应均匀轻轻轻拍实,上排与下排板应错缝1/2板长,阳角边应用靠尺找直找平,垂直度与平整度误差应小于3mm,见图4.2.3.4.25聚苯板粘贴并养护24小时,达到粘贴强度后,方可进行塞缝和打磨,部距大于1.6mm的缝实塞紧.聚苯板打磨应是轻柔的圆赂运动,不得沿板缝平行方向打磨.4.2.6聚苯板打磨后,用冲击钻按弹线位置打孔并放入膨胀螺栓(螺栓塑料帽部分尽量与板压紧),膨胀螺栓一般设在板的上﹑下﹑左﹑右接缝处.4.2.7聚合物砂浆网格布面层(1)铺设网格布,整个保温系统必须由网格布覆盖,网格布应自上而下沿外墙周圈铺设,以不露网格布为准,先在聚苯板上均匀涂抹一层面积略大于一张网格布的抹面胶浆,厚度为 1.6mm,立即将网格布压入湿的抹面胶浆中,标准网格布之间的搭接不少于65mm.拐角部位的标准网格布是连接的,,且两边搭接不少于200mm,门窗洞口处必须做护角网,以防止开裂,铺设过程,如果某处间隔时间过长(如吃饭﹑休息),应将搭接处的胶浆用抹子刮平,防止搭接处出现接茬痕迹.(2)第一遍聚合物砂浆达到七至八成干燥时,即可施工第二道聚合物砂浆,厚度不大于 1.6mm,施工阴阳角和门窗洞口时,应先靠角,再秣大面,大面随角走,以避免阴阳角不顺直或阴阳角过厚,在第二遍刮秣胶浆后,要求外观均匀平整,没有抹痕和明显的网格布痕迹.薄抹灰的厚度应不小于3mm并且不宜大于6mm.4.2.8特殊部位的处理,对下列终端部位应进行翻包:门窗洞口﹑管道或其他设备穿墙需穿墙的洞口处,勒角﹑阳台﹑雨蓬等系统的尽端部位,各种构造的阴阳角进行错缝搭接,对各种装饰线条的阴阳角用加强网进行加强保护;保温系统与结构部位交接处,采用聚合物砂浆铺设网格布将其连接,以防止开裂.特殊部位的处理构造见图4.2.4﹑4.2.5.4.2.9门窗洞口处要用100mm×10mm的聚苯板片进行填补,不得遗漏.4.2.10外保温工程施工工期间以及完工后24小时内,基层及环境气温度不应低于5ºC.夏季应避免阳光暴晒,在5级以上大风天气和雨天不得施工.5材料本施工方法涉及到的主要材料有:聚苯板.专用粘结剂及聚合物砂浆﹑玻璃纤维网格布.5.1聚苯板51.1聚苯板进场时应出具相应的合格证和试验报告,并符合保温系统设计的有关要求.5.1.2聚苯板的规格﹑尺寸﹑形状应与设计相符,棱角不得有破损现象.5.1.3阻燃自熄型聚苯板,容重18~22kg/m³.5.2专用胶,胶粘剂与水泥砂浆的拉伸粘结强度在干燥状态下不得小于0.6Mpa,浸水48小时后不得小于0.4Mpa,与聚苯板的拉伸粘结强度在干燥和浸水48小时后均不得小于0.1Mpa,,并且破坏应在聚苯板内.5.3玻璃纤维网格布,玻璃纤维板网格布径向和纬向耐碱拉伸断裂强力均不得小于50mm,耐碱拉伸断裂强力保留率均不得小于50%.5.4膨胀螺栓5.4.1膨胀螺栓的塑料部位为工程用硬质塑料.5.4.2螺栓采用镀锌螺栓.5.4.3螺栓的尺寸为Φ10,长115mm.6机具设备粘贴式聚苯板外墙外保温使用的机具设备主要有:抹子﹑角抹了﹑靠尺﹑700~1000r/min电动搅拌器﹑刷子﹑多用刀﹑灰浆托板﹑拉线﹑皮尺﹑毛辊﹑粘有﹥20粒度粗砂纸的打磨抹子等.7劳力组织及安全7.1劳动组织按照工程装饰阶段的总体进度要求组织分段流水施工,每个施工段根据面积的大站配备劳力,主要工种有:保温板安装工﹑抹灰工﹑外墙喷涂工,以及辅助工,以上工人必须经过专业培训方可上岗.7.2安全措施7.2.1工人必须戴好安全帽,高空作业系好安全带,工具及零配件要放在工具袋内.7.2.2穿防滑鞋,工作时袖口裤口要扎紧.7.2.3施工要做到”工完场清”施工完毕后将边角废料收集在一起,统一放在垃圾棚内,避免泡沫满天飞,造成”白色污染”.7.2.4聚苯板存放处附近要有防水措施.7.2.5严禁在聚苯板附近进行电气焊施工.7.2.6使用吊篮要有专项施工方案,并遵守相应的安全操作规程,吊篮必须使用正规厂家的产品,并出厂合格证﹑准用证﹑产品备案证等资料.7.2.7遇到6级以上大风停止操作.7.2.8其他未尽事项执行相关的操作规程.8质量要求8.1聚苯板安装8.1.1聚苯板安装完毕后要进行预检,预检内容包括拼缝是否严密,表面是否平整胀栓产安置是否符合要求,门窗洞口处的缝隙是否补齐等,待预检合格后方可进行下一道工序.8.1.2聚苯板的安装质量应符合表9.1.1的规定.8.2抗裂聚合物砂浆薄抹灰面层.8.2.1各层抹灰之间及抹灰层与基层之间必须粘结牢固,无胶层﹑空鼓现象,面层无爆灰和裂缝等缺陷.8.2.2抹灰要求表面光滑﹑接槎平整.线角顺直清晰.8.2.3洞处的尺寸要准确,边缘整齐,管道后面要平整.8.2.4门窗护角要求,护角材料要符合要求,抹灰后光滑平顺,门窗框与墙休间隙堵塞严密,表面平整.8.2.5分格缝的宽度﹑深度一致均匀,平整光滑,横平竖直.通顺.8.2.6滴水线面直,滴水槽﹑槽宽度深浅均匀且不小于10mm.8.2.7抗裂聚合物砂浆质量标准符合表9.2.1的要求.聚苯板安装允许偏差检查表8.1.110效益分析10.1粘贴式聚苯板外保温效果好,避免了局部热桥,不影响室内装饰,外墙不易产生裂缝和渗漏,工程采用外墙保温增加室内使用面积近2%,相当于降低了单位面积的造价.10.2操作简单,工效高,缩短了外墙装饰的工期,减少了外墙抹灰的湿作业和外脚手架的使用.ZL胶粉聚苯颗粒外保温施工方法摘要:外墙保温系统在现代建筑特别是高层建筑中起到了相当重要的作用作为一种新工艺,ZL胶粉聚苯颗粒外保温施工被越来越多的地方所采用,本文着中阐述了ZL胶粉聚苯颗粒外保温施工的工艺原理﹑工艺流程及操作要点﹑材料﹑劳动力组织及质量要求等,同时对其经济效益进行了分析.该施工方法被评为山东省级(国家二级)施工方法.1.特点ZL胶粉聚苯颗粒保温系统具有保温隔热﹑耐侯抗裂﹑憎水性能好现场操作方便等特点.2.适用范围适用于ZL胶粉聚苯颗粒外保温施工做法.3.工艺原理ZL胶粉聚苯颗粒外墙保温技术由界面层﹑抗裂防护层和饰面层组成.保温层由ZL胶粉料和聚苯颗粒轻骨料加水搅拌成浆料,抹于墙体表面,形成无空腔保温层,抗裂防护层增强了面层柔性变形﹑抗裂及防水性能,该体系适用于种类新建筑保温工程和既有建筑的节能改造工程.4.施工工艺流程结构基层处理吊垂直线﹑套方﹑弹控制线打点﹑冲筋﹑做口界面砂浆抹胶粉聚苯颗粒保温浆料保温层验收抹水泥抗裂砂浆随即抹压涂塑碉碱玻纤网格布抗裂防护层验收涂刷高分子乳液弹性底层涂料刮抗裂柔性耐水腻子面层装饰层施工与验收.5操作要点5.1施工准备5.1.1搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止聚苯颗粒飞散,影响现场文明施工.5.1.2聚苯颗粒轻骨料应有后好的保护,防止包装的破坏.5.1.3对在楼及搅拌棚周围露天存放的砂石料,用苫布或细止安全网覆盖.5.1.4对门框在小推车的高度内,包裹铁皮,防止门杠破坏.5.2保温施工作业的前提5.2.1外墙内侧面基层的垂直度和平整度应符合现行国家施工及验收规范要求.5.2.2外窗框已安装完毕,并经验收报告合格.5.2.3施工用脚手回必须搭设牢固方可施工.5.2.4主体结构的各种接缝应提前做好处理5.2.5作业时环境温度不应低于5ºC5.2.6施工时遗留在墙上的施工孔洞提前处理完毕.5.2.7墙面的暗埋管线﹑线盒﹑预埋件应提前安装完毕,并应考虑到保温层的厚度影响.5.3保温及其配套材料进入现场的复检要求.5.3.1材料的合格证﹑检测报告是否齐全,是否与所送材料配套.5.3.3检查包装有无破损.5.3.4检查材料是否在有效期内.5.4基层5.4.1墙面清理干净,清洗油渍﹑清扫浮灰等.5.5界面处理界面拉毛用磙子滚﹑笤帚拉﹑木抹子拔都可,但在配合比上应做调整.控制水泥与砂子的比为1:1,合理调整界面剂用量,拉毛不宜太厚,但必须保证所有的砼墙面都做到毛面处理.5.6吊垂直﹑套方﹑弹控制线﹑做灰饼5.6.1弹出厚度控制线,做厚度灰饼,间隔小于2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横﹑竖﹑斜向)小于2m根据垂直控制通线做垂直方向灰饼.5.6.2测量灰饼,并作记录,计算出厚面积工程量;5.6.3灰饼可用废聚苯板裁成5×5cm粘贴,有水泥或其他干缩变形量小的粘结材料粘结.5.7抹保温浆料在保温浆料和抗裂砂浆配制时,需专人专职搅拌,保证搅拌时间和加水量的准确,在施工现场搅拌质量可以通过观察其操作性﹑抗滑坠性﹑膏料状态以及其湿再现密度等方法判断.保温层分两遍施工,每遍抹灰厚度20mm左右时间间隔不小于24小时.5.8抹面层保温面层抹灰时.其平整度偏差不应大于4mm,不能抹太厚,以8~10mm为宜保温面层抹灰时,抹灰厚度应略高于灰饼的厚度,而后用杠尺刮平,用抹子局部修补平整.待抹完保温面层30min后,用抹子再赶抹墙面,用托线尺检测后彀验收标准.保温层施工的几个注意事项:1.搅拌棚的搭设:搅拌棚的地点应选择背风向,搅拌棚靠近垂直垂直运输机械;搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实;运离砂石料场子.处于砂石料场的下风向2.在施工保温前应清理干净楼地面,以利于落地灰的回收,落地灰应在4小时内重新搅拌使用.3.门窗边框与墙体连接应预留出保温层的厚度,缝隙分层填塞实密实,并做好了门窗框表面的保护,窗户经验收合格后方可进行保温抹灰施工保温抹灰厚度包裹住窗框宜为10mm,注意保温面层到窗框架内侧的距离一致.5.9划分门﹑窗口滴水槽在保温施工完成后,根据设计要求弹出滴水槽控制线,用壁纸志沿线划开设定粘结牢固,槽深15mm左右,用抗裂砂浆填表满凹槽,将滴水槽嵌入凹槽与抗裂砂浆粘结牢固,收去两侧沿口浮浆,滴水槽应镶嵌牢固,水平.抗裂层施工待保温施工完3~7天且保温层施工质量验收以后,即可进行抗裂层施工.5.10.1耐碱网格布长度不3m尺寸事先裁好,网格布包边应剪掉.5.10.2抹抗裂砂浆时,厚度应控制在3-4mm,抹完一定宽度应立即用铁抹子压入耐碱网格布,网布之间搭接宽度不应小于50mm,先压入一侧,再抹一些抗裂砂浆不规则压入另一侧,严禁干搭,阴角处耐碱网格布要压茬搭接,其宽度≧50mm;网布铺贴要平整,无褶皱,砂浆饱满度达到目100%,同时要抹平﹑找直,保持阴阳角处的方正和垂直度.5.10.3首层墙面应铺贴双层耐碱网格布,第一层应铺贴加强型网格鲁吉亚布,铺贴方法与上述方法相同,铺贴加强型网格布时,网布与网布之间采用对接方法,然后进行第二层普通网格布铺贴,铺贴方法如前所术述,两层网格布之间抗裂砂浆应饱满,网格布之间搭接不小于50mm,严禁干贴.5.10.4建筑物首层外保温应在阳角处双层网格布之间设专用金属护角,护角高度一般为2m,在第一层网格布铺贴发后,应放好金属护角,且抹子拍压出抗裂砂浆,抹第二遍抗裂砂浆包裹住护角.5.10.5在窗洞口等处应沿45º方向增贴一道网格布(200×300mm)5.10.6抗裂砂浆抹完后,严禁在此面层上抹普通水泥砂浆腰线处口套线或刮涂刚性腻子如:水泥腻子也石膏腻子等.5.10.7抗裂层施工注意事项:在抗裂层施工前,应在窗框与保温层之间放一预制长作薄板,其尺寸为厚3mm应宽5mm,待抗裂层施工完后取出,留做窗户注胶用.抗裂层的平整度控制首先要求保温层的平整度达到标准,达不到平整质量标准要求的应事先用保温浆料找平,窗角﹑阴角等部位的加强网格布应等先用ZL水泥抗裂砂浆贴好,接着施工大墙面,在耐碱网格布.施工作业面上应准备一些未拌和的抗裂剂,在耐碱网格布无法压入抗裂砂浆不粘抹子,随抛随抹.5.11涂刷高分子乳液弹性底层涂料在抗裂层施工完工后2小时后即可涂刷高分子乳液弹性底层涂料.刮抗裂层施工完后2小时后即或涂刷高分子乳液弹性底层涂料.5.12刮抗裂柔性耐水腻子饰面为平涂时,墙面满刮抗裂柔性耐水腻子.6工程材料6.1聚苯颗粒轻骨料主要技术性能及存运条件贮存:严禁烟火.聚苯颗粒包装应旋转在阴凉处,防止暴晒和雨淋.运输防止划损包装.交付注意与ZL保温胶粉料配套清点.6.2ZL水泥砂浆性能指标及存运条件5~30ºC条件下贮存,贮存6个月,防晒,可按非危险品贮运输,6.3ZL涂塑耐碱玻纤网格步主要性能指标及存运条件:存运条件:贮存应立码,不宜平堆,通风干燥条件下贮存期12个月,100m/卷.可按非危险品输运输,运输中防划﹑折﹑损坏.6.4水泥:强度等级42.5普通硅酸水泥,水泥性能存运符合«硅酸盐水泥﹑普通硅酸盐水泥»(GB1755-99)的要求.7施工机具7.1强制式砂浆搅拌机﹑垂直运输机械﹑水平运输手推车﹑手提式搅拌器﹑水桶﹑剪刀﹑滚刷﹑铁锹﹑扫帚﹑手锤﹑壁纸刀等.7.2常用的检测工具:经纬仪及放线工具﹑托线板﹑方尺﹑控针﹑钢尺等.7.3总包方为本工程提供:外脚手架﹑室外垂直运输设备,现场施工所需水﹑电﹑工人食宿所需临建设施,以上周转材料,分包方验收使用,分包方必须保证其使用功能,清理刷油,保证质量退还.8劳动力组织及安全要求劳动组织的配备应根据工程量和工期的要求而定,一般抹ZL胶粉聚苯颗粒保温材料为一个班组,其中配料﹑运输2人﹑抹灰4人;抹ZL抗裂砂浆时,配料﹑运输2人,抹灰2人;刮抗裂性耐水腻子时需4人,保温工程采用抹灰施工.安全要求:作业人员必须戴安全帽﹑安全带﹑穿防滑鞋,操作层满铺操作板,材料及时清理,不得乱堆乱放.9质量要求9.1施工检测控制点9.1.1基层处理:要求墙面清洗干净,无浮土,无油渍﹑空鼓及松动,风化部分剔掉,界面拉毛均匀,黏结牢靠;9.1.2ZL胶粉聚苯颗粒每遍的厚度控制(不大于20mm)与平整度控制;要求达到设计厚度,无空鼓﹑无开裂﹑无脱落,墙面平整阴阳角,门窗洞口垂直﹑方正.9.1.3抗裂砂浆的厚度控制:抗裂砂浆层厚度为3~5mm,墙面无明显接茬﹑无明显抹痕,墙面平整﹑门窗洞口﹑阴阳角垂直﹑方正.9.2质量验收标准9.2.1主控项目1.所用材料品种﹑品种性能﹑应符合设计要求和本规程规定性能(材料检测报告和出厂合格证).2.保温层厚与构造做法应符合建筑节能设计要求,保温层厚度不允许有负偏差.3.保温层与墙体以及各构造层之间必须黏结牢固,无脱层﹑空鼓及裂缝,面层无粉化﹑﹑起皮﹑爆灰.9.2.2一般项目1.表面平整﹑洁净,接茬平整﹑线角顺直﹑清晰,毛面纹路均匀一致.2.护角符合施工规定,表面光滑﹑平顺,门窗框与墙体间缝隙填密实,表面平整.3.孔洞﹑槽子﹑盒位置和尺寸正确﹑表面平整﹑洁净,管道后面平整.9.2.3允许偏差项目及检验方法10成品保护10.1门窗框架残存砂浆应及时清理干净严禁瞪踩窗台,防止损坏棱角.10.2拆除架子时应轻拆轻放,防止撞坏门窗﹑墙面和棱角.10.3应保护好墙睥埋件﹑电线槽﹑盒﹑水暖设备和预留孔洞等.10.4严禁使用过时灰,各构造层硬化前禁止水冲撞击和挤压.10.5严禁在地面上直接倒胶粉聚苯颗粒保温浆料和抗裂砂浆.11效益分析11.1经济效益:本工艺有施工层五层,每层部位使用专用的材料,按标准计50/m²,较高的材料和工艺要求可以保证外墙保温的质量,减少维修,避免浪费.11.2社会效益:本工艺可以大大提高外墙保温层的使用效果,改善居住环境,有效的节约能源工业.。

外墙聚苯板外保温聚苯板施工工艺及施工方法要点一、工艺流程基层清理→弹线控制、挂基准线→粘帖翻包玻纤网格布→粘帖聚苯板→安装固定板→配置抹灰砂浆→抹底灰抹面砂浆→粘贴网格布→抹面层抹面砂浆→验收。
二、施工方法1、清理墙面清扫墙面基面浮灰并剔平凸出部位,检查墙面平整面是否合格,墙面不得有空鼓现象。
2、弹线控制根据本工程结构立面尺寸及聚苯板尺寸,在墙面上弹出外门窗水平、垂直控制线。
窗口线尺寸为:宽900mm×高1530mm;宽1500mm×高1530mm;贴保温板时按此水平垂直线镶贴。
窗台标高:距每层+50线为370mm;上窗口标高为:距+50线为1900mm。
宽度按实际窗洞尺寸复查。
3、挂基准线在外墙大角(阳角、阴角)及其它必要处挂垂直基准线、水平线,以控制挤塑聚苯板的垂直度和平整度。
4、配置聚合物砂浆胶粘剂专人负责,按照说明书使用机械搅拌,确保搅拌均匀。
拌好的胶粘剂在静止时分钟后需经二次搅拌才能使用。
配好的料注意防晒避风,以避免水分蒸发过快。
一次配制量应在可操作时间内用完。
5、粘贴翻包网格布凡在粘帖聚温板侧边外露处(如门窗口处、伸缩缝、阳台栏板等处),都要求必须作网格布翻包处理。
预贴翻包网格布,布宽为300mm,长度根据该处具体情况确定。
6、粘贴聚苯板:外保温板标准尺寸为600mm×900mm及600mm×1200mm两种,局部不规矩的现场裁切。
但必须注意切口与板面垂直。
整块墙面的边角必须用最小尺寸超过300mm聚苯板。
注意聚苯板的拼缝不得正好留在门窗口的四角处。
本工程采用点框法:在每块板的四周一圈50mm宽,板中间呈梅花点布置,间距不大于200mm,板上口留50mm排气口,抹粘贴剂,(粘帖面积≥40%)不得在聚苯板侧面涂膜胶粘剂。
排板时按水平顺序排列,上下错缝粘帖,阴阳角必须做成马牙槎,且阳角处应做碰头灰挤严。
粘板应用专用工具轻柔、均匀挤压聚苯板,随使用2m靠尺和托线检查保温板的平整度垂度。
目录第一章、编制概述 (3)第二章、工程概况 (3)第三章、施工方案 (4)第四章、环境保护措施 (17)第五章、文明施工及成品保护 (17)第六章、安全措施 (18)第七章、吊篮施工方案 (19)第一章、编制概述第一节、编制依据1.本工程施工图纸及设计变更。
2.x市、内蒙古自治区和国家现行标准图集。
3.国家现行的施工规范和操作规程及有关法律、法规等文件。
4.建筑工程施工合同。
第二节、采用国家、地方规范及有关资料:1、《膨胀聚苯板薄抹灰外墙外保温系列》JG149-2003;2、《建筑装饰装修工程质量验收规范》GB50210-2001;3、《建筑节能工程施工质量验收规范》GB50411-2007;4、《建筑工程施工质量验收统一标准》GB50300-2013;5、《建筑施工安全检查标准》JGJ59-996、《建筑施工高处作业安全技术规程》JGJ80-917、《内蒙古自治区建筑标准设计图集》12J3-1第二章、工程概况第一节、工程建筑概况1、本工程为高层住宅工程,建设地点位于,建设性质为住宅,建筑耐火等级为一级,建筑消防类别为一类。
2、建筑层数及高度:地上二十六层,建筑高度为87.65米;8#公寓地上二十二层,建筑高度为73.15米。
3、层高:地上标准层层高2.9米。
4、使用功能为住宅。
地下二层及地下一层为商业仓库,地上为住宅。
5、本工程外墙采用外墙外保温方式,保温隔热材料A2级,选用密度为140kg/m3 的热固复合聚苯乙烯泡沫保温板(真金板),规格为1200×600×60mm。
第二节、相关单位建设单位:xxx设计单位:xxx监理单位:xxx施工单位:xxx总包单位:xxx第三章:施工方案第一节:防火措施本工程防火设计建筑分类为一类,其耐火等级为一级。
本工程外墙保温材料选用密度为 140kg/m3 的热固复合聚苯乙烯泡沫保温板(真金板),燃烧性能A2级。
第二节:保温施工方案一、施工机具:抹子、槽抹子、搓抹子、角抹子、专用锯齿抹子、靠尺、700~1000r/min 电动搅拌器(或可调速电钻加搅拌器)、刷子、多用刀、灰浆托板、拉线、涂料喷斗、空气压缩机、开槽器、皮尺、皮棍、粘有20粒粗砂纸的打磨抹子。

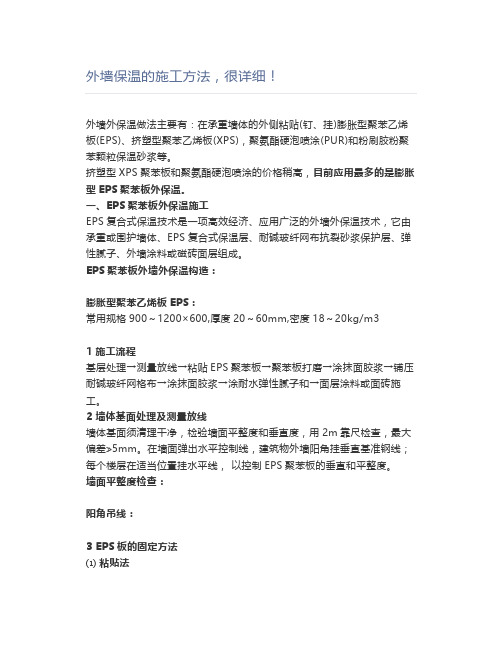

外墙保温的施工方法,很详细!外墙外保温做法主要有:在承重墙体的外侧粘贴(钉、挂)膨胀型聚苯乙烯板(EPS)、挤塑型聚苯乙烯板(XPS),聚氨酯硬泡喷涂(PUR)和粉刷胶粉聚苯颗粒保温砂浆等。
挤塑型XPS聚苯板和聚氨酯硬泡喷涂的价格稍高,目前应用最多的是膨胀型EPS聚苯板外保温。
一、EPS聚苯板外保温施工EPS复合式保温技术是一项高效经济、应用广泛的外墙外保温技术,它由承重或围护墙体、EPS复合式保温层、耐碱玻纤网布抗裂砂浆保护层、弹性腻子、外墙涂料或磁砖面层组成。
EPS聚苯板外墙外保温构造:膨胀型聚苯乙烯板EPS:常用规格900~1200×600,厚度20~60mm,密度18~20kg/m31 施工流程基层处理→测量放线→粘贴EPS聚苯板→聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→涂耐水弹性腻子和→面层涂料或面砖施工。
2 墙体基面处理及测量放线墙体基面须清理干净,检验墙面平整度和垂直度,用2m靠尺检查,最大偏差≯5mm。
在墙面弹出水平控制线,建筑物外墙阳角挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。
墙面平整度检查:阳角吊线:3 EPS板的固定方法⑴ 粘贴法粘贴法有点框法、条粘法和满粘法,通常采用点框法。
用钢抹子沿EPS板的四周涂抹配制好的粘结剂,宽度为50mm,板的中间均匀设置8个直径100mm的粘结点,厚10mm,粘结剂的涂抹面积不得小于 40%。
板应自下而上沿水平方向横向铺贴,错缝1/2板长。
粘贴法适用于外墙饰面采用涂料的外墙外保温层施工。
点框法粘结剂涂抹示意:点框法涂抹粘结剂:EPS聚苯板的排列及错缝:⑵ EPS板粘贴与锚栓结合法该法是在粘贴法的基础上设置若干锚栓固定EPS 保温板。
锚栓为高强超韧尼龙或塑料精制而成,尾部设有螺丝自攻性胀塞结构。
锚栓用量每平方米10层以下约6个,10~18层8个,19~24层10个,24层以上12个。

技术、质量交底记录C2-03工程名称编号交底项目苯板交底日期2014年8月17日交底内容外墙苯板粘贴技术交底3.挂基准线:在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准钢丝,在每两个钢丝线位置挂水平线,以控制聚苯板的垂直度和平整度。
4.配置聚合物砂浆胶粘剂:将5份(重量比)干混粘接剂倒入干净的塑料桶,加入1份水,边加水边搅拌,用手提式电动搅拌机搅拌5分钟,直到搅拌均匀,且稠度适中为止。
5.贴翻包网格布:凡在粘贴的聚苯板侧边外漏处(如门窗口边),都应做网格布翻包处理。
6.苯板粘贴方法:聚苯板粘贴采用粘锚结合,以粘为主的施工方法。
在600×600mm聚苯板上抹A8-10㎝高1.5㎝粘结点9个,均匀分布,胶粘剂粘贴面积不小于保温板面积的40%7.聚苯板标准尺寸为600mm×600mm×100mm,非标准尺寸或局部不规则处现场裁切,但必须注意切口与板面垂直。
裁下的聚苯板,应合理运用,板的拼缝不得留在门窗口的四角边。
每层设置一道600mm×300mm×10mm的酚醛板水平防火隔离带,位置在每层结构楼板上皮下返300mm区间内。
8.排板时按水平顺序排列,上下错缝粘贴,错缝长度1/2板长,阴阳角处应做搭茬处理。
将抹好粘结砂浆的聚苯板按控制线贴在墙面上相应的位置,用手或靠尺轻揉、挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。
粘板时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。
板缝拼严,缝宽超出3mm时用相应的聚苯板薄片填塞。
拼缝高差不大于1.5mm,否则应用砂纸或专用打磨机具打磨平整。
9.门窗洞口四保温板不得拼接,应采用整块保温板切割成型,保温板接缝应离开角部至少200mm,保温板吃铝包木附框、铝塑铝窗10mm,保温板严禁吃泄水孔。
10.固件固定:采用机械锚固件锚固聚苯板时,锚固件安装应至少在胶粘剂24h后进行,在混凝土墙面用冲击钻在聚苯板表面向内打孔,孔径视锚固件而定,进墙深度不小于50mm。
一、外墙外保温材料目录:1、粘结剂(粘结砂浆)2、聚苯板3、锚栓4、耐碱玻纤网格布5、抹面砂浆(抗裂砂浆)二、主要施工工具:聚苯板电热丝切割一、外墙外保温材料目录:1、粘结剂(粘结砂浆)2、聚苯板3、锚栓4、耐碱玻纤网格布5、抹面砂浆(抗裂砂浆)二、主要施工工具:聚苯板电热丝切割器、万能刀、剪刀、墨斗、钢刷、粗细纱纸、电动搅拌器、搅拌桶、抹平抹刀、带齿平抹子、冲击钻、锤子、钢角尺、拖线板、水平靠尺等。
三、施工条件:1、墙面应清洁、干燥、平整并无松散的砂浆和杂物。
门窗框应安装到位。
2、施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度不得低于5℃,风力不大于5级。
3、施工时应避免直接日晒和雨淋。
必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
4、墙体系统在施工过程中采取的保护措施,应按设计要求施工完毕后方可拆除。
四、施工工艺流程:基面处理→拌制启航粘结剂→粘贴翻包玻纤网格布→-粘贴保温板→安装固定锚栓→打磨修理→划分凹线条→拌制启航抹面砂浆→压入翻包及增强网格布→粘贴网格布→启航抹面砂浆抹平处理→补洞及修理→变形缝处理→-修整验收五、基面处理:1、必须彻底清除基层表面的粉尘。
松动、不清洁的墙体及模具油、泛白的墙面必须事(来源:中国保温网)先清除掉。
凹陷部位用启航抹面砂浆进行修平处理。
基层必须干燥并具有一定的机械强度。
2、对新建工程的结构墙体,用水平靠尺检查,最大偏差应小2mm/m,超差部分应剔凿或用水泥砂浆修补平整。
六、拌制启航粘结剂(粘结砂浆):产品说明:该产品是一种高品质的,具有弹性的薄层粘结剂,其主要成分是水泥,掺合各类高性能的外加剂,用于基层墙体表面粘结固定聚苯板,与水泥和苯板均由优良的粘结性能,而且富有弹性,具有一定的柔性,粘结能力强,稳定性高,抗冻性能好,适应性强;从而使苯板和水泥墙体间的粘结成为可能。
1、启航粘结剂每袋(25公斤)需要约6升干净水。
2、用量:与基底的平整程度、隔热保温板的种类以及粘贴方式有关,大约3-4公斤/平米。
饰面层网格布面层抗裂砂浆底层抗裂砂浆聚苯板保温层粘接砂浆1:3水泥砂浆找平层基层墙体一、编制依据:1、《膨胀聚苯板薄抹灰外墙外保温系统》JG149-20032、《外墙外保温构造图集一》02J121-13、《建筑节能施工质量验收规范》GB50411-20074、《EPS 板外墙外保温技术规程》DB21/T2125-20135、《建筑外墙外保温防火隔离带技术规程》JGJ289-20126、该工程建筑节能设计图纸及要求 二、工程设计概况聚苯板玻纤网格布聚合物砂浆做法外保温系统由粘结砂浆(粘接胶浆)、膨胀聚苯乙烯泡沫塑料板(以下简称聚苯板)、玻璃纤维网格布(以下简称网格布)和抗裂砂浆(抹面胶浆)组成。
基本构造如下图所示,首先用粘结砂浆把聚苯板粘贴固定在基层墙体上形成保温层,然后在聚苯板面刮抹薄层抗裂砂浆,在其上铺贴网格布,在网格布上再刮抗裂砂浆形成表面保护层。
保护层干燥后,再按设计要求进行饰面。
具竞争力的体系之一。
三、材料要求1.1、膨胀聚苯板薄抹灰外墙外保温系统指置于建筑物外墙外侧的保温及饰面系统,是由聚苯板、胶粘剂和必要时使用的锚栓、抹面胶浆和耐碱网格布及涂料等组成的系统产品,其性能指标应符合下表要求:1.2、胶粘剂,专用于把膨胀聚苯板粘接到基层墙体上的工业产品;其性能指标应符合下表要求:1.3、膨胀聚苯板,保温材料;专指采用符合GB/T1080.1-2002的阻燃型绝热用模数聚苯乙烯泡沫塑料制作的板材;膨胀聚苯板出厂前应在自然条件下陈化42d或在60℃蒸汽中陈化5d。
其主要性能指标及允许偏差应符合下表要求:膨胀聚苯板允许偏差1.4、抹面胶浆,由水泥基或其他无机胶凝材料、高分子聚合物和填料等材料组成,薄抹在粘贴好的膨胀聚苯板外表面,用以保证薄抹灰外保温系统的机械强度和耐久性;其性能指标应符合下表要求:1.5、耐碱玻纤网格布,是由表面涂覆耐碱防水材料的玻璃纤维网格布制成,埋入抹面胶浆中,形成薄抹灰增强防护层,用以提高防护层的机械强度和抗裂性;其性能指标应符合下表要求:1.6、锚栓,把膨胀聚苯板固定于基层墙体的专用连接件,由具有防腐性能的金属螺钉和带圆盘的塑料膨胀套管两部分组成;其性能指标应符合下表要求:3.1其它材料:(1) 发泡聚乙烯圆棒,用于填塞伸缩缝,做密封膏的背衬材料,深度为缝的50%-70%,直径按缝宽的1.3倍选用;(2) 建筑密封膏,采用聚氨脂、硅酮、丙烯酸脂型建筑密封膏。

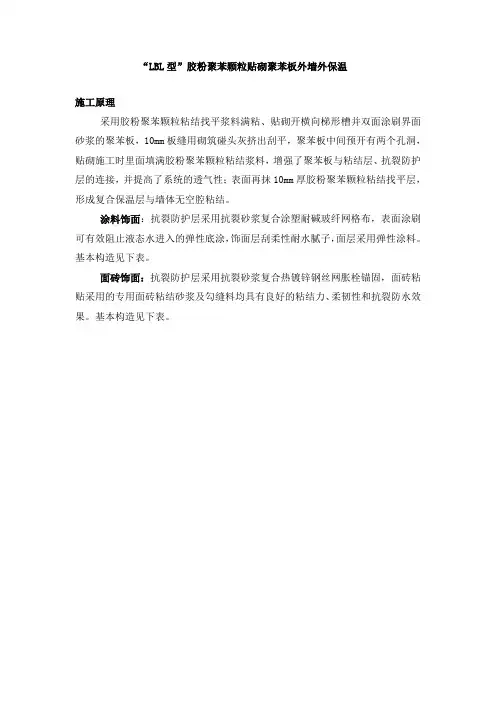

“LBL型”胶粉聚苯颗粒贴砌聚苯板外墙外保温施工原理采用胶粉聚苯颗粒粘结找平浆料满粘、贴砌开横向梯形槽并双面涂刷界面砂浆的聚苯板,10mm板缝用砌筑碰头灰挤出刮平,聚苯板中间预开有两个孔洞,贴砌施工时里面填满胶粉聚苯颗粒粘结浆料,增强了聚苯板与粘结层、抗裂防护层的连接,并提高了系统的透气性;表面再抹10mm厚胶粉聚苯颗粒粘结找平层,形成复合保温层与墙体无空腔粘结。
涂料饰面:抗裂防护层采用抗裂砂浆复合涂塑耐碱玻纤网格布,表面涂刷可有效阻止液态水进入的弹性底涂,饰面层刮柔性耐水腻子,面层采用弹性涂料。
基本构造见下表。
面砖饰面:抗裂防护层采用抗裂砂浆复合热镀锌钢丝网胀栓锚固,面砖粘贴采用的专用面砖粘结砂浆及勾缝料均具有良好的粘结力、柔韧性和抗裂防水效果。
基本构造见下表。
表胶粉聚苯颗粒贴砌聚苯板LBL型涂料饰面外墙外保温系统基本构造表胶粉聚苯颗粒贴砌聚苯板外墙外保温系统面砖饰面基本构造(一)施工程序介绍图“LBL型”胶粉聚苯颗粒贴砌聚苯板涂料饰面外墙外保温技术施工流程图“LBL型”胶粉聚苯颗粒贴砌聚苯板面砖饰面外墙外保温技术施工流程(二)施工要点1)基层处理墙面应清理干净、清洗油渍、清扫浮灰等。
墙面松动、风化部分应剔除干净。
墙表面凸起物大于10mm时应剔除。
2)界面处理为使基层界面附着力统一,所有的墙面应做到界面处理。
基层界面砂浆可用喷枪或滚刷均匀喷刷。
砖墙、加气混凝土墙在界面处理前要先淋水润湿,堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后按要求将其补齐砌严。
3)吊垂直、弹控制线根据建筑物高度确定放线的方法,高层建筑及超高层建筑可利用墙大角、门窗口两边,用经纬仪打直线找垂直。
多层建筑时,可从顶层用大线坠吊垂直,绷铁丝找规矩,横向水平线可依据楼层标高或施工+50cm线(50线)为水平基准线进行交圈控制。
由于外墙面由檐口到地面,抹灰面大,门窗、阳台、明柱、腰线等看面都要横平竖直,根据调垂直通线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线,并弹水平线做标志块。
外墙外保温施工工艺
一、外墙外保温施工工艺流程
本工程外墙外保温施工工艺流程:外墙面清理、修补---安装钢锚固件---粘贴聚苯保温板---抹抗裂砂浆---外墙涂料施工。
二、外墙外保温施工
1、清理、修补墙面。
清理外墙基面的浮灰,剔平墙面凸出部位,凹进墙面大于10mm的凹陷部位应事先抹平,墙面不得有空鼓。
2、安装钢锚固件。
将M12膨胀螺栓钉入外墙面,每平米约四个。
外墙雨水管与墙面的连接处应事先在墙面上埋入钢埋件。
3、粘贴聚苯保温板。
本工程聚苯保温板选用自熄型聚苯乙稀泡沫塑料板,其材料性能要求如下:
密度:18-20kg/m3;导热系数:≤0.041W/m.K;压缩强度(在10%形变下的压缩应力):≥60Kpa;吸水率:≤6%(体积比)。
粘贴施工方法:在每块板的四周一圈50宽、板中间5个点(φ100梅花形点)抹粘结剂(粘结面积≥30%),使聚苯板与墙面之间保持10mm厚的空气层,利于保温。
板与板之间的碰头缝应挤严,不留缝隙。
若出现缝隙,可用薄聚苯板片塞严。
上下层板应错缝粘贴。
4、抹抗裂砂浆。
聚苯板粘贴完成后,在其上抹3mm厚底层抗裂砂浆,并随即压入一层耐碱玻纤涂塑网格布(首层需再附加一层厚质耐碱玻纤涂塑网格布)。
在底层抗裂砂浆凝固前抹3厚抗裂砂浆面层。
若底层抗裂砂浆已经凝固,则应在其表面先刷一层界面剂,再做面层抗裂砂浆。
5、做涂料外饰面。
