外墙抹灰工程技术交底引言概述:外墙抹灰工程是建筑施工中的重要环节,对于建筑物的外观美观和保护起着至关重要的作用。
本文将详细介绍外墙抹灰工程的技术交底内容,包括施工前的准备工作、抹灰材料的选择与配比、施工工艺流程、注意事项和质量验收等方面。
一、施工前的准备工作1.1 清理墙面:在进行外墙抹灰工程之前,首先要对墙面进行彻底清理。
清除墙面上的灰尘、油污和杂物,确保墙面干净无障碍,以便后续的施工工作进行。
1.2 检查墙体结构:在进行抹灰工程之前,需要对墙体结构进行仔细检查。
确保墙体结构牢固,没有裂缝和松动的地方,以免影响抹灰质量和施工效果。
1.3 处理墙面状况:根据墙面的状况,进行必要的处理。
如墙面存在大面积的凹凸不平,需要进行修补和整平;如墙面存在明显的开裂,需要进行处理和加固。
二、抹灰材料的选择与配比2.1 选择合适的抹灰材料:根据建筑物的需求和环境条件,选择合适的抹灰材料。
常用的抹灰材料有水泥砂浆、石膏砂浆和石膏腻子等。
根据墙面的要求和施工环境的特点,选择相应的抹灰材料。
2.2 配比抹灰材料:根据抹灰材料的性能和使用要求,进行合理的配比。
一般来说,水泥砂浆的配比为水泥:砂:水=1:3:0.4,石膏砂浆的配比为石膏:砂:水=1:2:0.3。
根据具体情况,可进行适当的调整。
2.3 注意材料的质量检验:在选择和配比抹灰材料时,要注意进行质量检验。
确保材料的质量符合国家标准和施工要求,以保证抹灰工程的质量和使用寿命。
三、施工工艺流程3.1 打底层处理:在进行外墙抹灰工程时,首先要进行打底层处理。
使用水泥砂浆或石膏砂浆进行打底,填补墙面的凹凸不平,使墙面平整牢固。
3.2 中间层处理:在打底层处理完成后,进行中间层处理。
使用水泥砂浆或石膏砂浆进行中间层的抹灰,使墙面更加平整光滑。
3.3 面层处理:在中间层处理完成后,进行面层处理。
使用石膏腻子等材料进行面层抹灰,使墙面更加光滑细腻,达到美观的效果。
四、注意事项4.1 施工环境控制:在进行外墙抹灰工程时,要注意施工环境的控制。
外墙抹灰施工技术交底范本说到外墙抹灰,大家心里大概都能浮现出一个画面:工人们身穿工作服,扛着大大的抹灰刀,站在高高的楼层上,一抹一刮,干得热火朝天。
哦,差点忘了,还有那每一层楼之间堆得像山一样的沙子、灰浆,真是既壮观又让人头疼。
不过,别看这活儿累,关键是得做得好,才能让外墙平整光滑,颜值爆表,咱们的建筑才能更结实耐用。
今天,就来和大家唠一唠外墙抹灰施工的那些事儿,让大家都能清楚知道施工过程中要注意的地方。
首先啊,咱们得说说外墙抹灰的目的。
简单来说,抹灰不仅是为了让墙面看起来整洁、平滑,还能增强墙体的抗裂性,防止水渗透。
再说了,墙面抹灰完了,整体建筑才会显得更有档次,对吧?想象一下,没抹灰的墙面就像是一个穿着破旧衣服的人,走到哪里都让人心里打鼓。
墙面做好了,整体建筑颜值提升,住在里面的人也心情愉快,谁不喜欢住在漂亮的房子里呢?不过,大家可能会觉得外墙抹灰就简单了,反正涂抹一层浆糊就好。
可别小看这活儿,做得不好,墙面可能会出现裂缝,甚至掉灰。
可别说我没提醒你哦。
抹灰工作从选材开始就得讲究。
要知道,外墙的环境可不比室内温暖干燥,风吹日晒的,材料必须要选得结实耐用。
一般来说,抹灰的砂浆需要搭配水泥、沙子和添加剂,有些地方还得加点防水材料,才能确保外墙在风雨中依然挺得住。
接着说施工工艺。
外墙抹灰可不是随便一抹了事。
墙面得处理干净,没有灰尘、油污等杂物。
想象一下,墙面脏兮兮的,抹上去的灰都粘不上去,最后效果可想而知。
墙面清理好后,得浸水一遍,让墙体稍微湿润一下,避免干裂。
这一步很关键,不然抹灰之后,墙面容易出现龟裂的现象。
抹灰的技术要有讲究。
首先得做一层基底层,叫找平层,把墙面基础打好,保证整体平整。
然后是中间层和面层,每一层抹灰都得按照一定的厚度和顺序来,避免层次不均匀。
说实话,这一步工人得心灵手巧,一不小心就容易留下刀痕或者起泡,影响美观和质量。
大家可能会问,外墙抹灰是不是越厚越好?哈哈,这可不能这么想。
外墙抹灰工程技术交底一、任务背景外墙抹灰工程是建造装修中的重要环节,其质量直接关系到建造物的外观和使用寿命。
因此,为了确保施工质量,提高工程效率,特进行外墙抹灰工程技术交底。
二、任务目的本次技术交底的目的是向施工人员详细介绍外墙抹灰工程的施工要求、工艺流程和注意事项,确保施工人员能够正确理解和掌握这些内容,以保证工程质量。
三、施工要求1. 施工人员必须具备相关的施工经验和技能,并持有相关的证书。
2. 施工人员必须熟悉施工图纸和施工方案,并按照要求进行施工。
3. 施工人员必须做好个人防护措施,包括佩戴安全帽、穿戴防护服和手套等。
4. 施工人员必须严格按照施工规范进行施工,确保施工质量。
四、工艺流程1. 准备工作a. 确认施工区域,清理施工现场,保证施工环境整洁。
b. 检查施工材料和工具,确保其质量和完好无损。
2. 基层处理a. 清理基层,清除灰尘、油污和松散物,确保基层干净平整。
b. 检查基层的强度和平整度,必要时进行修补和调整。
3. 预处理a. 涂刷界面剂,增强基层与抹灰层的粘结力。
b. 检查界面剂的干燥时间,确保其彻底干燥后再进行下一步施工。
4. 抹灰施工a. 按照设计要求和施工方案,将砂浆均匀地涂抹在墙面上。
b. 使用工具将砂浆抹平,确保墙面平整、垂直和光滑。
c. 控制抹灰层的厚度,避免浮现厚度不均匀的情况。
d. 检查抹灰层的质量,确保其无空鼓、裂缝和起皮等问题。
5. 后处理a. 在抹灰层干燥后,进行必要的修整和打磨,使其表面更加平整光滑。
b. 检查抹灰层的质量,确保其符合设计要求和施工规范。
五、注意事项1. 施工过程中,严禁随意更改施工方案和使用劣质材料。
2. 施工人员必须严格按照施工规范进行操作,避免浮现质量问题。
3. 施工人员必须做好现场管理,确保施工环境整洁有序。
4. 施工人员必须与其他施工单位进行协调,避免施工冲突和质量问题。
六、技术交底的方式和时间本次技术交底将采用现场讲解和示范的方式进行,确保施工人员能够真正理解和掌握相关内容。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建筑物外墙进行抹灰处理,以提高建筑物的美观度和保护墙体的功能。
本文将详细介绍外墙抹灰工程的技术要求、施工流程、材料选用和验收标准。
二、技术要求1. 抹灰层厚度:根据设计要求和现场实际情况,抹灰层厚度通常为10-20mm。
2. 抹灰材料:常用的抹灰材料有水泥、石膏、石灰等,根据建筑物的要求和环境条件选择合适的材料。
3. 抹灰底层处理:确保墙体表面平整、干燥、无油污、无松散物,必要时进行防水处理。
4. 抹灰工具:使用专业的抹灰工具,如抹刀、抹子、抹板等,确保抹灰层的均匀性和质量。
5. 抹灰工艺:按照从上到下、从左到右的顺序进行抹灰,保证抹灰层的整体一致性。
6. 抹灰层厚度控制:采用导线、水平仪等工具进行抹灰层厚度的控制,确保达到设计要求。
7. 抹灰层防裂处理:在墙体角部、窗户洞口等易产生裂缝的部位进行防裂处理,以增强抹灰层的稳定性。
8. 抹灰层养护:抹灰完成后,及时进行养护,避免因干燥过快导致裂缝和开裂。
三、施工流程1. 准备工作:清理施工现场,确保墙体表面干燥、平整、无油污和松散物。
2. 底层处理:对墙体表面进行清洁、防水处理,并修补墙体的不平整部位。
3. 配料准备:根据设计要求和施工方案,准备好抹灰所需的材料,如水泥、石膏、石灰等。
4. 抹灰施工:按照从上到下、从左到右的顺序进行抹灰施工,保证抹灰层的整体一致性。
5. 抹灰层厚度控制:使用导线、水平仪等工具进行抹灰层厚度的控制,确保达到设计要求。
6. 抹灰层防裂处理:在墙体角部、窗户洞口等易产生裂缝的部位进行防裂处理。
7. 养护处理:抹灰完成后,及时进行养护处理,避免干燥过快导致裂缝和开裂。
8. 清理工作:施工完成后,清理施工现场,保持环境整洁。
四、材料选用1. 水泥:选择符合国家标准的普通硅酸盐水泥,具有较好的粘结性和耐久性。
2. 石膏:选择符合国家标准的建筑石膏,具有较好的抗渗性和耐久性。
3. 石灰:选择符合国家标准的石灰,具有较好的抗渗性和耐久性。

外墙抹灰工程技术交底一、工程概述外墙抹灰工程是建筑施工中的重要环节之一,主要目的是为了保护建筑物外墙,并提升建筑物的美观性。
本文将详细介绍外墙抹灰工程的施工流程、材料要求、质量控制等相关技术要点。
二、施工流程1. 准备工作(1)清理墙面:将墙面上的灰尘、油污等杂物清理干净,确保墙面干燥、平整。
(2)找平墙面:对于不平整的墙面,使用水泥砂浆进行找平,确保墙面平整度符合要求。
2. 基层处理(1)处理墙体结构:检查墙体结构是否牢固,如有问题及时修复。
(2)处理墙体裂缝:对墙体裂缝进行修补,使用合适的填缝材料填充裂缝。
3. 抹灰施工(1)涂抹界面剂:在墙面上涂抹一层界面剂,增强墙面与抹灰层的粘结力。
(2)抹灰底层:将水泥砂浆抹在墙面上,厚度一般控制在10-15mm,确保底层平整、牢固。
(3)抹灰面层:在底层干燥后,将水泥砂浆抹在墙面上,厚度一般控制在5-10mm,使用抹刀将灰浆均匀抹平。
(4)抹灰修整:在抹灰面层稍干后,使用抹刀修整墙面,确保墙面平整、光滑。
4. 养护工作(1)保湿养护:施工完成后,对抹灰墙面进行保湿处理,防止过快干燥导致开裂。
(2)定期养护:在保湿养护后,定期对抹灰墙面进行检查,如有开裂或质量问题,及时修复。
三、材料要求1. 砂浆材料:使用优质的水泥、砂子等原材料制作砂浆,确保其质量符合国家标准要求。
2. 界面剂:选择合适的界面剂,具有良好的粘结性能,能够增强墙面与抹灰层的粘结力。
3. 填缝材料:选择适用于墙体裂缝修补的填缝材料,具有良好的粘结性和耐久性。
四、质量控制1. 施工质量:施工过程中要保持墙面的平整度、垂直度和水平度符合设计要求。
2. 施工工艺:按照施工流程进行施工,确保每个环节的操作正确、规范。
3. 施工材料:使用符合要求的材料,杜绝使用劣质材料或假冒伪劣产品。
4. 施工环境:施工现场要保持清洁,避免灰尘、杂物等对施工质量的影响。
5. 养护措施:对抹灰墙面进行养护,保持墙面的湿润,防止开裂和质量问题的发生。
外墙抹灰工程技术交底一、项目背景外墙抹灰工程是建造施工中的重要环节,其质量直接关系到建造物的外观和耐久性。
为确保施工质量,提高工程效率,特制定本技术交底。
二、施工准备1. 施工前,施工人员应了解工程的设计要求、施工图纸、施工方案和相关规范标准。
2. 确保施工现场的安全,包括检查脚手架的稳定性、施工区域的通风情况和工具设备的完好性。
3. 准备施工所需的材料和工具,包括水泥、石膏、砂浆、抹灰板、抹刀、抹灰机等。
三、施工工艺1. 清理基层:清除基层表面的尘土、油污和松散物,保证基层干净、结子。
2. 预处理:对基层进行湿润处理,提高基层的附着力和抗裂性。
3. 粘贴抹灰网格布:根据设计要求,在基层上粘贴抹灰网格布,增强抹灰层的抗裂性和耐久性。
4. 配制砂浆:按照设计要求和施工方案,将水泥、石膏和砂浆按比例配制成砂浆。
5. 抹灰:将配制好的砂浆均匀地涂抹在基层上,注意控制抹灰层的厚度和平整度。
6. 整平:用抹刀或者抹灰机对抹灰层进行整平,保证表面平整、光滑。
7. 抹灰缝:根据设计要求,在抹灰层上进行抹灰缝处理,保证整体效果美观。
8. 养护:施工完成后,对抹灰层进行养护,保持适宜的湿度和温度,防止开裂和脱落。
四、施工质量控制1. 施工过程中,施工人员应密切配合,保证施工工艺的正确执行。
2. 施工现场应保持整洁,材料和工具应妥善摆放,防止污染和损坏。
3. 施工质量应符合相关规范标准和设计要求,包括抹灰层的厚度、平整度、垂直度和表面质量等。
4. 施工过程中发现问题应及时处理,如抹灰层开裂、脱落等情况,应及时修补或者更换。
五、安全注意事项1. 施工人员应佩戴好安全防护用品,包括安全帽、防护眼镜、口罩、手套等。
2. 施工现场应设置警示标志,保持通道畅通,避免发生意外事故。
3. 使用工具和设备时,应注意操作规范,防止误伤自己和他人。
4. 施工过程中应注意防火防爆,禁止吸烟和明火作业。
六、施工记录与验收1. 施工过程中应做好施工记录,包括施工日期、施工人员、使用材料和工具等。
一、交底目的为确保外墙抗裂砂浆施工过程中的安全,预防事故发生,提高施工质量,现将外墙抗裂砂浆安全技术交底如下。
二、工程概况1. 工程名称:XXXX项目2. 施工单位:XXXX公司3. 施工部位:外墙抗裂砂浆施工区域4. 施工时间:XXXX年XX月XX日至XXXX年XX月XX日三、施工前准备1. 施工人员需经过专业培训,熟悉外墙抗裂砂浆施工工艺及安全技术要求。
2. 严格执行施工方案,确保施工质量。
3. 施工现场配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
四、安全技术措施1. 人员安全(1)施工人员进入现场必须佩戴安全帽,正确使用安全带。
(2)高处作业人员必须系好安全带,并做好防护措施。
(3)施工人员应严格遵守操作规程,不得违章作业。
2. 工具设备安全(1)施工前,检查施工工具、设备是否完好,确保其安全可靠。
(2)操作设备时,必须按照操作规程进行,防止误操作。
(3)施工现场严禁酒后作业,确保施工安全。
3. 施工材料安全(1)施工材料应按照规定储存、运输,避免因材料问题引发事故。
(2)施工过程中,注意材料堆放整齐,防止倾倒伤人。
(3)施工结束后,及时清理施工现场,消除安全隐患。
4. 施工现场安全(1)施工现场应设置警示标志,提醒施工人员注意安全。
(2)施工区域应设置隔离区域,防止非施工人员进入。
(3)施工现场应保持整洁,不得堆放杂物,防止绊倒事故发生。
五、施工注意事项1. 施工过程中,注意控制砂浆的施工厚度,避免因厚度不均匀导致抗裂效果不佳。
2. 施工过程中,注意砂浆的均匀性,确保砂浆与基层粘结牢固。
3. 施工过程中,注意砂浆的养护,避免因养护不当导致抗裂砂浆开裂。
六、应急处理1. 如发生安全事故,立即停止施工,迅速组织救援。
2. 采取有效措施,防止事故扩大。
3. 保护现场,等待相关部门进行调查处理。
七、交底人及接受人1. 交底人:XXXX2. 接受人:XXXX项目全体施工人员八、交底日期XXXX年XX月XX日本交底经交底人、接受人确认无误后生效。
外墙抹灰技术交底一、施工准备1、主要材料要求(1)水泥:325号及其以上普通水泥,颜色一致,应采用同一批号的产品,不同品种的水泥不得混合使用。
(2)砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质,砂在使用前应过筛备用。
2、主要施工机具:砂浆搅拌机、窄手推车、铁锹、筛子、水桶、灰桶、灰勺、刮杠、木杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、压子、木抹子、塑料抹子、八字靠尺、方口尺、阴角抹子、阳角抹子、小压子、金属水平尺、捋角器、喷壶、小线、铁锤、钳子、钉子、托线板等。
3、作业条件:(1)结构工程全部完成,并经相关单位验收合格。
(2)抹灰前应检查门窗洞口位置是否正确,埋设的管线、管道套管是否固定牢固。
(3)将混凝土柱、混凝土梁、墙等表面突出部分凿平,将混凝土结构蜂窝、麻面、露筋等缺陷处理好,把外露钢筋头、铁丝头及铁钉等清除掉。
(4)混凝土剪力墙穿墙螺栓洞内用发泡剂封堵。
(5)砖墙、混凝土墙、基体表面的灰尘、污垢和油渍等,应清理干净。
(6)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度应不小于100mm。
砌体墙与混凝土梁、板、柱交接处必须挂加强网,飘窗侧板与墙、柱、梁、板交接处必须挂加强网,空调侧板与墙、柱、梁、板交接处必须挂加强网。
(7)基层为混凝土的梁、柱、板应对其表面进行“毛化”处理,将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层水泥浆(内掺用水量10%的108胶),使其凝固在光滑的基层表面,用手掰不动为好。
(8)抹灰前应检查基体表面的平整,以决定其抹灰厚度。
(9)抹灰前一天,墙、顶板应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。
(10)脚手架眼要先堵塞严密,水暖、通风管道通过的墙洞、剔凿墙后安装的管道必须用1:3水泥砂浆堵严。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是建造施工中的重要环节,主要用于墙体表面的修补和平整,提高墙体的美观度和耐久性。
本次施工涉及的外墙抹灰工程包括材料准备、基层处理、施工工艺、施工工具和施工要求等方面。
二、材料准备1. 抹灰砂浆:采用水泥、砂子和适量的外加剂配制而成。
砂子应选用细砂,砂粒应均匀、无杂质。
2. 基层处理材料:包括墙体处理剂、基层处理砂浆等,用于墙体表面的清洁和处理。
3. 外加剂:根据施工要求,可添加一定比例的外加剂,如增粘剂、防水剂等。
三、基层处理1. 墙面清洁:施工前,应对墙体表面进行清洁,去除灰尘、油污等杂质,确保基层干净。
2. 基层处理剂涂刷:将基层处理剂均匀涂刷在墙体表面,提高墙体的粘结性和附着力,保证抹灰层的坚固性。
四、施工工艺1. 抹灰砂浆的配制:按照一定的比例将水泥、砂子和外加剂混合搅拌,直至砂浆均匀。
2. 抹灰工艺:采用抹灰工具,将抹灰砂浆均匀地涂抹在墙体表面,注意控制厚度和平整度。
3. 抹灰层的厚度:根据设计要求和实际情况,抹灰层的厚度普通为10-20mm。
4. 抹灰层的平整度:墙体表面的平整度应符合国家标准,普通要求在±5mm以内。
5. 抹灰层的压光:抹灰层初凝后,使用压光工具对墙体表面进行压光处理,提高墙体的光滑度和美观度。
五、施工工具1. 抹灰刀:用于将抹灰砂浆均匀地涂抹在墙体表面。
2. 抹灰板:用于抹平抹灰层,提高墙体的平整度。
3. 压光工具:用于对抹灰层进行压光处理,提高墙体的光滑度。
4. 手工具:包括刷子、扫帚等,用于清理施工现场和墙体表面的杂物。
六、施工要求1. 施工现场:施工现场应保持整洁,无杂物和障碍物,确保施工安全和顺利进行。
2. 施工环境:施工时应注意环境温度和湿度,避免在极端天气条件下进行施工。
3. 施工质量:施工过程中要严格按照施工要求进行操作,保证抹灰层的厚度、平整度和坚固性。
4. 施工工期:根据工程规模和施工进度,合理安排施工工期,确保按时完成工程。

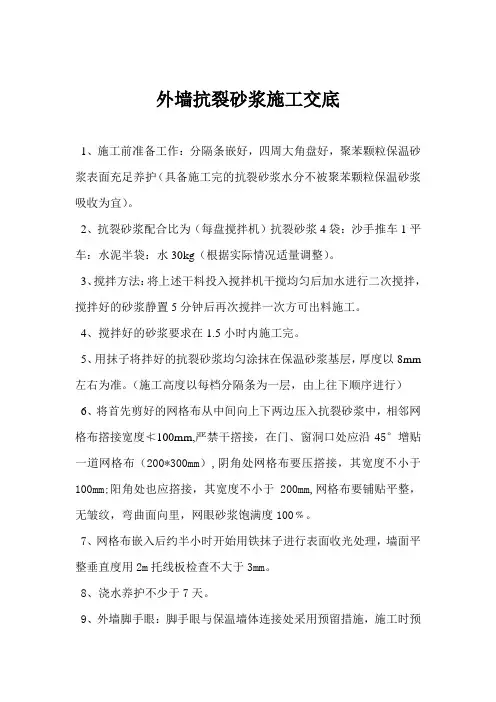

外墙抗裂砂浆施工交底
1、施工前准备工作:分隔条嵌好,四周大角盘好,聚苯颗粒保温砂浆表面充足养护(具备施工完的抗裂砂浆水分不被聚苯颗粒保温砂浆吸收为宜)。
2、抗裂砂浆配合比为(每盘搅拌机)抗裂砂浆4袋:沙手推车1平车:水泥半袋:水30kg(根据实际情况适量调整)。
3、搅拌方法:将上述干料投入搅拌机干搅均匀后加水进行二次搅拌,搅拌好的砂浆静置5分钟后再次搅拌一次方可出料施工。
4、搅拌好的砂浆要求在1.5小时内施工完。
5、用抹子将拌好的抗裂砂浆均匀涂抹在保温砂浆基层,厚度以8mm 左右为准。
(施工高度以每档分隔条为一层,由上往下顺序进行)
6、将首先剪好的网格布从中间向上下两边压入抗裂砂浆中,相邻网格布撘接宽度≮100mm,严禁干撘接,在门、窗洞口处应沿45°增贴一道网格布(200*300mm),阴角处网格布要压撘接,其宽度不小于100mm;阳角处也应撘接,其宽度不小于200mm,网格布要铺贴平整,无皱纹,弯曲面向里,网眼砂浆饱满度100﹪。
7、网格布嵌入后约半小时开始用铁抹子进行表面收光处理,墙面平整垂直度用2m托线板检查不大于3mm。
8、浇水养护不少于7天。
9、外墙脚手眼:脚手眼与保温墙体连接处采用预留措施,施工时预
留网格布,已备与后补结构的网格布撘接。
在脚手架拆除过程中,按照刮糙、保温基层、抗裂砂浆施工顺序和要求完成。
10、严格按照配合比配制、计量、搅拌,施工过程中根据实际情况掌握嵌网格布时间及收光时间。
江苏沪武建设工程有限公司南京项目部
2012、4、27。
外墙抗裂砂浆粉刷技术交底
1)施工前保温层必须固化干燥(用手掌按不动表面,一般约5天后方可进行抗裂砂浆施工
2)抗裂砂浆施工前先对完成的保温砂浆墙面用2米的靠尺进行检查,对检查后平整度超过5mm的前面先进修整,待整改符合规范要求后进入下到工序
3)抗裂砂浆施工之前,耐碱网格布按楼层间尺寸先裁好,抹抗裂砂浆时分两边完成,先第一遍厚度约3mm的抗裂砂浆均匀地抹在保温砂浆层表
面,立即将裁好的耐碱网格布用铁抹子压入抗裂砂浆内,然后再披第二遍抗裂砂浆,抗裂防护层总厚度为6mm。
4)相邻的网格布之间搭接宽度不应小于50mm,先压入一侧,抹抗裂砂浆,在压入另一侧,严禁干搭,并不得使网格布褶皱、空鼓、翘边,饱满度应达到100%
5)随即抹第二遍找平抗裂砂浆,抹平压实,用2米靠尺检查表面平整度,立面垂直度不得大于4mm,表面平整度不得大于3mm
6)施工后在阴角部位2米靠尺进行通角,在阳角部位用2米靠尺护角刮平,各阴阳角必须做到棱角分明。
田园地块经济租赁房一期项三标段项目部
2012年2月28日。
外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建造物外墙进行抹灰处理,以提高墙体的平整度、美观度和耐久性。
本文将对外墙抹灰工程的技术要求、施工流程和质量控制进行详细介绍。
二、技术要求1. 材料要求1.1 抹灰砂浆:采用水泥、石灰和细砂按一定比例混合而成,具有良好的可塑性、粘结性和耐候性。
1.2 外墙基层:应平整、坚固、无松动、无浮灰、无油污等缺陷。
1.3 防水层:在抹灰砂浆施工前,应先进行防水处理,确保墙体的防水性能。
2. 施工要求2.1 基层处理:清理墙体表面的杂物和浮灰,修补裂缝和凹凸不平的部位,确保基层平整坚固。
2.2 质量控制:在抹灰过程中,要进行抹灰厚度的控制,保证墙体的整体平整度和垂直度。
2.3 抹灰层数:普通情况下,外墙抹灰工程需要分两层进行施工,第一层为底层,第二层为面层,每层厚度约为10-15mm。
2.4 抹灰工具:采用专用的抹灰工具,如抹刀、抹子等,确保抹灰砂浆均匀、平整地涂抹在墙体上。
2.5 抹灰顺序:按照从上到下、从左到右的顺序进行抹灰施工,确保整个墙体的一致性。
三、施工流程1. 基层处理1.1 清理墙体表面的杂物和浮灰。
1.2 修补裂缝和凹凸不平的部位。
1.3 检查基层是否平整坚固,做好防水层处理。
2. 抹灰工程2.1 按照设计要求,确定抹灰砂浆的配比。
2.2 预先调制好抹灰砂浆,确保质量稳定。
2.3 用抹刀将抹灰砂浆均匀涂抹在墙体上,注意控制厚度和平整度。
2.4 按照从上到下、从左到右的顺序进行抹灰施工。
2.5 第一层抹灰完成后,进行养护,保持湿润,防止开裂。
2.6 第二层抹灰施工,同样注意控制厚度和平整度。
2.7 抹灰工程完成后,进行养护,确保抹灰砂浆的强度和耐久性。
四、质量控制1. 抹灰厚度:根据设计要求,控制抹灰厚度在10-15mm之间,保证墙体的平整度。
2. 平整度:使用直尺和水平仪等工具进行检查,保证墙体的平整度符合要求。
3. 垂直度:使用垂直仪进行检查,保证墙体的垂直度符合要求。
室外墙体抹灰技术交底
1. 背景信息
为了确保室外墙体抹灰的施工质量,减少不必要的问题和纠纷,特进行技术交底,明确施工要求和步骤。
2. 施工要求
- 抹灰施工前,确保墙体表面清洁,无明显粉化、松散或起泡
现象。
- 施工人员应穿戴符合要求的个人防护装备,确保施工安全。
- 所采用的材料应符合相关标准,且具备合格证明。
- 施工过程中,严禁将杂物混入抹灰材料中。
3. 施工步骤
3.1 基层处理
- 墙体基层应进行清理,去除浮尘、油污、杂物等。
- 如有墙体开裂等问题,应进行修补和加固处理。
3.2 预处理
- 墙体基层需要喷湿,使其与抹灰材料粘结更牢固。
- 如水泥墙体,应先进行一次刷浆处理,以增强附着力。
3.3 抹灰层施工
- 施工人员应按照设计要求和施工方案,选用合适的抹灰材料。
- 抹灰材料应按照使用说明和配比要求进行搅拌。
- 抹灰材料应均匀涂抹在墙体表面,厚度均匀一致。
- 抹灰层施工完成后,应进行与设计要求相符的打磨和修整。
4. 施工质量验收
- 施工完工后,应由质检人员进行抹灰施工质量验收。
- 验收标准按照相关规范和设计要求进行,确保墙体抹灰质量
合格。
- 若出现施工质量不合格情况,应立即整改。
以上为室外墙体抹灰技术交底内容,请施工人员严格按照要求
进行施工,以确保施工质量和安全。
保温板面层抗裂砂浆专项技术交底本项目原设计EPS 复核保温板面层做法为砂浆面层(厚度1公分),现改为抗裂砂浆面层(压入耐碱网格布,厚度5mm 之内),且门窗安装工序在内外粉之后,门窗框安装后,用抗裂砂浆面层进行二次收口。
为保证本工序施工质量,满足《建筑装饰装修工程质量验收规范》要求,制定本技术交底,具体如下:1. 工具准备:铁板,抹子,接灰板,2米靠尺(待铅锤线),阳角尺,水平尺,雾化喷淋水壶; 2. 材料准备:自伴抗裂砂浆,5*5mm 耐碱网格布,塑料阳角条; 3. 作业人员素质要求:每日做到工完场清,行为文明,不造成其他成品污染和成品破坏,能完全按照本技术交底内容执行。
4. 施工步骤:5. 注意事项: 配制抹面砂浆 涂抹抹面砂浆2-4厚(第二层) 保温板表面毛刺、干湿度处理 涂抹抹面砂浆1-3厚(第一层) 粘贴耐碱网格布、安装阳角条等材料购买、仓储保温板墙面横平竖直,工序交接 复尺水平平整(2)、垂度(3)、阴阳角(3)直至成活1)施工前进行工序交接,包括场地清理、污染,保温板墙面垂直(2)、平整(3)、方正度(3)、破损情况等,不利于本施工技术要求的问题提前反馈。
2)施工前,对地面进行保护,使用接灰板,或覆盖薄膜,一是节约材料,二次避免造成难以清理的污染。
3)抗裂施工前,保温板进行清理,适当湿水,保证抗裂砂浆不出现失水干裂,同时施工过程注意水分,保持干湿一致,色泽均匀。
4)抗裂成活前,用靠尺,阳角尺,水平尺等复合,偏差处及时填补或刮除,保证不超过允许误差。
5)施工保温墙面与门窗、保温墙面与地面、保温墙面与天棚、保温墙面与砂浆墙面的交接处时,一定注意顺直,棱线分明,尤其不能对地面和砂浆墙面造成污染。
6.细部施工,门窗抗裂收口操作要求:①窗框下口和部分窗框上口已进行砂浆收口(压窗框5厚),抗裂砂浆与门窗框成型效果如下示意图,保证上下一致;②窗框两侧、阳台门框两侧和上口填充剂露出的,抗裂砂浆面层做5-10厚盖住门窗框,成型效果如下示意图,保证两侧左右一致;③窗框或阳台门框到粉刷面间隙较大的,抗裂砂浆面层陷入和盖住填充剂,成型效果按如下示意图,并保证两边或三边效果一致;④飘窗两侧和上口已做保温板,并盖住了大部分窗框,抗裂砂浆面层可选择刮平窗框,或露出窗框,但需保证三边效果一致,成型效果如下示意图;7.质量保证注意事项:注意自己成品的保护工作,也要注意保护其他单位的成品。
外墙抹灰工程技术交底引言概述:外墙抹灰工程是建造施工中非常重要的一环,抹灰工程的质量直接影响到建造物的外观和耐久性。
因此,在进行外墙抹灰工程时,需要进行技术交底,确保施工过程中各项工作能够按照要求进行,保证施工质量。
一、施工前准备工作1.1 确定施工人员:需要确定具有相关经验和技能的抹灰工人员,确保施工质量。
1.2 准备施工材料:准备好抹灰所需的材料,包括水泥、砂浆、外墙网格布等,确保施工过程中材料的质量和充足性。
1.3 检查施工现场:检查施工现场的环境和条件,确保施工过程中安全、整洁。
二、施工工艺要求2.1 基层处理:在进行抹灰工程前,需要对基层进行处理,确保基层平整、干燥、无尘土等。
2.2 抹灰厚度:根据设计要求确定抹灰的厚度,确保抹灰层的均匀性和稳定性。
2.3 抹灰方式:采用专业的抹灰工具和技术,确保抹灰层的平整度和密实度。
三、施工质量要求3.1 抹灰层厚度:根据设计要求,对抹灰层的厚度进行检测,确保符合标准。
3.2 抹灰表面平整度:对抹灰表面进行检查,确保表面平整度符合要求。
3.3 抹灰层附着力:检测抹灰层与基层的附着力,确保抹灰层稳固坚固。
四、施工注意事项4.1 施工环境控制:在施工过程中,注意控制施工环境的温度和湿度,确保抹灰层的质量。
4.2 施工工具保养:定期检查和保养抹灰工具,确保工具的正常使用。
4.3 施工过程监控:在施工过程中,要进行监控和检查,及时发现和解决问题。
五、施工验收标准5.1 抹灰层厚度:验收时检测抹灰层的厚度是否符合设计要求。
5.2 抹灰表面平整度:验收时检查抹灰表面的平整度是否符合标准。
5.3 抹灰层附着力:验收时检测抹灰层与基层的附着力是否符合要求。
总结:外墙抹灰工程技术交底是确保施工质量的重要环节,惟独严格按照要求进行施工,才干保证建造物外墙的美观和耐久性。
在进行外墙抹灰工程时,需要注意施工前准备工作、施工工艺要求、施工质量要求、施工注意事项和施工验收标准等方面,确保施工质量达到标准。
一、交底目的为确保外墙抹灰施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工准备- 所有参与外墙抹灰的施工人员必须经过专业培训,并取得相应的上岗资格。
- 施工前,对施工人员进行安全教育和技能培训,确保其了解和掌握施工过程中的安全操作规程。
2. 人员安全要求- 作业人员进入施工现场必须佩戴安全帽,并系好下额带。
- 严禁酒后作业、疲劳作业、带病作业。
- 严禁在施工现场吸烟、追逐打闹。
- 作业人员应穿着合适的劳保服装和鞋子,确保脚部安全。
3. 施工现场安全- 施工现场应保持整洁,材料堆放整齐,不得占用消防通道。
- 施工现场应设置明显的安全警示标志,并确保其完好无损。
- 施工现场应配备必要的安全防护设施,如防护栏杆、安全网等。
4. 机械设备安全- 机械设备必须经过定期检查和维护,确保其处于良好的工作状态。
- 机械设备操作人员必须经过专业培训,并取得相应的操作资格。
- 操作机械设备时,必须严格遵守操作规程,确保操作安全。
5. 外墙抹灰砂浆施工安全- 外墙抹灰砂浆应选用符合国家标准的材料,并进行现场抽样检测。
- 砂浆搅拌过程中,应注意搅拌均匀,避免砂浆过稠或过稀。
- 施工过程中,应保持墙面湿润,防止砂浆干燥开裂。
- 高处作业时,必须系好安全带,并采取防滑措施。
- 严禁在施工过程中抛掷材料或工具,防止伤人。
6. 高处作业安全- 高处作业时,必须系好安全带,并采取防滑措施。
- 脚手架必须符合安全规定,并经过安全部门验收合格。
- 脚手架搭设过程中,应确保其稳定性,防止倾覆。
- 施工过程中,不得出现立体交叉作业。
7. 夜间施工安全- 夜间施工时,应使用足够的照明设备,确保施工安全。
- 2米以上高度不得进行夜间抹灰作业。
8. 紧急情况处理- 施工过程中,如发生意外事故,应立即停止施工,并采取必要的救援措施。
- 紧急情况下,应立即拨打急救电话,并通知相关部门。
三、交底要求1. 施工单位应将本安全技术交底文件作为施工组织设计的一部分,并严格执行。
