超前小导管技术交底
- 格式:doc
- 大小:36.00 KB
- 文档页数:4
表格编号技术交底项目名称新建×××××××高速铁路第 1 页共 11 页交底编号××××××××-001工程名称隧道工程设计文件图号××××××施工部位××××××超前小导管施工技术交底交底日期一、技术交底范围及要求适用于新建×××××××高速铁路站前工程。
二、设计参数小导管规格:热轧无缝钢管,外径42mm,壁厚3.5mm。
管身设注浆孔,孔径6~8mm,孔间距15cm,呈梅花形布置,前端加工成锥形,尾部长度不小于100cm,作为不钻孔的止浆段。
(钢管构造图见附件)水泥标号:425号普通硅酸盐水泥,水灰比:1:1(重量比),注浆压力:0.5~1.5Mpa。
速凝剂CaCI2,速凝剂掺量:1~2%;Ⅳ级围岩单根长度3.5m,环向间距0.5m,纵向2m一环,每环23根。
小导管外插角10°~15°。
Ⅴ级围岩单根长度3.5m,环向间距0.4m,纵向2m一环,每环29根。
小导管外插角10°~15°。
三、相关标准、规范及质量要求1.质量验收规范《高速铁路隧道工程施工质量验收标准》TB10753-2018《高速铁路隧道工程施工技术规程》Q/CR9604-20152.作业质量验收标准①超前小导管所用钢管的品种及规格材料符合设计要求。
②超前小导管纵向搭接长度必须满足交底要求,其相邻两环的搭接长度不应小于1m。
③超前小导管注浆压力符合交底要求,注浆压力:0.5~1.5MPa。
浆液必须充满钢管及周围空隙。
④超前小导管在隧道拱部145°12′范围内布设。
隧道超前小导管施工技术交底1. 引言隧道施工过程中,超前小导管技术作为一种先进、高效的施工方式,被广泛应用于地铁、水利、煤矿等各类隧道的施工中。
本文将介绍超前小导管施工技术的基本原理、施工步骤、施工设备及注意事项,以帮助施工人员更好地理解和掌握该技术。
2. 超前小导管施工技术基本原理超前小导管施工技术是一种在隧道施工中利用导管来进行导向、排水和衬砌的技术。
其基本原理如下:•导向作用:通过导管的引导,可准确控制掘进机的位置和方向,使其前进和转向更加精准。
•排水作用:导管内部设置有排水装置,可及时排除隧道施工中的地下水,保证施工现场的干燥。
•衬砌作用:导管的外表面涂覆有混凝土或其他衬砌材料,形成隧道的内壁,保证隧道的稳定性和安全性。
3. 超前小导管施工技术的步骤超前小导管施工技术的施工步骤主要包括准备工作、导管安装、掘进和衬砌四个阶段。
3.1 准备工作在施工过程开始之前,需要进行以下准备工作:•现场勘探:对施工区域进行勘探,了解地质情况和施工环境。
•设计方案:根据勘探结果制定详细的施工设计方案。
•设备准备:准备好所需的超前小导管、掘进机和其他施工设备。
3.2 导管安装导管安装是施工的关键步骤,需要按照设计方案进行操作:•设置测量点:根据设计方案,确定导管的位置和方向,在地表上设置测量点。
•安装导管:根据设计方案,将导管逐段安装到测量点上。
•连接导管:将各段导管连接起来,形成完整的导管系统。
3.3 掘进掘进是超前小导管施工技术的核心步骤,主要包括以下内容:•启动掘进机:将掘进机放置在导管内,并按照设计方案进行调试和启动。
•控制掘进机:通过操纵掘进机的控制杆,控制掘进机的位置和方向,使其按照设计要求前进和转向。
•监测和调整:在掘进过程中,通过监测仪器对隧道的倾斜度、导向性等参数进行监测,并根据监测结果进行必要的调整。
3.4 衬砌衬砌是为了保证隧道的稳定性和安全性,在掘进完成后进行的步骤:•衬砌材料准备:准备好所需的混凝土或其他衬砌材料。
工程技术交底书----------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有------------------------------------------------------------------------------------------------------------编制:复核:接收:日期工程技术交底书----------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有------------------------------------------------------------------------------------------------------------编制:复核:接收:日期工程技术交底书----------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有------------------------------------------------------------------------------------------------------------编制:复核:接收:日期工程技术交底书----------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有------------------------------------------------------------------------------------------------------------编制:复核:接收:日期工程技术交底书----------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有----------------------------------------------------------------------------------------------------------------------------------------精品word文档值得下载值得拥有----------------------------------------------编制:复核:接收:日期----------------------------精品word文档值得下载值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------。
技术交底记录
编号:GFHD02-1-隧技-2018003
图1 超前小导管构造
三、开始施工的条件及施工准备工作
1、材料设备
(1)Φ42热轧无缝钢花管、水泥:P.O42.5R。
(2)风动凿岩机、高压注浆泵、空压机。
四、施工工艺
(1)测量放样,在设计孔位上做好标记,用凿岩机带50钻头钻孔,孔径较设计导管管径大5mm。
为保证小导管支护效果,减小小导管的外插角,在型钢腹板穿孔以便小导管穿过,孔径较设计导管管径大5mm。
(2)成孔后,用高压风枪清孔,将小导管穿过钢架,用锤击或用凿岩机直接将小导管从型钢钢架上部、中部顶入,顶入长度不小于管长的90%,并用高压风将钢管内砂石吹出。
尾部外露30cm支撑于开挖面后方的钢架上,与钢架焊接共同组成预支护体系。
(3)纵向相邻两排小导管水平搭接长度为1m。
图二超前小导管施工示意图
编制:复核:签发:
中铁二十五局集团珠三角城际广佛环线GFHD-2标一工区项目部
技术交底会签单
工程项目名称:珠三角城际轨道交通广佛环线施工合同单:GFHD-2标编号:GFHD02-1-隧技2018003。
施工技术交底交底单位: 新建××××铁路工程项目部编号:S-007一、超前小导管制作1、材料:钢管采用外径42mm、厚3.5mm的热轧无缝钢管,钢管长度为4.5m。
2、沿管体每15cm钻Φ10mm孔,四周梅花状布设出浆孔,为便于超前小导管插入岩内,钢管前端宜做成尖锥形,尾部焊上Φ6箍筋。
二、超前小导管安设1、对小导管布设位置量测1m-2m范围内喷射厚度为5cm-10cm 的混凝土,起止浆作用,防止刚注入的浆液流出。
2、钻机钻孔,开孔直径为42-50mm,并用吹管将砂石吹出,用带冲击风钻将小导管顶入孔中,或直接用锤击插入钢管,用塑胶泥封堵导管孔口周围及工作面上的裂缝。
3、小导管设计参数间距:钢管环向间距为40cm,纵向相邻两排的水平投影搭接长度不小于100cm。
外插角:5°~10°。
4、超前小导管和钢拱架支撑配合使用,并从钢拱架腹部穿过,尾部焊接在钢拱架上。
5、超前小导管安装应符合下表的要求。
三、注浆1、水泥砂浆水灰比:0.5~1.0(重量比)。
2、注浆压力:0.5~1.0MPa,对于涌水量较大的松散破碎带,可采用具有针对性的注浆材料。
3、各种地层条件下围岩空隙参考值:砂土40%,黏土20%,断层破碎带5%。
四、小导管施工工艺流程图(见下图)。
五、超前小导管施工要求1、小导管安设一般采用钻孔打入法,即先按设计要求钻孔,钻孔直径比钢管直径大3-5mm,然后将小导管穿过钢架,用锤击或钻机顶入,顶入长度不小于钢管长度的90%,并用高压风将钢管内的砂石吹出。
2、小导管安设后用塑胶泥封堵孔口及周围裂隙,必要时在小导管附近及工作面喷射混凝土,以防止工作面坍塌。
3、隧道的开挖长度应小于小导管的注浆长度,预留部分作为下一次循环的止浆墙。
4、注浆前应进行压水试验,检查机械设备是否正常,管路连接是否正确,为加快注浆速度和发挥设备效率,可采用群管注浆(每次3-5根)。
施工技术交底书
附:(1)技术交底会议纪要
(2)人员签到表
技术交底会议纪要
年月日,由持,组织、、、、等相关人
员,在三工区技术会议室针对进行了技术交底。
由将该施工工艺细则、操作要点及质量标准;质量问题预防及注意事项;施工技术措施和安全技术交底;出现紧急情况下的应急救援措施、紧急逃生措施)等进行了详细讲解,并对作业人员提出的疑问进行了解答,会议历时1小时。
详细交底内容见施工技术交底书。
参加技术交底会议人员名单附后。
年月日
技术交底签到表。
交底内容:一、超前小导管制作及安装技术要求标准断面拱部为中粗沙,在此范围超前小导采用DN25水煤气管,长度为2.0m环向间距为300mm每榀设置。
1、小导管的制作小导管采用DN25或DN32的水煤气管,导管的长度为2.0m或2.5m,在钢管的一端做成30cm圆锥状,在距另一段10cm处焊接© 6钢筋箍。
距钢筋箍一端100cm不开孔,剩余部分每隔20cm梅花型布设© 6〜8mm的溢浆孔。
2、小导管的安装1)测量放样,在设计孔位标标记(直接在钢格栅上做好记号)。
2)用吹管将砂石吹出直径50mm勺孔(比设计小导管直径大),孔深2m或2.5m。
3)插入导管:超前小导管采用DN25水煤气管,环向间距0.3m,环向每榀格栅设一环,水平倾角150向上(如图所示)。
超前小导管采用DN32水煤气管,环向间距0.3m,环向每隔一榀格栅设一环,水平倾角15°向上(如图所示)。
小导管在打管前,按照设计要求在拱架上标示出小导管的位置,小导管尾部置于钢架腹部并点焊,增加共同支护能力。
在插管的过程中,如插入困难,小导管采用人工捶击或风镐顶入。
超前小导管施工允许偏差应符合下表规定3、小导管打设要求1)吹孔稍小于导管直径即可,不可任意扩大吹孔。
2)吹孔决定了小导管打设质量,因此吹孔时防止左右偏,保证吹孔向正前方(目的就是防止无形中加导管横向的间距,影响加固效果,避免造成塌方),按照要求的角度打设。
3)保证小导管的打设长度,不得随意割除小导管,有特殊情况打不进去的要想现场技术人员报告。
4)小导管打设环向间距要均匀,尾部要用喷射混凝土封闭。
5)小导管打设角度要高于下榀格栅,但要尽量贴近下榀格栅的顶部。
二、超前小导管注浆1、注浆材料的选择根据设计要求DN25小导管选择1:1的改性水玻璃浆液,DN32小导管注水泥浆。
2 、注浆施工小导管注浆施工流程图小导管注浆工艺流程图。
超前小导管施工安全技术交底1、施工准备1)在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,查阅相关施工案例,认真调查隧道围岩地质情况、了解施工条件、技术水平和设备装置的施工参数。
制定施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2)精密导线网复测完毕并确定成果可用后,测量组根据隧道纵断面设计线、隧道洞轴线及明暗洞开挖轮廓线,放出隧道开挖轮廓线;3)测量组检查开挖断面合格后,放出洞口钢拱架的具体位置、里程、高度,并布置好桩点、作好测量交底。
4)施工场地的平整,水、风、电的设置,施工测量与放样。
小导管应事先制作完成,施工所需的材料均已进场。
2、材质要求1)水泥、水及外掺剂的质量须符合设计和规范要求。
2)小导管已加工完成并已进场,小导管、注浆材料等施工材料均须符合设计和规范要求。
3、施工工艺1)喷射混凝土封闭撑子面:在开挖后的撑子面进行喷射混凝土,以保证撑子面的稳定性。
2)拱部放样布孔:施工测量班检查开挖断面合格后,对小导管进行布孔放样。
3)成孔:使用风枪或煤电钻进行钻孔,并保证孔的外插角在10°~15°之间。
4)清孔应用高压风从孔底向孔口清理钻渣。
5)小导管的安装:小导管的安装角度、深度等应符合设计及规范要求。
6)注浆:注浆压力、注浆量等应符合设计及规范要求。
7)注浆结束4小时后,方可进行掌子面的开挖。
4、质量检查及检验标准超前小导管实测项目见《公路工程质量检验评定标准》(JTGF80-2004)表所示。
超前钢管实测项目表项次检查项目规定值或允许偏差检查方法和频率1长度(m)不小于设计尺量:检查10%2孔位(mm)±50尺量:检查10%3钻孔深度(mm)±50尺量:检查10%4孔径(mm)大于杆体直径+20尺量:检查10%5、施工内容1)钻孔前,精确测定孔的平面位置、倾角、外插角,并对每个孔进行编号。
一、交底目的为确保隧道超前小导管施工过程中的安全,提高施工质量,特制定本安全技术交底。
二、施工范围本次超前小导管安全技术交底适用于隧道施工中的超前小导管支护工程。
三、施工人员要求1. 参与超前小导管施工的施工人员必须经过专业培训,取得相应资格证书。
2. 施工人员应熟悉超前小导管施工技术要求,掌握相关安全操作规程。
四、施工材料及设备要求1. 超前小导管:应符合国家相关标准,材质、规格、尺寸等应符合设计要求。
2. 注浆材料:应符合国家相关标准,具有较好的可注性、稳定性和抗渗性。
3. 施工设备:包括钻孔机、注浆泵、搅拌机、风动工具等,设备应完好,并定期检查、保养。
五、施工工艺及操作要点1. 施工前,应进行现场勘察,了解地质条件、隧道结构及施工环境。
2. 钻孔:根据设计要求,确定钻孔位置、深度和角度,使用钻孔机进行钻孔,确保钻孔质量。
3. 注浆:将注浆材料搅拌均匀后,通过注浆泵将浆液注入孔内,注浆压力应符合设计要求。
4. 小导管安装:将加工好的小导管插入孔内,确保其与隧道结构紧密贴合,焊接牢固。
六、安全注意事项1. 施工人员进入施工现场必须正确佩戴安全帽、防护眼镜、防尘口罩等防护用品。
2. 高处作业人员必须佩戴合格的安全带,并设置安全防护措施。
3. 钻孔、注浆等作业过程中,应密切关注周边环境,防止发生坍塌、物体打击等事故。
4. 施工现场应设置明显的警示标志,防止无关人员进入施工区域。
5. 严禁酒后作业,施工人员应保持良好的精神状态。
七、应急处置措施1. 发生坍塌、物体打击等事故时,立即停止施工,迅速撤离现场。
2. 组织人员进行救援,拨打报警电话,请求专业救援队伍支援。
3. 对事故现场进行勘查,查明事故原因,采取措施防止类似事故再次发生。
八、交底人及日期交底人:________交底日期:____年____月____日九、接受人项目部管理人员:________施工负责人:________班组负责人:________十、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
交底内容:

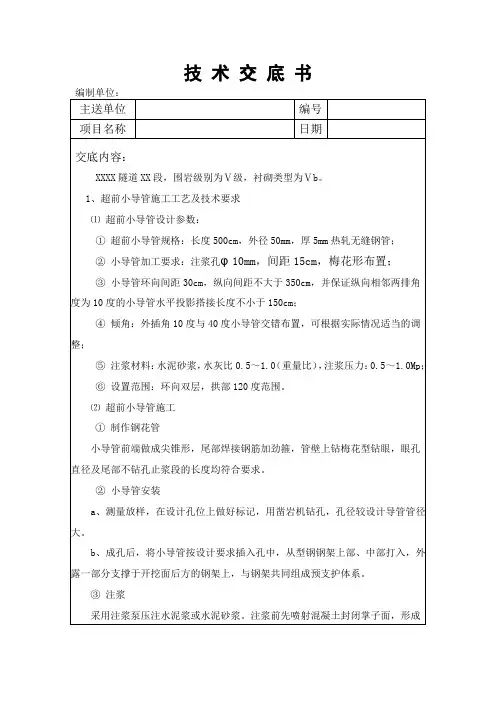

一、超前小导管设计
超前小导管配合钢架使用,应用于隧道围岩拱部超前注浆预支护,DK291+194-DK291+300 段衬砌形式为V级Vy-2型复合,其超前小导管纵向搭接长度为1.5米。
超前小导管设计参数:
①超前导管规格:φ42热轧无缝钢管,壁厚3.5mm;
②V级围岩拱部初期支护超前小导管采用φ42超前小导管,环向间距40cm,每环36根,超前小导管4m/根。
③倾角:外插角10°~15°为宜,可根据实际情况适当调整;
④注浆材料:按设计要求采用525号普通硅酸盐水泥浆液,水泥浆液水灰比1:1;
⑤设置范围:拱部120°范围。
二、超前小导管施工
施工工艺流程图。
施工准备测量定位钻孔作业
清孔钻孔验收
下管、封堵孔孔口喷混凝土封堵工作面连接、调试注浆管路
注浆作业
注浆效果分析
管尾与钢架焊连
结束原材料进场检验
浆液配比设计
注浆试验
注浆试验调整注浆参数
小
导管制备
不
合
格
合格
满足要求
不能满足要求
1、钻孔
⑴测量放样,在设计孔位上做好标记,用风枪钻孔。
⑵小导管钻孔采用手风钻钻孔。
钻孔时采用普通钻杆,钻头要满足成孔后孔径大于钢管直径的要求。
钻孔时严格按定出的孔位进行,施钻过程中及时观察钻杆方向及外插角度,当发现方向及外插角偏差较大时应予以调整。
以保证钻孔按设计要求完成,小导管能起到预期的支护效果。
成孔后其钻孔长度应比设计深5cm。
2、制作小导管
超前小导管采用壁厚3.5mm,外径42mm的热轧无缝钢管制成。
并在小导管前部钻注浆孔,孔径6mm,孔间距25cm,呈梅花型布置,前端加工成锥形,尾部留长度不小于100cm,作为不钻孔的止浆段,小导管的加工在钢筋加工场完成。
超前小导管见附图。
3、小导管安装
小导管安装在现场由风钻顶入,要求顶入长度不小于设计长度的90%,外露部分支撑于开挖面后方的钢架上,与钢架共同组成预支护体系。
小导管安装完成后及时用高压风进行清孔。
小导管安设后应对掌子面进行喷射混凝土封闭,厚度为10~15cm。
4、注浆
小导管注浆采用水泥浆液,水泥浆液水灰比1:1,根据隧道内围岩情况,注浆时取压力为0.5~1.5Mpa。
注浆过程中及时观察掌子面围岩情况,并根据吸浆量及压力上升情况,决定是否可以结束注浆作业。
水泥浆液采用专用的浆液拌制机在现场拌制,拌制时用磅称对水泥及用水量进行称量控制。
当一盘浆液拌制好后即可将其引流至事先准备好的盛浆容器内,而浆液拌制机可继续拌制浆液,以满足注浆连续性的需要。
注浆采用ZYB70/80D型双浆液注浆机,注浆时必须连续进行。
当出现有串孔和漏浆现象发生时,可采用间隔一段时间后再行补注的方式进行。
为加快注浆速度和发挥设备效率,可采用群管注浆(每次3~5根)。
注浆时遵循从下到上,从无水至有水的原则进行。
5、注浆异常现象处理
⑴串浆时及时堵塞串浆孔。
⑵泵压突然升高时,可能发生堵管,应停机检查。
⑶进浆量很大,压力长时间不升高,应重新调整砂浓度及配合比,缩短胶凝时间。
6、超前小导管技术要点
⑴小导管钻孔前应按设计要求进行精确定位,以防止穿孔或交叉。
⑵隧道的开挖长度应小于小导管的注浆长度,预留部分作为下一次循环的止浆墙。
⑶注浆量达到设计注浆量80%或注浆压力达到设计终压病稳定10-15分钟后可结束注浆。
⑷注浆过程中要随时观察注浆压力及注浆泵排浆量的变化,分析注浆情况,防止堵管、跑浆、漏浆。
做好注浆记录,以便分析注浆效果。
三、质量要求
⑴超前小导管施工的允许偏差应符合下表的规定:
超前小导管施工允许偏差
序号项目允许偏差
1 方向角2°
2 孔口距±50mm
3 孔深+50mm,0 mm
四、质量、安全及环水保保护措施
⑴钻孔前应先清除掌子面危岩,然后采用喷射混凝土进行封闭,以保证施工人员的安全,
确保注浆作业时封闭的掌子面能起到止浆墙的作用。
⑵钻孔过程中严格控制好钻杆方向和外插角度,以满足成孔后达到设计的要求。
⑶小导管加工严格设计要求进行,并加强原材料、成品和半成品的检验,确保用于工程实体的均为合格品。
⑷采用人工和钻机辅助装管时用力应适中,确保装管到位。
每一循环的搭接长度必须满足设计的要求。
⑸浆液拌制严格按配合比进行,并加强称量控制。
注浆应连续进行,以保证注浆效果。
⑹加强掌子面围岩观察,随时注意掌子面喷射混凝土的开裂情况。
⑺注浆污水排放应修建沉淀池,注浆用水泥口袋应堆放整齐。
注浆完成后现场必须清扫干净,所使用机械设备必须清理并进行必要的维护,并按一定的顺序进行归位。
交底人; 年月日复核人:年月日审核人; 年月日接底人:年月日。
