巷道贯通通知单
- 格式:doc
- 大小:25.50 KB
- 文档页数:2
安龙县龙山镇泓发煤矿采掘工程贯通通知单
生产技术科
安龙县龙山镇泓发煤矿巷贯通通知单
一、到 2017 年月日班止,巷(半煤岩巷)已掘进米,还剩米贯通,经矿研究决定,从年月日班(8:00点)开始停止的掘进工作。
各有关单必须注意以下事项:
(一)、停掘前,严格按照《掘进工作面作业规程》的支护要求进行正规支护,并在内距开口点5米打上栅栏,并悬挂严禁入内的警示牌,。
(二)、必须保持停掘工作面的正常通风,并加固贯通点5米范围内的支护,以防贯通放炮时发生冒顶事故,并随时检查停掘工作面巷道内的瓦斯浓渡;
二、送有关科室、施工队及矿领导;
发通知时间:年月日班。

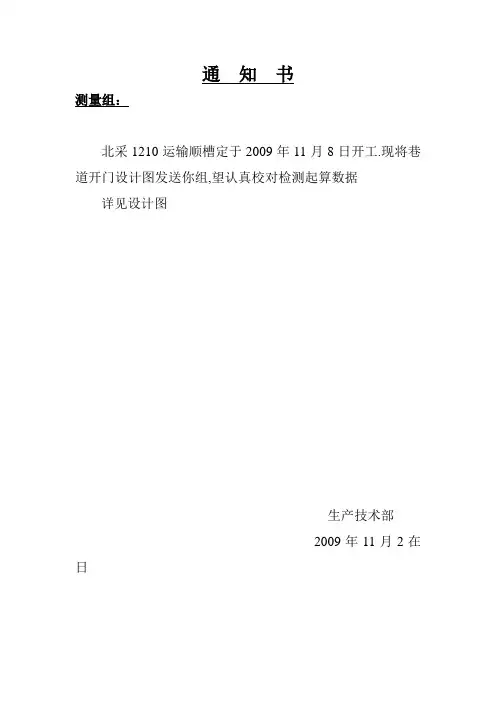

通知书测量组:北采1210运输顺槽定于2009年11月8日开工.现将巷道开门设计图发送你组,望认真校对检测起算数据详见设计图生产技术部2009年11月2在日采二队:你队所掘南一1204工作面切眼还有30米即将于上回风顺槽贯通,望你队及有关单位提前采取安全措施,以免发生不必要的安全事故。
附图:1204回风顺槽1204运输顺槽贯通处30米主送:采二队 接收单位:抄送:生产矿长、总工、调度、安检、通风队、通风科2008年7月13日 生产技术部综掘队:你队所掘二号井702皮带巷至1603回风顺槽溜煤眼共有5米将贯通,望你队及有关单位提前采取安全措施,以免发生不必要的安全事故。
附图:主送:综掘队接收单位:抄送:生产矿长、总工、调度、安检、通风队、通风科2006年12月22日生产技术部掘三队:你队所掘南一12#回风下山至1207回风顺槽联络巷还有20米将贯通,望你队及有关单位提前采取安全措施,以免发生不必要的安全事故。
附图:# 回 风 下 山主送:掘三队 接收单位:抄送:生产矿长、总工、调度、安检、通风队、通风科生产技术部 2007年1月2掘三队:你队所掘南一1209工作面切眼还有30米将与1209回风顺槽贯通,望你队及有关单位提前采取安全防患措施,以免发生不必要的安全事故。
附图:回风顺槽主送:掘三队接收单位:抄送:生产矿长、总工、调度、安检、通风队、通风科生产技术部2007年5月25日综掘队:你队所掘二号井702皮带巷至1603工作面运输顺槽进风通道还有11米贯通,望你队及有关单位提前采取安全措施,以免发生不必要的安全事故。
附图:皮带巷主送:综掘队 接收单位:抄送:生产矿长、总工、调度、安检、通风队、通风科生产技术部2007年7月15日掘进四队:你队所掘南石门皮带下山还有20米即将与集中巷贯通,望你队提前采取安全措施,以免发生不必要的安全事故附图:20米9#皮带下山南石门皮带巷集中运输巷主送:掘进四队抄送:生产矿长、总工、调度、安检、通风队、通风科2007年10月15日 生产技术部掘进三队:你队所掘南二12#至9#层石门车场绕道还有20米即将与9#轨道下山贯通,望你队及有关单位提前采取措施,以免发生不必要的安全事故附图:主送:掘进三队抄送:生产矿长、总工、调度、安检、通风队、通风科2007年11月13日生产技术部综掘一队:你队所掘南二0701工作面切眼还有20米即将与7#回风顺槽下山贯通,望你队及有关单位提前采取措施,以免发生不必要的安全事故附图:运输顺槽回风顺槽主送:综掘一队抄送:生产矿长、总工、调度、安检、通风队、通风科2008年1月18日 生产技术部开拓队:你队所掘9#集中运输巷车场还有20米即将与9#轨道下山贯通,望你队及有关单位提前采取措施,以免发生不必要的安全事故附图:#集中运输巷#轨道下山主送:开拓队抄送:生产矿长、总工、调度、安检、通风队、通风科2009年4月8日生产技术部综掘一队:你队所掘0702回风顺槽车场还有30米即将与9#轨道下山贯通,望你队及有关单位提前采取措施,以免发生安全事故。
巷道维修安全技术措施1、进入施工现场,先对巷道进行巡查,对存在的问题召开现场班前会,并安排专人处理,确保无安全隐患后,方可进入施工现场。
2、施工前,先完善供风、供水等系统,保证各系统运转正常,备齐施工所需的工具、设施及物料。
3、每次进入施工点及整个施工过程中带班队长必须安排专人进行敲帮问顶,敲帮问顶时人员必须站在支护完好地段进行,且设专人观看,并确保施工人员退路畅通。
4、施工时,巷道中的瓦斯浓度符合规定方可进行施工。
5、挑顶、扩帮前,随时检查施工前方巷道的变化情况,发现顶板有冒漏现象时,及时该支护下方采用φ≥18cm的圆木打2棵点柱加强支护。
6、使用风动工具前及使用过程中带班队长必须安排专人检查风动工具各联接件的完好情况,发现隐患及时处理好后方可使用。
7、使用工具时,必须注意周围人员,做好自主保安和互助保安,严防工具伤人。
8、返棚时,严格按技术要求进行施工,棚腿必须立于实底,严禁立于浮矸上。
扩帮时,先进行帮顶找掉,待隐患排除后,方可拆掉原支护。
9、扩帮时,人员不能正对两帮进行扩帮,必须侧面站在支护完好的地方进行。
10、返棚必须逐架进行,即扩够一架棚子距离时,及时架棚支护顶板,严禁同时扩出两架(或两架以上)棚子距离后再架棚支护顶板。
11、架棚上梁必须有足够人员参加,且号令一致,用力统一;所有施工人员必须确保退路畅通,并设专人观山。
12、整个施工过程中,用木大板配合废旧皮带保护好返修点的水、风管、瓦斯管及其他设施。
13、遇顶板破碎地段和有冒落危险时,要用长柄工具处理危岩活矸,以防滑落伤人,处理顶板时,严禁下放有人员走动或工作。
14、返棚期间,施工人员要随时检查巷道情况,有问题时及时处理,不得影响行人和通风。
15、如有人员需要从施工点通过时,必须先与施工人员取得联系好并得到施工人员的同意,待施工人员停止施工,并将帮顶维护好后,方可通过。
16、整个返棚过程中,严格执行“先支后拆”的原则。
17、拆旧棚时严格按一下要求执行:1)施工过程严格执行“先支后拆”的原则。
()煤矿
巷道贯通通知单
编制部门:生产技术科时间:编号:()
巷道贯通通知单
一、巷道贯通注意事项:
1.截止202 年月日早班你队掘进的剩余与贯通,如图所示,请你队施工责任人必须严格控制好距离,提前编制好贯通安全技术措施。
2.提前做好贯通前的风流调整准备工作,防止风流紊乱。
3.贯通距离≤20m,安检科、通防科必须指定专人每班在贯通地点处做好警戒,禁止任何人进入贯通位置,贯通施工必须严格遵照执行《煤矿安全规程》有关规定。
4.各施工区队接到贯通通知单后,必须根据实际情况及时制定相应的安全技术施工措施,确保贯通安全。

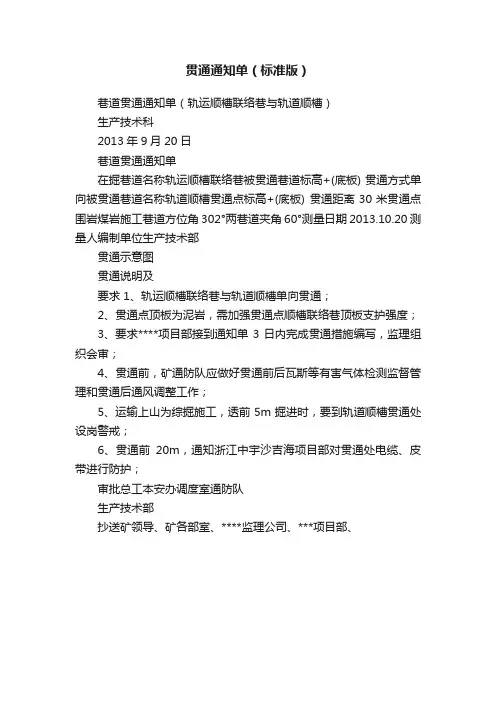

贯通通知单(标准版)
巷道贯通通知单(轨运顺槽联络巷与轨道顺槽)
生产技术科
2013年9月20日
巷道贯通通知单

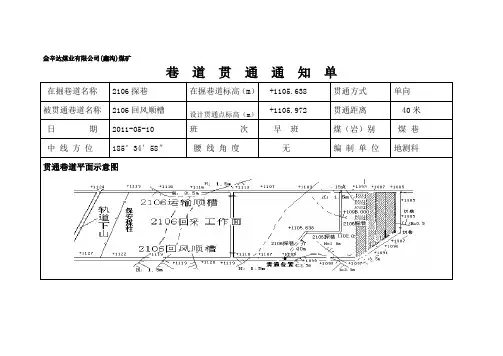

在掘巷道名称轨运顺槽联络巷被贯通巷道标高+(底板) 贯通方式单向被贯通巷道名称轨道顺槽贯通点标高+(底板) 贯通距离30米贯通点围岩煤岩施工巷道方位角302°两巷道夹角60°测量日期2013.10.20 测量人编制单位生产技术部
贯通示意图
贯通说明及
要求 1、轨运顺槽联络巷与轨道顺槽单向贯通;
2、贯通点顶板为泥岩,需加强贯通点顺槽联络巷顶板支护强度;
3、要求****项目部接到通知单3日内完成贯通措施编写,监理组织会审;
4、贯通前,矿通防队应做好贯通前后瓦斯等有害气体检测监督管理和贯通后通风调整工作;
5、运输上山为综掘施工,透前5m掘进时,要到轨道顺槽贯通处设岗警戒;
6、贯通前20m,通知浙江中宇沙吉海项目部对贯通处电缆、皮带进行防护;
审批总工本安办调度室通防队
生产技术部
抄送矿领导、矿各部室、****监理公司、***项目部、。
金辛达煤业有限公司(鑫沟)煤矿
巷道贯通通知单
巷道贯通平面示意图、说明事项及有关建议
1、说明事项:
①2106探巷:在2106探巷中线方位角为233°(真方位角)内迎头处,经纬仪导线点6点位置转中线,其中线方位185º 34′58″,往2106回采工作面回风顺槽方向开掘。
②2106探巷与2106回风顺槽之间的工程量总进尺58m,现已开掘18m,还有40.0m。
(因为开掘工艺为:手稿、风镐开掘,故不设巷道贯通警戒,)
2、有关建议:
有关部门接到贯通通知单后,根据实际情况要及时制定相应的安全技术施工措施,确保贯通工程安全。
3、巷道贯通平面示意图
巷道贯通平面示意图附下页
4、抄送:总工、生产科、安全科、通风科、调度室、地测科、掘进工区、
5、签字表:
总工:生产科:安全科:通风科:调度室: 地测科: 掘进工区:
金辛达煤业有限公司(鑫沟)煤矿
巷道贯通通知单
(2106探巷)
地测科
2011-05-10。

贯通通知书篇一:贯通通知单(标准版)巷道贯通通知单(轨运顺槽联络巷与轨道顺槽)生产技术科20XX年9月20日巷道贯通通知单篇二:贯通通知单由掘进二队施工的1023下山水仓泵房回风巷截止20XX年9月11日中班,还剩12m1023下山回风巷贯通,请相关单位做好贯通前的准备工作及安全措施。
与由掘进二队施工的1022下出口煤仓截止20XX年8月8日早班,还剩5m(层间距)与1022下出口下部车场处贯通,请相关单位做好贯通前的准备工作及安全措施。
由掘进二队施工的10231采煤工作面截止20XX年10月8日早班,还剩3m(平距)与10231采煤工作面上出口贯通,请相关单位做好贯通前的准备工作及安全措施。
篇三:巷道贯通制度及贯通通知单捡材沟煤矿巷道贯通管理制度20XX年捡材沟煤矿巷道贯通管理制度为加强巷道贯通管理工作,确保安全生产,特制定本制度,具体内容如下:巷道贯通的全过程分为三个部分:巷道贯通前的准备工作→巷道贯通工作→巷道贯通后的完善工作。
一、巷道贯通前的准备工作1.生产技术部必须在贯通巷道相距不少于20m(综掘50m)前,在现场准确标出明显的贯通距离起点及对方巷道贯通点的具体位置,及时向生产矿长、总工程师、安全矿长、通风管理部、安全监察部、调度室、机电管理部、施工队组出具书面贯通通知单。
2.在掘进施工前,贯通巷道本身设计长度综掘不足50m,炮掘不足20m时,生产技术部出具的贯通通知单与核实现场中腰线情况按以上要求同时下达。
3.生产技术部必须在贯通巷道相距不少于20m(综掘50m)前,根据现场情况组织编制贯通措施,组织相关单位进行会审,措施中要明确贯通地点加强支护情况,通风系统的调整情况等,特别是对“先探后掘”的相关要求要明确。
4.巷道贯通剩余5m时,用钻杆一次性探透。
具体探眼距离、方位、角度、位置等参数由生产技术部提供并在措施中明确规定,生产技术部要监督把关到位,确认贯通距离,保证安全贯通。
5.通风部必须对贯通措施中的贯通前后通风系统及风量情况作具体规定,并在贯通巷道相距不少于20m(综掘50m)前做好通风系统调整的准备工作。
桐梓县茅石乡永兴煤矿巷道贯通通知单
生产技术科
巷道贯通通知单
矿各科室、队:
截止年月日点班,
掘进工作面与贯通距离已剩 m,望施工单位和有关科室接到通知单后,认真做巷道贯通前的各项安全工作。
特此通知。
生产技术科
年月日
接收人签名:
附:贯通安全措施
桐梓县茅石乡永兴煤矿巷道停掘通知单
生产技术科
巷道停掘通知单
矿各科室、队:
截止年月日点班,
掘进工作面与掘进工作面贯通距离已剩 m,根据《煤矿安全规程》第一百零八条规定现要求掘进工作面停止施工。
望施工单位和有关科室接到通知单后,认真做巷道停工和贯通前的各项安全工作。
特此通知。
生产技术科
年月日
接收人签名:
附:贯通安全措施
桐梓县茅石乡永兴煤矿巷道开口通知单
生产技术科
巷道开口通知单
矿各科室、队:
根据矿井建设工程的总体安排,现在开口施工,该巷开口位置坐标:
巷道走向方位角:。
现场标定有施工中线点3个,巷道腰线点2个,腰线距巷道顶板 m,距道轨上面 m。
望施工单位和有关科室接到通知单后,认真做好巷道施工期间各项工程质量的监督工作。
特此通知。
生产技术科
年月日
接收人签名:。

巷贯通巷的技安措施一、基本情况:1、巷于年月开始施工,目前距与巷的贯通点预计还有40米。
生技科测绘组在巷被贯通巷内已标出穿口位置。
2、巷为矩形断面,掘宽2.1m,掘高2.0m,掘进断面4.2m2。
3、巷道采用打眼放炮施工,锚杆支护,人工装砂,每循环进度为1.5m。
4、施工时,瓦检员必须同时检查施工碛头和被贯通巷道的瓦斯和通风情况。
放炮打坏、打脱的风筒,当班班组长必须协助瓦检员处理好后才能进行其他工作。
5、汇穿前5米时,坚持“先探后掘,边探边掘”的原则,小炮掘进。
6、预计贯通的当班,必须要有值班领导和测风员现场负责,贯通后立即进行风量调整。
7、工作中随时注意敲帮问顶和检查支护情况,发现问题及时处理。
二、贯通要求:1、巷与巷贯通相距20m时,被贯通的巷必须停止掘进施工,布置好碛头的安全工作,搞好支护。
测绘组在相距30m时书面通知通风队和掘进队,通风队作好调整风流的准备工作。
掘进队安排人员将贯穿点附近10米处风筒、缆线等设施设备保护好,防止贯穿放炮时打坏。
2、放炮前设岗警戒点:必须在距放炮点不低于100米的巷道内设岗警戒。
3、通风、瓦斯和其它检查:碛头每次放炮前,碛头瓦检员、放炮员和当班班长一起到被贯通的巷贯穿点附近检查通风、瓦斯和巷道支护情况,确定通风正常,无瓦斯超限,无其它问题后由班长安排专人在距贯通点100m外站岗。
瓦检员再到碛头检查碛头的通风、瓦斯情况。
在确认一切无问题后,碛头站岗人员在距碛头放炮点不小于100米处设岗警戒,只有贯穿点两端通风正常、瓦斯浓度在1.0%以下,以及巷道支护无问题后碛头方能允许放炮。
4、碛头放完炮后,放炮员通知撤除各处警戒岗哨。
5、贯穿距离小于或等于5米时,坚持“先探后掘,边探边掘”的原则,小炮掘进,探穿后及时向值班矿长和通风队汇报。
碛头作业人员加固穿口附近的巷道支护。
通风队及时派人进行风量测定、调配。
贯穿当班,通风队派通风管理人员现场负责相关贯穿工作。
6、贯通施工期间,掘进队和通风队相互取好联系,以便贯通后安排风量测定、调配、通风设施安设等相关工作。

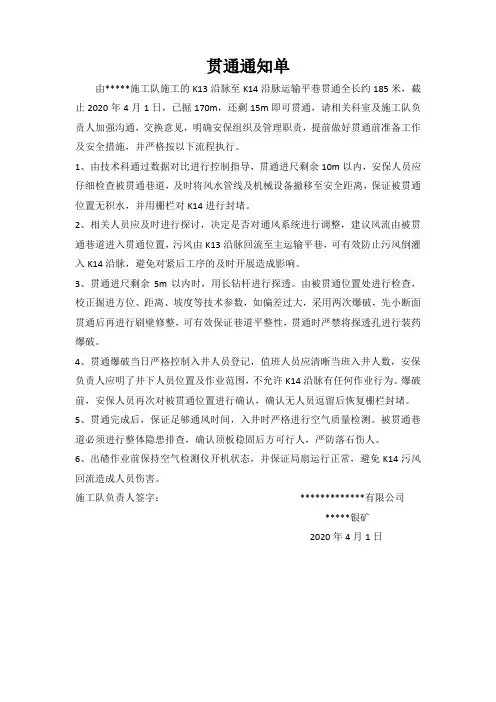

贯通通知单
由*****施工队施工的K13沿脉至K14沿脉运输平巷贯通全长约185米,截止2020年4月1日,已掘170m,还剩15m即可贯通,请相关科室及施工队负责人加强沟通,交换意见,明确安保组织及管理职责,提前做好贯通前准备工作及安全措施,并严格按以下流程执行。
1、由技术科通过数据对比进行控制指导,贯通进尺剩余10m以内,安保人员应仔细检查被贯通巷道,及时将风水管线及机械设备撤移至安全距离,保证被贯通位置无积水,并用栅栏对K14进行封堵。
2、相关人员应及时进行探讨,决定是否对通风系统进行调整,建议风流由被贯通巷道进入贯通位置,污风由K13沿脉回流至主运输平巷,可有效防止污风倒灌入K14沿脉,避免对紧后工序的及时开展造成影响。
3、贯通进尺剩余5m以内时,用长钻杆进行探透。
由被贯通位置处进行检查,校正掘进方位、距离、坡度等技术参数,如偏差过大,采用两次爆破,先小断面贯通后再进行刷壁修整,可有效保证巷道平整性,贯通时严禁将探透孔进行装药爆破。
4、贯通爆破当日严格控制入井人员登记,值班人员应清晰当班入井人数,安保负责人应明了井下人员位置及作业范围,不允许K14沿脉有任何作业行为。
爆破前,安保人员再次对被贯通位置进行确认,确认无人员逗留后恢复栅栏封堵。
5、贯通完成后,保证足够通风时间,入井时严格进行空气质量检测。
被贯通巷道必须进行整体隐患排查,确认顶板稳固后方可行人,严防落石伤人。
6、出碴作业前保持空气检测仪开机状态,并保证局扇运行正常,避免K14污风回流造成人员伤害。
施工队负责人签字:*************有限公司
*****银矿
2020年4月1日。
开口、中腰线、贯通、停采工程进度通知单盘县松河乡新华煤矿施工进度通知单:施工队因你们所施工的进度太慢,上月只完成计划的65%,你们必须调整部署,在本月必须完成任务,否则,将对你队进行1000元的罚款处理。
希望你们从接到通知之日起,立即进行生产力量调整,按质、按量完成任务。
特此通知新华煤矿:施工队:草图:盘县松河乡新华煤矿巷道开掘通知单:施工队:你们所施工的即将开口,开口位置已标定,必须按照开口措施要求组织施工。
煤矿技术科:施工队:(签子)草图:盘县松河乡新华煤矿巷道中腰线施工通知单:施工队,你们所施工的巷道中腰线已标定,中线以激光为准,激光位于巷道中心线上,腰线以激光为起点,上至顶板垂线距离为mm,请严格按照中腰线进行施工。
技术科人员会随时对施工情况进行监督和检查。
煤矿技术科:施工队:(签字)草图:盘县松河乡新华煤矿巷道中腰线变更通知单:施工队,你们所施工的巷道中腰线现已变更,中线以激光为准,激光位于巷道中心线上,腰线以激光为起点,上至顶板垂线距离为mm,请严格按照中腰线进行施工。
技术科人员会随时对施工情况进行监督和检查。
煤矿技术科:施工队:(签字)草图:盘县松河乡新华煤矿井巷贯通通知书:施工队,因你队施工的井巷距只有米即将贯通,按照规定必须按照井巷贯通措施要求进行施工,贯通措施另出。
特此通知。
煤矿技术科施工队签字:草图:盘县松河乡新华煤矿井巷停掘通知书:施工队,据我科实测,自年月日止,你队掘进的工作面距停掘线只有米掘进结束,该停掘线从米。
掘进到该位置时,必须停止掘进。
特此通知。
煤矿技术科施工队签字:草图:盘县松河乡新华煤矿停采通知书:施工队,据我科实测,自年月日止,你队回采的工作面距停采线只有米回采结束,该停采线从米。
回采到该位置时,必须停止回采。
特此通知。
煤矿技术科施工队签字:草图:。
【最新整理,下载后即可编辑】
西易煤矿
巷道贯通通知单
【最新整理,下载后即可编辑】
巷道贯通平面示意图、说明事项及有关建议
1、说明事项:
从E9103运输顺槽巷道一边起388m位置转中线,中线向北转角90°01´,往E9103回风顺槽开掘,在掘进66m处,方位角360°与回风顺槽贯通。
E9103运输顺槽与回风顺槽之间的总进尺为116m贯通。
2、有关建议:
有关部门接到贯通通知单后,根据实际情况要及时制定相应的安全技术施工措施,确保贯通工程安全。
【最新整理,下载后即可编辑】
3、巷道贯通平面示意图
巷道贯通平面示意图附下页
山西朔州平鲁区西易煤矿有限公司
巷道贯通通知单
地测部
二〇一二年九月十十三日
【最新整理,下载后即可编辑】。
郑宏中鑫(新密)煤业有限公司巷道贯通、联系通知单制度为加强巷道贯通管理工作,确保安全生产,特制定《郑宏中鑫(新密)煤业有限公司巷道贯通、联系通知单制度》。
1、巷道贯通工作,不论大小都应认真对待,防止误差,大型贯通还必须进行贯通测量误差预计。
2、综掘巷道50米、普掘巷道20米前,由地测部门下贯通通知单,发放到与贯通有关的各单位,包括通风部门、掘进施工单位,由施工单位和通风单位制定相应的贯通措施,地测部门在贯通通知单中还要标明贯通点的标高等相关参数。
两个掘进工作面相向贯通时,在炮掘头相距20M、综掘头相距50M时,只准从一头向前贯通,另一头必须保持正常通风,停止一切工作撤出作业人员或由通风工区事先在停止作业的一头按照撤人距离钉设栅栏。
当贯通巷道与已有巷道贯通时,测量人员要在下达贯通通知单后立即在已有巷道的贯通点巷帮悬挂“贯通点”标志牌。
3、掘进队组每班要向生产技术科调度汇报进度,生产技术科调度和地测组必须严格掌握每班进度和贯通剩余距离。
调度要在每天早上和下午的碰头会通报贯通剩余距离。
4、贯通距离剩余10M时,掘进队组按照“边探边掘,不探不进,探三进一”的原则打探眼进行施工,直至探透。
(探眼长度与掘进进度比例为三比一)。
贯通施工期间,不打探眼或探眼不合格,严禁放炮。
严禁将探眼作为炮眼进行装药爆破。
5、探透后,掘进队组及时通知生产技术科调度,由调度通知通风工区,通风工区安排副队长以上管理人员现场指挥贯通。
6、贯通时必须先透小口,同时把贯通地点附近的水管、风管、电缆、设备等用木板和金属网等物遮盖好,以防放炮崩坏;由通风工区调整好通风系统后再逐渐刷大。
7、贯通期间,掘进队组工长必须派专人和瓦检员共同到被贯通地点检查,只有该工作面及回风流瓦斯浓度都在1%以下时,贯通掘进工作面方可进行爆破作业。
8、在有突出危险的煤层中,上山掘进工作面向上部平巷贯通前,上部平巷必须超前贯通位置,其超前距离不得小于5M。
9、在复杂地质构造情况下的贯通工作,应制定处理破碎顶板、防止冒顶的安全技术措施。
煤矿巷道开口、中腰线、停掘采、贯通及工程进度通知单制度(全文5篇)第一篇:煤矿巷道开口、中腰线、停掘采、贯通及工程进度通知单制度煤矿巷道开口、中腰线、停掘采、贯通及工程进度通知单制度1、为认真做好煤矿安全生产施工工作,确保煤矿安全生产,特制定工程施工的通知单制度。
2、坚持巷道开口、中腰线、停掘采、贯通及工程进度等通知单制度。
3、每一个工程在施工前,相关部门必须以通知单的形式下发到班组长手中,表明施工断面、尺寸、规格、方位、倾角、支护方式等。
4、在巷道开口或变更施工方案实施时,生产科应提前三天向地测科及有关单位下发《开拓掘进巷道开口通知单》,没有开口通知单地测部门不得标定开口位置及中腰线。
5、生产科按工程设计及《开口通知单》的要求,进行现场标定开口位置和中腰线,并按规定负责巷道施工过程中的施工测量及现场标定工作,新开口及变向巷道施工4—8米时应及时复测检查及重新标定,正常掘进巷道每掘进80—100米时应及时布设测点并进行检查测量。
6、施工队、技术员、验收员,负责巷道施工过程中的中腰线延伸工作,巷道的中腰点要成组设置,每组不少于3个点,点间距不小于2米,并用明显标志标记。
最前面的一组中腰线点距掘进工作面的距离不超过30—40米,在延设中腰线点时对所使用和新设的中腰线点均需进行检查。
7、班队长必须每天向技术部门提供工程的进度通知单,以便于技术部门制定出切实可行的安全措施。
第二篇:杨庄煤矿掘进巷道中腰线及贯通管理办法杨庄煤矿掘进巷道中腰线及贯通管理办法巷道的中腰线是保证巷道按设计施工的基准线,是矿井安全质量标准化的基础。
为明确责任,强化区队、技术、地测等单位和个人对巷道中腰线管理意识,抓好巷道中腰线管理,避免巷道跑线、错线,保证巷道施工质量,特制定如下补充规定:1、地测科是矿井井下中腰线管理的责任主体,负责井下各类施工标定、送线、校线、验线的日常工作。
2、施工区队是矿井井下井巷工程中腰线现场管理的行为主体,区队技术员是中腰线现场管理的第一责任人,区长是按线施工的第一管理责任人,跟班干部、班队长是现场按线施工的直接管理责任人。
贯通通知单
掘进队:
你队在202回风施工的巷道距201回风巷已小于20m 距离贯通,为确保施工安全必须严格执行以下安全贯通措施。
1、地测部门必须准确掌握统计每班进尺和剩余贯通距离并以书面形式呈报调度室。
2、贯通的两个工作面相距(炮掘两工作面相距20m,
机掘两工作面相距50m)前,地测部门必须事先下达贯通通知书,并且只准从一个工作面向前接通。
3、工作面每次装药爆破前必须执行“一炮三检”和“三
人联锁”放炮制度。
4、工作面每次装药爆破前必须在工作面20m范围内
进行洒水降尘。
5、在贯通前工作面必须保持正常通风,经常检查风筒是否脱节,还必须正常检查工作面及回风流中的瓦斯浓度,瓦斯浓度超限时,必须立即处理。
6、在两巷道贯通前必须严格检查停掘巷道的瓦斯、煤尘、积水、支架和顶板,发现问题及时处理,否则不准贯通。
7、掘进工作面每次装药放炮前,班组长必须派专人和瓦斯检查员共同到停掘工作面检查工作面及回风流中的瓦斯浓度,瓦斯超限时,先停止掘进工作面的工作,然后处理
瓦斯。
只有当两个工作面及回风巷风流中的瓦斯浓度都在1%以下时,掘进工作面方可装药爆破。
8、每次爆破前,在两个工作面内必须设置栅栏和有专人警戒。
9、两巷贯通爆破前,要加固两巷贯通地点支架,背好帮顶,防止崩倒支架或冒顶伤人。
10、距贯通地点5m内,要在工作面中心位置打超前探眼,探眼深度要大于炮眼深度一倍以上,眼内不准装药。
在有瓦斯工作面,爆破前用炮泥将探眼填满。
11、两巷较近少,可采取少装药、放小炮的办法进行爆破,防止崩垮巷道。
12、贯通时必须由副矿级领导、安全员、瓦斯员、带班长、现场指挥,贯通后由通风科及时调整风流。
后附贯通示意图。
