给水管道系统试压记录
- 格式:docx
- 大小:14.45 KB
- 文档页数:12
管道系统压力试验记录试验日期:XXXX年XX月XX日试验地点:XXXX工程项目试验对象:-管道系统:XXXX管道系统-试验压力:XMPa-试验介质:清水试验条件:-温度:XX摄氏度-试验持续时间:X小时-试验环境:室外/室内-试验人员:XXX试验设备:-压力表:型号XXX,精度±X%FS- 压力泵:型号XXX,最大流量XXX L/min试验步骤:1.检查管道系统是否正常安装,是否有明显的破损或漏水现象。
2.确保所有阀门处于关闭状态,排空管道系统。
3.连接压力表和压力泵到管道系统。
4.缓慢打开压力泵,增加压力到试验设定值。
5.记录试验开始时间。
6.观察管道系统是否有明显的渗漏现象,记录渗漏点和时间。
7.检查管道系统是否有异常声音或振动现象。
8.持续维持试验压力X小时。
9.试验结束后,逐渐减少压力,直至压力降为零。
10.记录试验结束时间。
试验结果:-试验压力:XMPa-试验温度:XX摄氏度-试验时间:X小时-试验期间渗漏点:共X个,具体位置是哪些管道和阀门。
试验结论:-管道系统在试验压力下无明显渗漏现象。
-管道系统在试验期间未出现异常声音或振动。
-管道系统顺利通过压力试验,符合设计要求。
试验备注:-在试验过程中发现X个异常情况,具体包括:XXX。
-对于以上异常情况,我们将采取以下措施进行整改:XXX。
试验人员签字:日期:XXXX年XX月XX日审批人签字:日期:XXXX年XX月XX日以上是一份管道系统压力试验记录的示例。
根据实际情况,您可以根据需要进行修改和调整。
在记录过程中,一定要包含试验对象、试验条件、试验设备、试验步骤、试验结果、试验结论和试验备注等必要信息,以确保记录的完整和准确。
目录安装工程主要设备、材料合格证 (5)()管道系统试压记录 (6)UPVC管道系统试压记录 (7)聚丙烯管道系统试压记录 (8)铝塑复合管道系统试压记录 (9)室外燃气管道试压记录 (10)室外燃气管道气密性试验 (11)室外给水管道试验记录(放水法) (12)室外给水管道试验记录(注水法) (13)室内燃气管道试验记录 (14)燃气表严密性试验记录 (15)散热器试验记录 (16)阀门试验记录 (17)设备试压记录 (18)自动喷水灭火系统试压记录表 (19)气体灭火剂输送管道试验记录 (20)焊工合格证书登记表 (21)焊口检查记录总汇 (22)焊缝外观质量检查记录 (23)金属管道超声波检验报告 (24)金属管道磁粉检验报告 (25)金属管道渗透检验报告 (26)气体灭火系统灭火剂贮存容器检查记录 (27)气体灭火系统选择阀、液体单向阀、高压软管 (28)气体单向阀、组合分配系统集流管试验记录 (28)卫生器具检查记录 (29)金属管道承插接口检查记录 (30)()管道隐蔽工程检查记录 (31)气体灭火系统隐蔽工程中间验收记录 (32)室外排水井内管顶高程竣工测量记录 (33)室外给水管管顶高程竣工测量记录 (34)管道补偿装置安装记录 (35)保温检查记录 (36)()管道吹洗记录 (37)自动灭火系统管网冲吹记录表 (38)给水系统消毒记录 (39)脱脂记录 (40)室内排水管道灌水试验记录 (41)室内排水管道通水试验记录 (42)室内排水管道通球检查记录 (43)室外排水管道闭水法试验 (44)室外砼排水管道闭气试验记录 (45)自动喷水灭火系统联动试验记录表 (46)设备开箱检查记录 (47)锅炉技术资料审核记录 (48)设备基础检查记录 (49)快装锅炉安装找平找正记录 (50)设备垫铁安装记录 (51)设备找正、找平记录 (52)设备精平记录 (53)水位表安装记录 (54)安全阀调试记录 (55)水泵检查运转记录 (56)风机检查运转记录 (57)()#蒸汽锅炉保护装置安装记录 (58)()#锅炉本体()小时热态试运记录 (59)锅炉煮炉记录 (60)锅炉烘炉记录 (61)室内给水管道及配件安装工程检验批质量验收记录表 (62)室内消火栓系统安装工程检验批质量验收记录表 (63)给水设备安装工程检验批质量验收记录表 (64)室内排水管道及配件安装工程检验批质量验收记录表 (65)雨水管道及配件安装工程检验批质量验收记录表 (66)室内热水管道及配件安装工程检验批质量验收记录表 (67)热水供应系统辅助设备安装工程检验批质量验收记录表 (68)卫生器具及给水配件安装工程检验批质量验收记录表 (69)卫生器具排水管道安装工程检验批质量验收记录表 (70)室内采暖管道及配件安装工程质量检验表 (71)室内采暖辅助设备及散热器及金属辐射板 (72)安装工程检验批质量验收记录表 (72)低温热水地板辐射采暖安装工程检验批质量验收记录表 (73)室外给水管道安装工程检验批质量验收记录表 (74)室外消防水泵结合器及消火栓 (75)安装工程检验批质量验收记录表 (75)管沟及井室检验批工程质量验收记录表 (76)室外排水管道安装工程检验批质量验收记录表 (77)室外排水管沟及井池工程检验批质量验收记录表 (78)室外供热管道及配件安装工程检验批质量验收记录表 (79)建筑中水系统及游泳池水系统安装工程 (80)检验批质量验收记录表 (80)锅炉安装工程检验批质量验收记录表 (81)锅炉辅助设备安装工程检验批质量验收记录表 (82)工艺管道安装工程检验批质量验收记录表 (83)锅炉安全附件安装工程检验批质量验收记录表 (84)热站安装工程检验批质量验收记录表 (85)安装工程主要设备、材料合格证B-1-1()管道系统试压记录UPVC管道系统试压记录聚丙烯管道系统试压记录B-1-4铝塑复合管道系统试压记录B-1-5室外燃气管道试压记录B-1-6室外燃气管道气密性试验B-1-7室外给水管道试验记录(放水法)B-1-8室外给水管道试验记录(注水法)B-1-9室内燃气管道试验记录B-1-10燃气表严密性试验记录B-1-11散热器试验记录B-1-12阀门试验记录B-1-13设备试压记录B-1-14自动喷水灭火系统试压记录表B-1-15气体灭火剂输送管道试验记录B-1-16焊工合格证书登记表B-1-17焊口检查记录总汇B-1-18焊缝外观质量检查记录B-1-19技术负责人:质检员:班(组)长:金属管道超声波检验报告B-1-21金属管道磁粉检验报告B-1-22金属管道渗透检验报告B-1-23气体灭火系统灭火剂贮存容器检查记录B-1-24气体灭火系统选择阀、液体单向阀、高压软管气体单向阀、组合分配系统集流管试验记录卫生器具检查记录注:支托架:检查牢固(∨)不牢固(×)金属管道承插接口检查记录B-1-27技术负责人质检员班(组)长()管道隐蔽工程检查记录B-1-28气体灭火系统隐蔽工程中间验收记录室外排水井内管顶高程竣工测量记录B-1-30室外给水管管顶高程竣工测量记录B-1-31管道补偿装置安装记录保温检查记录()管道吹洗记录自动灭火系统管网冲吹记录表B-1-35给水系统消毒记录脱脂记录室内排水管道灌水试验记录室内排水管道通水试验记录室内排水管道通球检查记录室外排水管道闭水法试验室外砼排水管道闭气试验记录自动喷水灭火系统联动试验记录表B-1-43设备开箱检查记录锅炉技术资料审核记录设备基础检查记录快装锅炉安装找平找正记录B-1-47。

GB50242—2002 编号:001工程名称新塘路(新风路-新业路)综合整治工程景观绿化I标段分项工程名称给排水分项施工单位杭州市园林绿化股份有限公司专业工长陈洪翼试验日期年月日部位森禾广场材质PE 规格63、50、40单位米数量310 试验介质水介质温度11℃气候温度12℃试验内容强度试验严密性试验管段编号工作压力(MPa)试验压力(MPa)持续时间(min)压力降(MPa)试验压力(Mpa)试验时间(h)压力降(Mpa)试验情况起始终始起始终止森禾广场前给水管0.6 0.9 7:00 8:00 0.04 0.69 8:00 10:00 0.02 不渗不漏施工单位检验评定结果给水管材采用PE管,试验压力表设在本层支管上,加压泵缓慢升压,系统压力升至试验压力0.9Mpa观察1h,然后试验压力降到0.69Mpa稳压2h,压力降如表所示,外观无渗漏,符合施工验收规范GB50242-2002要求。
施工单位检查评定结果符合要求项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论专业监理工程师:GB50242—2002 编号:002工程名称新塘路(新风路-新业路)综合整治工程景观绿化I标段分项工程名称给排水分项施工单位杭州市园林绿化股份有限公司专业工长陈洪翼试验日期年月日部位百安居西侧材质PE 规格63、50、40、32单位米数量130 试验介质水介质温度13℃气候温度13℃试验内容强度试验严密性试验管段编号工作压力(MPa)试验压力(MPa)持续时间(min)压力降(MPa)试验压力(Mpa)试验时间(h)压力降(Mpa)试验情况起始终始起始终止百安居西侧给水管0.55 0.83 7:30 8:30 0.02 0.63 8:30 10:30 0.02 不渗不漏施工单位检验评定结果给水管材采用PE管,试验压力表设在本层支管上,加压泵缓慢升压,系统压力升至试验压力0.83Mpa观察1h,然后试验压力降到0.63Mpa稳压2h,压力降如表所示,外观无渗漏,符合施工验收规范GB50242-2002要求。
供水管道水压试验记录表正式版2021年农村饮水安全巩固提升工程供水管道水压试验记录施工单位:滕州市水利建筑安装公司试验日期年月日给水管道水压试验记录填写说明1.设计最大工作压力(Mpa):由设计出;2.试验压力(Mpa):查表;3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;4.允许渗水量L/(min)·(km):查表;5.注水法(1)达到试验压力的时间(t1):观察记录;(2)恒压结束时间(t2):观察记录;(3)恒压时间内注入的水量W(L):观测记录;(4)渗水量q(L/min):计算,q=W/(T1-T2);(5)折合平均渗水量L/(min)·(km):计算渗水量×1000/试验段长度;实例:某工程管道长度为155m,管径为Φ100mm,管材为PE,接口种类为热熔连,设计最大工作压力0.4Mpa。
第一次试压:10分钟内降压0.004Mpa,达到试验压力的时间t1为8:30,恒压结束时间t2为10:30,恒压时间内注入水量为0.52L,计算并填表。
(1)根据查表得知,试验压力为工作压力的1.5倍,试验压力为0.6 Mpa。
(2)根据实测观察,2小时内降压0.045Mpa,所以,10分钟降压值为0.045/12=0.00375 Mpa。
(3)根据表得知,允许渗水量为0.28 L/(min)·(km)。
(4)观察得知:达到试验压力的时间(t1)为8:30′,恒压结束时间(t2)为10:30′,有效试验时间为2小时,即120分钟。
恒压时间内注入的水量W为0.52L,所以,渗水量q= W/(T1-T2)=0.52/120=0.00433L/min,折合平均渗水量为0.0043×1000/155=0.028 L/(min)·(km)填表如下:计算:q=)(21t t W供水管道敷设施工方案1、施工流程测量放线→材料、设备验收及布管→沟槽开挖→管道安装→阀门安装→井室砌筑→管道回填→管道压力试验。
给水管道系统试水打压试验记录
工程名称施工单位
监理单位试验日期年月日
材质、规格试验部位
工作压力试验压力
试验介质环境温度
试验要求:
本系统为PPR25、PPR20给水管道系统,按设计要求,试验压力应为工作压力的 1.5倍,设计工作压力为 Mpa。
试验记录:
试验压力表设在管道入口处一块,水压泵亦设在入口,因本次试压力为地下管道试压,按设计给出的试验压
力进行试压,即注水处试验压力为 Mpa。
首先用自来水向管道充水,待管道充满水后,开始打压,待达到
工作压力 Mpa后,检查管道无遗漏。
继续加压升至 Mpa,再继续观察60min压力降压为 Mpa。
结
论
参加人签字建设单位监理单位
施工单位
技术负责人质检员操作人员施工员。

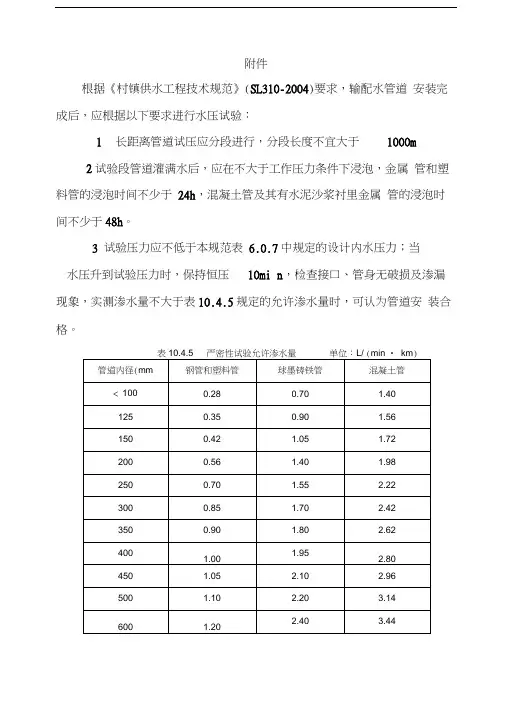

附件根据《村镇供水工程技术规范》(SL310-2004)要求,输配水管道安装完成后,应根据以下要求进行水压试验:1 长距离管道试压应分段进行,分段长度不宜大于1000m2试验段管道灌满水后,应在不大于工作压力条件下浸泡,金属管和塑料管的浸泡时间不少于24h,混凝土管及其有水泥沙浆衬里金属管的浸泡时间不少于48h。
3 试验压力应不低于本规范表 6.0.7中规定的设计内水压力;当水压升到试验压力时,保持恒压10mi n,检查接口、管身无破损及渗漏现象,实测渗水量不大于表10.4.5规定的允许渗水量时,可认为管道安装合格。
表10.4.5 严密性试验允许渗水量单位:L/ (min • km)附:给水管道水压试验记录填写说明1. 设计最大工作压力(Mpa):由设计出;2. 试验压力(Mpa):查表7.3.15;3.10分降压值(Mpa):实测观察;一般2小时内不大于0.05Mpa;4. 允许渗水量L/(min) • (km):查表7.3.16 ;5. 注水法( 1)达到试验压力的时间( t 1):观察记录;( 2)恒压结束时间(t 2) :观察记录;(3)恒压时间内注入的水量W( L):观测记录;(4)渗水量q(L/min ):计算,q=W / ( T1-T2) ;(5)折合平均渗水量L/(min) • (km):计算渗水量x 1000/试验段长度;实例:某工程管道长度为155m管径为①100mm管材为PE接口种类为热熔连,设计最大工作压力0.4Mpa。
第一次试压:10分钟内降压0.004Mpa,达到试验压力的时间t1为8: 30,恒压结束时间t2 为10: 30,恒压时间内注入水量为0.52L,计算并填表。
( 1)根据查表7.3.15 得知,试验压力为工作压力的1.5 倍,试验压力为0.6 Mpa。
(2)根据实测观察,2小时内降压0.045Mpa所以,10分钟降压值为0.045/12=0.00375 Mpa。
给水管道系统试水打压试验记录工程名称施工单位
监理单位试验日期年月日
材质、规格试验部位
工作压力0.4Mpa 试验压力0.63Mpa
试验介质水环境温度
试验要求:
本系统为PVC-U给水管道系统,按设计要求,试验压力应为工作压力的1..5倍,设计工作压力为0.4Mpa
试验记录:
试验压力表设在管道入口处一块,水压泵亦设在入口,因本次试压力为地下管道试压,按设计给出的试验压力进行试压,即注水处试验压力为0.63Mpa。
首先用自来水向管道充水,待管道充满水后,开始打压,待达到工
作压力0.4Mpa后,检查管道无遗漏。
继续加压升至0.63Mpa,再继续观察60min压力降压为0Mpa。
结
论管沟内给水管道水压试压符合设计要求
参
加人签字建设单位监理单位
施工单位
技术负责人质检员操作人员施工员
欢迎共阅。
填写给水管道试压记录表的样例标题:给水管道试压记录表填写样例及注意事项【尊敬的读者,首先感谢您的阅读,本文将为您提供一份给水管道试压记录表填写样例,并提供一些相关的注意事项和解读。
】前言:作为给水管道试压的重要环节,填写试压记录表是保证施工质量的关键一步。
正确填写试压记录表可以为后续维护、管道检测以及质量验收提供参考。
本文将提供一份样例,并详细解读各项内容,以便读者更好地理解和应用。
一、给水管道试压记录表填写样例填写单位:___________________ 日期:____________管道名称:___________________填写人:___________________ 审核人:___________________试压日期:___________________ 试压压力:____________MPa试压时间:___________________ 至 ___________________备注:_______________________________________________序号测试部位测试长度(m)初次试压压力(MPa)等待时间(min)终次试压压力(MPa)试验结果1 仓储区 50 2.0 30 1.9 合格2 办公区 20 1.5 20 1.55 合格3 厨房区 30 2.5 25 2.45 合格总结和回顾:从以上填写样例可以清楚地看到,试压记录表共包含六个要素:测试部位、测试长度、初次试压压力、等待时间、终次试压压力及试验结果。
下面我们将对这些要素进行逐一解读。
1. 测试部位:填写具体测试的管道位置,如仓储区、办公区、厨房区等,以便后续进行管道维护或检修时能够准确定位。
2. 测试长度:填写管道试压的长度,通常以米(m)作为单位,可以根据具体施工情况进行调整。
3. 初次试压压力:填写进行试压操作时所施加的初次试压压力,单位为兆帕(MPa),该数值应符合相关的设计要求和规范。
供水管道水压试验记录标准化管理部编码-[99968T-6889628-J68568-1689N]供水管道水压试验记录施工单位:福建融茂水利水电工程有限公司试验日期:2014年月给水管道水压试验记录填写说明1.设计最大工作压力(Mpa ):由设计出;2.试验压力(Mpa ):查表;分降压值(Mpa ):实测观察; 一般2小时内不大于; 4.允许渗水量L/(min)·(km):查表; 5.注水法(1)达到试验压力的时间(t 1):观察记录; (2)恒压结束时间(t 2):观察记录;(3)恒压时间内注入的水量W (L ):观测记录; (4)渗水量q (L/min ):计算,q=W/(T 1-T 2);(5)折合平均渗水量L/(min)·(km):计算 渗水量×1000/试验段长度; 实例:某工程管道长度为155m ,管径为Φ100mm ,管材为PE ,接口种类为热熔连,设计最大工作压力。
第一次试压:10分钟内降压,达到试验压力的时间t1为8:30,恒压结束时间t2为10:30,恒压时间内注入水量为,计算并填表。
(1)根据查表得知,试验压力为工作压力的倍,试验压力为 Mpa 。
(2)根据实测观察,2小时内降压 Mpa ,所以,10分钟降压值为12= Mpa 。
(3)根据表得知,允许渗水量为 L/(min)·(km)。
(4)观察得知:达到试验压力的时间(t 1)为8:30′,恒压结束时间(t 2)为10:30′,有效试验时间为2小时,即120分钟。
恒压时间内注入的水量W 为,所以,渗水量q= W/(T 1-T 2)=120=min ,折合平均渗水量为×1000/155= L/(min)·(km) 填表如下:计算:q=)(21t t W。
