碧桂园项目质量工法样板展示区做法标准为了公司在碧桂园项目突出自己特色以及管理水平,由我部门牵头将施工现场中各种工序的质量工法样板展示区统一并在项目推行,以保证质量工法样板展示区做法达到统一标准,统一管理。

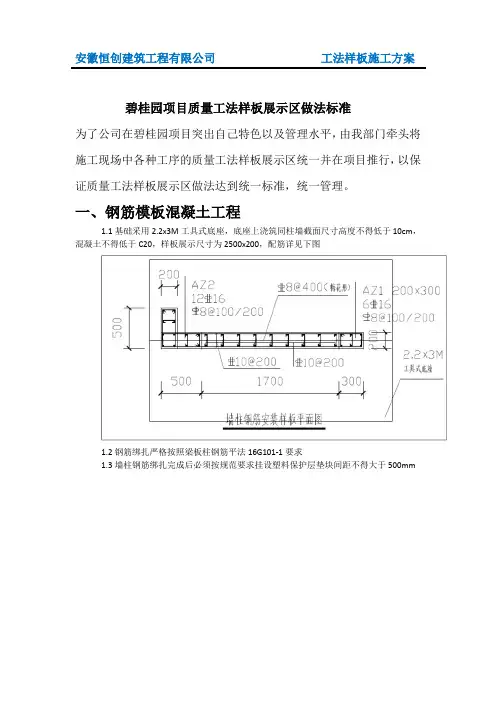

一、钢筋模板混凝土工程1.1基础采用2.2x3M工具式底座,底座上浇筑同柱墙截面尺寸高度不得低于10cm,混凝土不得低于C20,样板展示尺寸为2500x200,配筋详见下图1.2钢筋绑扎严格按照梁板柱钢筋平法16G101-1要求1.3墙柱钢筋绑扎完成后必须按规范要求挂设塑料保护层垫块间距不得大于500mm2、梁板柱钢筋模板及支撑体系展示1.1基础采用不低于C20混凝土浇筑成宽3000x4000mm,样板展示尺寸为2500x3500,高度为2500mm。
1.2墙柱截面尺寸为长宽2500x200mm,框架柱截面尺寸为长宽400x400mm,详细尺寸及配筋见下图1.3模板材料选择(1)定型模板制作优先选择9mm厚胶合板,尺寸1220x2440的模板进行加工(2)加固用木方使用40x60mm的松木进行拼装,对没有压光处理的方木进行压刨处理,做到尺寸准确厚度一致。
(1)成型墙柱模板加工定做成500-600mm宽,高为楼层净高减25mm,拼装时墙柱底部垫25mm厚聚苯板,便于定型模板拆除。
(2)方木与模板的固定,模板做面板,方木做骨楞,沿模板四周用80#圆钉定边框骨,短向横骨间距不大于300mm,墙柱阳角及梁柱交接处的边沿需按照模板厚度预留槽口。
(3)外墙体定型模板配大模板,束骨楞方木间距不大于300mm,边框骨楞齐模板边沿固定,阳角处接头预留槽口,模板之间的拼接处安排在束骨楞处拼接1.4墙柱末班加固要求(1)墙柱模板采用φ14对拉螺杆加双φ48.3*3.6钢管固定,墙柱第一道加固对拉螺杆与地面不得大于20mm,其余束向不得大于50mm,木方间距不大于300mm,如下图1.5模板支撑系统采用碗扣式钢管,立杆间距不得大于1000mm步距不得大于1800mm,所有钢管、扣件统一刷黄色油漆。

碧桂园统一工法样板指引在巡查过程中发现全国各项目的工法样板做法差别较大,水平参差不齐。
例如许多施工单位采取每一个工序做一个小样板的方式,结果工法样板展示区显得杂乱,而且所展示工序也不够全面。
为解决该种混乱情况,由我部门牵头将施工现场中各种工序的工法样板统一并在全国各项目推行,以保证工法样板做法基本接近,达到全国统一标准,统一管理的要求。
一、工法样板设置要求:1、各施工单位可选取一栋别墅或者一层洋房集中设置工法样板,若施工场地具备条件,也可以搭设临时工棚并在内部设置工法样板,杜绝样板分散设置的情况(请根据现场具体情况参考图1设置)。
另外,工法样板区还需预留足够位置放置后续新增加的工法样板。
2、若部分工序无法在同一楼层中设置时,可单独制作小样板,但必须放置在该工法样板区内。
(例如屋面工法样板无法在屋面设置时,可参考图2设置;如洋房沉降缝处理工法样板,可参考可参考图3设置;电箱、线管工法样板可参考可参考图4设置。
)3、每个样板均需设置资料版,详细讲解工序技术要求和相关施工、验收规范。
(可参考图5设置)3、外判施工单位均须以设置工法样板,腾越建筑公司可根据实际情况由腾越公司地区分公司牵头,选取一家施工队设置工法样板或者每家施工队均设置工法样板。
图1图2图3图4图5二、工法样板内容要求:1、砌体样板:需包含砌体灰缝平直、灰缝勾缝、底砖砌筑、顶砖砌筑、施工洞口、拉结筋设置等工法样板。
(请参考图6、图7设置)2、内墙抹灰样板:需包含基底处理、灰饼、交界处钢丝网、抹灰层、表面玻纤网、阳角护角等工法样板。
(请参考图8设置)3、外墙抹灰样板:需包含基底处理、灰饼、抹灰层、防水层、保温层(根据具体图纸设置)、抗裂砂浆(根据具体图纸设置)、饰面层(根据具体图纸设置,若是外墙喷涂时要分层设置)等工法样板。
(请参考图9设置)4、平屋面样板:需包含找平层、防水层、保温层、保护层、饰面层等工法样板。
(请参考图10、图11设置)5、卫生间样板:需包含卫生间翻边、找平层、防水层及上翻、保护层、卫生间管线布置、管井砌筑、盖板层、地面及墙面铺贴层、地漏等工法样板。

【碧桂园】工艺样板实施过程质量标准2014-08-30 19:46 专业分类:建筑施工浏览数:12401、植筋质量标准⑴植筋锚入长度和抗拔强度应符合设计要求。
植筋位置要准确,拉结筋末端加90度弯钩。
⑵根据设计要求,确定植筋钻孔直径和植筋深度,清孔干净,植筋胶应饱满。
⑶拉结筋深入填充墙内长度应符合设计要求,不应小于700mm。
砼内植筋长度不小于10d和100mm的较大者。
2、构造柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工①填充墙长度大于5米,或墙长超过层高2倍时,应设置钢筋砼构造柱。
构造柱柱中心距为5米或两倍层高中的小者。
②阳台及砖砌拦河、屋面女儿墙,每隔3米及转角处均设置构造柱。
③露台分户墙端设置构造柱及压顶梁。
⑵对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45度交叉即可形成铰接;⑶砌体(大于3m)无约束的端部必须增设构造柱。
3、抱框柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴大于1.2m进户门、大于2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。
⑵根据各地区设计要求,截面为10cm×墙宽、砼标号C20、内配2Φ12,拉结筋2Φ6@300;⑶柱筋底部在结构板上生根,上部既可以同连系过梁连接,也可同结构梁铰接。
4、过梁⑴过梁设置、截面和配筋均按设计要求。
⑵两端搁置长度应确保:当墙厚≤24cm时,为37cm;当墙厚≥37cm时,为24cm。
⑶施工洞≥30cm以上的预留洞必须设置过梁,过梁高不小于120、配筋、两端搁置长度同前。
5、窗台压顶(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴窗台压顶梁截面及配筋均按设计施工。

⑵当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;⑶结构找坡:压顶梁顶面必须向外找坡,坡度>6%。
咸宁碧桂园丹桂香堤三期6#-10#楼工程工法样板展示施工方案编制人:审核人:审批人:编制单位:广东腾越建筑工程有限公司日期:碧桂园项目质量工法样板展示区做法标准为了公司在碧桂园项目突出自己特色及管理水平,由我部门牵头将施工现场中各种工序的质量工法样板展示区统一并在各项目推行,以保证质量工法样板展示区做法达到统一标准,统一管理的要求;如下:一、钢筋模板混凝土工程1、剪力墙钢筋绑扎展示1.1基础采用2.2×3M工具式底座(详见后面附图),底座上浇筑同墙柱截面尺寸高度不得低于100mm,混凝土不低于C20,样板展示尺寸为2500×200;配筋详见下图:1.2钢筋绑扎严格按照梁板柱钢筋平法16G101-1要求;1.3墙柱钢筋绑扎完成后必须挂设塑料保护层垫块间距不得大于500mm。
2、梁板柱钢筋模板及支撑体系展示1.1基础采用不低于C20混凝土浇筑成长宽3000×4000mm,样板展示尺寸为2500×3500,高度为2.5m。
1.2墙柱截面尺寸为长宽2500×200mm,框架柱截面尺寸为长宽400×400mm,详细尺寸及配筋详见下图:1.3模板材料选择(1)定型模板制作优先选择9mm厚胶合板,尺寸1220X2440mm的模板进行加工制作。
(2)加固用木枋使用40X60mm的松木进行拼装,对没有压光处理的方木进行压刨处理,做到尺寸准确,厚度一致。
1.4成型模板的加工要求(1)成型墙柱模板加工定做成500-600mm宽,高为楼层净高减25mm,拼装时墙柱底部垫25mm聚笨板,便于定型模板的拆除。
(2)方木与模板的固定,模板做面板,方木做骨楞,沿模板四周用80#圆钉固定边框骨楞,短向横骨楞间距不大于300mm,墙柱阳角及梁柱(墙)交接处部位的边沿需按照模板厚度预留槽口。
(3)外墙体定型模板配制成大模板,竖骨楞方木间距不大于300mm,边框骨楞齐模板边沿固定,阳角接头处预留槽口,模板之间的拼接处安排在竖骨楞处拼接。
碧桂园项目质量工法样板展示区做法标准施工方案碧桂园丹桂香堤三期6#-10#楼工程工法样板展示施工方案编制人:审核人:审批人:编制单位:建筑工程有限公司日期:碧桂园项目质量工法样板展示区做法标准为了公司在碧桂园项目突出自己特色及管理水平,由我部门牵头将施工现场中各种工序的质量工法样板展示区统一并在各项目推行,以保证质量工法样板展示区做法达到统一标准,统一管理的要求;如下:一、钢筋模板混凝土工程1、剪力墙钢筋绑扎展示1.1基础采用2.2×3M工具式底座(详见后面附图),底座上浇筑同墙柱截面尺寸高度不得低于100mm,混凝土不低于C20,样板展示尺寸为2500×200;配筋详见下图:1.2钢筋绑扎严格按照梁板柱钢筋平法16G101-1要求;1.3墙柱钢筋绑扎完成后必须挂设塑料保护层垫块间距不得大于500mm。
2、梁板柱钢筋模板及支撑体系展示 1.1基础采用不低于C20混凝土浇筑成长宽3000×4000mm,样板展示尺寸为2500×3500,高度为2.5m。
1.2墙柱截面尺寸为长宽2500×200mm,框架柱截面尺寸为长宽400×400mm,详细尺寸及配筋详见下图:1.3模板材料选择(1)定型模板制作优先选择9mm厚胶合板,尺寸1220X2440mm的模板进行加工制作。
(2)加固用木枋使用40X60mm的松木进行拼装,对没有压光处理的方木进行压刨处理,做到尺寸准确,厚度一致。
1.4成型模板的加工要求(1)成型墙柱模板加工定做成500-600mm宽,高为楼层净高减25mm,拼装时墙柱底部垫25mm聚笨板,便于定型模板的拆除。
(2)方木与模板的固定,模板做面板,方木做骨楞,沿模板四周用80#圆钉固定边框骨楞,短向横骨楞间距不大于300mm,墙柱阳角及梁柱(墙)交接处部位的边沿需按照模板厚度预留槽口。
(3)外墙体定型模板配制成大模板,竖骨楞方木间距不大于300mm,边框骨楞齐模板边沿固定,阳角接头处预留槽口,模板之间的拼接处安排在竖骨楞处拼接。
碧桂园盈水翠苑货量区工法样板方案中传建设工程编制:审核:审批:目录一、编制依据及说明二、组织管理、职责三、工法样板间展示主要容四、工法样板质量标准一、编制依据及说明为确保工程施工质量,做到样板现先行,样板引路,碧桂园盈水翠苑货量区,进行施工工法样板,特编制工法施工方案,后期工艺严格按经监理、甲方批准和确认的方案及工法实体样板进行施工。
编制依据:国家规、集团最新两防文件、集团最新评分办法等二、组织管理及职责组织管理及职责工法样板实施小组组长:徐若凡职责:全面负责工法样板实施副组长:涂国武职责:工法样板施工、实施总协调黄劲松:职责:工法样板施工交底、质量监督组员:项目管理人员及各劳务班组长三、工法样板间展示主要容样板施工部位及布置见附件(样板布置图),工法样板平面,立面图四、工艺样板实施过程质量标准1、施工洞口样板2、窗洞砌筑样板3、砌筑墙体及顶砖砌筑样板4、电箱样板宽度超过300mm的洞口上部,应设置过梁。
防止上部墙体荷载施加在电箱上,导致电箱变形。
5、构造柱封模及漏斗样板规【GB50203-2002第8.1.2条】规定:为了保证构造柱砼的强度和两次浇捣时结合面的密实和整体性,一般采用漏斗型模板浇筑,浇捣前润湿砌体留搓部位和模板,有利于构造柱的成型质量。
6、构造柱样板7、墙电线盒安装样板8、外墙拉毛样板9、墙抹灰样板10、外墙挂网样板11、外墙劈开砖样板,外铺贴排版整齐,勾缝均匀,美观大方,保证外墙整体观感质量。
劈开砖粘贴必须牢固,应无空鼓、裂缝。
12、外墙涂料构造样板。
13、卫生间沉箱各构造做法样板14、坡屋面各构造做法样板15、楼梯模板及钢筋绑扎样板。
碧桂园.龙城天悦建设项目四标段工法样板施工方案湖北高企达建设有限公司碧桂园.龙城天悦四标段项目经理部2017年10月16日目录第一章工程概况及编制依据 (2)1.1 工程概况 (2)1.2 重难点分析及对策 (2)1.3 编制依据 (2)第二章施工管理与人员配置 (2)2.1 施工管理组织机构及说明 (3)2.2 项目经理部 (4)2.3 施工目标 (6)第三章施工组织及进度计划 (7)3.1 施工组织 (7)3.2 进度计划 (7)3.3 工法样板设置要求 (8)3.4 工法样板内容要求 (8)第四章施工准备与主要资源配备 (8)4.1 施工准备计划 (8)4.2 劳动力资源配备计划及保证措施 (9)4.3 施工机械与施工机具配置计划及保证措施 (10)4.4 大宗材料与设备购置计划及保证措施 (11)4.5 主要周转材料计划及保证措施 (12)第五章施工技术与施工工艺 (13)5.1 施工技术与施工重难点分析 (13)5.2 施工工艺 (13)5.2.1 主体结构样板 (13)5.2.2 砌体结构样板 (21)5.2.3 材料样板 (31)5.2.4 安全样板 (31)第六章施工质量与验收 (32)6.1 进场主要材料与设备验收标准 (32)6.2 施工技术与施工工艺质量控制要点和验收指标 (33)6.3 质量通病及防治措施 (35)6.4 成品保护方案 (36)第七章安全文明绿色施工及合理化建议 (36)7.1 安全文明施工 (36)7.2 绿色环保施工 (36)7.3 应急预案 (37)7.4 施工合理化建议和降低成本措施 (38)第八章实测实量及质量通病样板牌 (39)8.1 实测实量样板牌 (39)8.2 质量通病样板牌 (43)第一章工程概况及编制依据1.1 工程概况工程名称:碧桂园·龙城天悦建设项目四标段工程位置:荥阳市荥运路与飞龙路交叉路口西南建设单位:荥阳碧玺置业有限公司设计单位:广东博意建筑设计院有限公司勘察单位:河南省地矿建设工程(集团)有限公司监理单位:郑州众诚建设管理有限公司施工单位:湖北高企达建设有限公司1.2 重难点分析及对策工法样板对质量的要求很高,必须每个工序都达到规范的要求,因此施工难度大。
碧桂园工法样板标准化(简单复制的力量)
看点
工法样板内容要求:
砌体样板内墙抹灰样板外墙抹灰样板平屋面样板卫生间样板丁字墙、铝合金或塑钢门样板门洞、过梁、木门样板
在巡查过程中发现全国各项目的工法样板做法差别较大,水平参差不齐。
例如许多施工单位采取每一个工序做一个小样板的方式,结果工法样板展示区显得杂乱,而且所展示工序也不够全面。
为解决该种混乱情况,由我部门牵头将施工现场中各种工序的工法样板统一并在全国各项目推行,以保证工法样板做法基本接近,达到全国统一标准,统一管理的要求。
一、工法样板设置要求:
1、各施工单位可选取一栋别墅或者一层洋房集中设置工法样板,若施工场地具备条件,也可以搭设临时工棚并在内部设置工法样板,杜绝样板分散设置的情况(请根据现场具体情况参考图1设置)。
另外,工法样板区还需预留足够位置放置后续新增加的工法样板。
图1
2、若部分工序无法在同一楼层中设置时,可单独制作小样板,但必须放置在该工法样板区内。
(例如屋面工法样板无法在屋面设置时,可参考图2设置;如洋房沉降缝处理工法样板,可参考可参考图3设置;电箱、线管工法样板可参考可参考图4设置。
)
图2
图3
图4
3、每个样板均需设置资料版,详细讲解工序技术要求和相关施工、验收规范。
(可参考图5设置)
图5
4、外判施工单位均须以设置工法样板,腾越建筑公司可根据实际情况由腾越公司地区分公司牵头,选取一家施工队设置工法样板或者每家施工队均设置工法样板。
二、工法样板内容要求:
1、砌体样板:需包含砌体灰缝平直、灰缝勾缝、底砖砌筑、顶砖砌筑、施工洞口、拉结筋设置等工法样板。
(请参考图6、图7设置)
图6
图7
2、内墙抹灰样板:需包含基底处理、灰饼、交界处钢丝网、抹灰层、表面玻纤网、阳角护角等工法样板。
(请参考图8设置)
图8
3、外墙抹灰样板:需包含基底处理、灰饼、抹灰层、防水层、保温层(根据具体图纸设置)、抗裂砂浆(根据具体图纸设置)、饰面层(根据具体图纸设置,若是外墙喷涂时要分层设置)等工法样板。
(请参考图9设置)
图9
4、平屋面样板:需包含找平层、防水层、保温层、保护层、饰面层等工法样板。
(请参考图10、图11设置)
图10
图11
5、卫生间样板:需包含卫生间翻边、找平层、防水层及上翻、保护层、卫生间管线布置、管井砌筑、盖板层、地面及墙面铺贴层、地漏等工法样板。
(请参考图12设置)
图12
6、丁字墙、铝合金或塑钢门样板:需包含丁字墙处理、门洞过梁设置、铝合金或塑钢门固定、安装、回缝等工法样板。
(请参考图13设置)
图13
7、门洞、过梁、木门样板:需包含门洞过梁(需选取一边端部为混凝土柱的现浇过梁)、木门门框固定、安装、回缝等工法样板。
(请参考图14设置)
图14
8、窗台及窗固定样板:需包含窗台压顶、抱框柱(若图纸有相关要求)、窗固定、窗缝填塞、窗边防水处理、外墙饰面与窗框收口等工法样板。
(请参考图15设置)
图15
注:以上各参考照片仅作为工法样板设置的参考,并非均按图片设置,请各项目指导施工单位在图片基础上继续深化,让工法样板区设置更完善,对工人有良好而且全面的指导作用。
