楼梯踏步施工技术交底
- 格式:docx
- 大小:48.53 KB
- 文档页数:6
一、交底标题楼梯踏步抹灰安全技术交底二、交底日期____年____月____日三、工程名称____________________四、交底单位____________________五、交底人____________________六、接收单位____________________七、接收人____________________八、交底提要为确保楼梯踏步抹灰施工过程中的安全,现将楼梯踏步抹灰安全技术交底如下,请全体施工人员认真学习并严格执行。
九、交底内容1. 进入施工现场要求(1)所有施工人员必须佩戴安全帽,禁止穿拖鞋或赤脚进入施工现场。
(2)施工现场严禁吸烟,加强对工人的思想安全教育,防火防盗。
2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保无安全隐患。
(2)高空作业时,必须使用安全带,并检查安全带是否完好。
(3)施工区域设置明显的警示标志,防止无关人员进入。
3. 楼梯踏步抹灰施工安全操作规程(1)施工前,对抹灰材料进行检验,确保材料符合质量要求。
(2)施工人员必须熟悉抹灰工艺流程,掌握操作要领。
(3)施工过程中,严格按照施工方案进行操作,不得擅自改变施工方法。
(4)施工过程中,注意观察施工环境,发现异常情况立即停止施工,并向项目负责人报告。
4. 脚手架安全措施(1)脚手架搭设应符合相关规范要求,确保其稳定性。
(2)脚手架上的施工人员不得超过规定人数,堆放材料不得过于集中。
(3)施工过程中,定期检查脚手架的稳定性,发现隐患及时整改。
5. 机械设备安全措施(1)施工过程中,使用机械设备前,必须进行安全检查,确保设备正常运行。
(2)机械设备操作人员必须持证上岗,严格遵守操作规程。
(3)施工过程中,注意观察机械设备运行状态,发现异常情况立即停机检查。
6. 火灾预防措施(1)施工现场设置消防器材,并确保其完好。
(2)施工人员必须掌握消防器材的使用方法,熟悉火灾逃生路线。
(3)施工现场严禁使用明火,动火作业需办理相关手续。
工程名称施工单位交底部位日期交底提要:楼梯大石工程的相关材、机具预备、质要求及施工工艺。
交底内容:楼梯大石施工技术交底一、材要求(1)、花岗石块(均为大石厂加工的成品)的品种、规格、各种异型石材,质应符合设计和施工标准要求。
(2)水:325 号一般硅酸盐水。
(3)砂:中砂或粗砂,含大于3%。
(4)清洗剂:蜡、草酸。
二、主要机具云石机〔刚石圆锯片〕、大桶、水平尺、靠尺板、靠尺、钢卷尺、大杠、中杠、弯角方尺、小线、橡皮锤、4 磅锤、錾子、冲击钻、水舀子、小铁簸箕、浆壶、锤子、小水桶、扫帚、石工用工具、墨斗等。
三、作业条件(1)大石、花岗岩板材进场后,应侧堆放在室内,光面相对,反面垫松木条,并在板下加垫木方,拆箱后具体核对品种、规格、数等是否符合设计要求,有纹、缺楞、掉角、翘曲和外表有缺陷时,应予剔除。
(2)室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;(3)在四周墙上弹出+50cm线和地面放坡线。
(4)选择石材,把一样规格的放在一起,符合要求的进现场修整加工。
(5)依据实际石材尺寸和设计要求,放出石材分块大样。
(6)清扫、潮湿垫层并弹线分格。
(7)冬季施工时操作温低于5℃。
四、操作方法1、构造处在构造施工时,楼梯程同程存在楼梯筒墙面垂直偏差、楼梯段的宽窄误差、楼梯踏步的凹凸匀、工程名称施工单位交底部位日期交底提要:楼梯大石工程的相关材、机具预备、质要求及施工工艺。
休息平台的方正等方面的问题。
因此在装修前必需处完毕。
依据建筑图标高尺寸,在构造基层上弹水平线,找出楼梯第一级踏步起步位置,及最终一级踏步〔休息平台〕的踢面位置,弹出两点连线。
按踏步步数均分。
从各分点做垂线,即为楼梯踢面装饰面层线。
休息平台处,上、下楼梯第一级踏步,踢面应处在同始终线位置。
构造所尺寸满足,应剔除。
依据楼梯栏杆所需的与构造固定的位置,用构造施工时预的钢筋头或焊预埋铁件。
2、基层处将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
一、交底目的为确保楼梯踏步贴面施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、交底内容1. 施工前准备(1)施工人员应经过专业培训,熟悉楼梯踏步贴面施工工艺和安全操作规程。
(2)施工前,对施工人员进行安全技术交底,确保每位施工人员了解本工程的安全要求。
(3)施工前,检查施工现场安全防护设施,确保符合安全标准。
2. 施工过程中安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工人员严禁酒后作业、疲劳作业,确保施工安全。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
(4)施工过程中,注意高空作业安全,防止物体坠落伤人。
(5)施工人员上下楼梯时,必须握紧扶手,严禁攀登扶手或栏杆。
(6)施工现场严禁吸烟、使用明火,防止火灾事故发生。
3. 施工现场安全防护(1)施工过程中,楼梯踏步两侧应设置安全防护栏杆,栏杆高度不低于1.2米。
(2)楼梯口、电梯口等危险区域应设置安全警示标志,并设置安全防护措施。
(3)施工现场临时用电设备必须符合安全要求,严禁私拉乱接电线。
(4)施工现场材料堆放整齐,不得占用消防通道。
4. 施工现场急救措施(1)施工人员应掌握基本急救知识,如止血、包扎、骨折固定等。
(2)施工现场配备急救箱,并定期检查、补充急救用品。
(3)施工现场应设置紧急疏散通道,确保施工人员能够迅速撤离。
三、施工注意事项1. 施工人员应严格按照施工图纸和施工方案进行操作,确保施工质量。
2. 施工过程中,注意观察施工现场情况,发现安全隐患及时报告并采取措施。
3. 施工结束后,对施工现场进行清理,确保安全。
四、验收标准1. 楼梯踏步贴面平整、牢固,无裂缝、空鼓等现象。
2. 安全防护设施齐全、完好,无安全隐患。
3. 施工现场整洁,无杂物、垃圾。
五、交底人(签名)六、接受交底人(签名)七、交底日期年月日。
技术交底记录工程名称裙楼楼梯间踏步及地下室地面、施工单位鲁JJ-005交底部位交底内容:一、施工预备:1、技术预备坡道等工序名称环氧砂浆涂装地坪各方组织相关施工人员生疏相关自流平施工设计图纸,明确自流平所需施工的部位。
施工前由各单位技术负责人对相关操作人员进展施工前的技术交底,并做好交底记录。
依据上报我单位的施工进度打算,准时编制材料打算,合理安排人工、机械设备划分施工区域,按打算、逐块将自流平各个工序施工完成,通过验收后将地坪移交下道工序。
专业施工负责人要把握自流平施工工艺、节点处理方案及面层颜色区分位置及成品保护方案。
2、材料及设备预备环氧地坪漆材料需要环氧底漆、环氧中涂、环氧面漆、腻子粉、石英砂、稀释剂;施工设备需要磨削机、打磨机、铣刨机、抛丸设备、吸尘器、扫把、搅拌机、称量、桶、滚筒、地坪漆〔平口、圆口〕镘刀、平底刮板。
各单位依据各自工作面打算合理配备材料和设备。
每次材料进场前一天填写材料进场申请单,依据我方治理人员指定位置堆放,不得影响其他工程正常施工。
材料进场后马上通知我方进展验收,我单位治理人员〔各楼层专业工程师及质量工程师〕对其进场材料的数量、品牌、规格进展检验,包括材料的包装应完好无损,产品的质量合格证明文件,质检部门应具有检验报告并准时送检进展复试确保材料合格等。
3、施工人员部署各单位选派具有丰富施工治理阅历的人员担当本工程的负责人。
选择具有施工阅历丰富吃苦耐劳的优秀专业施工队伍参与本工程施工。
为保证环氧地坪分项工程的进度要求,各单位制定各自施工人员的最低配置。
二、操作工艺:1、工艺流程:基层处理及打磨→环氧底涂→环氧中涂→环氧腻子层→环氧面层2、技术措施:1)基层处理及打磨。
环氧地坪施工前要进展环氧地坪根底处理,主要就是将让破损、起沙、松动、粘度不牢、开裂、空鼓之部位完全暴露出来,将浮起的砂浆、水泥结块等打磨平坦,并且将其基层外表的浮灰、污染物等垃圾清理干净,然后就可以开头进展环氧地坪施工工作。
一、交底目的为确保楼梯踏步抹灰施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有楼梯踏步抹灰施工项目。
三、施工前的安全准备1. 施工人员必须经过专业培训,熟悉楼梯踏步抹灰施工工艺和安全操作规程。
2. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
3. 作业前,应对施工现场进行安全检查,确保施工环境安全。
4. 作业人员必须佩戴安全帽、安全带等个人防护用品。
四、施工过程中的安全注意事项1. 施工人员应严格遵守操作规程,不得擅自更改施工工艺。
2. 施工过程中,严禁酒后作业、疲劳作业。
3. 楼梯踏步抹灰施工过程中,严禁在楼梯上行走、奔跑。
4. 上下楼梯时,必须握紧扶手,确保安全。
5. 施工过程中,严禁将梯子、脚手架等施工工具放置在楼梯上。
6. 施工过程中,严禁在楼梯踏步上堆放杂物。
7. 抹灰过程中,严禁将砂浆、工具等物品抛掷或掉落。
8. 作业人员上下楼梯时,应遵守以下规定:(1)不得攀爬扶手;(2)不得倚靠楼梯扶手;(3)不得将身体探出楼梯扶手外;(4)不得在楼梯上休息。
五、施工结束后的安全工作1. 施工结束后,应及时清理施工现场,确保现场整洁。
2. 施工人员应将施工工具、材料等物品归位,不得随意丢弃。
3. 作业人员应离开施工现场前,对施工区域进行安全检查,确保无安全隐患。
六、应急措施1. 若发生安全事故,应立即停止施工,并及时上报。
2. 事故发生后,应立即启动应急预案,采取措施控制事故蔓延,确保人员安全。
3. 事故处理过程中,应积极配合相关部门进行调查和处理。
七、总结楼梯踏步抹灰施工过程中,安全至关重要。
施工人员必须严格遵守本安全技术交底,确保施工安全。
同时,项目部应加强对施工人员的安全教育,提高安全意识,预防安全事故的发生。
【本安全技术交底自发布之日起实施,如有未尽事宜,由项目部负责解释和补充。
】。
交底内容:技术交底记录一、工程概况简介本工程1、3、9、11、12、13、15#楼高层住宅楼楼梯踏步均为20厚抹灰1 : 3水泥砂浆,平层高处休息平台使用C20细石混凝土压光面。
2、4、14#楼三栋多层楼楼梯均不抹灰,楼梯踏步宽度、高度、梯段宽度等详见设计蓝图,踏步阳角设成品钢护角,踏步平面设金刚砂防滑条,具体详见后附图集05J8/82/1。
本交底只适用于本工程12#楼。
二、施工准备1、主要材料:1)、混凝土米用商品C20细石混凝土;2)、1:3水泥商品砂浆;3)、成品钢护角、金刚砂;2、主要机具1)、手推车、平铁锹、木刮杠、木抹子、铁抹子、角抹子、喷壶、小水桶、扫帚、钢丝刷、锤子、粉线包、水平尺等3、作业条件:1)、将基层清理干净,表面灰浆要铲掉、扫净必须保证基层清理干净;2)、楼梯间墙体抹灰已施工完成;3)、楼梯间+1000mm标高线、中间休息平台+1000mm标高线已弹好,并和楼梯间外合用前室标高相对应;楼梯踏步位置线、标高线等已放线完毕。
4)、依据楼梯踏步位置线、标高线将超出完成面的结构需要剔凿清理剔凿完毕;三、工艺流程1、工艺流程:弹控制线T基层清理T刷素水泥浆T休息平台细石砼找平T养护T洒水润湿T刷素水泥浆T铺抹水泥砂浆压头遍T制作、安装护角钢筋T第二遍压光T第三遍压光T养护四、施工工艺1、测量放线:依据设计蓝图和室内建筑标高1米线测量出楼梯踏步位置线、标高线等;2、基层清理:先将基层表面的混凝土碎渣、积灰、浮浆、油污及杂物清理干净。
明显凹陷处,应清扫干净后,刷素水泥浆一道(内掺水泥重量10%的108胶)后,用干拌砂浆分层抹至标准线;2、刷素水泥浆:在清扫湿润后的基层表面,刷一遍水灰比为0。
5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺细石砼、水泥砂浆,防止出现风干现象;3、细石砼找平:平层间的休息平台先使用30厚细石混凝土进行找平,细石混凝土强度等级标号为C20,找平层表面要求拉毛,然后使用20厚1:3水泥砂浆抹面压光,层间休息平台压光成活面上平标高为建筑标高1米线下反1030mm;层间休息平台与前室防火门处在施工时以休息平台向门内进50mm (墙体外侧),待防火门安装完毕后再进行修补完活;4、养护:平层间的休息平台细石找平层完成后,需进行养护,养护期间要求对楼道进行封闭,不允许上人、上重物;5、洒水湿润:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿;洒水时要实量严禁将水撒在石膏墙面上;工程名称清水港湾一期住宅项目交底部位施工单位湖北远大建设集团有限公司交底内容: 交底日期技术交底记录6、刷素水泥浆:在清扫湿润后的找平层表面,刷一遍水灰比为0。
一、交底编号: XXXX二、工程名称: [填写工程名称]三、交底日期: [填写日期]四、分项名称:楼梯踏步抹灰五、审核人: [填写审核人姓名]六、交底单位: [填写交底单位名称]七、交底人: [填写交底人姓名]八、接收单位: [填写接收单位名称]九、接收人: [填写接收人姓名]十、交底提要:为确保楼梯踏步抹灰施工过程中的安全,提高施工人员的安全意识,特进行安全技术交底。
十一、交底内容:1. 安全教育培训:- 施工前,对参与楼梯踏步抹灰施工的全体人员进行必要的安全教育和技能培训。
- 确保所有施工人员了解并掌握楼梯踏步抹灰施工的安全操作规程。
2. 个人防护用品:- 所有施工人员必须佩戴安全帽、安全带、套袖、手套、风镜等个人防护用品。
- 未经培训或考试不合格者,不得上岗作业。
3. 现场安全检查:- 班组长每日上班前,对作业环境、设施、设备等进行认真检查,发现问题及时解决。
- 作业过程中,对违章操作行为要制止。
4. 施工区域安全措施:- 进入施工现场必须正确佩戴安全帽,系好下颏带。
- 在没有可靠安全防护设施的高处施工时,必须系好安全带。
- 高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料。
5. 楼梯踏步施工安全要点:- 楼梯踏步施工前,应检查脚手架是否牢固,特别是大风及雨后作业,确保脚手架上工具和材料放置稳当。
- 禁止在门窗、暖气片、洗脸池等物件上搭设脚手板。
- 楼梯踏步抹灰时,严禁踩在脚手架的护身栏杆和阳台栏板进行操作。
6. 机械使用安全:- 使用砂浆机、搅拌机等机械时,应有专人操作、维修和保养。
- 电器设备应绝缘良好并接地,做到三级配电、二级保护。
7. 材料堆放安全:- 输浆管各部接口应拧紧牢固,管路摆放顺直,避免折弯。
- 贴面使用预制件、大理石、瓷砖等,应堆放整齐平稳,边用边运。
8. 应急救援措施:- 施工现场应配备必要的应急救援器材和设备。
- 所有施工人员应熟悉应急救援措施和逃生路线。
十二、注意事项:1. 施工人员必须服从领导和安全检查人员的指挥,工作时思想集中,坚守作业岗位。
审核人
交底人
接受交底人

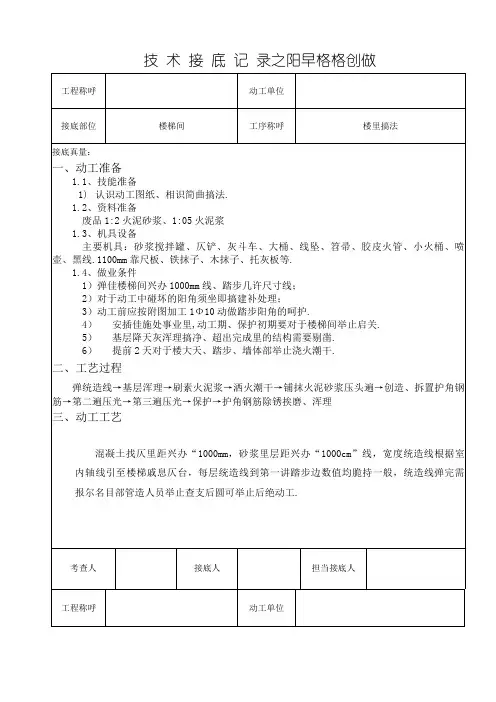

技术交底记录
交底内容:
一、施工准备
1.1、 技术准备
1)熟悉施工图纸、了解具体做法。
1.2、 材料准备
成品1:2水泥砂浆、1:05水泥浆 1.3、 机具设备
主要机具:砂浆搅拌罐、平铲、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、 白
线。
1100mn 靠尺板、铁抹子、木抹子、托灰板等。
作业条件 弹好楼梯间建筑1000mm^、踏步几何尺寸线; 对施工中碰坏的阳角须及时做修补处理; 施工前应按附图加工1①10作为踏步阳角的保护。
安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
基层落地灰清理干净、超出完成面的结构需要剔凿。
提前2天对楼地面、踏步、墙体部进行浇水润湿。
二、工艺流程 弹控制线-基层清理-刷素水泥浆-洒水润湿-铺抹水泥砂浆压头遍-制作、
安装护角钢筋
T 第二遍压光-第三遍压光-养护-护角钢筋除锈打磨、清理
三、施工工艺
3.1弹控制线
混凝土找平面距建筑“ 1000mm 砂浆面层距建筑“ 1000cm 线,宽度控制线根据室内轴 线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样, 控制线弹完需报我项目 部管理人员进行验收后方可进行后续施工。
工程名称 施工单位
交底部位
楼梯间 工序名称 楼面做法
1.4、 1) 2) 3)
4) 5)
审核人
交底人
接受交底人
交底内容:
3.2基层清理
踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰 浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
3.3刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷随铺砂浆, 防
止出现风干现象。
3.4铺抹水泥砂浆压头遍
以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm 用木抹子赶铺拍实, 然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒 1:1干水泥砂子面,吸水后用 铁抹子溜平。
3.5安装踏步护角钢筋
根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,护角钢筋横向主筋应露出踏脚。
3.6第二遍压光
在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。
要 求不漏压,平而出光,阴阳角横平竖直。
3.7第三遍压光
水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁 抹子把第二遍压光留下的抹子纹压平、压实、压光 ,达到交活的程度。
压光时间应控制在 终凝前完成。
3.8抹水泥踢脚
现场为水泥砂浆踢脚,踢脚高度为150mm 厚度为25mm 在施工踏步前应要先抹踢脚。
有墙面抹灰层的踢脚,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的踢脚板只抹面层 砂浆。
其施工顺序为:
1) 、踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰 厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。
2) 、踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2.5水泥砂浆, 用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚上口用抹子溜直压光。
工程名称 施工单位
交底部位
楼梯间 工序名称 楼面做法
审核人
交底人
接受交底人
交底内容:
3.9养护
踏步面层压光交活后,第二天洒水养护,养护不少于 7d,养护期内不允许压重物和碰 撞。
3.10护角钢筋除锈打磨、清理
养护期结束后,用细砂纸对护角钢筋打磨除锈,达到光洁透亮,然后将楼梯踏步清理干 净。
四、质量要求
1、 抹灰层之间及抹灰层与集体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂纹 等缺
陷。
2、 楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差不应大于 5mm 每 踏步两端宽度差不应大于5mm 楼梯踏步板阴阳角必须做到水平顺直,踏步板坡度为 2%(即 5mm )不得
出现返坡,且应立板垂直,齿角整齐。
3、 楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。
4、 面层完工24小时后进行湿润状况下的养护,时间不得少于 7天;
5、 面层表面坡度应符合要求,不得有倒积水现象;
七、应注意的质量问题:
1 、空鼓、开裂:由于抹灰前基层底部清理不干净货不彻底,抹灰前不浇水,每层灰 抹得太
厚,未分层分步进行压实。
抹灰后不养护。
为解决好空鼓、开裂的质量问题,应从 三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真, 不马虎;第三施工后即时浇水养护。
2、成品砂浆宜在出罐后2h 内使用完毕,现场作业面严禁对成品砂浆私自加水搅拌。
3 、踏步及地面抹面过程中,严禁撒1:1水泥沙子抹面。
工程名称 施工单位
交底部位
楼梯间 工序名称 楼面做法
审核人
交底人
接受交底人
交底内容:
八、成品保护措施
楼梯踏步抹好后要封闭养护,撤除养护后宜用木板或角钢制做楼梯阳角保护装置,防止 磕碰、缺楞掉角。
九、文明施工及安全环保措施
1、 进入现场施工人员必须佩带安全帽,禁止吸烟、赤膊、酒后作业。
2、 现场施工人员每天进行班前教育,做到活完料净,禁止野蛮施工。
3、 施工前应制定有效的安全、防护措施,并应遵照安全技术及劳动保护制度执行。
4、 施工机械用电必须采用一机一闸一保护。
5、 作业前,检查电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固, 旋
转方向正确。
6、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。
工程名称 施工单位
交底部位
楼梯间 工序名称 楼面做法
审核人
交底人
接受交底人
皿珅
;'0
n
>—**
>扌
口僦珅
i
£他朴旳:.』
I $
O -”1
1LE = 口十
即
;1]
# *彳一扎龙>&射
|| I F 刍ft 》用朴1 二G 啦岀匸-+^7贬毗九 卜 ” ■t 5
-
7
- T yT
/ 丿 丿 T. ' - - *- .■时 * Z .■,., _ .、' - -. -■'
r t 』 术';" * <
Ft-
©水貶疥菲
儿径.Z.「4
*5
P
(Z
丿®制舉&腐步爲巾*
更*应
4正
「 「勺茨雜射索片
b 轻^驴・
啊川齐加
I
;y 严]|::
什:节‘4;—水就醫料崗,
他號轴京曲
"号f 现脳O 步 曙上金fH 条
©躺.騒砒
g FLI 二丁卜 p p.|
I '
I; ■/ /
「;
・
"
J ■亠 J _J
-
J 产 ■■ ■*
富”
d"
十帚?
踏步防滑条做法,按做法 也③
理规秽書?务祈糸
选用
「
S 广/
4>/z>\/
■ .T_ Jh.
尹 n
◎紳暦祈詐肪話。
