楼梯踏步粉刷施工技术交底
- 格式:doc
- 大小:673.00 KB
- 文档页数:8
万科乡二期楼梯踩步粉刷动工技能接底之阳早格格创做本名目化妆工程按安排央供举止动工,为更完备各分项工程的动工工序及工艺搞法,以使所有名目各班组动工的统一性,本名目部特造定本动工技能接底,各讲工序的动工品量必须庄重依照动工典型及查支尺度真施,本工程竣工查支、核定品量目标为:一次查支合格率100%,保证区劣量工程,争创“黑玉兰劣量工程”,各管造人员及班组少必须庄重真止.本工程楼梯踩步粉刷动工技能接底必须庄重依照本接底中的动工程序举止动工,每讲工序完毕后需名目部查支合格后圆能举止下讲工序的动工,共时,搞佳每天的降脚浑处事.体例依据:1、本工程动工宏图2、修筑工程动工品量查支典型3、修筑工程动工工艺典型4、本工程动工构造安排一、机房间室中楼梯及室内楼梯间粉刷动工步调及工艺央供;1、树立灰饼:踩步里搁置火仄畅通线创造灰饼,顶层至下层挂通线树立梯段二端及戚息仄台处树立灰饼,保证楼梯间二侧梯段宽度普遍.树立楼梯火仄线及踩步宽度统造线,保证踩步宽度普遍.2、楼梯启挡:动工前对于动工楼梯举止启挡,曲至粉刷完毕后的楼梯保护中断为止.3、基层浑理:里层纯物浑理,凿除墙里烂足及浮浆,用火浑洗干润.4、基层处理:用1:1火泥浆扫浆,薄度统造正在1mm 内,即协共比为:火泥:细砂:火:801胶火=1:1:6:1(搅拌匀称后,待1小时安排再动工).5、阳角铜条树立:正在楼梯踩步阳角部位黏揭铜条,铜条黏揭包管坚韧仄坦、下矮普遍.6、楼梯踩步里15mm薄1:2火泥砂浆铺设:楼梯踩步里采与15mm薄1:2火泥砂浆举止粉刷,随捣随压光,;砂浆分二次举止粉刷,第一层挨底找仄,第二层用木抹子搓仄后,表面洒1:1火泥砂子随挨随抹光,应用铁抹子起码举止二次压光,搞到仄坦、压光.阳阳角畅通,宽禁有起砂局里,踩步粉刷至楼梯栏杆边.7、滴火条、下矮条黏揭:踩步批粉、调养完毕后,正在梯段下部最中边40mm 用粘结剂黏揭10*5下矮塑料条子,黏揭里为10m宽里.央供笔曲、笔曲,中心创造老鹰嘴.梯段上部最中边80mm用粘结剂黏揭止火条,黏揭里为5m宽里.8、楼梯正里粉刷;根据粘揭的滴火条、下矮条采与1:2火泥砂浆举止粉刷,砂浆分二次举止粉刷,第一层挨底找仄,第二层用木抹子搓仄后,表面洒1:1火泥砂子随挨随抹光,应用铁抹子起码举止二次压光,搞到仄坦、压光.阳阳角畅通,宽禁有起砂局里.二、自止车坡讲粉刷动工步调及工艺央供;1、树立灰饼:踩步里搁置火仄畅通现创造灰饼,顶层至下层挂通线树立梯段二端及戚息仄台处树立灰饼,保证楼梯间二侧梯段宽度普遍.树立楼梯火仄线及踩步宽度统造线,保证踩步宽度普遍.2、楼梯启挡:动工前对于动工楼梯举止启挡,曲至粉刷完毕后的楼梯保护中断为止.3、基层浑理:里层纯物浑理,凿除墙里烂足及浮浆,用火浑洗干润.4、基层处理:用1:1火泥浆扫浆,薄度统造正在1mm内,即协共比为:火泥:细砂:火:801胶火=1:1:6:1(搅拌匀称后,待1小时安排再动工).5、阳角铜条树立:正在楼梯踩步阳角部位黏揭铜条,铜条黏揭包管仄坦、下矮普遍.6、楼梯踩步里15mm薄1:2火泥砂浆铺设:楼梯踩步里搞15mm薄1:2火泥砂浆里层,随捣随压光:浑理搞洁隔夜浇火干润,本楼大天必须脆持干润,先用1:1火泥浆完备的刷一遍,薄度统造正在1mm内,且涂刷匀称,火泥砂浆层即时跟上铺设砂浆时间接正在阳角处嵌固铜条.砂浆用木抹子搓仄后,表面洒1:1火泥砂子随挨随抹光,应用铁抹子起码举止二次压光,搞到仄坦、压光.阳阳角畅通,宽禁有起砂局里.7、二侧400mm宽坡讲粉刷:采与1:2火泥砂浆粉刷400mm宽坡讲搞法共踩步.8、树立金刚刚砂防滑条:凸槽处采与火泥:金刚刚砂=1:2火泥金刚刚砂粉刷10mm下圆弧金刚刚砂防滑条.接底人:接底审批人:被接底人:目录一、机房间室中楼梯及室内楼梯间天坪动工步调及工艺央供; (1)二、自止车坡讲粉刷动工步调及工艺央供; (2)万科乡二期名目部楼梯踩步粉刷施工技术接底舜元修造(集团)有限公司2015年1月。
一、交底标题楼梯踏步抹灰安全技术交底二、交底日期____年____月____日三、工程名称____________________四、交底单位____________________五、交底人____________________六、接收单位____________________七、接收人____________________八、交底提要为确保楼梯踏步抹灰施工过程中的安全,现将楼梯踏步抹灰安全技术交底如下,请全体施工人员认真学习并严格执行。
九、交底内容1. 进入施工现场要求(1)所有施工人员必须佩戴安全帽,禁止穿拖鞋或赤脚进入施工现场。
(2)施工现场严禁吸烟,加强对工人的思想安全教育,防火防盗。
2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保无安全隐患。
(2)高空作业时,必须使用安全带,并检查安全带是否完好。
(3)施工区域设置明显的警示标志,防止无关人员进入。
3. 楼梯踏步抹灰施工安全操作规程(1)施工前,对抹灰材料进行检验,确保材料符合质量要求。
(2)施工人员必须熟悉抹灰工艺流程,掌握操作要领。
(3)施工过程中,严格按照施工方案进行操作,不得擅自改变施工方法。
(4)施工过程中,注意观察施工环境,发现异常情况立即停止施工,并向项目负责人报告。
4. 脚手架安全措施(1)脚手架搭设应符合相关规范要求,确保其稳定性。
(2)脚手架上的施工人员不得超过规定人数,堆放材料不得过于集中。
(3)施工过程中,定期检查脚手架的稳定性,发现隐患及时整改。
5. 机械设备安全措施(1)施工过程中,使用机械设备前,必须进行安全检查,确保设备正常运行。
(2)机械设备操作人员必须持证上岗,严格遵守操作规程。
(3)施工过程中,注意观察机械设备运行状态,发现异常情况立即停机检查。
6. 火灾预防措施(1)施工现场设置消防器材,并确保其完好。
(2)施工人员必须掌握消防器材的使用方法,熟悉火灾逃生路线。
(3)施工现场严禁使用明火,动火作业需办理相关手续。

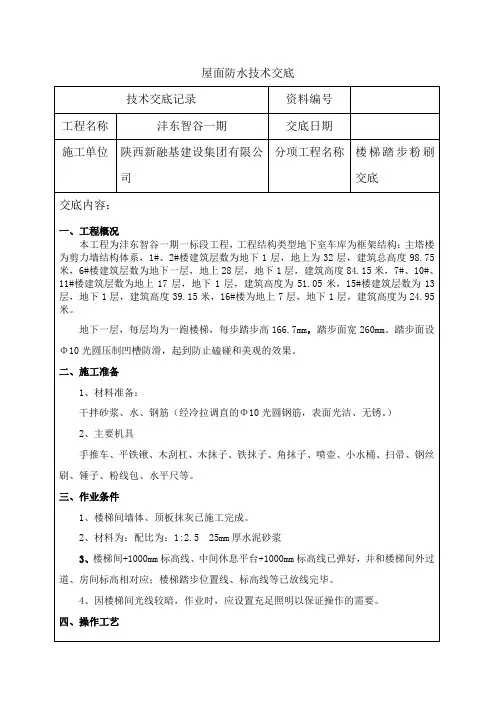

屋面防水技术交底
1、工艺流程:基层清理→洒水湿润→刷素水泥浆→铺干拌砂浆(1:2.5 25mm厚)→找平、压头遍→第二遍压光→压制凹槽防滑槽→第三遍压光→养护;
2、基层清理:先将基层表面的混凝土碎渣、积灰、浮浆、油污及杂物清理干净。
明显凹陷处,应清扫干净后,刷素水泥浆一道(内掺界面剂)后,用干拌砂浆分层抹至标准线;
3、制备砂浆:现场采用成品干拌抹灰砂浆,自动机械搅拌,搅拌时间不少于3min。
采用人工搅拌,必须搅拌均匀,砂浆应随拌随用,拌成后必须在保塑时间内(2h)使用完毕,已硬化的砂浆不可再加水使用;
4、铺抹水泥砂浆(配比1:2.5 25mm厚):灰饼做好后待收水不致塌陷时,即在基层上均匀扫素水泥浆一遍(水灰比0.4~0.5,并掺20%的建筑胶),随扫随铺砂浆(砂浆稠度控制在50mm左右)。
并用砂浆填平。
同时调整压制凹槽位置(见详图),确保位置准确,平整、顺直。
5、找平、压头遍:铺抹水泥砂浆压头遍铺抹水泥砂浆,用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子抹平。
6、(抹梯段时从上往下操作)。
并后退操作待砂浆收水后,随即用铁抹子进行头遍压实至起浆为止。
如砂浆过干,可用喷壶稍微洒水。
7、第二遍压光:在压平头遍之后,砂浆地面凝结至人踩上去有脚印但不下陷时,。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1
编 号

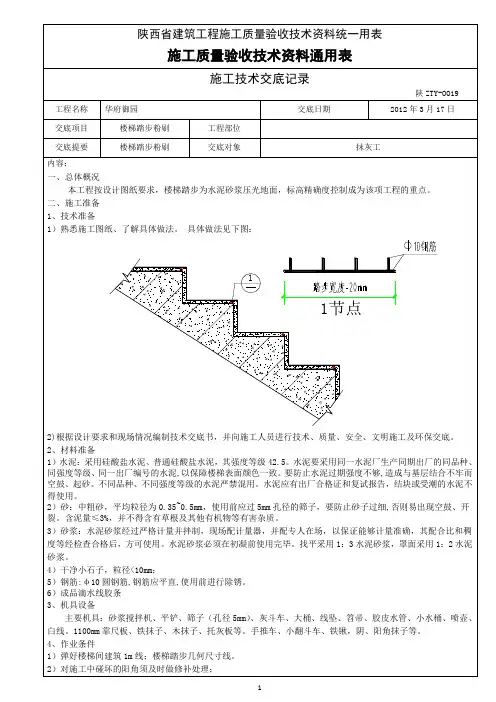

工 程 名 称 *******楼 交底日期 ********
施工单位 ******* 分项工程名称
交底提要

楼梯踏步抹面
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
第3页(共4页)
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
如为水泥砂浆踢脚板,要先抹踢脚板。
有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的踢脚板只抹面层砂浆。
其施工顺序为: l 、 踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。
2、 踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2水泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚板上口用抹子溜直压光。
九、梯板侧面、底面防污染做法
1、楼梯梯板底部应做滴水线(槽)。
滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm 。
在梯段改变方向的部位,滴水线(槽)应连续。
2、
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
万科城二期楼梯踏步粉刷施工技术交底本项目装饰工程按设计要求进行施工,为更完善各分项工程的施工工序及工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规范及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率100%,确保区优质工程,争创“白玉兰优质工程”,各管理人员及班组长必须严格执行。
本工程楼梯踏步粉刷施工技术交底必须严格按照本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作。
编制依据:1、本工程施工蓝图2、建筑工程施工质量验收规范3、建筑工程施工工艺规范4、本工程施工组织设计一、机房间室外楼梯及室内楼梯间粉刷施工程序及工艺要求;1、设置灰饼:踏步面放置水平通顺线制作灰饼,顶层至底层挂通线设置梯段两端及休息平台处设置灰饼,确保楼梯间两侧梯段宽度一致。
设置楼梯水平线及踏步宽度控制线,确保踏步宽度一致。
2、楼梯封挡:施工前对施工楼梯进行封挡,直至粉刷完成后的楼梯养护结束为止。
3、基层清理:面层杂物清理,凿除墙面烂脚及浮浆,用水冲洗湿润。
4、基层处理:用1:1水泥浆扫浆,厚度控制在1mm内,即配合比为:水泥:细砂:水:801胶水=1:1:6:1(搅拌均匀后,待1小时左右再施工)。
5、阳角铜条设置:在楼梯踏步阳角部位黏贴铜条,铜条黏贴保证牢固平整、高低一致。
6、楼梯踏步面15mm厚1:2水泥砂浆铺设:楼梯踏步面采用15mm厚1:2水泥砂浆进行粉刷,随捣随压光,;砂浆分两次进行粉刷,第一层打底找平,第二层用木抹子搓平后,表面撒1:1水泥砂子随打随抹光,应用铁抹子至少进行两次压光,做到平整、压光。
阴阳角通顺,严禁有起砂现象,踏步粉刷至楼梯栏杆边。
7、滴水条、高低条黏贴:踏步批粉、保养完成后,在梯段下部最外边40mm用粘结剂黏贴10*5高低塑料条子,黏贴面为10m宽面。
要求垂直、平直,外口制作老鹰嘴。
楼梯踏步粉刷工程安全交底交底内容:1、施全、防护措施,并应遵照安全技术及劳动保护制度执行。
2、进入施工现场必须按规定戴好安全帽,不得穿拖鞋进入现场,酒后不得进入施工现场,在施工现场严禁打闹。
3、工人定期及进场时进行安全教育,学习各项安全生产规章制度。
4、施工人员必须注意卫生,严禁随地大小便,材料不准乱放。
完工后现场清理干净,做到“工完场清”。
5、施工机械用电必须采用一机一闸一保护。
6、作业前,检查电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固,旋转方向正确。
7、机械操作人员必须戴绝缘手套和穿绝缘鞋,防止漏电伤人。
8、施工的室内照明线路必须使用绝缘导线,采用瓷瓶、瓷(塑料)夹敷设,距地面高度不得小于2.5m。
9、电源线路要悬空移动,应注意避免电源线与地面相摩擦及车辆的辗压。
经常检查电源线的完好情况,发现破损立即进行处理。
10、在光线不足的地方施工时,应采用36V 低压照明设备,地下室照明用电不超过12V。
11、线路架设和灯具安装必须由专业持证电工完成。
12、照明系统中的每一单项回路上,灯具或插座数量不宜超过25个,并应装设熔断电流为15A及15A以下的熔断器保护。
13、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。
14、作业过程中遇有脚手架与建筑物之间拉接,未经主管同意,严禁拆除。
15、注意对机械的噪声控制,白天不应超过85分贝,夜间不应超过55分贝。
16、作业转移时,电动机的电源线应保持有足够的长度和松度,严禁用电源线拖拉振捣器。
17、搅拌司机每天操作前对机械进行例行检查,并对搅拌机进行相应围护;在倾倒水泥、砂石时要文明作业,防止产生粉尘;进料时及时打开喷淋装置;严禁敲击料斗,防止产生噪音;清洗料斗的废水应排入沉淀池。
18、水泥袋等包装物,应回收利用并设置专门场地堆放,及时收集处理。
19、搭设脚手架时,一定要平稳,高低一致,稳固牢靠,防止脚手板间距过大,受力后断裂伤人;。
一、交底编号: XXXX二、工程名称: [填写工程名称]三、交底日期: [填写日期]四、分项名称:楼梯踏步抹灰五、审核人: [填写审核人姓名]六、交底单位: [填写交底单位名称]七、交底人: [填写交底人姓名]八、接收单位: [填写接收单位名称]九、接收人: [填写接收人姓名]十、交底提要:为确保楼梯踏步抹灰施工过程中的安全,提高施工人员的安全意识,特进行安全技术交底。
十一、交底内容:1. 安全教育培训:- 施工前,对参与楼梯踏步抹灰施工的全体人员进行必要的安全教育和技能培训。
- 确保所有施工人员了解并掌握楼梯踏步抹灰施工的安全操作规程。
2. 个人防护用品:- 所有施工人员必须佩戴安全帽、安全带、套袖、手套、风镜等个人防护用品。
- 未经培训或考试不合格者,不得上岗作业。
3. 现场安全检查:- 班组长每日上班前,对作业环境、设施、设备等进行认真检查,发现问题及时解决。
- 作业过程中,对违章操作行为要制止。
4. 施工区域安全措施:- 进入施工现场必须正确佩戴安全帽,系好下颏带。
- 在没有可靠安全防护设施的高处施工时,必须系好安全带。
- 高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料。
5. 楼梯踏步施工安全要点:- 楼梯踏步施工前,应检查脚手架是否牢固,特别是大风及雨后作业,确保脚手架上工具和材料放置稳当。
- 禁止在门窗、暖气片、洗脸池等物件上搭设脚手板。
- 楼梯踏步抹灰时,严禁踩在脚手架的护身栏杆和阳台栏板进行操作。
6. 机械使用安全:- 使用砂浆机、搅拌机等机械时,应有专人操作、维修和保养。
- 电器设备应绝缘良好并接地,做到三级配电、二级保护。
7. 材料堆放安全:- 输浆管各部接口应拧紧牢固,管路摆放顺直,避免折弯。
- 贴面使用预制件、大理石、瓷砖等,应堆放整齐平稳,边用边运。
8. 应急救援措施:- 施工现场应配备必要的应急救援器材和设备。
- 所有施工人员应熟悉应急救援措施和逃生路线。
十二、注意事项:1. 施工人员必须服从领导和安全检查人员的指挥,工作时思想集中,坚守作业岗位。

楼梯粉刷技术交底一、工程概述本次楼梯粉刷工程旨在提升楼梯的美观度和耐久性,为使用者提供更加安全和舒适的环境。
施工范围包括具体的楼梯位置和数量。
二、施工准备1、材料准备选用质量合格的水泥,标号为具体标号。
选用中砂,含泥量不得超过具体比例。
准备好适量的腻子粉、涂料等材料。
2、工具准备配备铲刀、扫帚、毛刷、抹子、靠尺、砂纸等工具。
准备好施工所需的脚手架、吊篮等登高设备,并确保其安全性。
3、基层处理清理楼梯表面的灰尘、杂物、油污等。
对基层表面的凹凸不平处进行修补,铲除疏松的部分。
对于混凝土基层,应进行凿毛处理,以增强附着力。
三、施工工艺流程1、基层处理首先,用扫帚将楼梯表面的浮尘清扫干净。
对于油污较重的部位,使用清洁剂进行清洗。
然后,用铲刀铲除基层表面的疏松层和凸起物,确保基层平整。
对于混凝土基层,使用錾子进行凿毛处理,深度一般为具体深度,凿毛后用清水冲洗干净,并晾干。
2、挂网在基层处理完毕后,对于需要加强的部位,如不同材料交接处、线槽处等,应进行挂网处理。
选用具体规格的钢丝网,用钢钉固定在基层上,网片之间的搭接宽度不得小于具体宽度。
3、冲筋根据楼梯的坡度和设计要求,在楼梯两侧和踏步上进行冲筋。
冲筋材料一般为水泥砂浆,宽度为具体宽度,厚度与粉刷层相同。
冲筋时应使用靠尺和线坠进行垂直度和平整度的控制。
4、抹底层砂浆在冲筋完成后,即可进行底层砂浆的涂抹。
底层砂浆一般为具体配比的水泥砂浆,厚度为具体厚度。
涂抹时应先用抹子将砂浆均匀地涂抹在基层上,然后用刮尺刮平,再用木抹子搓平压实。
底层砂浆应压实抹平,不得有裂缝和空鼓现象。
5、抹面层砂浆底层砂浆干燥后,即可进行面层砂浆的涂抹。
面层砂浆一般为具体配比的水泥砂浆或腻子粉,厚度为具体厚度。
涂抹时应先用抹子将砂浆均匀地涂抹在底层砂浆上,然后用刮尺刮平,再用铁抹子压光。
面层砂浆应表面平整、光滑,颜色均匀一致。
6、涂料施工当面层砂浆干燥后,即可进行涂料施工。
首先,应将基层表面的灰尘、杂物清理干净,然后涂刷一遍底漆。
楼梯粉刷技术交底一、工程概述本工程楼梯粉刷施工旨在提升楼梯的美观度、耐久性和安全性。
楼梯分布于建筑物的_____区域,包括_____段楼梯,总施工面积约为_____平方米。
二、施工准备1、材料准备水泥:选用_____标号的普通硅酸盐水泥,水泥应有出厂合格证及复验报告。
砂:中砂,平均粒径为 035~05mm,使用前应过 5mm 孔径的筛子,含泥量不超过 3%。
界面剂:选用质量合格的界面处理剂。
其他材料:如石灰膏、外加剂等,应符合相关质量标准。
2、工具准备砂浆搅拌机:用于搅拌砂浆。
手推车:运输砂浆和材料。
铁锹、灰桶、托灰板、抹子、靠尺、刮杠等。
3、作业条件准备楼梯间的墙面、顶棚等已完成抹灰施工,并经验收合格。
楼梯栏杆、扶手等已安装完毕,并做好防护措施。
楼梯踏步表面的杂物、灰尘等已清理干净,并提前浇水湿润。
三、施工工艺流程1、基层处理清理楼梯踏步表面的浮浆、杂物等,并用钢丝刷将表面刷毛。
对于表面有油污的部位,应用 10%的火碱水清洗干净,并用清水冲洗干净。
对表面凹凸不平的部位,应先用水泥砂浆进行找平。
2、界面处理在基层表面涂刷一道界面剂,增强基层与抹灰层之间的粘结力。
界面剂涂刷应均匀,不得有漏涂现象。
3、吊垂直、套方、找规矩根据楼梯间的尺寸和设计要求,在楼梯的两端分别吊垂直,并在楼梯的踏步上弹出控制线。
按照控制线,对楼梯踏步进行套方、找规矩,确定抹灰的厚度和尺寸。
4、抹灰饼、冲筋根据控制线和抹灰厚度,在楼梯踏步上抹灰饼,灰饼的间距不宜大于 15m。
在灰饼之间冲筋,冲筋的宽度应与灰饼相同,厚度应与抹灰层相同。
5、抹底层砂浆在基层表面抹一层底层砂浆,厚度约为 5~7mm。
底层砂浆应分层涂抹,每层厚度不宜超过 5mm,并用刮杠刮平,木抹子搓毛。
6、抹面层砂浆在底层砂浆凝固后,抹面层砂浆,厚度约为 5~8mm。
面层砂浆应抹平、压光,不得有裂缝、空鼓等缺陷。
7、养护抹灰完成后,应及时进行养护,养护时间不少于 7 天。
万科城二期楼梯踏步粉刷施工技术交底
本项目装饰工程按设计要求进行施工,为更完善各分项工程的施工工序及工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规范及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率100%,确保区优质工程,争创“白玉兰优质工程”,各管理人员及班组长必须严格执行。
本工程楼梯踏步粉刷施工技术交底必须严格按照本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作。
编制依据:1、本工程施工蓝图
2、建筑工程施工质量验收规范
3、建筑工程施工工艺规范
4、本工程施工组织设计
一、机房间室外楼梯及室内楼梯间粉刷施工程序及工艺要求;
1、设置灰饼:踏步面放置水平通顺线制作灰饼,顶层至底层挂通线设置梯段两端及
休息平台处设置灰饼,确保楼梯间两侧梯段宽度一致。
设置楼梯水平线及踏步宽
度控制线,确保踏步宽度一致。
2、楼梯封挡:施工前对施工楼梯进行封挡,直至粉刷完成后的楼梯养护结束为止。
3、基层清理:面层杂物清理,凿除墙面烂脚及浮浆,用水冲洗湿润。
4、基层处理:用1:1水泥浆扫浆,厚度控制在1mm内,即配合比为:水泥:细砂:
水:801胶水=1:1:6:1(搅拌均匀后,待1小时左右再施工)。
5、阳角铜条设置:在楼梯踏步阳角部位黏贴铜条,铜条黏贴保证牢固平整、高低一
致。
6、楼梯踏步面15mm厚1:2水泥砂浆铺设:
楼梯踏步面采用15mm厚1:2水泥砂浆进行粉刷,随捣随压光,;砂浆分两次进
行粉刷,第一层打底找平,第二层用木抹子搓平后,表面撒1:1水泥砂子随打随
抹光,应用铁抹子至少进行两次压光,做到平整、压光。
阴阳角通顺,严禁有起
砂现象,踏步粉刷至楼梯栏杆边。
7、滴水条、高低条黏贴:
踏步批粉、保养完成后,在梯段下部最外边40mm用粘结剂黏贴10*5高低塑料条
子,黏贴面为10m宽面。
要求垂直、平直,外口制作老鹰嘴。
梯段上部最外边80mm
用粘结剂黏贴止水条,黏贴面为5m宽面。
8、楼梯侧面粉刷;
根据粘贴的滴水条、高低条采用1:2水泥砂浆进行粉刷,砂浆分两次进行粉刷,
第一层打底找平,第二层用木抹子搓平后,表面撒1:1水泥砂子随打随抹光,应
用铁抹子至少进行两次压光,做到平整、压光。
阴阳角通顺,严禁有起砂现象。
二、自行车坡道粉刷施工程序及工艺要求;
1、设置灰饼:踏步面放置水平通顺现制作灰饼,顶层至底层挂通线设置梯段两端及
休息平台处设置灰饼,确保楼梯间两侧梯段宽度一致。
设置楼梯水平线及踏步宽
度控制线,确保踏步宽度一致。
2、楼梯封挡:施工前对施工楼梯进行封挡,直至粉刷完成后的楼梯养护结束为止。
3、基层清理:面层杂物清理,凿除墙面烂脚及浮浆,用水冲洗湿润。
4、基层处理:用1:1水泥浆扫浆,厚度控制在1mm内,即配合比为:水泥:细砂:
水:801胶水=1:1:6:1(搅拌均匀后,待1小时左右再施工)。
5、阳角铜条设置:在楼梯踏步阳角部位黏贴铜条,铜条黏贴保证平整、高低一致。
6、楼梯踏步面15mm厚1:2水泥砂浆铺设:
楼梯踏步面做15mm厚1:2水泥砂浆面层,随捣随压光:清理干净隔夜浇水湿
润,原楼地面必须保持湿润,先用1:1水泥浆完整的刷一遍,厚度控制在1mm内,
且涂刷均匀,水泥砂浆层及时跟上铺设砂浆时直接在阳角处嵌固铜条。
砂浆用木
抹子搓平后,表面撒1:1水泥砂子随打随抹光,应用铁抹子至少进行两次压光,
做到平整、压光。
阴阳角通顺,严禁有起砂现象。
7、两侧400mm宽坡道粉刷:采用1:2水泥砂浆粉刷400mm宽坡道做法同踏步。
8、设置金刚砂防滑条:凹槽处采用水泥:金刚砂=1:2水泥金刚砂粉刷10mm高圆弧
金刚砂防滑条。
交底人:
交底审批人:被交底人:
目录
一、机房间室外楼梯及室内楼梯间地坪施工程序及工艺要求; (1)
二、自行车坡道粉刷施工程序及工艺要求; (2)
万科城二期项目部
楼
梯
踏
步
粉
刷
..
施
工
技
术
交
底
舜元建设(集团)有限公司
2015年1月。
