楼梯踏步施工技术交底
- 格式:doc
- 大小:113.00 KB
- 文档页数:4
楼梯施工技术交底模板制作和楼梯踏步安装一、简介楼梯施工技术交底模板旨在提供楼梯施工过程中的相关技术规范和注意事项,保证楼梯施工的质量和安全,本文将介绍楼梯施工技术交底模板的制作方法以及楼梯踏步的安装步骤和注意事项。
二、楼梯施工技术交底模板制作1. 分析楼梯施工流程: 首先,我们需要了解楼梯施工的整体流程,包括木工工作、混凝土浇筑、栏杆安装等环节。
2. 设计交底模板: 根据楼梯施工流程,制作技术交底模板,包括楼梯施工的各项要求、注意事项、施工顺序等内容。
3. 撰写技术规范: 在模板中撰写楼梯施工的相关技术规范,比如楼梯阶梯的尺寸、安装方法、施工材料的选择等。
4. 引用标准: 在模板中引用相关的标准,确保施工符合国家和行业规范。
5. 调整模板: 根据具体楼梯施工的特点和要求,适当调整模板内容,确保其准确、完整、易于理解。
三、楼梯踏步安装1. 材料准备: 根据相关技术规范和设计要求,准备好楼梯踏步所需的材料,如石材、木材等。
2. 测量和标示: 使用测量工具准确测量楼梯梯级的宽度、长度和高度,并在踏步上进行标示,确保安装的准确性。
3. 准备基座: 根据楼梯踏步的材料和设计要求,准备好相应的基座,如石材踏步需要使用水泥砂浆进行固定。
4. 安装踏步: 将踏步放置在标示位置上,使用水平仪调整并确保水平,然后使用适当的固定方式将踏步与基座牢固地连接。
5. 清理和检查: 所有踏步安装完成后,清理施工现场,并进行检查,确保每个踏步的安装质量和平整度。
6. 后续工作: 根据设计要求,进行楼梯的后期处理和收尾工作,如加装栏杆、喷涂涂料等。
四、安全注意事项1. 安全设施: 在楼梯施工过程中,应设置安全护栏和警示标志,确保工作人员和他人的安全。
2. 工人培训: 所有参与楼梯施工的工人都应接受专业培训,掌握相关安全知识和操作技能。
3. 工具检查: 使用适当的施工工具,并定期检查和维护,以确保其正常工作和安全使用。
4. 材料选择: 选择符合质量标准和安全要求的楼梯踏步材料,避免使用劣质材料导致安全隐患。
一、交底标题楼梯踏步抹灰安全技术交底二、交底日期____年____月____日三、工程名称____________________四、交底单位____________________五、交底人____________________六、接收单位____________________七、接收人____________________八、交底提要为确保楼梯踏步抹灰施工过程中的安全,现将楼梯踏步抹灰安全技术交底如下,请全体施工人员认真学习并严格执行。
九、交底内容1. 进入施工现场要求(1)所有施工人员必须佩戴安全帽,禁止穿拖鞋或赤脚进入施工现场。
(2)施工现场严禁吸烟,加强对工人的思想安全教育,防火防盗。
2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保无安全隐患。
(2)高空作业时,必须使用安全带,并检查安全带是否完好。
(3)施工区域设置明显的警示标志,防止无关人员进入。
3. 楼梯踏步抹灰施工安全操作规程(1)施工前,对抹灰材料进行检验,确保材料符合质量要求。
(2)施工人员必须熟悉抹灰工艺流程,掌握操作要领。
(3)施工过程中,严格按照施工方案进行操作,不得擅自改变施工方法。
(4)施工过程中,注意观察施工环境,发现异常情况立即停止施工,并向项目负责人报告。
4. 脚手架安全措施(1)脚手架搭设应符合相关规范要求,确保其稳定性。
(2)脚手架上的施工人员不得超过规定人数,堆放材料不得过于集中。
(3)施工过程中,定期检查脚手架的稳定性,发现隐患及时整改。
5. 机械设备安全措施(1)施工过程中,使用机械设备前,必须进行安全检查,确保设备正常运行。
(2)机械设备操作人员必须持证上岗,严格遵守操作规程。
(3)施工过程中,注意观察机械设备运行状态,发现异常情况立即停机检查。
6. 火灾预防措施(1)施工现场设置消防器材,并确保其完好。
(2)施工人员必须掌握消防器材的使用方法,熟悉火灾逃生路线。
(3)施工现场严禁使用明火,动火作业需办理相关手续。
工程名称施工单位交底部位日期交底提要:楼梯大石工程的相关材、机具预备、质要求及施工工艺。

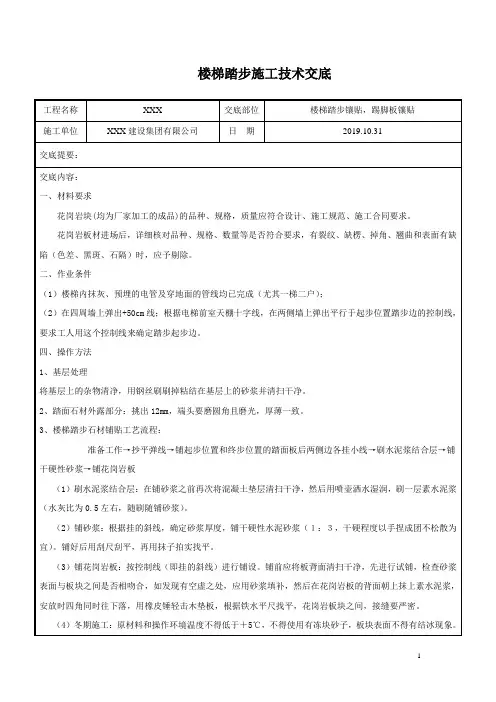

交底内容:楼梯大石施工技术交底一、材要求(1)、花岗石块(均为大石厂加工的成品)的品种、规格、各种异型石材,质应符合设计和施工标准要求。
(2)水:325 号一般硅酸盐水。
(3)砂:中砂或粗砂,含大于3%。
(4)清洗剂:蜡、草酸。
二、主要机具云石机〔刚石圆锯片〕、大桶、水平尺、靠尺板、靠尺、钢卷尺、大杠、中杠、弯角方尺、小线、橡皮锤、4 磅锤、錾子、冲击钻、水舀子、小铁簸箕、浆壶、锤子、小水桶、扫帚、石工用工具、墨斗等。
三、作业条件(1)大石、花岗岩板材进场后,应侧堆放在室内,光面相对,反面垫松木条,并在板下加垫木方,拆箱后具体核对品种、规格、数等是否符合设计要求,有纹、缺楞、掉角、翘曲和外表有缺陷时,应予剔除。
(2)室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;(3)在四周墙上弹出+50cm线和地面放坡线。
(4)选择石材,把一样规格的放在一起,符合要求的进现场修整加工。
(5)依据实际石材尺寸和设计要求,放出石材分块大样。
(6)清扫、潮湿垫层并弹线分格。
(7)冬季施工时操作温低于5℃。
四、操作方法1、构造处在构造施工时,楼梯程同程存在楼梯筒墙面垂直偏差、楼梯段的宽窄误差、楼梯踏步的凹凸匀、工程名称施工单位交底部位日期交底提要:楼梯大石工程的相关材、机具预备、质要求及施工工艺。
休息平台的方正等方面的问题。
因此在装修前必需处完毕。
依据建筑图标高尺寸,在构造基层上弹水平线,找出楼梯第一级踏步起步位置,及最终一级踏步〔休息平台〕的踢面位置,弹出两点连线。
按踏步步数均分。
从各分点做垂线,即为楼梯踢面装饰面层线。
休息平台处,上、下楼梯第一级踏步,踢面应处在同始终线位置。
构造所尺寸满足,应剔除。
依据楼梯栏杆所需的与构造固定的位置,用构造施工时预的钢筋头或焊预埋铁件。
2、基层处将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。

一、交底目的为确保楼梯踏步贴面施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、交底内容1. 施工前准备(1)施工人员应经过专业培训,熟悉楼梯踏步贴面施工工艺和安全操作规程。
(2)施工前,对施工人员进行安全技术交底,确保每位施工人员了解本工程的安全要求。
(3)施工前,检查施工现场安全防护设施,确保符合安全标准。
2. 施工过程中安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工人员严禁酒后作业、疲劳作业,确保施工安全。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
(4)施工过程中,注意高空作业安全,防止物体坠落伤人。
(5)施工人员上下楼梯时,必须握紧扶手,严禁攀登扶手或栏杆。
(6)施工现场严禁吸烟、使用明火,防止火灾事故发生。
3. 施工现场安全防护(1)施工过程中,楼梯踏步两侧应设置安全防护栏杆,栏杆高度不低于1.2米。
(2)楼梯口、电梯口等危险区域应设置安全警示标志,并设置安全防护措施。
(3)施工现场临时用电设备必须符合安全要求,严禁私拉乱接电线。
(4)施工现场材料堆放整齐,不得占用消防通道。
4. 施工现场急救措施(1)施工人员应掌握基本急救知识,如止血、包扎、骨折固定等。
(2)施工现场配备急救箱,并定期检查、补充急救用品。
(3)施工现场应设置紧急疏散通道,确保施工人员能够迅速撤离。
三、施工注意事项1. 施工人员应严格按照施工图纸和施工方案进行操作,确保施工质量。
2. 施工过程中,注意观察施工现场情况,发现安全隐患及时报告并采取措施。
3. 施工结束后,对施工现场进行清理,确保安全。
四、验收标准1. 楼梯踏步贴面平整、牢固,无裂缝、空鼓等现象。
2. 安全防护设施齐全、完好,无安全隐患。
3. 施工现场整洁,无杂物、垃圾。
五、交底人(签名)六、接受交底人(签名)七、交底日期年月日。

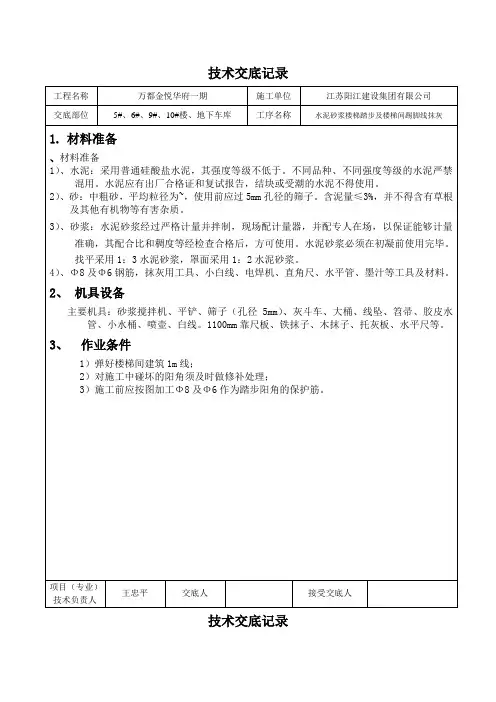

交底内容:技术交底记录一、工程概况简介本工程1、3、9、11、12、13、15#楼高层住宅楼楼梯踏步均为20厚抹灰1 : 3水泥砂浆,平层高处休息平台使用C20细石混凝土压光面。
2、4、14#楼三栋多层楼楼梯均不抹灰,楼梯踏步宽度、高度、梯段宽度等详见设计蓝图,踏步阳角设成品钢护角,踏步平面设金刚砂防滑条,具体详见后附图集05J8/82/1。
本交底只适用于本工程12#楼。
二、施工准备1、主要材料:1)、混凝土米用商品C20细石混凝土;2)、1:3水泥商品砂浆;3)、成品钢护角、金刚砂;2、主要机具1)、手推车、平铁锹、木刮杠、木抹子、铁抹子、角抹子、喷壶、小水桶、扫帚、钢丝刷、锤子、粉线包、水平尺等3、作业条件:1)、将基层清理干净,表面灰浆要铲掉、扫净必须保证基层清理干净;2)、楼梯间墙体抹灰已施工完成;3)、楼梯间+1000mm标高线、中间休息平台+1000mm标高线已弹好,并和楼梯间外合用前室标高相对应;楼梯踏步位置线、标高线等已放线完毕。
4)、依据楼梯踏步位置线、标高线将超出完成面的结构需要剔凿清理剔凿完毕;三、工艺流程1、工艺流程:弹控制线T基层清理T刷素水泥浆T休息平台细石砼找平T养护T洒水润湿T刷素水泥浆T铺抹水泥砂浆压头遍T制作、安装护角钢筋T第二遍压光T第三遍压光T养护四、施工工艺1、测量放线:依据设计蓝图和室内建筑标高1米线测量出楼梯踏步位置线、标高线等;2、基层清理:先将基层表面的混凝土碎渣、积灰、浮浆、油污及杂物清理干净。
明显凹陷处,应清扫干净后,刷素水泥浆一道(内掺水泥重量10%的108胶)后,用干拌砂浆分层抹至标准线;2、刷素水泥浆:在清扫湿润后的基层表面,刷一遍水灰比为0。
5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺细石砼、水泥砂浆,防止出现风干现象;3、细石砼找平:平层间的休息平台先使用30厚细石混凝土进行找平,细石混凝土强度等级标号为C20,找平层表面要求拉毛,然后使用20厚1:3水泥砂浆抹面压光,层间休息平台压光成活面上平标高为建筑标高1米线下反1030mm;层间休息平台与前室防火门处在施工时以休息平台向门内进50mm (墙体外侧),待防火门安装完毕后再进行修补完活;4、养护:平层间的休息平台细石找平层完成后,需进行养护,养护期间要求对楼道进行封闭,不允许上人、上重物;5、洒水湿润:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿;洒水时要实量严禁将水撒在石膏墙面上;工程名称清水港湾一期住宅项目交底部位施工单位湖北远大建设集团有限公司交底内容: 交底日期技术交底记录6、刷素水泥浆:在清扫湿润后的找平层表面,刷一遍水灰比为0。
一、交底编号: XXXX二、工程名称: [填写工程名称]三、交底日期: [填写日期]四、分项名称:楼梯踏步抹灰五、审核人: [填写审核人姓名]六、交底单位: [填写交底单位名称]七、交底人: [填写交底人姓名]八、接收单位: [填写接收单位名称]九、接收人: [填写接收人姓名]十、交底提要:为确保楼梯踏步抹灰施工过程中的安全,提高施工人员的安全意识,特进行安全技术交底。
十一、交底内容:1. 安全教育培训:- 施工前,对参与楼梯踏步抹灰施工的全体人员进行必要的安全教育和技能培训。
- 确保所有施工人员了解并掌握楼梯踏步抹灰施工的安全操作规程。
2. 个人防护用品:- 所有施工人员必须佩戴安全帽、安全带、套袖、手套、风镜等个人防护用品。
- 未经培训或考试不合格者,不得上岗作业。
3. 现场安全检查:- 班组长每日上班前,对作业环境、设施、设备等进行认真检查,发现问题及时解决。
- 作业过程中,对违章操作行为要制止。
4. 施工区域安全措施:- 进入施工现场必须正确佩戴安全帽,系好下颏带。
- 在没有可靠安全防护设施的高处施工时,必须系好安全带。
- 高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料。
5. 楼梯踏步施工安全要点:- 楼梯踏步施工前,应检查脚手架是否牢固,特别是大风及雨后作业,确保脚手架上工具和材料放置稳当。
- 禁止在门窗、暖气片、洗脸池等物件上搭设脚手板。
- 楼梯踏步抹灰时,严禁踩在脚手架的护身栏杆和阳台栏板进行操作。
6. 机械使用安全:- 使用砂浆机、搅拌机等机械时,应有专人操作、维修和保养。
- 电器设备应绝缘良好并接地,做到三级配电、二级保护。
7. 材料堆放安全:- 输浆管各部接口应拧紧牢固,管路摆放顺直,避免折弯。
- 贴面使用预制件、大理石、瓷砖等,应堆放整齐平稳,边用边运。
8. 应急救援措施:- 施工现场应配备必要的应急救援器材和设备。
- 所有施工人员应熟悉应急救援措施和逃生路线。
十二、注意事项:1. 施工人员必须服从领导和安全检查人员的指挥,工作时思想集中,坚守作业岗位。
工程名称升龙城B区8#楼分部工程装饰装修
分项工程名称楼梯踏步水泥砂浆面层施工要点
交底内容:
一、总体概况
本工程按设计图纸要求,楼梯踏步为水泥砂浆压光地面,本工程每层楼梯踏步呈剪刀型设计,每跑为单层层高2900mm,标高精确度控制成为该项工程的重点。
二、楼梯间地面做法
(1)20mm厚1:2水泥砂浆压光面层,踏步为A8钢筋护角。
(2)素水泥浆结合层一遍
(3)钢筋砼楼板
三、施工准备
1、技术准备
1)熟悉施工图纸、了解具体做法。
具体做法见下图:
2)根据设计要求和现场情况编制技术交底书,并向施工人员进行技术、质量、安全、文明施工及环保交底。
2、材料准备
1)水泥:采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不低于。
不同品种、不同强度等级的水泥严禁混用。
水泥应有出厂合格证和复试报告,结块或受潮的水泥不得使用。
2)砂:中粗砂,平均粒径为~,使用前应过5mm孔径的筛子。
含泥量≤3%,并不得含有草根及其他有机物等有害杂质。
3)砂浆:水泥砂浆经过严格计量并拌制,现场配计量器,并配专人在场,以保证能够计量准确,其配合比和稠度等经检查合格后,方可使用。
水泥砂浆必须在初凝前使用完毕。
踏步采用1:2水泥砂浆。
1
1节点8钢筋6钢筋
交底人项目接受人交底日期班组接受人
1
工程名称升龙城B区8#楼分部工程装饰装修
分项工程名称楼梯踏步水泥砂浆面层施工要点
交底内容:
3、机具设备
主要机具:砂浆搅拌机、平铲、筛子(孔径5mm)、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线。
1100mm靠尺板、铁抹子、木抹子、托灰板等。
4、作业条件
1)弹好楼梯间建筑1m线;
2)对施工中碰坏的阳角须及时做修补处理;
3)施工前应按上图加工1Φ8为踏步阳角的保护。
四、施工工艺
放线→基底清理→地面扫浆→水泥砂浆打底找平→安放钢筋→收面、压光→养护
五、主要施工要点
1、放线
根据楼层和休息平台(或下一楼层)面层标高在楼梯侧面墙上弹出一条斜线,然后在休息平台(或下一层楼层)的楼梯起跑处的侧面墙上弹出一条垂直线,再根据两面层的标高差除以本楼梯段的踏步数(精确到毫米),平均分配标到这条垂线上,每个标点与斜线的水平相交点即为每个踏步水平标高和竖直位置的交点。
根据这个交点向下、向内分别弹出垂直和水平线,形成的锯齿线即为每个踏步的面层位置控制线。
2、基底清理
砼基层表面的灰尘、砼碎渣、主体施工遗留的浮浆等应清理干净。
抹砂浆前一天浇水湿润,表面积水应予排除。
3、水泥砂浆打底找平
地面洒水扫浆后,根据上下楼层1m线,确定每个踏步的抹灰厚度,抹灰时应先薄薄地刮一层,接着分层找平再用1100靠尺垂直、水平刮找一遍,用木抹子搓毛。
找平打底灰的顺序为:先做踏步立面,安置阳角钢筋,再做踏步平面,后做侧面,依次顺序做完整个楼梯段的打底找平工序,抹灰后应及时将散落的砂浆清理干净。
4、罩面水泥砂浆面层
当底灰六、七成干时,对水泥砂浆面进行抹压收光。
抹压的顺序为:先踏步立面,再踏步平面,按先上后下顺序逐个进行,赶光压实。
完成后及时养护,并将楼梯防护封闭做好成品保护。
每踏步阳角处低于阴角2mm防止在阴角处积水。
六、质量要求
1、抹灰层之间及抹灰层与集体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂纹等缺陷。
2、楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm;楼梯踏步的齿角应整齐。
3、面层表面坡度应符合要求,不得有倒积水现象;
4、面层完工24小时后进行湿润状况下的养护,时间不得少于7天;
5、其它检查项目必须符合GB50209-2002中的规定;
6、休息平台与合用前室地砖交界处,面砖侧面用1:2水泥砂浆将缝隙填实压光做成直角。
六、成品保护措施
楼梯踏步抹好后要封闭养护,撤除养护后宜用木板或角钢制做楼梯阳角保护装置,防止磕碰、缺楞掉角。
交底人项目接受人
2
交底日期班组接受人
技术交底记录
工程名称升龙城B区8#楼分部工程装饰装修
分项工程名称楼梯踏步水泥砂浆面层施工要点
交底内容:
七、文明施工及安全环保措施
1、施工前应制定有效的安全、防护措施,并应遵照安全技术及劳动保护制度执行。
2、施工机械用电必须采用一机一闸一保护。
3、作业前,检查电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固,旋转方向正确。
4、机械操作人员必须戴绝缘手套和穿绝缘鞋,防止漏电伤人。
5、工的室内照明线路必须使用绝缘导线,采用瓷瓶、瓷(塑料)夹敷设,距地面高度不得小于2.5m。
6、电源线路要悬空移动,应注意避免电源线与地面相摩擦及车辆的辗压。
经常检查电源线的完好情况,发现破损立即进行处理。
7、在光线不足的地方施工时,应采用36V低压照明设备,地下室照明用电不超过12V。
8、架设和灯具安装必须由专业持证电工完成。
9、系统中的每一单项回路上,灯具或插座数量不宜超过25个,并应装设熔断电流为15A及15A以下的熔断器保护。
10、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。
11、注意对机械的噪声控制,白天不应超过85分贝,夜间不应超过55分贝。
12、作业转移时,电动机的电源线应保持有足够的长度和松度,严禁用电源线拖拉振捣器。
13、搅拌司机每天操作前对机械进行例行检查,并对搅拌机进行相应围护;在倾倒水泥、砂石时要文明作业,防止产生粉尘;进料时及时打开喷淋装置;严禁敲击料斗,防止产生噪音;清洗料斗的废水应排入沉淀池。
14、水泥袋等包装物,应回收利用并设置专门场地堆放,及时收集处理。
交底人项目接受人
3
交底日期班组接受人4。
