地下车库顶板防水技术交底
- 格式:docx
- 大小:28.37 KB
- 文档页数:5

版住宅楼车库顶板排水板施工技术交底记录本次施工交底记录,主要介绍版住宅楼车库顶板排水板的施工技术。
车库顶板排水板是防水系统的重要组成部分,确保车库顶板排水正常,防止积水,保障建筑结构的安全。
以下为具体内容:1.施工前准备:a.根据设计图纸和要求,检查车库顶板结构是否符合要求,确认混凝土质量合格。
b.清理车库顶板表面的灰尘、杂物等,确保基面平整、干燥。
c.准备好所需的材料和施工工具,如排水板、建筑胶、水泥、砂浆等。
2.排水板的安装:a.根据设计要求,确定排水板的位置和安装方式。
b.清理车库顶板表面,涂抹适量的建筑胶。
c.将排水板逐一放置在顶板上,并用橡皮锤轻轻敲实。
d.排水板之间的接缝要缝补紧密,避免渗水。
3.排水板与地漏的连接:a.排水板与地漏之间要设置防水胶条,确保连接处密封。
b.使用胶枪将防水胶条均匀地涂抹在排水板与地漏连接处。
c.确保防水胶条紧密贴合,排除气泡和松动现象。
4.排水板的倾斜:a.根据设计要求和车库顶板的情况,确定排水板的倾斜方向和角度。
b.使用水平仪或水管检测排水板的倾斜度,确保排水能力良好。
c.在安装排水板之前,可以在顶板上标出倾斜线,以便安装时参照。
5.排水板与防水层的连接:a.在排水板的边缘位置,涂抹一层防水涂料,使其与排水板连接紧密。
b.使用钢筋网或纤维网,将防水层与排水板连接并固定住。
c.涂抹第二层防水涂料,确保接头无缝隙、牢固可靠。
6.完善施工细节:a.检查排水板表面是否平整,不存在明显的缺陷和破损。
b.排水板与槽、水口等的连接处要紧密,无渗水现象。
c.收尾工作时,及时清理施工现场,保持车库干净整洁。
以上是版住宅楼车库顶板排水板施工技术交底的记录。
在施工过程中,务必按照相关规范和要求进行操作,确保施工质量和安全。
同时,在施工完成后,要进行检查和验收,确保排水板性能良好,能够正常排水。

1、施工准备:1.1、材料准备:1.1.1、卷材:3厚高聚物弹性改性沥青(PY-2型聚氨酯)防水卷材、4mm厚化学阻根耐穿刺防水卷材1.1.2、基层处理剂(冷底子油):采用再生橡胶改性沥青的汽油溶液为基层处理剂1.1.3、接缝密封材料:采用橡胶沥青嵌缝膏,用于立面防水卷材收头密封。
1.1.4、辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗和热熔施工时汽油喷灯的燃料。
1.1.5、防水材料的技术性能应符合国家或行业产品标准一等品以上的质量要求。
1.2、工机具准备:高压吹风机、扫帚、汽油喷灯、小平铲、滚动刷、铁桶、压子、手持压滚、剪刀、皮卷尺、钢卷尺、小线绳、彩色粉、粉笔、灭火器1.3、施工条件:1.3.1、车库顶板施工完毕,混凝土原浆收光,经养护后干燥(含水率不大于9%)、平整、牢固,无空鼓开裂、不起砂。
阴阳角处抹成半径50mm的圆弧形(用PVC管抹)。
1.3.2、涂冷底子油前,将基层表面浮灰、垃圾等其它杂物清理干净。
1.3.3、施工用料均为易燃,应准备好相应的消防器材。

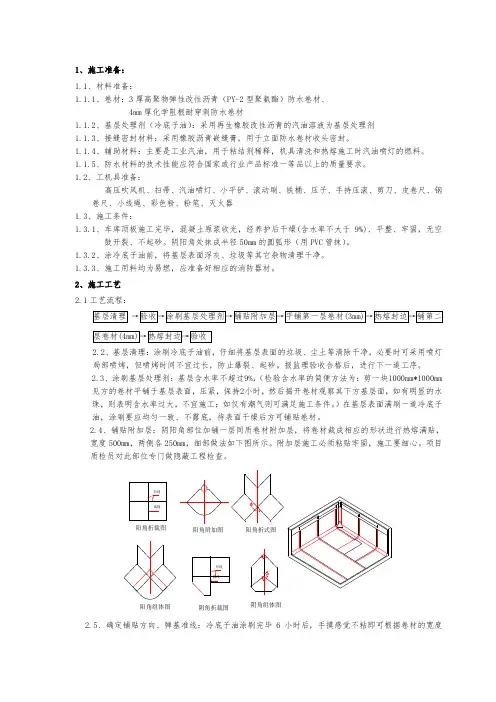

2、施工工艺2.1工艺流程:2.2、基层清理:涂刷冷底子油前,仔细将基层表面的垃圾、尘土等清除干净,必要时可采用喷灯局部喷烤,但喷烤时间不宜过长,防止爆裂、起砂。
报监理验收合格后,进行下一道工序。
2.3、涂刷基层处理剂:基层含水率不超过9%,(检验含水率的简便方法为:剪一块1000mm*1000mm见方的卷材平铺于基层表面,压紧,保持2小时,然后揭开卷材观察其下方基层面,如有明显的水珠,则表明含水率过大,不宜施工;如仅有潮气则可满足施工条件。
)在基层表面满刷一道冷底子油,涂刷要应均匀一致、不露底,待表面干燥后方可铺贴卷材。
2.4、铺贴附加层:阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度500mm,两侧各250mm,细部做法如下图所示。
附加层施工必须粘贴牢固,施工要细心。
项目质检员对此部位专门做隐蔽工程检查。

陕西省建筑工程施工质量验收技术资料统一用表之阿布丰王创作时间:二O二一年七月二十九日施工质量验收技术资料通用表施工技术交底记录陕ZTY-0019工程名称芊域溪源南区地下车库交底日期2014年10月18日技术交底项目车库顶板细石砼防水呵护层工程部位车库顶板交底提要严格规范要求施工交底对象及人数砼施工人员12人设计要求:根据设计变更单,车库顶板防水呵护层设计为70厚C20细石混凝土,内配4@100的双向钢筋网片,设20mm分隔缝,缝间距≤6000x6000(分隔缝内钢筋必需断开),缝内嵌PVC防水油膏;交底内容:1.资料要求使用的混凝土采纳C20细石砼,由陕西新石基商品混凝土公司提供,在使用前6小时通知商混厂家供应单元使用计划,包括混凝土量、砼标号及使用部位等.2.主要机具一般应配备:铁刮板、振动棒、2m靠尺、铁滚子、木抹子、铁锹、砼面磨光机、砼切割机、高压照明灯等设备.3、作业条件:1)、顶板防水卷材已铺贴完,闭水试验检查合格;2)、防水隔离层已全部按要求铺设到位;4、把持工艺工艺流程:基层清理→贴灰饼→浇灌混凝土→安排钢筋网片→抹面收光→砼养护→切割分隔缝→油膏嵌缝(1)基层清理:对防水隔离层概况的灰尘、砂浆块、建筑垃圾等杂物应清理干净.(2)贴灰饼冲筋,在作业面每隔4米,根据排水坡向标高控制线做出灰饼,随后铺设细石混凝土.(3)浇筑细石混凝土:细石混凝土的强度按设计要求C20,坍落度应不年夜于14cm,并要求每500㎡制作一组试块.(4)铺设混凝土前先在基层上洒水湿润,然后从一端开始铺设,根据现场实际情况,按每天完成的工程量采纳分区段进行浇筑,各区段按规定留好施工缝,细石混凝土摊铺后用长刮杠刮平,振动棒振捣密实,对概况塌陷处应及时用铺平,再用长刮杠刮一次,然后用木抹子搓平.(5)抹压,当面层开始凝结,面层上有脚印但不下陷时,用铁抹子进行抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平,此时抹压要用力稍年夜,将抹子纹抹平压光,压光的时间应控制在终凝前完成.(6)养护,砼找坡层浇筑完后24h后,应及时养护,以后每天洒水两次,至少连续养护3d后,方能上人.(7)切分隔缝,砼养护完后,根据现场情况,用墨线弹出分隔缝位置,然后用砼切割机进行切缝,要到达接缝平直,宽度一致.5- 3.18 陕西省建设工程质量平安监督总站编印。
