隧道洞身开挖评定表数据填写隧道洞身开挖评定表是用来记录和评估隧道洞身开挖过程中的各项数据的工具。
它旨在提供一个清晰的记录和评估工具,以确保开挖工作的顺利进行和质量控制。
下面将详细介绍隧道洞身开挖评定表数据填写的内容和步骤。
隧道洞身开挖评定表的数据填写主要包括以下几个方面的内容:开挖日期、开挖位置、施工单位、监理单位、开挖断面尺寸、洞口坡度、洞内高程等等。
下面将详细介绍每个方面的填写内容。
1.开挖日期:填写开挖工作开始的日期。
这个数据将用于记录和追踪开挖作业的进度和持续时间。
2.开挖位置:填写隧道的具体位置信息,如隧道名称、桩号等。
这个数据将用于准确记录和定位开挖工作的区域。
3.施工单位:填写进行开挖工作的承包商或施工单位的名称。
这个数据将用于追踪和识别开挖工作的责任单位。
4.监理单位:填写负责监督和检查开挖工作的单位的名称。
这个数据将用于追踪和评估监理工作的质量和效果。
5.开挖断面尺寸:填写开挖工作的断面尺寸,包括高度、宽度、半径等。
这个数据将用于评估开挖工作的准确度和合理性。
6.洞口坡度:填写洞口的倾斜程度,即洞口的倾斜度或坡度的百分比。
这个数据将用于评估洞口的施工质量和安全性。
7.洞内高程:填写开挖工作中所测量和记录的洞内地面的高程数据。
这个数据将用于评估开挖工作的准确度和地形的变化。
在填写隧道洞身开挖评定表时,需要按照以下步骤进行:1.首先,准备好填写表格所需的基本信息,包括开挖日期、开挖位置、施工单位和监理单位等。
可以事先准备好一个表格模板,方便填写和使用。
2.其次,根据实际开挖工作的情况,填写开挖断面尺寸,包括洞高、洞宽和洞半径等。
确保这些数据的准确性和一致性。
3.然后,填写洞口坡度的数据。
根据实际情况,测量洞口的倾斜程度,并将其转换为百分比形式进行填写。
4.接下来,填写洞内高程的数据。
根据实际情况,测量洞内地面的高程,并将其准确记录在表格中。
5.最后,检查和核对填写的数据是否准确和完整。
隧道工程现场施工原始记录(全套资料表格)项目名称:道真至瓮安高速公路隧道超前导洞开挖工程原始记录承包单位。
监理单位。

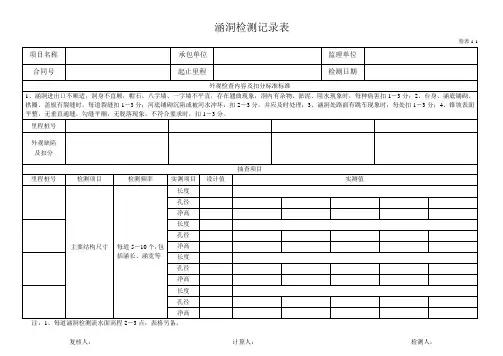

序号桩号及部位检测项目检验方法规定值或允许偏差实测数据平均值(mm)最大值(mm)施工时间检验时间自检监理备注1 拱部Ⅰ,Ⅱ类围岩 1超挖Ⅲ~Ⅴ类围岩宽度每侧全宽边墙、墙角、仰拱连接处(mm)欠挖 20m用尺量1个 20m用尺量,每侧1处 +100,- +200,- +30 100 150 100 200 100 2002 Ⅵ类围岩这是道真至瓮安高速公路隧道超前导洞开挖工程的原始记录。
在进行开挖前,必须先探明隧道的工程地质和水文地质情况。
施工过程中,必须严格控制欠挖,侧墙、墙角和以上部分严禁欠挖。
为确保安全可靠,临时支护部分可以用来控制欠挖量。
开挖轮廓要留支撑沉落量及变形量,以防止出现净空不够的情况。
导洞开挖时,必须清除大浮石,并按设计要求及时进行导洞临时或永久锚喷支护。
项目名称:道真至瓮安高速公路隧道超前支护施工原始记录承包单位。
监理单位。
桩号及部位开挖方法进尺桩号开挖轮廓线超前支护施工时间这是道真至瓮安高速公路隧道超前支护施工的原始记录。
在施工过程中,我们按照设计要求进行开挖,并进行了超前支护。
我们记录了开挖的桩号及部位、进尺桩号、开挖轮廓线、超前支护的设计和实际情况以及施工时间。
项目名称:道真至瓮安高速公路隧道开挖断面施工原始记录承包单位。
监理单位。
桩号及部位检验项目项次实测数据这是道真至瓮安高速公路隧道开挖断面施工的原始记录。
我们记录了不同桩号及部位的检验项目和实测数据。
施工记录:贵州公路建设项目道真至瓮安高速公路隧道现场监控量测施工原始记录(一)承包单位:监理单位:隧道名称:埋设日期:量测项目:开挖日期:测点里程:初读数时间:记录时间:年月日时量测值计算值测点号纪要年月日时年月日时年月日时年月日时年月日时年月日时年月日时年月日时年月日时备注施工现场技术负责人:量测:计算:复核:监理员:日期:贵州公路建设项目道真至瓮安高速公路隧道现场监控量测施工原始记录(二)承包单位:监理单位:桩号:距洞口距离:量测断面编号:相对量测时间观测值温度修正相对第上一间隔收敛修正后观一次收温测线测ⅠⅡ平均值值测值敛值次收时间速度度点编号年月日时敛值mmmmmmmmmmmmmmmmmmdmm/d 备注量测初始值应在开挖后2小时读出。
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
施工过程“三检”记录表工程名称:永庆一号隧道编号:MHTJ-30-SGGCSJJL-
精品文档word文档可以编辑!谢谢下载!。
隧道洞身开挖评定表数据填写

摘要:
一、隧道洞身开挖评定表的概述
二、隧道洞身开挖评定表的数据填写
1.数据填写的准备工作
2.数据填写的具体步骤
3.数据填写中需要注意的问题
三、数据填写对于隧道洞身开挖的重要性
正文:
隧道洞身开挖评定表是隧道工程中一个重要的表格,用于记录隧道洞身开挖过程中的各种数据和信息,包括地质情况、开挖断面、支护情况等。
这些数据对于隧道工程的施工和管理具有重要意义。
在填写隧道洞身开挖评定表数据时,需要进行以下几个步骤:
首先,进行数据填写的准备工作。
这一步骤包括熟悉隧道工程的情况,了解评定表的各项内容和要求,以及准备好相关的工具和资料。
其次,进行数据填写的具体步骤。
这一步骤包括按照评定表的要求,填写各种数据和信息,如地质情况、开挖断面、支护情况等。
在填写过程中,需要注意数据的准确性和完整性,以确保评定表的准确性和可靠性。
最后,需要注意数据填写中的一些问题。
例如,填写数据时应遵循规范和标准,保证数据的一致性和可比性;同时,应保护好评定表,防止数据泄露或丢失。
总的来说,隧道洞身开挖评定表数据填写对于隧道洞身开挖的质量和安全具有重要意义。
四川省雅安至康定高速公路工程项目施工自检地道洞身开挖现场质量查验表承包单位:中铁二十局第二工程有限企业合同号:C14监理单位:北京交科工程咨询有限企业编号:检表工程名称K75+717~K76+279 前碉 2 号地道右线施工日期年月日K76+259~K76+279 洞身开挖( Z5j)桩号及工程部位查验日期年月日基1、不良地质段开挖前应做好预加固、预付护。
2、目前面地质出现变化迹象或靠近围岩分界限时,一定用地质雷达、超前小导坑、超前探孔等方法先探明地道的工程地质和水文地质状况,方可进行开挖。
3、应严格控制欠挖。
当石质坚硬完好且岩石抗压强度大于30Mpa并确认不影响衬砌结构稳固和强度时,同意岩石个本1m2不大于2)凸入衬砌断面,锚喷支护时凸入不大于30mm,衬砌时不大于 50mm,拱脚、墙别凸出部分(每要脚以上 1m内禁止欠挖。
求4、开挖轮廓要预留支撑沉落量及变形量,并利用量测反应信息实时调整。
5、地道爆破开挖时应严格控制爆破震动。
6、洞身开挖在消除浮石后应实时进行初喷支护。

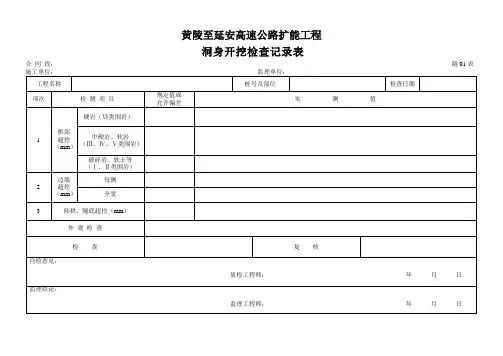

规定值或允检查项目实测值或误差值检查方法及频次许偏差破裂岩、土均匀 100,最(Ⅰ、Ⅱ类大 150/围岩)拱部中硬岩、软水平仪或断面仪:每 20m一个断均匀 150,最超挖岩(Ⅲ、 IV 、面大 250(mm)Ⅴ类围岩)硬岩(Ⅵ类均匀 100,最围岩)大 200/边墙每侧+100, -0超挖尺量:每 20m检查 1 处(mm)全宽+200, -0均匀 100,最仰拱、隧底超挖( mm)/水平仪:每20m检查 3 处大 250检查人建议:质检负责人建议:四川省雅安至康定高速公路工程项目洞身开挖分项工程重点工序交验单承包单位:中铁二十局第二工程有限企业合同号:C14监理单位:北京交科工程咨询有限企业编号:监表: 46K75+717~K76+279 前碉 2 号地道右线工程名称K76+259~K76+279施工日期年月日洞身开挖( Z5j )桩号及工程部位检验日期年月日规定值或允检查项目实测值或实测误差值检查方法及频率许偏差拱部超挖 (mm)均匀 150,水平仪或断面仪:每 20m一中硬岩、软岩(Ⅲ、IV 、个断面Ⅴ类围岩)最大 250附件:1、工序检测记录或报告;2、其余有关资料。
四川省雅安至康定高速公路工程项目
隧道洞身开挖现场质量检验表
承包单位:中铁二十局第二工程有限公司合同号:C14
监理单位:北京交科工程咨询有限公司编号:
检表10.6.2
四川省雅安至康定高速公路工程项目
洞身开挖分项工程关键工序交验单
承包单位:中铁二十局第二工程有限公司合同号:C14监理单位:北京交科工程咨询有限公司编号:
监表:46
四川省雅安至康定高速公路工程项目
隧道开挖地质调查原始记录表
承包单位:中铁二十局第二工程有限公司合同号:C14 监理单位:北京交科工程咨询有限公司编号:
施工单位检查人:日期:专业监理工程师:日期备注:岩性指标栏岩石力学强度指标必要时做
四川省雅安至康定高速公路工程项目
隧道洞身开挖自检表
承包单位:中铁二十局第二工程有限公司合同号:C14
监理单位:北京交科工程咨询有限公司编号:
隧道记录
四川省雅安至康定高速公路工程项目
隧道边樯基础检查记录表
承包单位:中铁二十局第二工程有限公司合同号:C14监理单位:北京交科工程咨询有限公司编号:
水准测量记录表
承包单位:中铁二十局第二工程有限公司合同号:C14监理单位:北京交科工程咨询有限公司编号:
工程名称: ZK78+240~ZK80+658大柏牛隧道左线ZK80+610~ZK80+658洞身开挖(Z5j)
工程部位: 检测日期:
四川省雅安至康定高速公路工程项目
全站仪平面位置检测表
承包单位:中铁二十局第二工程有限公司合同号:C14 监理单位:北京交科工程咨询有限公司编号:
工程名称: K75+717~K76+279前碉2号隧道右线K76+264~K76+279洞身开挖(Z5j)桩号及工程部位:日期:。
