渝(北)广(安)高速公路(重庆段)土建二标工程YG/TJ-2桥(涵)台背回填专项施工方案批准:审核:校核:编制:中国水电建设集团路桥工程有限公司渝广高速公路总承包部二○一三年六月目录一、编制依据 (1)二、工程概况 (1)2.1工程概况 (1)2.2主要工程量 (1)三、施工组织方案 (3)3.1施工组织机构设置 (3)五、桥(涵)台背路基施工 (4)5.1施工方案 (4)5.2施工工艺流程 (5)5.3施工方法 (6)六、施工计划 (11)七、资源配置 (11)1、人力资源配置 (11)2、主要材料配置 (12)3、主要设备配置 (12)4、技术准备 (13)六、质量保证体系及控制措施 (13)1、质量保证体系及措施 (13)2、质量控制措施 (14)七、安全保证体系及措施 (19)1、建立安全保证体系 (19)2、安全保证措施 (20)八、环境保护及文明施工 (21)1、环境保护 (21)2、文明施工 (22)桥(涵)台背回填专项施工方案一、编制依据本方案编制依据重庆渝北至四川广安高速公路(重庆段)两阶段施工图设计、《重庆市高速公路施工标准化指南(试行)》、《公路路基施工技术规范》(JTG∕T F10-2006)、《公路桥工程质量检验评定标准》(JTG F80-2004)、本项目的合同、招投标文件、设计图纸等。
二、工程概况2.1工程概况本合同段为重庆渝北至四川广安高速公路(重庆段)土建工程第2合同段,起讫里程为主线K22+500~K34+538.626,全长12.038公里,本项目按重庆市三环高速以内采用设计速度100km/h,双向六车道高速公路,路基宽度33.5m的技术标准,三环高速以外采用设计速度80km/h,双向四车道高速公路,路基宽度24.5m的技术标准建设。
本合同段挖方共计145.6万方,填方73.7万方,弃方42.4万方。
路堤边坡高度小于8m时,边坡点处不设平台,边坡采用1:1.5;填土高度大于8m时,上部边坡采用1:1.5,下部边坡采用1:1.75。
渝(北)广(安)高速公路(重庆段)土建二标工程YG/TJ-2桥(涵)台背回填专项施工方案批准:审核:校核:编制:中国水电建设集团路桥工程有限公司渝广高速公路总承包部二○一三年六月目录一、编制依据...................................................................................................................1、质量保证体系及措施............................................................................................桥(涵)台背回填一、编制依据本方案编制依据重庆渝北至四川广安高速公路(重庆段)两阶段施工图设计、《重庆市高速公路施工标准化指南(试行)》、《公路路基施工技术规范》(JTG∕T F10-2006)、《公路桥工程质量检验评定标准》(JTG F80-2004)、本项目的合同、招投标文件、设计图纸等。
二、工程概况2.1工程概况本合同段为重庆渝北至四川广安高速公路(重庆段)土建工程第2合同段,起讫里程为主线K22+500~K34+538.626,全长12.038公里,本项目按重庆市三环高速以内采用设计速度100km/h,双向六车道高速公路,路基宽度33.5m的技术标准,三环高速以外采用设计速度80km/h,双向四车道高速公路,路基宽度24.5m的技术标准建设。
本合同段挖方共计145.6万方,填方73.7万方,弃方42.4万方。
路堤边坡高度小于8m时,边坡点处不设平台,边坡采用1:1.5;填土高度大于8m时,上部边坡采用1:1.5,下部边坡采用1:1.75。
本标段路基桥头(涵背)处理共有43处;处理长度2m,最小处理高度1.2m,最大处理高度9.6m。
2.2主要工程量本段路线有多处桥台、涵背等结构物,为控制桥(涵)台背两侧填土的不均匀沉降,路堤与桥(涵)台背连接处设置过渡段,进行路基加固措施。
分项工程质量检验评定表
分项工程名称:台背回填所属分部工程名称:涵洞工程所属单位工程:路基工程
工程部位:施工单位:江夏路桥公司监理单位:咸宁鸿泰公路工程咨询监理有限公司(桩号、墩台号、孔号)
检验负责人:检测:记录: 复核:日期:
压实度检验报告
编号:S—001—□□□—□□□□
试验:复核:审核:
压实度检测记录表(灌砂法)
施工单位合同号
天气土场位置
距路基顶面设计标高最大干容重(g/cm3)
锥体砂重(g)最佳含水量(%)
检测范围砂单位重(g/cm3)
检查日期编号:S—004—□□□—□□□□
试验:记录(计算):复核:
分项工程现场抽查记录表
施工单位:江西路桥公司合同号:三
监理单位:咸宁鸿泰公路工程咨询监理有限公司编号:JJ-001-□□□-□□□□
检测人:年月日复核人:年月日。

A-14业主单位建设项目
项目名称工程
中间交工证书
A-13
业主单位建设项目
项目名称工程
检验申请批复令
承包单位:、合同号:
DLJ-05
业主单位建设项目
项目名称工程
路基填方分层压实资料汇总表
承包单位:、合同号:
施工现场技术负责人:制表:监理员:日期:
DLJ-04
业主单位建设项目
项目名称工程
路堤施工原始记录
承包单位:、合同号:
注:1、压实度每100m范围内至少三点;2、每100m路段挖填交界处或施工段分界处为填表段落。
DLJ-06
业主单位建设项目
项目名称工程
填土(石)路堤现场检查记录
承包单位:、合同号:
施工现场技术负责人:记录:监理员:日期:
DZ-20
业主单位建设项目
项目名称工程
施工放样测量记录表
承包单位:、合同号: 编号:
注:1、仪器类型及编号填全站仪或经纬仪等,状态为是否在校验期内,是否正常等;2、测量方法简图或说明:说明是后方交汇坐标放样法或偏角距离等方法。
DZ-21
业主单位建设项目
项目名称工程
水准测量记录
承包单位:、合同号:
监理单位:编号:
监理:日期:
注:1、天气情况填写晴雨状况及气温;。
四川省雅安至康定高速公路工程项目
墙背填土现场质量检验报告单
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
检表6.6.2
四川省雅安至康定高速公路工程项目
墙背填土分项工程关键工序交验单
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
监表:46
四川省雅安至康定高速公路工程项目
桥(涵)台背回填检查记录表
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
检查人:质检负责人:
,.
四川省雅安至康定高速公路工程项目
墙背填土外观鉴定检查记录表
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
外观记录表6.6.2
检查人:质检负责人:现场监理:专业监理:
,.
水准测量记录表
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
工程名称:工程部位: 检测日期:
测量:计算:复核:。
渝(北)广(安)高速公路(重庆段)土建二标工程YG/TJ-2桥(涵)台背回填专项施工方案批准:审核:校核:编制:中国水电建设集团路桥工程有限公司渝广高速公路总承包部二○一三年六月目录一、编制依据 (1)二、工程概况 (1)2.1工程概况 (1)2.2主要工程量 (1)三、施工组织方案 (3)3.1施工组织机构设置 (3)五、桥(涵)台背路基施工 (4)5.1施工方案 (4)5.2施工工艺流程 (5)5.3施工方法 (6)六、施工计划 (11)七、资源配置 (11)1、人力资源配置 (11)2、主要材料配置 (12)3、主要设备配置 (12)4、技术准备 (13)六、质量保证体系及控制措施 (13)1、质量保证体系及措施 (13)2、质量控制措施 (14)七、安全保证体系及措施 (19)1、建立安全保证体系 (19)2、安全保证措施 (20)八、环境保护及文明施工 (21)1、环境保护 (21)2、文明施工 (22)桥(涵)台背回填专项施工方案一、编制依据本方案编制依据重庆渝北至四川广安高速公路(重庆段)两阶段施工图设计、《重庆市高速公路施工标准化指南(试行)》、《公路路基施工技术规范》(JTG∕T F10-2006)、《公路桥工程质量检验评定标准》(JTG F80-2004)、本项目的合同、招投标文件、设计图纸等。
二、工程概况2.1工程概况本合同段为重庆渝北至四川广安高速公路(重庆段)土建工程第2合同段,起讫里程为主线K22+500~K34+538.626,全长12.038公里,本项目按重庆市三环高速以内采用设计速度100km/h,双向六车道高速公路,路基宽度33.5m的技术标准,三环高速以外采用设计速度80km/h,双向四车道高速公路,路基宽度24.5m的技术标准建设。
本合同段挖方共计145.6万方,填方73.7万方,弃方42.4万方。
路堤边坡高度小于8m时,边坡点处不设平台,边坡采用1:1.5;填土高度大于8m时,上部边坡采用1:1.5,下部边坡采用1:1.75。

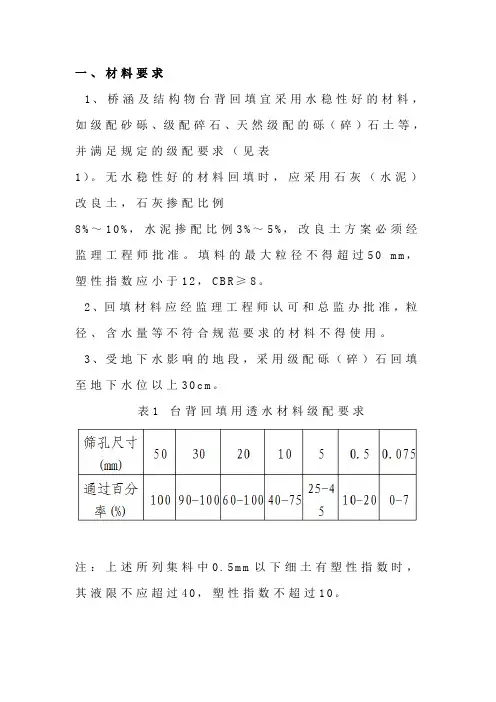

1、桥涵及结构物台背回填宜采用水稳性好的材料,如级配砂砾、级配碎石、天然级配的砾(碎)石土等,并满足规定的级配要求(见表1)。
无水稳性好的材料回填时,应采用石灰(水泥)改良土,石灰掺配比例8%~10%,水泥掺配比例3%~5%,改良土方案必须经监理工程师批准。
填料的最大粒径不得超过50m m,塑性指数应小于12,C B R≥8。
2、回填材料应经监理工程师认可和总监办批准,粒径、含水量等不符合规范要求的材料不得使用。
3、受地下水影响的地段,采用级配砾(碎)石回填至地下水位以上30c m。
表1台背回填用透水材料级配要求注:上述所列集料中0.5m m以下细土有塑性指数时,其液限不应超过40,塑性指数不超过10。
1、台背回填实行“五专”施工。
采用专门的材料、专门的压实机具、专业的施工队伍、专门的监理人员和进行专门的检测。
检测资料要求记录完整,检测结果正确并及时整理存档。
2、台背回填必须在地基稳定的条件下进行,并做好基坑排水、清淤工作,确保施工现场不留积水。
3、结构物竣工经监理工程师检验合格后,在沉降缝、盖板与墙身之间的缝面用三油两毡(油毡宽度≥20c m)处理,涵洞、通道的临土面要涂刷沥青防水。
4、台背回填范围应符合图纸要求。
图纸无规定时按如下要求执行:台背回填顺路线方向长度,顶部为距侧墙或翼墙尾端不小于台高加2m,底部距侧墙不小于2m。
涵洞回填长度每侧长度不应小于2倍孔径长度,宽度为全路幅。
5、填方段台背回填路基必须挖台阶,台阶宽度为1m,筛孔尺寸(m m)5030201050.50.075通过百分率(%) 100 90-100 60-100 40-75 25-45 10-20 0-7 3每级台阶高为1m,台阶顶做成2%~4%的内倾斜坡(见图1)图1填方段台背回填示意图6、台背回填应在盖板浇筑完成后并达到设计强度的75%以上进行,填料必须充分拌匀,两侧分层对称回填。
桥涵台背回填应与锥坡填土同步进行,一次填足并保证压实修整后能达到设计宽度要求。
