以下是一个常见的项目开发时间节点模板:1. 项目启动阶段(1-2周)- 定义项目目标和范围- 确定项目团队组成和角色分配- 制定项目计划和时间表- 进行项目启动会议和沟通2. 需求收集和分析阶段(2-4周)- 收集和理解客户需求- 分析和梳理需求,确定功能模块- 编写需求规格说明书和用例文档- 进行需求确认和评审3. 概要设计阶段(3-5周)- 设计项目的整体架构和系统模块- 划分子系统和模块之间的接口- 编写概要设计文档和系统设计文档- 进行概要设计评审和修改4. 详细设计和编码阶段(4-8周)- 根据概要设计编写详细设计文档- 进行编码和单元测试- 编写测试用例和测试脚本- 进行代码评审和修改5. 系统集成和测试阶段(2-4周)- 将各个模块进行集成和测试- 进行系统测试和性能测试- 修复和调试系统中的错误和问题- 进行系统验收测试和用户验收测试6. 项目上线和支持阶段(1-2周)- 对系统进行最后的调整和优化- 进行用户培训和文档编写- 将系统上线到生产环境- 提供系统的后续支持和维护以上时间节点模板是一种广泛适用于大多数项目的基本框架,但实际项目的时间节点可能会有所不同,取决于具体项目的需求和情况。
在实际使用中,可以根据项目的特点进行调整和修改,以确保项目的计划和进度可以更好地满足项目的需求。
同时,项目团队还应该根据项目的实际情况和进展,及时评估和调整时间节点,以及与相关人员进行有效的沟通和协调,以确保项目的顺利进行和按时完成。
项目建设进度节点划分表
项目建设进度节点划分表如下:
一级节点:
三通一平完成
临设、围挡设置
质量、安全报监
施工许可证报批
二级节点:
土方工程
支护工程
基础筏板
主体工程(每6层一个节点,根据实际楼层数编制)内墙抹灰
三小间贴砖
室内装饰
厨卫吊顶
地面工程
外墙抹灰
外墙装饰
外墙保温
外墙涂料
窗框安装
外窗安装
装饰窗扇、玻璃及五金件等安装入户门安装
单元门安装
消防门安装
电梯前厅、入户走吊顶安装
廊装饰墙地砖铺贴
商业装饰
楼梯、连廊、屋顶扶手栏杆扶手户内栏杆
配电工程
给排水工程
电梯工程
安装工程
消防工程
供热工程
燃气工程
亮化工程
智能化工程
市政工程
室外工程
景观工程
三级节点:
基础工程
负二层施工
负一层施工
施工至±0.000
车库合拢
商业主体1-6层
商业主体7层-12层商业主体13层-18层商业主体19层-24层商业主体25层-封层二次结构1-6层
二次结构7层-12层
二次结构13层-18层
二次结构19层-24层
二次结构25层-顶层
注:各建设项目部应结合本项目实际情况实施进度计划节点编制。
存在三级节点的,开始时间、完成时间按三级节点编制,无三级节点的按照二级节点编制。

项目一二级节点计划模板
填表说明:
1、该模板节点显示公司层面把控的一、二级节点,各部门需根据该节点计划编排三级节点计划。
原则上不能与该节点计划冲突。
如有问题请及时与行政人事部运营条线联系;
2、各部门三级节点编排请务必与上下游关联部门沟通各自配合需求,确认前置条件是否具备。
如未在计划制定阶段提出配合需求,由此产生延误责任由主责部门承担。
三级节点计划制定完成后请提报签批版本至行政人事部备案,如有问题请及时与行政人事部运营条线联系;
3、该版本时间节点以工程部进度计划节点为基础编排,其他节点参照参考工期进行编排。

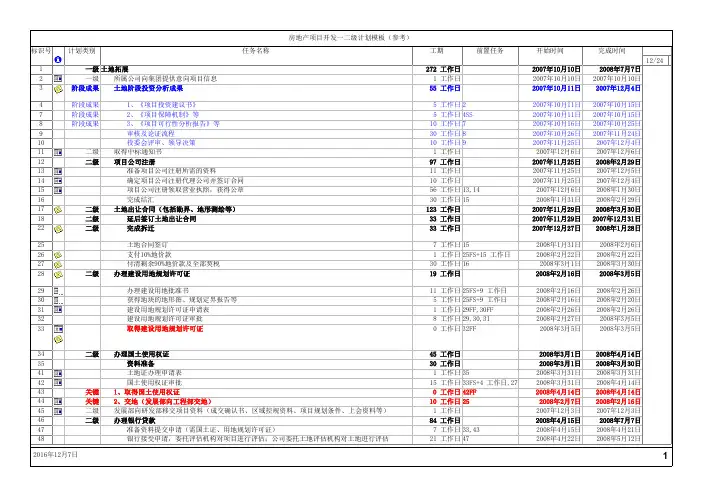

项目期一、二级节点计划包括楼号:楼座层数:计划更新日期:年月日项目负责人:序号工作内容开始时间达成时间责任部门多层高层(无车库)高层(有车库)多层高层(无车库)高层(有车库)1确立项目总、组建项目企业/ 事业部/ 部人力资源中心2达成编制先期工作计划先期开发中心3达成项目企业注册达成总裁办4办理项目企业资质办理项目企业/ 事业部5签署《国有建设用地使用权出让合同》先期开发中心6获得《房地产权证》先期开发中心7项目启动会战略营运中心8达成市场定位报告达成营销管理中心9达成编制设计专项计划达成规划设计中心10达成编制报建专项计划项目企业/ 事业部11编制项目目标成本(定位版)成本合约中心12达成环境评估项目企业/ 事业部13达成用能评估达成项目企业/ 事业部14获得项目批准/存案报告达成项目企业/ 事业部15达成地震评估达成项目企业/ 事业部16达成水土保持报告书达成项目企业/ 事业部17获得《建设用地规划允许证》达成项目企业/ 事业部18确立观点规划设计任务书达成达成规划设计中心19确立概规设计单位达成达成达成招标采买中心20达成概规方案设计达成达成规划设计中心21确立景观设计任务书达成达成规划设计中心22确立景观设计单位达成达成达成招标采买中心23达成景观方案设计达成规划设计中心24达成综合管网设计规划设计中心25企业内审确立观点规划方案达成规划设计中心26达成观点规划方案报审达成达成项目企业/ 事业部27达成《物业发展建议报告》(深入定位)达成达成达成达成达成达成营销管理中心28确立销售代理企业达成达成达成达成达成达成营销管理中心29拟订项目整体销售方案营销管理中心30确立规划方案设计任务书达成达成规划设计中心31确立规划方案设计单位达成达成达成招标采买中心32达成规划方案设计达成规划设计中心33确立精装饰设计任务书规划设计中心34确立精装饰设计单位招标采买中心35达成精装方案设计规划设计中心36企业内审确立规划设计方案达成规划设计中心37达成规划设计方案报审达成先期开发中心38编制项目营销策划方案营销管理中心39编制售楼处及示范区展现方案营销管理中心40确立项目资料设施部品清单规划设计中心41确立项目资料采买分类清单招标采买中心42达成目标成本(方案版)成本合约中心43确立智能化设计单位招标采买中心44达成室内燃气设计规划设计中心45达成请照图/ 扩初图设计达成规划设计中心46获得《结建防空地下室设计建议书》达成先期开发中心47获得《结建防空地下室方案审察建议书》先期开发中心48获得《建设工程规划允许证》先期开发中心49获得《人防工程施工图设计文件审察合格书》先期开发中心50获得《防空地下室建设允许证》先期开发中心51达成专业管线设计(水、暖、燃、有线、通讯规划设计中心、宽带、电)52确立施工图设计任务书达成规划设计中心53确立施工图设计单位达成达成达成招标采买中心54达成地质勘探审察达成项目企业/ 事业部55达成施工图设计规划设计中心56达成精装饰图纸设计规划设计中心57企业内部确立总包及监理单位达成招标采买中心58编制项目管理指导书(含施工总控计划)项目企业/ 事业部59编制示范区施工专项计划无此项工作项目企业/ 事业部60确立项目交房标准规划设计中心61达成目标成本(施工图版)成本合约中心62达成采买策划(含采买总控计划)招标采买中心63达成施工图内部会审规划设计中心64达成施工图审察办审察规划设计中心65达成总包监理公然市场招标达成招标采买中心66达成配套缴费先期开发中心67获得《建设工程施工允许证》先期开发中心68确立项目价钱方案营销管理中心69确立开盘活动方案营销管理中心70达成景观施工图设计规划设计中心71达成智能化设计规划设计中心72达成消防设计审察/ 存案规划设计中心73项目动工达成项目企业/ 事业部74达成土方开挖项目企业/ 事业部75达成基坑支护项目企业/ 事业部76达成桩基施工及检测无此项工作项目企业/ 事业部77确立精装饰施工单位无此项工作招标采买中心78确立景观施工单位招标采买中心79达成基础垫层施工项目企业/ 事业部80达成基础施工,达到正负零81达成基础查收82施工达到预售节点83达成展望绘报告84办理房地产开发经营权证85达成售楼处及示范区施工86获得预售允许证87示范区开放88初次开盘预售89销售达成40%90销售达成75%91主体构造封顶项目92主体构造检测93编制精装饰施工专项计划无此项工作94主体构造查收存案95达成屋面工程96达成砌筑工程97达成室内抹灰工程98达成外墙抹灰工程99达成外墙保温工程100外脚手架拆掉项目101编制查收专项计划102景观施工单位进场103达成外立面装饰施工104达成室内陆面工程105外窗及露台关闭106精装饰施工单位进场无此项工作107达成外墙喷淋实验108达成楼内公共部位装饰109达成消防安装110达成户门安装111达成电梯安装无此项工作无此项工作112达成室内安装工程113达成室外管网施工(雨污水、自来水、热力、燃气、强弱电)114景观绿化、道路施工达成115装饰房施工达成无此项工作116达成房子建筑面积实测绘117配套费各项花费补交118达成室内空气检测119达成各项专业查收(节能、电梯、人防、防雷、消防、市政、环保)120达成规划单体查收项目企业/ 事业部121达成规划综合查收项目企业/ 事业部122达成项目竣前检查项目企业/ 事业部123完工结算登记存案成本合约中心124建筑工程完工存案查收项目企业/ 事业部125物业查收接房及整顿达成项目企业/ 事业部126获得完工档案合格证项目企业/ 事业部127达成业主交房方案营销管理中心128集中交房项目企业/ 事业部129办理权属存案登记营销管理中心130销售达成95%营销管理中心131工程结算达成成本合约中心132项目综合查收存案先期开发中心133项目后评估战略营运中心。

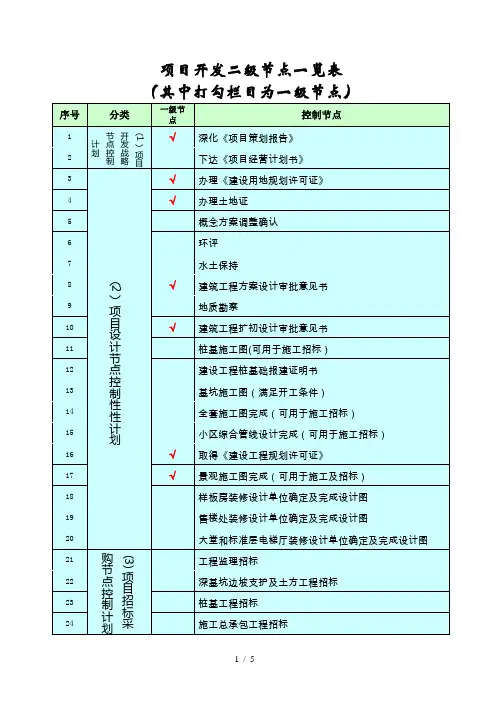

建筑工程项目开发全部实施节点汇总表(108项详细)
开发项目实施节点注解:
①工作管理流程中每个流程或步骤所针对的不同政府职能管理部门提前介入,具体时间根据工程实际进度或公司具体要求和安排分别安排对待。
②对各个流程或步骤中的各项资料要及时、准确、有效地收集、整理、完善,并及时准确下发项目施工单位、监理单位及公司有关部门,同时做好全部资料的备案工作。
③在各个流程或步骤中有效、真实地掌控各项成本核算,不浪费公司一分钱,也不给施工单位造成一分钱损失。
④各个流程和步骤中在时刻根据公司决策进行整改,确保项目进度、质量、安全、成本控制、销售时刻与公司同步。
⑤各个流程和步骤中发现的现场签证、洽商、变更、临时用工、用料等资料要字句表达清晰、准确、签字人员齐全,印章齐整。
资料内容签署要依据双方合同或公司规定进行。
⑥参与“五证”“三书”的办理工作,涉及在某个流程中办理需根据项目实际进展情况和公司统一安排时一定积极参与配合完成。
五证:《国有土地使用权证》《建设用地规划许可证》《建设工程规划许可证》《建设工程施工许可证》《商品房预售许可证》
三书:《房屋质量保证证书》《住宅使用说明书》《质量验收合格证》
⑦参与“三线图”现场放验工作,并做好现场保护工作,参与规划放点工作,并积极保护好点位桩标和基本水准点工作。
三线图:用地红线、建筑红线、道路红线图。
2012年11月14日。
