抹灰工程施工检查记录范本工程名称:XX项目工程地点:XX工程施工单位:XX公司施工日期:XX年XX月XX日施工对象:抹灰工程检查人员:XX检查日期:XX年XX月XX日一、施工现场验收情况1. 工地周边环境整洁,通道畅通,无危险物品堆放。
2. 施工现场围挡设置完善,标识醒目,方便施工人员进出。
3. 施工设备齐全,工具、材料摆放有序,无乱堆乱放现象。
4. 施工区域已经做好保护措施,避免施工过程中对周围设施的损坏。
5. 施工人员佩戴安全帽、工作服等个人防护用具,遵守施工现场规范操作。
6. 工程验收记录齐全,包括验收单、图纸、设计方案等相关文件。
二、施工质量检验情况1. 墙面、天花板抹灰平整,无起壳、开裂、掉粉、松动等现象。
2. 抹灰层厚度均匀,无显著高低差异。
3. 抹灰层颜色、纹理一致,无色差、色斑。
4. 抹灰层表面光滑,无凹凸不平、起砂、麻面、麻点。
5. 抹灰层与墙体、天花板接缝处平整、紧密,无空鼓、裂缝。
6. 抹灰工程未见破损、磨损等质量问题。
三、施工安全检查情况1. 施工现场无裸露电气线路、明火等安全隐患。
2. 施工人员佩戴安全帽、工作服,做好个人防护。
3. 施工现场救援设备齐全,应急预案设置完善。
4. 施工现场出入口处设置合理,防止人员混乱追逐。
5. 施工现场消防设施齐全,消防通道畅通。
6. 施工过程中使用的化学品、溶剂等危险品储存合理,防止泄漏。
四、施工进度检查情况1. 施工单位按照工程计划有序施工,未出现较大延误。
2. 施工单位做好施工记录,清晰记录每日工作内容及进度。
3. 施工单位配合监理及相关部门的检查验收工作,积极协作。
4. 施工单位未见违反施工现场规定的行为,未出现施工质量问题。
五、其他问题及整改意见1. 施工现场存在噪音扰民情况,需加强噪音控制,保障周边居民的生活安宁。
2. 施工现场施工污染较严重,需加强施工废弃物的清理工作,保持环境整洁。
3. 施工单位未按施工图纸要求进行施工,需立即整改,并报监理部门审核。
一般抹灰隐蔽工程验收记录统表工程名称科技综合楼项目经理叶龙章分项工程名称抹灰专业工长徐金富隐蔽工程项目内墙施工单位江苏江都建设集团有限公司施工标准名称及代号GB502010-2002 施工图名称及编号隐蔽工程部位车库层内墙一层-五层内墙质量要求施工单位自查记录监理(建设)单位验收记录抹灰前基层表面的尘土、污垢、油渍、板皮等应清除干净,并应洒水润湿。
基层表面清除干净穿方洞等孔洞应填堵密实空洞填堵密实填充墙与框架梁、柱之间的加强措施设置应到位符合要求抹灰前砼表面应进行毛化处理符合要求施工单位自查结论符合设计及规范要求,合格。
施工单位项目技术负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目负责人):年月日钢筋隐蔽工程验收记录统表第1页共1页工程名称扬州工业职业技术学院食堂项目经理王圣分项工程名称地下室外板墙防水专业工长隐蔽工程项目防水工程施工单位江苏邗建集团有限公司施工标准名称及代号GB50204-2002 施工图名称及编号隐蔽工程部位质量要求施工单位自查记录监理(建设)单位验收记录基层清理合格后浇带细部做法合格管道部位细部做法合格施工单位自查结论钢筋工程自查合格,符合设计要求。
施工单位项目技术负责人:2005年6月5日监理(建设)单位验收结论监理工程师(建设单位项目负责人):年月日注:如果绘制图纸的附本记录后。
钢筋隐蔽工程验收记录统表第1页共1页工程名称扬州工业职业技术学院食堂项目经理王圣分项工程名称二层顶板后浇带专业工长方庆明隐蔽工程项目钢筋工程施工单位江苏邗建集团有限公司施工标准名称及代号GB50204-2002 施工图名称及编号隐蔽工程部位质量要求施工单位自查记录监理(建设)单位验收记录纵向受力钢筋的品种、规格、数量、位置等。
符合设计要求钢筋的连接方式、接头位置、接头数量、接头面积百分率等。
符合规范、设计要求箍筋、横向钢筋的品种、规格、数量、间距等。
符合规范、设计要求钢筋的保护层、钢筋网片的间距、网眼尺寸等安装位置。
内墙抹灰检验批质量验收记录范文1.本次验收合格。
This acceptance is qualified.2.内墙抹灰层平整度良好。
The smoothness of the internal wall plastering layer is good.3.抹灰层与基层粘结牢固。
The plastering layer has good adhesion with the base layer.4.抹灰层厚度符合设计要求。
The thickness of the plastering layer meets the design requirements.5.抹灰层表面无粗糙、开裂及空鼓现象。
There is no rough, cracking, or hollow phenomenon on the surface of the plastering layer.6.内墙抹灰层材料质量符合标准。
The quality of the material for the internal wall plastering layer meets the standard.7.抹灰层养护时间到位。
The curing time of the plastering layer is in place.8.现场施工符合施工工艺要求。
The on-site construction meets the construction process requirements.9.抹灰工艺流程合理、操作规范。
The plastering process is reasonable and the operation is standard.10.施工现场整洁,安全意识强。
The construction site is clean, and there is a strong safety awareness.11.检验记录内容详细、真实可靠。
φ
εδχβα表C010305

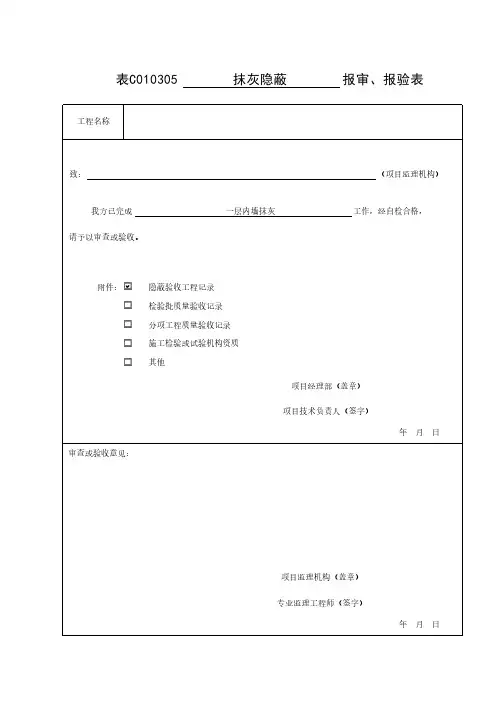

抹灰隐蔽报审、报验表
工程名称致:(项目监理机构)
我方已完成
一层内墙抹灰工作,经自检合格,
请予以审查或验收。
附件:φε
δχβα隐蔽验收工程记录φ
εδχβ检验批质量验收记录φ
εδχβ分项工程质量验收记录φ
εδχβ施工检验或试验机构资质φεδχβ其他
项目经理部(盖章)
项目技术负责人(签字)
年 月 日
审查或验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年 月 日
隐蔽工程验收记录(通用)
工程名称建设单位
施工单位监理单位
隐蔽部位一层内墙抹灰隐验日期年月日
隐蔽验收内容及图表,并附图像资料
隐验依据:施工图图号建施-
1、主要使用材料:水泥砂浆、钢丝网、玻璃纤维网格布,质量证明文件齐全有效,复检合格。
2、抹灰前基层表面全部清理干净、平整,混凝土墙面并涂刷界面处理剂。
3、抹灰所用的水泥、砂、钢丝网、玻纤网的品种和性能符合设计要求,砂浆配合比符合设计要求。
4、楼梯间抹灰工程按照分层且满铺钢丝网进行抹灰;剩余房间砌体墙与混凝土结构交接处采用玻纤网加强处理,钢丝网、玻纤网的规格、安装宽度、固定情况均符合设计要求;抹灰总厚度符合设计及规改要求。
5、各抹灰层之间及抹灰层与基体之间粘接劳固,抹灰层无脱层,空鼓和裂缝,表面光滑、清洁、无抹纹。
隐检内容已做完,请予以检查。
验
收
意
见
专业监理工程师:
年月日
施工单位项目经理项目技术负责人专业工长质量检查员。

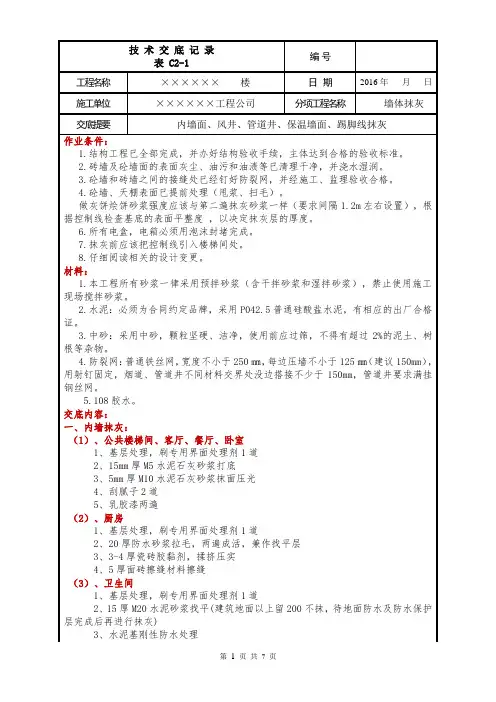

技术交底记录编号表 C2-1工程名称××××××楼日期2016年月日施工单位××××××工程公司分项工程名称墙体抹灰交底提要内墙面、风井、管道井、保温墙面、踢脚线抹灰作业条件:1.结构工程已全部完成,并办好结构验收手续,主体达到合格的验收标准。
2.砖墙及砼墙面的表面灰尘、油污和油渍等已清理干净,并浇水湿润。
3.砼墙和砖墙之间的接缝处已经钉好防裂网,并经施工、监理验收合格。
4.砼墙、天棚表面已提前处理(甩浆、扫毛)。
做灰饼烩饼砂浆强度应该与第二遍抹灰砂浆一样(要求间隔1.2m左右设置),根据控制线检查基底的表面平整度,以决定抹灰层的厚度。
6.所有电盒,电箱必须用泡沫封堵完成。
7.抹灰前应该把控制线引入楼梯间处。
8.仔细阅读相关的设计变更。
材料:1.本工程所有砂浆一律采用预拌砂浆(含干拌砂浆和湿拌砂浆),禁止使用施工现场搅拌砂浆。
2.水泥:必须为合同约定品牌,采用P042.5普通硅酸盐水泥,有相应的出厂合格证。
3.中砂:采用中砂,颗粒坚硬、洁净,使用前应过筛,不得有超过2%的泥土、树根等杂物。
4.防裂网:普通铁丝网,宽度不小于250㎜,每边压墙不小于125㎜(建议150mm),用射钉固定,烟道、管道井不同材料交界处没边搭接不少于150mm,管道井要求满挂钢丝网。
5.108胶水。
交底内容:一、内墙抹灰:(1)、公共楼梯间、客厅、餐厅、卧室1、基层处理,刷专用界面处理剂1道2、15mm厚M5水泥石灰砂浆打底3、5mm厚M10水泥石灰砂浆抹面压光4、刮腻子2道5、乳胶漆两遍(2)、厨房1、基层处理,刷专用界面处理剂1道2、20厚防水砂浆拉毛,两遍成活,兼作找平层3、3-4厚瓷砖胶黏剂,揉挤压实4、5厚面砖擦缝材料擦缝(3)、卫生间1、基层处理,刷专用界面处理剂1道2、15厚M20水泥砂浆找平(建筑地面以上留200不抹,待地面防水及防水保护层完成后再进行抹灰)3、水泥基刚性防水处理网眼为15mm×15mm钢丝网,用射钉每200mm加铁片固定,钢丝网的宽度不应小于250mm,与不同基层的搭接宽度每边不少于125mm(建议150mm),挂网应均匀、牢固。
1、内墙抹灰采用DP-MR砂浆,砂浆为8mm打底,2mm罩面。
2、在抹灰之前应在墙面上打厚度控制点,控制点应在同一平面,
3、厚度控制点施工完毕后,应采用水泥砂浆加108建筑胶水拌合在墙面上拉毛,使灰面和墙体能很好的粘结。
4、所有柱的阳角应做护角,护角不应过厚,过大,上下垂直,护角不允许有空鼓,掉角现象。
5、在墙和柱及梁的交接处应挂纤维网,防止在接茬处出现开裂现象。
6、抹灰应分层抹灰,不应抹得过厚,以免出现空鼓。
7、砂浆的配合比:水泥:沙子=1:2.5,施工用水采用自来水(从办公区水龙头,提醒材料库房门前的水为中水不得使用),在施工过程中,应严格控制配合比,如发现问题应及时通知项目部管理人员,听从管理人员的安排。
8、抹灰完成后应及时的养护,防止开裂及掉灰,养护必须超过七天。
9、在抹灰的过程中应及时清理落地灰,节约材料,避免对材料的浪费。
般抹灰隐蔽工程验收记录范例隐检依据I施」:图图哗结口L、2 ,没计变更/■治商〔编号■/1及有关I玉I家现有痂准等。
主要材料房蒜规格/型号:H旺据E型钢曲蝙蛇巾1。
.山1』51L ①山HL W2L 山是肚叩%型辆觞规格由1D 皑检内容:「鼐筋及套笥妁有产品逾明我身根的检删报告.饲痕原特和直鼎纹橙头目已就脸舍格’览验报告编号K K X t K X X . KHXZ. X K K h MKX. K 3< K , X K K2,52。
、中星,也上S萍用直螺纹套筒连接,更螺纹院接接.弟位置销开3M;中M. OHL中14 SLE搭特箕度为34d*l.L 搭弟部位绑扎三扣,距阪端头机侦…备一扣,丹同—-扣.3.家地席板制情保护展。
下部钢简仙mm. 25m,地下室外墙外制钢筋5队倾.外堆内间钢筋1弱吐内墙钢筋保护廛1珈队下部倒倍保护是呆用甄胰水花垫块〃种墙外倒冽期.朵用塑并卡圈.,马魅向距1初饷队干林成排布迎『5.底驰底蟆根厚6M硕、钢胡双尾观向、L 卜我3瞒纪〔I血虬上决中共皿1〕丽1皿Y;下兼心MhlM恤E_上^<P22U200miB,取拜H|句间距均白,上钦弯钩平直长度为对仙呵.咕谎节处加崩一L下快妁为①1W我间.6,埼壕标中M弟"锦固长度为抄d印M牝如④网旋叫.皿液花网锚曹长度3牝即有抨血叽中?2 75tarn:水•弟费为串1顺网0. qj 163245(1,搭控长度有?9U x |, 2即中]山为书|]烦.中M为场中血忙旅4)10^)400.堆体钢航下部夸新1W水平段.即9】4为ITOi响.中的为M听矶5暮为显it银筋插至底演上都.上部锚赫知错开Mloi.错开学距邻1)皿、了.拉插偷采用山刀’箍筋为中IIJ底板*.!_早区三1站匪铜舫末幸驾』;1妃、■为於如m 显向•播至虬鼠筋上都,上普接头区牯开Mk ^开净距把① 题为把福叭S.主梁!主筑等中2"箍能采用中1?瓣SL间距航叫1何“9.绑扎治折全部.聚用 E 害扣揶扎■.郛扎绽笑朗内,钢筋.表匝活净.无咐疳枷及情蚀,隐检内容己馅.总童鎏部位已拍黑;活予以检查・影像魇料的部位、数量:洋见附件申报人:专强工装枪者意见;"桐带品种'嵌副,规旃' 配筋数量,位置.同鹿符合设计裹亲■ L钢带绑扎安装成量牢固.无漏扣现京、观感律合要求-招接长度叫土3,埼体定位子筋各部位足寸及间距准确并与主耕绑牢“ L保护房厚度符合要求、呆用塑料垫垃'间距即加咏梅花形沛憧.\乖筋耙场蚀-亮污染.进场建试& 格“上if .项目均相含G朗倬肛-叫叫L2A11版}规定.一、地基基础工程与主体结构工程1■土方工程(1)检查内容:依据施工图纸、地质勘察报告、有关施工验收规范要求底标高,基底轮廓尺寸等情况;检查基底清理情况,基底标高,基底轮廓尺寸等情况;(2)填写要点:土方工程隐检记录中要注明施工图纸编号,地质勘测报告编号,将检查内容描述清楚。
内墙抹灰检验批质量验收记录范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!内墙抹灰检验批质量验收记录一、前言内墙抹灰作为建筑施工中的重要环节,其质量直接影响到整体工程的美观程度和使用寿命。
一般抹灰工程检验批质量验收记录注:主控项目应符合设计及技术变更要求。
SG—T080填写说明一、本表适用于石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石膏灰等一般抹灰工程检验批质量验收记录。
二、本表由监理工程师(建设单位技术负责人)组织项目专业质量(技术)负责人等进行验收。
三、检验批的划分:1.相同材料、工艺和施工条件的室外抹灰工程每500~1000m2应划分为一个检验批,不足500m2处应划分为一个检验批。
2.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
四、检查数量:1.室内每个检验批应至少抽查10%,并不得少于3间,不足3间时应全数检查。
2.室外每个检验批每100扩应至少抽查1处,每处不得小于10m2。
五、本表主控项目检查方法:1.基层表面应干净、洒水湿润:检查施工记录。
2.材料的品种、性能,砂浆的配合比符合设计要求,水泥凝结蚶间、安定性复验合格:检查产品合格证书、进场验收记录、复验报告和施工记录。
3.抹灰应分层;当抹灰厚度≥35mm应采取措施;不同材料基体交接处应采取防裂措施;当采用加强网时加强网与基体搭接宽度≥100mm:检查隐蔽工程验收记录和施工日记。
4.抹灰层与基层及抹灰层之间粘结乍田,抹灰层无脱层、空鼓,面层应爆灰和裂缝:观察,用小锤轻击检查;检查施工记录。
六、表中一般项目检查方法:1.护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整:观察、手摸检查。
2.抹灰层总厚度符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上:检查施工记录。
3.抹灰分格缝的设置符合设计要求,宽度和深度应均匀,表面光滑,棱角整齐:观察、尺量检查。
4.有排水要求的部位应做滴水线(槽)。
滴水线(槽)整齐顺直,滴水线内高外低,滴水糟宽度、深度≥10mm:观察、尺量检查。
抹灰工程检验批质量验收记录表
030202
一、装饰抹灰工程的检验批应按下列规定划分:
1.相同材料、工艺和施工条件的室外抹灰工程每500~1000m2应划分为一个检验批。
不足500m2也应划分
为一个检验批。
2.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30m2
为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
二、检查数量应符合下列规定:
1.室内每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
2.室外每个检验批每100m2应至少抽查一处,每处不得小于10m2。
三、主控项目的检验方法:
1.检查施工记录。
2.检查产品合格证书、进场验收记录、复验报告和施工记录。
3.检查隐蔽工程验收记录和施工记录。
4.观察;用小锤轻击检查;检查施工记录。
四、一般项目的检验方法:
1.观察;手模检查。
2.观察。
3.观察;尺量检查。
4.允许偏差的检查方法:
(1)立面垂直度,用2m垂直检测尺检查。
(2)表面平整度,用2m靠尺和塞尺检查。
(3)阴角方正,用直角检测尺检查。
(4)分格条(缝)直线度,拉5m线,不足5m拉通线,用钢直尺检查。
(5)墙裙、勒脚上口直线度,拉5m线,不足5m拉通线,用钢直尺检查。
