施工组织设计目录第一章工程概况第二章工程做法第三章施工部署第四章施工现场布置第五章施工准备第六章主要项目施工方法及质量保证第七章质量控制措施第八章安全技术措施第九章文明施工保证措施第十章工期保证措施及降低工程成本一、工程概况本工程位于新丰县城原丰城加油站, 施工现场条件和周围环境: 站房属于旧楼原址重建, 前为丰城大道交通较方便, 但后离民建较近施工场地有限.人员复杂, 施工难度较大, 交通便利, 项目区位条件相对优越。
二、工程做法. 本工程是分叁部份: 其中站房为旧站楼房拆除重建, 主要内容包括拆除原有旧楼房, 重建一层新站房系框架结构.重新在原有加油亭旁建油灌区.灌区需深挖4米.离原加油亭柱只有1.83米.开挖时必需在靠柱的一方加打槽钢桩(18#*4米)30条, 以防滑坡, 浇注钢筋砼地板安装油灌及回填素砼。
再就是整个加油站的地坪浇注, 站房装修完毕后及油管安装完成再浇注站区地坪。
目标: 计划在2011年月日开工, 2011年月日竣工,总工期工期45天。
施工目标:(1)工程质量: 达到合格标准。
(2)安全生产: 实现无安全事故。
(3)文明施工: 争创轩岗样板文明工地目标。
三、施工部署2.各过程在施工过程中合理安排施工程序, 各工种穿插作业, 加快进度。
3.投入过程项目机械设备一览表(后附表)4.预投入过程劳动项目劳动力安排一览表(后附表)5.材料供应安排根据实际情况, 算出不同时间施工实际需要的有关材料及半成品数量, 据此再考虑一个提前备用期, 争取做到既不耽误使用, 又不浪费材料。
四、施工现场布置根据实际情况, 结合使用单位, 布置施工临建, 作业场地, 水电源线路, 机具布局等。
五、施工准备1.开工前技术人员, 工人等熟悉图纸, 组织技术交底, 办一次性洽商。
提前编制订货单, 作出工料分析。
2、接受甲方指定位置, 布置搭建临建。
3、根据施工器具设备功率, 及现场情况, 组织临时供水、供电, 接到施工需要位置。
三通一平施工组织设计(二)引言:三通一平施工组织设计是在建设工程中非常重要的一项工作。
它涉及到施工的整体组织安排、工序流程、资源调配等方面的问题。
本文将对三通一平施工组织设计进行详细的概述和阐述,明确各个环节的目标和要求,为施工工作的顺利进行提供有力支持。
正文:一、施工组织设计的目标和原则1. 三通一平施工组织设计的目标a. 确保施工质量和施工效率b. 合理安排施工工序,提高资源利用率c. 防止施工安全事故的发生d. 保证施工的顺利进行,按时完成任务2. 施工组织设计的原则a. 按照工程特点和施工要求确定组织设计方案b. 合理确定施工工序,科学安排施工顺序c. 优化资源配置,提高施工效益d. 强化施工现场管理,确保施工安全和质量e. 加强与相关方的沟通和协调二、施工组织设计的具体内容1. 施工工序的划分a. 清理施工现场b. 进行三通一平布点c. 安装施工设备和仪器d. 进行管道敷设和土方平整2. 三通一平施工的流程a. 制定施工总进度计划b. 编制三通一平专业施工方案c. 组织施工人员进行具体施工操作d. 进行施工现场的管理和监督3. 资源的调配和利用a. 合理安排人员、机械和材料的使用b. 统筹协调不同专业施工任务的实施c. 提高资源利用效率,降低成本4. 施工安全和质量的控制a. 制定安全和质量管理制度b. 常态化开展安全检查和质量把关c. 加强对施工人员的培训和教育5. 相关方的协调和沟通a. 与其他施工专业的协调配合b. 与业主、监理等相关方的沟通和协商c. 及时解决施工中出现的问题和纠纷总结:三通一平施工组织设计是确保施工工程顺利进行的重要保障。
在设计过程中,要明确目标和原则,注重工序划分、流程管理、资源调配、安全控制和协调沟通等方面的内容。
只有科学合理地进行施工组织设计,才能提高施工效率,保证施工质量,确保工程按时完成。
装饰装修施工组织设计2一、编制依据二、工程概况三、施工总平面布置图及说明四、施工准备1.现场预备2.技术预备3.劳动力预备4.材料预备5.机械设备预备五、施工部署1.工程项目组织机构:2.各部门职责:3.总体部署原则4.施工和谐治理5.和谐方式6.施工垃圾处理7.施工临时用水打算8.施工临时用电打算9.施工消防安全布置10. 雨季施工措施11. 夜间施工技术措施12. 施工图完善及样板间制作六、工程施工打算及其说明1.进度打算保证措施2.施工进度打算横道图见附图三。
3.技术工人需用打算(技术工人打算表)4.要紧材料供应打算5.要紧施工机械设备需用打算(拟投入本工程的要紧施工机械表和拟配备本工程的要紧材料试验、测量、质检仪器表)6.节约打算(降低成本措施)7.技术节约措施七、要紧工程项目的施工程序和施工方法1.总施工工艺流程2.轻钢龙骨石膏板吊顶施工工艺3.地面地砖铺贴工艺4.墙面砖镶贴工艺5.墙面、天花乳胶漆工程施工工艺6.轻钢龙骨石膏板隔墙7.电气工程安装施工工艺8.给、排水及卫生洁具安装施工工艺9.脚手架工程八、工程质量治理目标1.质量方针2.质量目标2.施工过程中为业主提供的服务3.施工后期为业主提供的服务3.工期目标4.现场治理目标5.创优打算九、工程质量保证措施1.完善质量治理体系2.施工预备时期的质量操纵3.施工过程中的质量操纵4.施工技术文件、资料、信息治理5.成品爱护措施6.质量通病及防治措施十、工程技术资料标准化治理措施1.技术往来文件的治理措施2. 技术往来文件的分类治理方法3. 图纸资料4. 表报监理记录5. 工地会议6. 竣工资料十一、文明安全施工措施1.安全施工措施2.临时用电措施3.机械治理措施4.消防保卫措施5.现场治理措施6.料具治理措施十二、环保与环卫治理1. 操纵室内污染物氡(Rn-222)、甲醛、氨、苯和TVOC含量的措施2. 环境污染爱护整治措施3. 防止扰民措施十三、工程竣工验收与交工时期质量操纵措施1.工程的竣工与交工2.工程项目竣工验收的依据3. 竣工验收程序4. 竣工决算十四、工期保证措施十五、工程保修服务打算1.施工前期为业主提供的服务2.施工过程中为业主提供服务3.施工后期为业主提供服务4.工程保修打算附件一:拟投入本工程的要紧施工机械设备表附件二:劳动力安排打算表附件三:总体施工进度横道图附件四:总平面图一、编制依据1.《建设工程质量治理条例》(国务院令第279号);2.《建筑工程施工质量验收统一标准》(GB50300-2020);3.《建筑装饰装修工程质量验收规范》(GB50210-2001);4.《建设工程质量治理条例》(国务院第279号令);5.《施工现场临时用电安全技术规范》(JGJ46-2005);6.《建筑内部装修设计防火规范》(GB50222-2020);7.《民用建筑工程室内环境污染操纵规范》(GB50325-2020);8.国家及十堰市有关施工现场治理的差不多标准和条例;9.我公司贯彻ISO9001:2020标准制定的《质量手册》、《作业指导书》及质量体系的20个相关程序文件;二、工程概况1.工程名称:东风口腔医院大楼装修工程。
施工组织设计(强电)(二)引言概述:本文主要讨论施工组织设计中的强电部分,旨在为施工项目提供合理的强电系统设计方案,确保施工工作的高效进行。
本文将从五个大点展开论述,包括施工图设计、设备选型、材料准备、施工方案和安全措施。
正文:一、施工图设计1. 对已有的电气布线图进行核实和确认,确保与现场实际情况相符。
2. 根据现场条件和实际需求,合理规划电缆走线、电源箱位置和配电箱的布置。
3. 设计合理的接线箱布置方案,保证电缆连接的可靠性和易维护性。
4. 根据强电系统的负荷需求,确定各电缆和线路的截面积和种类。
二、设备选型1. 根据项目的需求,选择符合规范要求的高质量电气设备。
2. 综合考虑设备的功率、稳定性、安全性等因素,选取适合的开关、断路器和变压器等设备。
3. 根据需求确定设备的数量和型号,确保满足项目的电能需求。
4. 尽量选择节能型设备,降低能耗和运行成本。
三、材料准备1. 根据施工图设计的需求,准备合适的电缆、线管和电缆接头等材料。
2. 仔细检查所购买材料的质量和规格,确保符合施工要求和安全标准。
3. 合理计划材料的采购数量和时间,确保施工进度不受材料供应的限制。
4. 做好材料的储存和保管工作,防止损坏和丢失。
四、施工方案1. 制定详细的施工计划和工序安排,明确每个施工环节的责任和工作内容。
2. 安排专业的电工团队进行强电系统的布线和接线工作。
3. 严格按照施工图纸和安全标准进行施工,确保工作质量和安全性。
4. 注意施工过程中的防火防爆措施,确保施工现场的安全。
五、安全措施1. 在施工现场设置安全警示标志,提醒施工人员注意安全。
2. 为施工人员提供必要的安全培训,指导其正确使用工具和设备。
3. 配备必要的个人防护用品,如安全帽、草鞋和防护眼镜等。
4. 定期检查施工现场的安全状况,及时排除安全隐患。
总结:通过施工组织设计中的强电部分,我们可以确保施工工作的高效进行。
合理的施工图设计、设备选型、材料准备、施工方案和安全措施是保证强电系统施工顺利进行的关键。

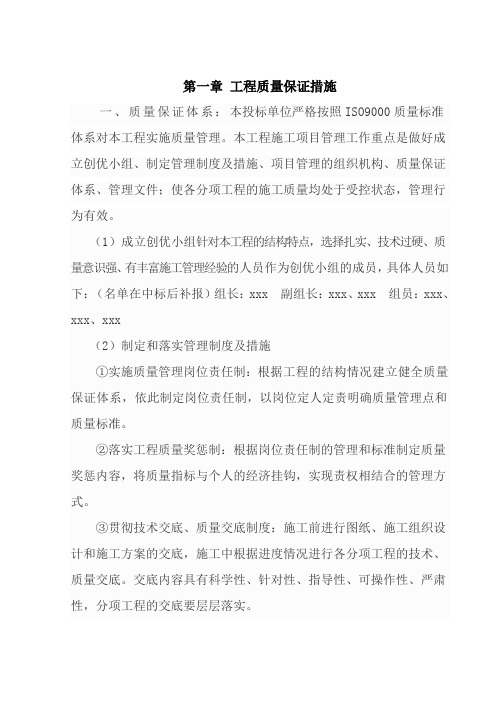

第一章工程质量保证措施一、质量保证体系:本投标单位严格按照ISO9000质量标准体系对本工程实施质量管理。
本工程施工项目管理工作重点是做好成立创优小组、制定管理制度及措施、项目管理的组织机构、质量保证体系、管理文件;使各分项工程的施工质量均处于受控状态,管理行为有效。
(1)成立创优小组针对本工程的结构特点,选择扎实、技术过硬、质量意识强、有丰富施工管理经验的人员作为创优小组的成员,具体人员如下:(名单在中标后补报)组长:xxx 副组长:xxx、xxx 组员:xxx、xxx、xxx(2)制定和落实管理制度及措施①实施质量管理岗位责任制:根据工程的结构情况建立健全质量保证体系,依此制定岗位责任制,以岗位定人定责明确质量管理点和质量标准。
②落实工程质量奖惩制:根据岗位责任制的管理和标准制定质量奖惩内容,将质量指标与个人的经济挂钩,实现责权相结合的管理方式。
③贯彻技术交底、质量交底制度:施工前进行图纸、施工组织设计和施工方案的交底,施工中根据进度情况进行各分项工程的技术、质量交底。
交底内容具有科学性、针对性、指导性、可操作性、严肃性,分项工程的交底要层层落实。
④执行质量挂牌、上墙制度:在施工过程中对作业面和各个分项工程质量标识,标明部位、操作班组及个人、质量情况、检查人,做好记录,便于追溯。
⑤强化“三检制”:加强过程控制和工序管理,严格执行“自检、互检、交接检”制度,实行质量一票否决制度,使质量成为工序和生产的主控点。
⑥坚持“质量会诊制度”:定期组织相关人员进行质量联检,查找问题,分析原因、追纠责任、制定措施、落实整改总结经验,使质量层层提高。
⑦坚持样板制:各分项工程及生产中的工序管理必须先做样板,经相关人员验收认可后,方能大面积施工和进行下一道工序。
用样板明确质量标准和工序管理标准、从面带动整体施工质量的提高。
⑧坚持每日例会制:每日召开例会,解决当日质量发生的问题,使同样的质量问题不能重复出现。
⑨落实成品保护制度:制定成品保护制度和保护措施,重点控制工序间和完工后的成品保护,明确责任,严格落实。
第二章、施工现场平面布置和临时设施、临时道路布置1.施工平面布置的依据及原则1.1布置依据(1)施工招标招标文件有关要求及招标用图纸。
(2)发包人提供的总平面图、周围道路、现场勘察情况。
(3)投标编制的施工组织设计、施工部署。
(4)相关施工规范、规程以及当地的安全文明施工标准及环境保护要求。
1.2布置原则(1)满足施工生产前提下,紧凑合理、少占用施工场地。
(2)保证场内施工道路通畅,材料及周转工具运输方便迅捷。
(3)保证各施工区域施工生产方便,满足防火,环保、劳保需要。
(4)保证各机械施工设备正常运转,满足防火,环保、劳保需要。
(5)合理布置塔吊、材料加工堆放场地,减少场内二次倒运。
(6)合理布设临时水、电管线,节约资源、绿色施工。
(7)动静分离,办公区、生活区与施工区隔离,保证施工安全,以人为本。
2.生活区布置2.1生活设施的布置考虑现场场地紧张,项目职工宿舍、工人生活区等临时设施另行在外租聘场地,管理人员及职工生活区采用新建活动板房搭设,包括可容纳施工高峰时1500人同时住宿的宿舍。
整个生活区由专人进行管理,派人定时进行卫生打扫,做到干净、整洁、无异味、排水通畅、道路整齐,并进行适当绿化、美化,营造一个整洁、卫生的生活环境。
2.2施工现场的交通管理(1)设置专职小组负责人员疏散及交通管理,下班时间,按照专业及班组分批分时间段组织疏散。
(2)按照制定的疏散计划,施工人员准时按照秩序上下班,现场道路设置必要的交通指示设施,必要时提供或雇佣临时交通疏解维持人员。
(3)每个地块充分利用2个大门出口,避免拥挤。
3.办公区的考虑根据现场实际情况,办公区拟在外另行租地,主大门口设“八牌二图”,营造一个整洁、文明、舒心的办公环境。
4.施工作业区布置4.1现场围挡及出入口(1)现场大门:现场设置2处大门,均按照标准化制作。
现场安装监控,大门入口安置LED屏+三辊闸联动,实时显示操作人数和监控情况,塔吊按装喷雾装置保证现场扬尘满足文明施工的要求。
精选全文完整版可编辑修改市政道路施工组织设计第一部分:施工组织设计第一篇编制说明和依据9第二篇工程概况9第三篇施工进度计划10第四篇施工平面图布置10第五篇施工部署12一、施工准备12二、项目管理机构13三、施工力量组织15四、施工作业班次15五、建立现场协调会制度15第六篇主要施工方法及技术措施16一、道路施工测量20二、道路工程21(一)、设计概况211. 主要技术标准222. 道路横断面设计223. 路面结构设计22(1) 机动车道:22(2) 非机动车道及人行道23(三)、施工方法241. 路基土方工程24(1) 施工准备24(2) 土方路堑开挖25(3) 填方路基施工262. 水泥稳定石粉渣底基层、基层28(1) 准备工作28(2) 施工要点29(3) 操作方法303. 混凝土路面314. 人行道405. 沿线设施施工41三、给水管道工程42(一)、设计概况42(二)、施工方法421. 管沟开挖:432. 给水管道基础:433. 管道安装方法;434. 管道试验475. 管道回填48四、排水管道工程48(二)、施工要求49(三)、施工方法50(四)、排水管道的闭水试验52 (五)、工艺和安全要求53 五、电缆沟工程56(一)、设计概况56(二)、施工要求56(三)、施工方法571. 施工条件572. 测量放线:573. 沟槽开挖:574. 基底处理:585. 墙体砌筑:58(1) 施工准备:58(2) 拌制砂浆59(3) 操作工艺596. 内外壁抹灰60(1) 基层处理60(2) 做灰饼(打墩):60(3) 基层施工60(4) 抹底灰60(5) 装饰面层61(6) 质量保证措施:617. 盖板预制及安装61(1) 构件预制61(2) 构件安装62(3) 安全措施和要求638. 沟壁回填: 64六、通信管道工程65(一)、设计概况65(二)、施工要求65(三)、施工方法661. 放样662. 沟槽开挖673. 管道安装674. 管沟回填68七、道路照明工程68(一)、设计概况68(二)、施工要求69(三)、施工方法69第七篇主要材料、机械、劳动力需用量计划70一、主要材料需用量计划70二、施工机械状况说明一览表71三、主要劳动力需用量计划72第八篇雨季施工措施73第九篇工期保证措施74第十篇文明施工措施75一、现场容貌环境管理75二、现场材料堆放和道路排水管理75三、分工标志管理75四、现场防火管理75五、文明运输及外部公共关系管理76六、临时设施及生活环境管理76第十一篇质量目标及质量保证体系77一、质量目标77二、质量保证体系77三、管理措施78四、工程质量的具体要求79第十二篇安全目标和安全保证措施82一、安全目标82二、安全保证体系82三、安全生产措施83四、安全生产具体要求84第十三篇成本管理措施86一、劳动力管理86二、材料管理87三、工程预决算管理87四、其它87第十四篇服从监理工程师全过程监理之保证措施88第二部分:附录图表施工进度总计划表施工总平面布置图主要分项工程施工工艺框图1. 道路挖方施工工艺框图2. 道路填方施工工艺框图3. 给水管道施工工艺框图4. 雨水管道施工工艺框图5. 污水管道施工工艺框图6. 电缆沟施工工艺框图7. 通信管道施工工艺框图8. 道路照明施工工艺框图9. 路面稳定层施工工艺框图10. 路面基层混凝土施工工艺框图11. 铺砌方砖施工工艺框图深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+500~1+020)市政工程施工组织设计第一篇编制说明和依据(一)深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+500~1+020)工程招标书。
农村环境综合整治项目技术标(施工组织设计)施工组织设计(1)主要施工方法;(2)投入的主要物质计划;(3)投入的主要施工机械;(4)劳动力安排计划;(5)确保工程质量的技术组织措施;(6)确保安全生产的技术组织措施;(7)确保工期的技术组织措施;(8)确保文明施工的技术组织措施;(9)施工总进度表或施工网络图;(10)施工总平面图;(1)主要施工方法一、工程概况工程名称:农村环境综合整治项目。
工程地点:工期:60天。
质量要求:合格。
二、施工部署2.1施工组织施工组织包括:人员组织、机械、设备、工具组织、材料组织。
1、人员组织主要分两大类:施工管理层及施工劳务层。
管理层包括:项目经理、技术负责人、质量员、专职安全员、预算员、材料员、施工员。
施工劳务层分三种形式:第一为专业化强的技术工种人员,其中包括机械工,电焊工,维修电工,机修工等,持有相应的上岗操作证的熟练工人。
第二为普通技术工种,其中有木工,砼工,粉刷工,电工,水暖工等进行组建。
第三为普工人员,招收均经过几年培训有一定工作经验素质的工人。
2、机械与设备工具的组织:根据本工程的特点,选择能够满足本工程需要的机械设备,设备的配备详见设备需用量计划。
3、材料组织:原材料组织根据项目部提出的需用量计划组织采购,在进场之后,在监理人员见证下负责送检试验,严把质量关,不合格材料坚决不准进场,合格材料进场后设置标志牌,材料合理堆放在指定场地,对所有的周转材料、工具均由项目经理部及公司材料科进行组织,对一些定制周转材料及时进行加工定制,并根据进度计划进行调整补充,确保工程顺利施工。
2.2施工准备1、技术准备自进场之日,立即着手技术准备,一方面使有关部门人员熟悉施工图纸并了解设计意图及相关细节。
另一方面,开始钢筋翻样、木工翻样,确定各级别砼配合比,以及图纸会审,技术交底等。
根据施工需要编制更为严密详尽的施工作业指导书,使该工程从开始就处于受控状态,从而保证工程质量。
平房仓施工组织设计标题:平房仓施工组织设计引言概述:平房仓是农业生产中常见的存储设施,其施工组织设计对于保障施工质量、提高施工效率至关重要。
本文将从平房仓施工组织设计的角度进行详细探讨。
一、施工前准备1.1 确定施工地点:选择平整、通风良好的地点进行施工,避免施工过程中受到地形地貌的限制。
1.2 准备施工材料:根据设计要求准备好所需的材料,确保施工过程中材料供应充足。
1.3 制定施工计划:根据平房仓设计图纸,制定详细的施工计划,包括施工工序、施工周期等内容。
二、施工队伍组织2.1 确定施工队伍人数:根据平房仓的规模和施工周期,确定需要的施工队伍人数,保证施工进度。
2.2 分工合作:根据施工计划,合理分工,确保各个施工环节有序进行,提高施工效率。
2.3 安全管理:建立施工安全管理制度,加强对施工人员的安全教育和培训,确保施工过程安全顺利进行。
三、施工设备准备3.1 确定施工设备:根据平房仓的施工特点,选择适合的施工设备,如吊车、挖掘机等。
3.2 设备维护保养:在施工前对施工设备进行检查和维护,确保设备正常运行,避免因设备故障导致施工延误。
3.3 合理利用设备:合理安排施工设备的使用时间和顺序,避免设备空暇浪费,提高施工效率。
四、施工质量控制4.1 施工监督:设立专门的施工监督岗位,对施工过程进行全程监控,确保施工质量符合设计要求。
4.2 质量检验:对施工过程中的关键节点进行质量检验,及时发现和解决问题,保证施工质量。
4.3 现场整改:对施工中浮现的质量问题,及时进行整改和调整,确保平房仓施工质量达标。
五、施工后验收5.1 完工验收:施工结束后进行完工验收,对平房仓的结构、外观等进行全面检查,确保施工质量。
5.2 竣工资料整理:整理施工过程中的相关资料和文件,包括设计图纸、施工记录等,做好档案归档工作。
5.3 交付使用:完成验收后,按照像关规定将平房仓交付使用,确保施工项目圆满结束。
结语:平房仓施工组织设计是保障施工质量、提高施工效率的重要环节。
XXX生产车间、综合楼工程施工组织设计(二)- 本文将从以下几个方面对"XXX生产车间、综合楼工程施工组织设计"进行详细介绍:1. 工程概况- 该工程位于XXX地区,总建筑面积为XXX平方米,分为生产车间和综合楼两部分,其中生产车间占地XXX平方米,综合楼占地XXX平方米。
2. 施工组织设计- 为了保证工程施工的顺利进行,我们制定了以下施工组织设计方案:- 2.1 施工队伍组建- 我们将根据工程需要,组建一支由XXX名工人和XXX名管理人员组成的施工队伍,其中包括XXX名专业技术人员和XXX名熟练工人。
- 2.2 施工计划- 我们将根据工程进度和质量要求,制定详细的施工计划,并严格按照计划进行施工,确保工程按时按质完成。
- 2.3 安全管理- 我们将建立健全的安全管理制度,加强现场安全监管,确保施工过程中不发生安全事故。
- 2.4 质量管理- 我们将建立完善的质量管理体系,加强现场质量监管,确保工程质量符合相关标准和要求。
3. 施工技术方案- 为了保证工程施工的顺利进行,我们制定了以下施工技术方案:- 3.1 土方工程- 我们将采用XXX方法进行土方开挖和回填,确保土方工程施工质量。
- 3.2 结构工程- 我们将采用XXX方法进行混凝土浇筑和钢筋加工,确保结构工程施工质量。
- 3.3 安装工程- 我们将采用XXX方法进行设备安装和管道敷设,确保安装工程施工质量。
4. 施工管理- 为了保证工程施工的顺利进行,我们将加强施工管理,包括:- 4.1 现场管理- 我们将建立健全的现场管理制度,加强现场巡查和监管,确保施工过程中各项工作有序进行。
- 4.2 质量管理- 我们将建立完善的质量管理体系,加强现场质量监管,确保工程质量符合相关标准和要求。
- 4.3 安全管理- 我们将建立健全的安全管理制度,加强现场安全监管,确保施工过程中不发生安全事故。
5. 施工进度控制- 为了保证工程按时完成,我们将制定详细的施工计划,并严格按照计划进行施工,同时加强施工进度监管,确保工程按时按质完成。
施工组织设计兴县东城区郭家峁旧村棚户区改造北区一期工程(2#楼)编制:审核:审批:山西省帝华建设有限公司目录第一章编制说明1.1 编制依据1.2 编制原则第二章工程概况2.1 建筑部分2.2 结构部分2.3 安装部分第三章施工部署3.1 各项管理指标3.2 管理组织机构3.3 施工程序3.4 施工准备3.5 材料供应计划3.6 机械设备配置计划3.7 施工进度计划3.8 劳动力组织计划第四章第四章施工总平面布置第五章第五章主要分部工程施工方案5.1 施工测量方案5.2 关键、特殊工序施工方案5.3 基坑开挖施工方案5.4 地基与基础施工方案5.5 主体结构施工方案5.6 建筑装饰装修施工方案5.7 建筑屋面施工方案5.8 建筑给排水及采暖施工方案5.9 建筑电气施工方案第六章主要子分部、分项工程施工工艺6.1 钢筋工程6.2 模板工程6.3 混凝土工程6.4 填充墙砌体工程6.5 门窗工程6.6 屋面工程第七章新技术、新工艺、新材料推广应用7.1 钢筋工程7.2 建筑节能和新型墙体材料应用技术7.3 新型建筑防水和应用技术7.4 计算机应用和管理技术第八章工程质量保证措施及防治工程质量通病的措施8.1 质量目标8.2 工程质量保证措施8.3 常见质量通病防治第九章第九章安全保证措施及传染病防治办法第十章第十章冬、雨期施工技术措施第十一章第十一章工期保证措施第十二章第十二章文明施工及环境保护措施12.1 场容场貌管理12.2 现场材料管理12.3 设备管理12.4 施工现场管理12.5 防止大气污染12.6 防止水污染12.7 防止噪音污染12.8 现场防火第十三章控制造价的技术组织措施第一章编制说明1.1 编制依据1.1.1 《中华人民共和国建筑法》;1.1.2 《中华人民共和国工程建设质量管理条理》;1.1.3 现行工程建设的国家、行业强制性标准及企业标准;1.1.4 地方政府、工程建设主管部门的有关规定;1.1.5 国基建设集团有限公司设计的建筑、结构、水暖、电气等施工图;1.1.6 通过现场调查、采集、咨询所获得的资料及现场施工条件;1.1.7 GB50368—2005标准;1.1.8 公司技术、材料、设备及管理力量。
1.2 编制原则1.2.1 维护法律、法规的严肃性;1.2.2 遵循基本建设的科学程序;1.2.3 实现建筑设计的安全和功能要求,满足顾客明确、暗示及隐含的各项使用要求;1.2.4 坚持实事求是,力求技术先进、科学合理、经济安全;1.2.5 安全文明施工,着眼与施工环境的综合治理;1.2.6 体现全面质量管理的精髓,按照计划、组织、控制、提高的循环原则建立动态控制项目管理程序;1.2.7 逐步建立和完善信息化管理;1.2.8 积极采用新技术、新工艺、新材料,推进建筑节能、智能化进程;1.2.9 围绕工程质量合格的质量要求和现代项目管理的需要组建优质高效的项目班子。
第二章工程概况2.1 建筑部分本工程为浩田房地产开发有限公司兴县东城区(郭家峁旧村)改造北区一期工程2#楼,工程位于郭家峁村,南邻晋绥东路。
地下一层,层高为3米,地上一层二层为商业网点,一层层高3.3米,二层层高3.6米,地上三至十七层为住宅,层高为 2.9米。
总建筑面积为19045.54m2。
2.2 结构部分本工程地上十七层,地下一层,建筑总高度为50.70米,室内外高差0.3米,基础持力层为第2层卵石层,承载力特征值为250KPA。
本工程基础类型为钢筋混凝土筏板基础,基础、基梁混凝土强度等级为C35,抗渗等级为P6。
本工程主体结构为剪力墙结构,墙厚250、200,混凝土强度等级为:地下室外墙、标高6.770以下剪力墙C35、地下室外墙抗渗等级为P6;标高6.770至32.870的墙梁板为C30;标高32.8770以上墙梁板为C25;圈梁构造柱为C25。
本工程使用钢筋为HPB300、HRB335、HRB400级钢筋。
2.3 工程地质第一层为杂填土、素填土,平均厚度 3.88 m第二层为卵石,平均厚度 2.98 m第三层为强分化泥岩, 平均厚度 4.45 m第四层为强分化砂岩, 平均厚度 2.75 m第五层为中分化泥岩,平均厚度 9.01 m第六层为中分化砂岩,平均厚度 3.57 m第七层为中分化泥岩,未揭穿该层地下水埋深当前地表下4.7︿6.6m之间。
2.4 安装部分本工程安装部分包括:给排水、热水、消防、暖通、水泵安装、电气照明、防雷接地、自动喷水灭火系统,等电位安装等分项工程。
给排水系统;地下一层至四层为生活给水一区,由室外市政给水管网直接供水,五至十七层为生活给水二区,由位于北区生活水泵房内的二区生活无负压供水系统供给;生活给水干立管及管件选用内筋嵌入式钢塑复合管;住宅、厨房、卫生间污水管采用抗震柔性接口排水铸铁管,法兰接口;地下一层污水排水横管采用承插式抗震排水铸铁管,与潜污泵连接的压力废水管道采用热浸镀锌钢管,建筑外墙以外的埋地管采用给水铸铁管。
生活热水供水系统采用分体式太阳能供水系统;消防系统:室外设三套地下式消防水泵结合器的供水管与消火栓给水管网连接,消火栓系统管道采用内外壁热浸镀锌钢管,DN﹤100㎜者螺纹连接,DN≥100㎜者沟槽连接,阀门采用法兰连接,建筑外墙以外的埋地管采用内衬水泥砂浆球墨铸铁。
自动喷水灭火系统:本工程地下一层︿二层均设自动灭火系统,一小时的消防储水量为108立方,其水量及水压由设在北区消防水泵房内的自动喷洒水泵(一用一备)保证供给,自动喷水系统采用临时高压制,每套报警阀控制喷头数不超800个。
采暖系统:本工程采用低温热水地板辐射采暖系统,热源由设于本小区内的热交换站提供,每个系统入口都分别设置有热计量装置,本工程供热管道共分为RA、RB、RC、RD四个采暖系统,其中RA、RB、RC为住宅采暖系统,RD为商铺采暖系统。
采暖共回水立管设在管道井内,为下分异程式,采暖干管,立管及非埋地管均采用热镀锌钢管,管径大于100者采用卡箍连接;管径小于等于100者采用丝接;排气阀采用E121型自动排气阀。
配电系统;本工程从室外引入380V/220V电源五路,二路电源供给本楼住宅用电,一路消防电梯等二级负荷用电,一路电源供给商业网点用电,一路备用,供电方式采用放射式和树干式相结合的方式;动力负荷采用放射式供电方式,住宅用电采用树干式供电;本工程接地采用TN-C-S系统,并做重复接地,要求接地电阻R≤1欧姆。
电话系统:市政电话电缆由室外引入地下一层综合布线室总接线箱,经总接线箱通过竖井引至各层接线箱,通过各层接线箱引至各用户配线箱,由配线箱跳线给户内每个插座。
有线电视系统:由综合布线室引来,进楼处预埋两根SC40钢管,系统采用750MHz邻频传输。
2.5 施工环境施工过程历经夏、雨期;多风;交通便利、地方材料供应充足;第三章施工部署3.1 各项管理指标质量管理指标:检验批、分项工程、分部工程、单位工程合格率100﹪,工程总目标合格。
现场管理指标:争创市安全文明工地。
施工工期指标:2012年 6月1日开工,2014年 7月7日竣工,日历工期430天。
安全管理指标:重伤、死亡率为0,轻伤事故控制在0.2‰以内。
环境保护指标:合理布局、清洁生产、道路畅通、生活卫生、降污降噪达标。
3.2 管理组织机构3.3 施工程序本着先地下、后地上;先土建、后装饰;土建、安装交叉配合的原则。
采取以结构工程施工为先导的程序,实施小段作业流水施工的方法。
围护结构及室内装修工程从上至下单向跟进,室外装饰及室内安装工程则采取分段从上至下复式跟进的方法。
施工程序组织如下:基坑开挖 地基处理 基础垫层 筏板基础 回填土主体施工 围护结构 屋面施工 室内外装修技术总工:王刚民生产经理:王喜忠项目经理:闫亮资料员预算员焦广东施工员袁金明材料员贾凤山质检员陈新华安全员 王合德工长彭小发室外附属工程竣工验收。
安装工程紧随土建施工同步进行。
3.4 施工准备3.4.1现场准备⑴城市规划部门定位放线;⑵设置测量控制点、并加以保护;⑶建造临时用房、施工主要入口安排专职保安人员;⑷铺设临电、水管线及布置好消防设施;⑸置备坑边安全围栏材料及施工现场的所有警示标志;⑹进行塔吊基础的施工、及时进行塔吊的安装、尽早为基础工程结构施工服务。
3.4.2技术准备⑴图纸会审:要求对图纸本身存在的错、漏、碰问题,不论大小,都与业主及设计单位进行商讨,作出结论,并重点解决好设计构思与施工习惯不符的矛盾。
⑵技术交底:根据各分部分项工程的特点,对照图纸以书面、口头相结合的方式进行交底。
⑶建立平面与高程控制点。
3.4.3施工用电⑴施工用电计算施工用电由两大部分组成,即施工机械设备用电P(机)和施工室内外照明用电P(照)。
总用电量P(总)=1.1P(机)+P(照)P(机)= kp1/cosψ+K2×∑p21×∑查表K1=0.6,K2=0.6,cosψ=0.75∴P(机)=0.6×127.5/0.75+0.6×161=208.53KVA由于照明用电量所占的比例仅占动力用电的10%左右,所以P(总)=1.1P(机)=218.46KVA⑵电源选择及配线工地用电配线采用 TN-S三相五线制,并在每层设小型配电箱。
工作零线N和专用保护零线P在供电源处严格分开。
它的优点是专用保护零线无电流,此线专门承接故障电流,确保保护装置运作,P线不允许断线,在供电末端作P重复接地。
3.4.4施工用水总的原则:生产生活用水采用现场自来水管供应,并在施工区域内设置蓄水池备用。
经计算,供水主管管径D=100mm,根据消防要求,场内管D=75mm,场内按要求设置临时消火栓,楼层主立水管D=75mm,并每隔3层设大于1.5t水箱,并配水泵供水,以满足主楼施工用水的需要。
3.4.5周转器材施工周转器材及用量表序号材料名称需用量备注单位数量1 木材立方米300 模板体系用2 组合脚手架吨130 室内脚手架3 组合钢管吨220 外脚手脚用4 竹胶合板平方米16000 主体结构用3.5 材料供应计划(材料供应计划表附后)根据施工进度计划,本工程预备按施工阶段科学的编制材料供应计划,满足工程施工需求。
3.6 机械设备配置计划(机械设备配置计划表附后)为实现工期和质量目标,施工机械的配备是施工技术不可缺少的重要环节。
我们将调配一批建筑施工机械,力求满足均衡快节拍施工。
3.6.1垂直运输设施⑴塔吊采用TC4807一台。
⑵设置施工升降机一部。
3.6.2钢筋机械配备电焊机(BX1-500T)1台、(BX3-630-2)1台;UN-150型闪光对焊机2台,电渣压力焊机4台、GQ40型钢筋切断机2台;GW40型钢筋弯曲机4台;GT-4/14型钢筋调直机1台。
