地下车库施工进度计划
- 格式:doc
- 大小:11.50 KB
- 文档页数:1
武汉市新区墨水湖公园及环湖绿道工程(南岸)A、B区地下停车场施工方案武汉致远市政建设工程有限公司2015年6月一、工程概况墨水湖公园及环湖绿道(南岸)景观工程地下停车场属于半地下停车场工程,为地下一层停车库,地上为墨水湖公园。
总用地面积:9076.6㎡;总建筑面积:6813.13㎡;地上总建筑面积:296.42㎡;地下总建筑面积:6516.71㎡;停车位(地下):181个;地下室层高:3.8m。
本工程内容包括:地下室的建筑、结构、给排水、消防、电气、暖通空调、交通标示、出地面建筑等。
基坑临近墨水湖南路道路段为钻孔灌注桩,支护桩一共66根,支护桩直径为0.8m中心间距为1.2m,总桩长556m,其中:7根桩长为12m,59根桩长为8m;其余段面基坑采用1:1放坡喷锚进行加固。
二、编制依据1、《建筑结构荷载规范》(GB50009-2012);2、《混凝土结构设计规范》(GB50010-2011);3、《建筑施工计算手册》;4、《建筑施工手册》第四版;5、《建筑施工脚手架实用手册》;6、《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ 166-2008);7、《建筑施工模板安全技术规范》JGJ162-2008;8、《建筑施工高处作业安全技术规范》(JGJ80-91);9、建质【2009】87号文《危险性较大分部分项工程管理办法》;10、建设工程安全生产管理条例;11、其他有关的规范、规程、及参考资料文献资料。
三、施工组织机构设置和专用技术人员配备四、施工总部署施充分发挥集团优势、设备优势及资源优势,贯彻“信守合同,保证质量,优质服务,持续改进,为业主提供满意的建设工程产品”的质量方针,施工生产经营活动中,始终坚持以“质量、安全、工期、服务”为宗旨,积极开展创优活动。
4.1现场平面布置1、本工程施工布置首先满足业主对施工区域的整体规划要求及施工进度要求。
2 、施工所需的各项临时设施均在本合同招标文件中所规定的范围内布置,并严格按照业主指定的位置进行布置。
钢结构车库施工方案建议的钢结构车库施工方案如下:1.工程概述:该项目拟建一座钢结构车库,用于停放私人车辆。
车库总建筑面积为XXX平米,包括地上两层和地下一层。
车库设计采用整体钢结构,具备坚固、耐久、安全的特点。
2.施工步骤:(1)准备阶段:在施工前,需完成地基处理、土方开挖、周边环境整理等工作。
同时,根据工程施工图纸确定施工方案,制定详细的施工计划。
(2)主体施工:完成钢结构制作和安装。
首先,根据设计图纸制作车库框架结构,包括柱、梁、横梁等部件。
然后,按照施工计划进行钢结构的安装工作,包括搭设支撑、吊装、焊接、连接等。
同时,按需进行钢结构的喷漆和防腐处理。
(3)外围施工:完成车库外墙、屋面和地面的施工。
根据设计要求搭设外围脚手架,进行外墙建筑材料的固定和安装。
同时,进行屋面建设,包括建筑防水、排水系统的安装。
地面施工包括水泥铺设和防滑处理。
(4)室内装修:根据需求,进行车库内部的室内装修工作。
包括照明灯具的安装、墙面装修、地面涂料处理等。
3.施工要点:(1)质量控制:严格按照施工图纸和相关规范要求进行施工,确保车库的质量安全。
特别对钢结构焊接接头、连接节点等进行质量检查,确保强度可靠。
(2)安全措施:在施工过程中,要加强安全防护措施。
设置警示标志,保护好周边环境。
严禁在高空、脚手架等作业时不使用安全带。
(3)施工进度控制:严格按照施工计划进行施工,确保施工进度的控制。
合理组织施工人员和设备,确保各工序按时进行。
(4)环境保护:在施工过程中,要合理处理施工产生的废弃物,并做好环境保护工作。
有效控制噪音、灰尘等对周边居民的影响。
4.费用预算:根据施工方案,进行费用预算。
主要包括钢结构制作和安装、外墙屋面施工、室内装修等费用。
建议预留一定的预算用于施工后的维护工作。
以上就是该钢结构车库施工方案的基本内容,希望能对您有所帮助。
立体车库工程施工方案一、工程概况随着城市化进程的加快和汽车保有量的不断增加,车库建设变得越来越重要。
传统的平面车库已经不能满足城市居民的需求,而立体车库因其占地面积小、容纳车辆多、便于管理等优势逐渐成为城市车库建设的主流。
因此,本文将对立体车库工程的施工方案进行详细介绍。
二、工程背景立体车库,顾名思义即为上下多层的车库。
它采用机械化设备和智能化系统,使得车辆的停放和取用更加方便快捷。
同时,立体车库具有占地面积小、容纳车辆多、可视化管理、环保节能等优势,因此在城市建设中具有广泛的应用前景。
本次立体车库施工的项目为某大型商业综合体的配套设施,包括四层地下车库和七层地上车库。
总建筑面积约为20000平方米,可容纳600辆小型汽车。
三、施工方案1. 施工准备在进入实际施工之前,首先需要进行相关的施工准备工作。
包括选定施工队伍及负责人员、准备所需的施工材料和机械设备、申请相关的施工许可证等。
2. 地基工程立体车库作为一个多层建筑,地基工程是施工的首要任务。
一般来说,地基工程包括地基处理和地基基础的施工。
由于此处地下车库较为深,地基工程的施工难度较大,需要采取专业的地基工程方法来确保地下车库的安全和稳定。
3. 主体结构施工主体结构施工是立体车库的核心工程。
在主体结构施工中,需要按照设计图纸进行施工,采用专业的建筑施工技术和设备,以确保立体车库的建筑结构稳定和安全。
4. 设备安装立体车库需要配备自动化设备和智能化系统,以实现车辆的自动停放和取用。
设备安装是立体车库施工中的重要环节,需要精确安装并调试设备,确保其正常运行。
5. 装饰装修立体车库的装饰装修工程主要包括内部墙面、地面、天花板的装饰和道路标线的划设等工作。
装饰装修工程的质量不仅直接关系到车库的美观和舒适度,还关系到车库使用的安全性和便捷性。
6. 智能化系统调试立体车库的智能化系统涉及到车辆的自动停放和取用、停车费的收取、车位管理等方面,需要进行系统的调试和测试,确保系统的正常运行和可靠性。
第1篇一、工程概况本项目位于我国某城市,总建筑面积为20万平方米,其中地下室建筑面积为5万平方米。
地下室共分为两层,一层为车库,二层为商业及办公空间。
地下室结构形式为钢筋混凝土框架结构,抗震设防烈度为7度,设计使用年限为50年。
二、施工组织设计1. 施工部署(1)成立项目部,明确项目经理、技术负责人、安全负责人等岗位职责。
(2)制定详细的施工进度计划,确保工程按期完成。
(3)合理安排施工队伍,确保施工质量。
(4)加强现场管理,确保施工安全。
2. 施工顺序(1)基础施工:土方开挖、地基处理、基础钢筋绑扎、混凝土浇筑。
(2)主体结构施工:柱、梁、板钢筋绑扎、混凝土浇筑。
(3)地下室设备安装:给排水、电气、消防等。
(4)装饰装修施工:墙面、地面、天花板的装修。
三、施工工艺及措施1. 土方开挖(1)采用机械开挖,人工配合清运。
(2)根据地质条件,合理选择挖掘机型号。
(3)开挖过程中,确保边坡稳定,防止坍塌。
(4)开挖至设计标高后,进行地基处理。
2. 地基处理(1)采用水泥搅拌桩进行地基加固。
(2)搅拌桩施工前,对场地进行平整,确保桩位准确。
(3)搅拌桩施工过程中,严格控制搅拌速度、深度、长度等参数。
(4)施工完成后,进行桩间土压实,确保地基承载力。
3. 基础钢筋绑扎(1)钢筋加工:按照设计要求,对钢筋进行加工、下料。
(2)钢筋绑扎:按照规范要求,进行钢筋绑扎,确保钢筋间距、保护层厚度等符合设计要求。
(3)钢筋保护:采用塑料套管或水泥砂浆保护层,防止钢筋锈蚀。
4. 混凝土浇筑(1)混凝土配合比:根据设计要求,确定混凝土配合比。
(2)混凝土运输:采用混凝土搅拌车运输。
(3)混凝土浇筑:分层浇筑,分层振捣,确保混凝土密实。
(4)混凝土养护:采用洒水养护,保证混凝土强度。
5. 主体结构施工(1)柱、梁、板钢筋绑扎:按照设计要求,进行钢筋绑扎。
(2)混凝土浇筑:分层浇筑,分层振捣。
(3)模板支设:采用钢模板,确保模板的稳定性、刚度。
一、工程概况龙湖·水晶郦城K7区地下车库占地面积约12000㎡,平面上呈倒“L”形,地下车库与两栋住宅楼(4—1、4—2)连为一体,本方案对车库结构施工及4—1、4—2基础施工进行叙述.整个地下车库南面、西面均为待建的市政道路,北临小区4-6、4-3#楼,东面为待回填区,有一临时性出水涵管。
由于基坑埋置深度大,临边部位多为回填区,加之受周边环境影响放坡不大,基坑边坡失稳、滑坡现象相当严重.不良地质状况如下图示。
二、设计概况本工程±0.00m相当于黄海高程276.3m,车库为框架剪力墙结构,由于整个车库占地面积大,在12、13轴位置设一道100宽变形缝,将整个车库分为两个相对独立的区段,各区段结构上设有多道后浇带.2。
1、1~12轴车库设计概况建筑标识为负二层、负一层,楼面标高分别为-6。
0m、-2。
4m,屋面标高变化特别多.根据地勘资料分析:西北面的基岩面埋深约为2~4m,东南面的基础基岩已露置出来。
基础设计比较仔细地考虑到了实际地质状况,东南面基础型式设计为独立柱基,柱基持力层为中风化泥岩。
西北侧基础型式为人工挖孔桩基,桩基截面有1000、1500两种规格,基础持力层为中风化泥岩,frk=10.8Mpa,基础嵌岩深度1500~1800。
挡墙部位大多为条基,局部基岩面较深部位为梁式基础,条基宽800,嵌入中风化泥岩800。
负二层层高3。
6m,负一层层高3。
9m~6.9m.框架柱截面有500×500、600×600两种规格;挡墙厚度一般为350,局部厚400。
2。
2、13~26轴车库设计概况建筑标识为负三层、负二层,楼面标高分别为—9。
6m、—6.0m,由于该部位地质条件较好,基础设计型式为框架柱下独立柱基、剪力墙下条形基础。
泥岩天然抗压强度标准值frk=11.6Mpa。
负三层层高3。
6m,负二层层高4.5m~6。
5m,框架柱截面有500×500、600×600两种规格;挡墙厚度有300、350、400、450四种规格。
地下车库顶板土方回填施工方案一想起那个地下车库顶板的土方回填施工方案,我就想起那些年和工友们一起奋斗的日夜。
那时候,我还是个施工新手,对这个行业充满好奇。
如今,我已经在这个行业摸爬滚打了十年,也算是个小有经验的大师了。
下面,我就以这个项目为例,给大家分享一下我的施工方案。
1.工程概况这个地下车库位于市中心,地理位置优越,但施工难度较大。
车库顶板面积约为10000平方米,土方回填量约为5000立方米。
我们要在保证施工质量的前提下,按时完成土方回填任务。
2.施工准备(1)人员准备:组织一支经验丰富的施工队伍,包括项目经理、施工员、质量员、安全员等。
(2)材料准备:采购合格的土方材料,确保其质量符合国家标准。
(3)设备准备:挖掘机、推土机、压路机、洒水车等设备,确保施工顺利进行。
3.施工流程(1)测量定位:根据设计图纸,对车库顶板进行测量定位,确定回填范围。
(2)土方开挖:使用挖掘机进行土方开挖,将开挖的土方运输至指定地点。
(3)基础处理:对车库顶板基础进行清理、平整,确保基础质量。
(4)土方回填:按照设计要求,将合格的土方材料回填至车库顶板。
(5)压实:使用压路机对回填土进行压实,确保土体密实。
(6)洒水养护:对回填土进行洒水养护,保证土体湿润。
(7)验收:施工完成后,组织验收,确保施工质量。
4.施工要点(1)土方回填前,要对车库顶板进行严格检查,确保顶板结构安全。
(2)回填土材料要符合国家标准,不得使用不合格材料。
(3)施工过程中,要严格控制土体含水量,避免因含水量过高导致土体不稳定。
(4)压路机压实过程中,要保证压路机行驶速度均匀,不得突然加速或减速。
(5)洒水养护过程中,要保证土体湿润,但不得积水。
5.安全措施(1)施工现场设立安全警示标志,提醒工人们注意安全。
(2)施工人员佩戴安全帽、防尘口罩、手套等防护用品。
(3)定期对施工设备进行检查,确保设备安全运行。
(4)施工现场配备急救箱,遇到突发情况能及时处理。
施工进度计划及保证措施第一节各阶段进度的保证措施一、施工安排本工程地下室面积较大,工期紧,为保证工期及施工质量,同时加快料具的周转次数,故在施工安排上采取平面流水、立体交叉作业的施工部署。
部署如下:1、开工准备时,立即组织施工塔吊基础,尽快进场并安装塔吊,及早提供高效垂直运输,有利保障基础结构施工,加快施工工期。
2、本工程结构工程施工均采用商品混凝土和成品预拌砂浆,现场不设置搅拌场的。
因单层建筑面积很大,地下室混凝土的浇筑采用汽车泵和固定泵配合解决。
因此应严格按照施工进度计划精心组织、实施各施工段的施工进度,错开各个施工区域区的混凝土浇筑时间,以免出现同时需要浇筑混凝土而延误工期的现象。
3、待地下室结构浇筑完成后,达到一定强度后,车库顶板处支模架暂不拆除,将部分材料堆场及加工场地布置在地下室顶板上,便于主楼施工。
4、尽快完成地下室防水和土方回填工作,如不能及时完成,则主楼从二层开始设置型钢悬挑脚手架,并设置安全平网。
5、待主体封顶,达到养护时间,沉降稳定后,开始浇筑后浇带。
6、主体结构完成后,尽快组织中间验收,为装饰装修施工争取充裕时间。
工程实施过程中,如因我公司原因造成整个合同工期的延长或任何一项或多项工作的实际完成日期迟于合同约定单项工程完工日期,给建设单位造成经济损失,我公司将承担合同有关条款约定的违约责任,根据合同对由此造成建设单位的相应损失进行赔偿,赔偿不影响我公司应承担的其它义务。
二、农忙、节假日施工保障措施1、劳务合同:明确约定保障农忙、节假日连续施工条款,并从每月工程款中扣5%作为履约保证金,对考核达不到出勤率要求的每次扣除保证金20%,超过三次全部扣除。
2、材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金30%,超过两次全部扣除。
3、在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;4、提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实;5、根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单。

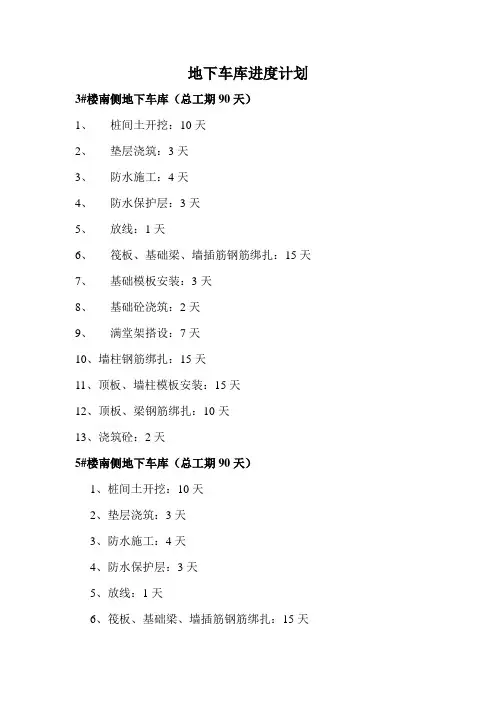

地下车库进度计划3#楼南侧地下车库(总工期90天)1、桩间土开挖:10天2、垫层浇筑:3天3、防水施工:4天4、防水保护层:3天5、放线:1天6、筏板、基础梁、墙插筋钢筋绑扎:15天7、基础模板安装:3天8、基础砼浇筑:2天9、满堂架搭设:7天10、墙柱钢筋绑扎:15天11、顶板、墙柱模板安装:15天12、顶板、梁钢筋绑扎:10天13、浇筑砼:2天5#楼南侧地下车库(总工期90天)1、桩间土开挖:10天2、垫层浇筑:3天3、防水施工:4天4、防水保护层:3天5、放线:1天6、筏板、基础梁、墙插筋钢筋绑扎:15天7、基础模板安装:3天8、基础砼浇筑:2天9、满堂架搭设:7天10、墙柱钢筋绑扎:15天11、顶板、墙柱模板安装:15天12、顶板、梁钢筋绑扎:10天13、浇筑砼:2天7#楼西侧地下车库(总工期105天)1、地表清理:10天2、管桩施工:7天3、桩间土开挖:104、垫层浇筑:3天5、防水施工:4天6、防水保护层:3天7、放线:1天8、筏板、基础梁、墙插筋钢筋绑扎:15天9、基础模板安装:3天10、基础砼浇筑:2天11、满堂架搭设:7天12、墙柱钢筋绑扎:15天13、顶板、墙柱模板安装:15天14、顶板、梁钢筋绑扎:10天15、浇筑砼:2天7#楼南侧地下车库(总工期105天)1、地表清理:10天2、管桩施工:7天3、桩间土开挖:104、垫层浇筑:3天5、防水施工:4天6、防水保护层:3天7、放线:1天8、筏板、基础梁、墙插筋钢筋绑扎:15天9、基础模板安装:3天10、基础砼浇筑:2天11、满堂架搭设:7天12、墙柱钢筋绑扎:15天13、顶板、墙柱模板安装:15天14、顶板、梁钢筋绑扎:10天15、浇筑砼:2天。
城市地下停车库建设进度计划一、项目背景城市的发展与进步带来了日益增长的车辆数量,导致城市中的停车难题日益突出。
为解决这一问题,本市决定兴建城市地下停车库,以提供更多的停车位,改善市民出行体验。
为此,制定了城市地下停车库建设进度计划。
二、目标与任务1.目标:建设一定数量的地下停车库,缓解城市停车问题,提高交通运输效率。
2.任务:(1)进行项目的前期准备工作,包括选址、设计、施工方案等;(2)确保项目进展顺利,及时完工;(3)保证项目质量,符合相关标准与要求。
三、项目进度计划1.前期准备阶段(预计用时2个月)(1)选址:组织专家评估,确定选址范围,并进行实地考察;(2)设计:招标选定设计单位,制定详细的设计方案,并提交审批;(3)环评报告:编制环境影响评价报告,提交市政府审批;(4)相关手续:办理用地手续、工程规划许可等。
2.施工阶段(预计用时18个月)(1)招标:公开招标,选定合格的建设单位;(2)地下施工:进行地下停车库的基础设施建设,包括土方开挖、基坑支护、地下管线布置等;(3)地上建设:在地下建设完成后,进行地上部分的停车库建设,包括出入口道路建设、停车位标线绘制等;(4)安装设备:安装停车库管理系统、监控设备等;(5)消防与安全:进行消防系统的安装与调试,确保停车库的安全使用;(6)验收与交付:进行竣工验收,办理相关手续,将停车库投入使用。
3.后期维护与管理阶段(1)投入运营后,制定停车库的维护与管理方案,并逐步完善;(2)建立定期检查与维护机制,确保停车库设施的完好运行;(3)加强安全管理,确保停车库的安全使用;(4)根据实际使用情况,及时调整停车库运营模式,提供更便捷的服务。
四、项目管理措施1.建立项目管理组:组建专门的项目管理组,负责项目进度、质量等的监管与管理;2.划定责任范围:明确各部门与相关人员的职责,确保项目各环节的顺利推进;3.加强沟通与协作:各部门间加强沟通协作,解决项目中的问题与困难;4.加强监督与考核:建立健全项目进度、质量考核机制,确保项目按计划完成;5.加强安全管理:完善安全管理制度,确保施工期间和运营后的停车库安全。
第1篇一、项目概述本项目为某住宅小区附属建筑,包括地下车库、物业管理中心、社区活动中心等配套设施。
总建筑面积约为20000平方米,其中地下车库约10000平方米,地上建筑约10000平方米。
地下车库分为两层,地上建筑为多层结构,包括物业管理中心、社区活动中心等功能区域。
本方案旨在为项目提供详细的施工方案,确保工程顺利进行,满足设计要求和使用功能。
二、施工组织设计1. 施工项目划分根据工程特点,将施工项目划分为以下几部分:(1)地下车库施工(2)物业管理中心施工(3)社区活动中心施工(4)室外配套施工2. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完成。
具体进度计划如下:(1)地下车库施工:预计施工工期为6个月(2)物业管理中心施工:预计施工工期为5个月(3)社区活动中心施工:预计施工工期为4个月(4)室外配套施工:预计施工工期为3个月3. 施工组织架构成立项目经理部,下设工程技术部、施工管理部、质量安全管理部、物资设备部、财务部等职能部门,确保工程顺利进行。
4. 施工资源配置根据工程特点,合理配置施工资源,包括人力、物力、财力等。
具体资源配置如下:(1)人力资源:项目经理1名,施工员5名,技术员3名,质检员2名,安全员2名,其他施工人员若干名。
(2)物资设备:混凝土搅拌站、钢筋加工场、模板支撑系统、脚手架、起重设备、运输车辆等。
(3)财力:根据工程进度和实际需要,合理安排资金投入。
三、施工工艺及质量控制1. 地下车库施工(1)基础施工:采用明挖法进行施工,确保基础稳定。
(2)主体结构施工:采用钢筋混凝土结构,严格按照设计要求进行施工,确保结构安全。
(3)防水施工:采用SBS改性沥青防水卷材,确保地下车库的防水效果。
(4)装修施工:采用环保材料,确保装修质量。
2. 物业管理中心施工(1)基础施工:采用浅埋式基础,确保基础稳定。
(2)主体结构施工:采用钢筋混凝土结构,严格按照设计要求进行施工,确保结构安全。
地下车库施工方案一、工程概况1、基础建筑特征本工程地下室结构两层,负二层高_____m,负一层高_____m,底板面标高为-_____m,底板纵横地梁底(垫层面)标高在-_____m,双桩承台底标高(垫层面)在6.3米,该工程地下室垫层为00mm厚C5混凝土垫层,地下室碎采用C35混凝土内参抗渗剂,抗渗等级为P6;柱子为500-500mm方柱。
总工期暂定50天,其中包括土方开挖5天,验槽、割桩2天,垫层5天,基础底板5天,地下车库顶板3天。
2、本工程重点难点2..地下车库地梁底标高、承台底标高与底板底标高不一致,土方开挖时先开至一_____m,然后根据地梁尺寸采用人工进行开挖。
地梁开挖时应考虑地梁边缘砖胎模尺寸。
2.2.地下车库施工健处钢板止水带。
2.3.地下车库后浇带处碎浇灌,止水带的埋设,钢筋绑扎。
2.4.地下车库顶板、梁模板支设、反梁支设。
2.5.地下车库外墙施工时对拉螺杆必须焊钢板止水片,在进行防水施工时将对拉螺杆割除,用水泥砂浆将墙体补平。
再进行防水施工。
2.6.6.由于同时施工面过大,施工队伍组建相当困难。
2.7.地下车库开挖暂定为8#、9#楼主体封顶,2#楼施工至六层,由于和2#楼穿插施工,安全问题必须放在第一位。
3.8.地下车库施工是八、九月份,正好赶在雨季,雨季施工措施必须考虑到位。
4.9.场地狭小,进出土方不便。
3、基础施工流程图底板侧模土方开挖及验槽垫层施工、防水层施工截桩及测试、放线设置围护观测点桩位偏差复核桩基验收不合格基础开挖土桩基问题处理测绑扎底板钢筋及验收不合格进行钢筋整改量放线底板碎浇筑及养护定位控在底板上轴线定位制桩设设柱基准支架置不合格钢筋整改验收绑扎柱钢筋及验收柱钢筋隐蔽验收墙板钢筋绑扎验收柱位浇筑养护墙、顶板支模顶板钢筋绑扎及验收墙、顶板碎浇筑养护基础结构验收地下室防水基坑回填土4、编制依据工程测量规范(BG50026-99)设置钢筋碎构造柱抗震技术规程(JG3-2000)钢筋焊接及验收规程(JGJ8-99)地基与基础工程施匚及验收规范(JGJ202-99)基坑工程设计规范(DBJ08-6-2000)地基处理技术规范(DBJ08-40-2000)建筑工程质量检验评定标准(JBJ30-2000)二、施工部署1、基础施工前的准备1..施工图审核1.2.材料、人力机具的准备及有关部门的申报手续根据设计图纸及施工顺序提出材料计划,材料部门及时根据计划确保施匚进度要求。
地下车库修建工程方案范本一、项目概况地下车库修建工程,是指在地下土层中开挖空间,用于停放机动车辆的建筑工程。
地下车库通常位于城市CBD(中央商务区)或人口密集的地区,用以缓解停车位紧张的问题,提高城市道路交通的通行效率。
本项目位于某市中心区域,项目地块面积为5000平方米,计划建设地下两层车库,总建筑面积约为10000平方米。
主要建设内容包括车库导入道路、地下停车场、配套设施等。
二、工程规划1. 地下车库布局设计地下车库主要分为停车层和导入层两部分,其中停车层用于停放车辆,导入层则负责车辆的进出。
停车层的布局应合理,确保车辆停放密度,同时满足消防通道、疏散通道等安全要求。
导入层应设置足够的进出口,充分保障车辆出入的顺畅和安全。
2. 地下车库结构设计地下车库的结构设计应考虑地下水位、地质条件、承载力等因素,采用合适的结构形式和材料。
一般地下车库采用混凝土结构,涉及到地下水位较高的区域,需要采取防水措施。
另外,为了提高车库的使用寿命,应考虑防腐防蚀等保护措施。
3. 地下车库通风设计地下车库通风是影响车库使用环境的重要因素,应设计合理的通风系统,确保车库空气质量和人员舒适度。
通风系统应考虑车库内的废气排放和新鲜空气供给,以及排烟排热等功能。
4. 地下车库给排水设计地下车库的给排水系统是保障车库使用的关键设施,需要合理设计污水排放、雨水排放和供水系统,以满足车库日常使用的各项需求。
三、施工方案1. 地下车库导入道路施工地下车库导入道路是车辆进入和驶出车库的重要通道,应保证导入通道宽敞,并设计合理的坡度和弯曲半径,确保车辆进出的顺畅。
导入道路的铺设应采用高强度、耐磨的道路材料,同时需要考虑排水系统的设计,防止雨水积淤,保证道路的使用安全。
2. 地下车库结构施工地下车库结构施工应符合相关国家标准和规范,采用质量可控的建筑材料和加工工艺。
在深基坑开挖和地下结构施工中,应采取严密的安全措施,确保施工人员和周边建筑物的安全。
住宅楼及地下车库工程施工组织与施工进度计划一、施工组织1、施工段的划分因1#楼、2#楼、12#楼、13#楼四栋楼的长度较长且基本对称计划各分两个流水段,10#楼面积较小计划不分流水段整体施工。
根据工程的概况、特点及工期要求,施工段划分如下:1)横向平面划分:因1#、2#、10#、12#、13#号住宅楼工程平面位置相邻,在同一施工现场内,故在主体施工时分别作为三个施工段落组织平面流水,交叉施工。
每栋楼按两个流水段流水作业施工,这样做平面划分,主要是为主体班组分工协作方便。
2)1#、2#、10#、12#、13#号住宅楼在土方施工阶段;基础施工阶段;主体施工阶段;内外装修、安装工程与屋面工程施工阶段;室外及收尾施工阶段据划分施工工期安排,上主体时均应准备三层梁板施工所需设施料。
3)为了优质高速地完成本工程的施工任务,我们将充分利用有限的时间和空间,采用先地下后地上、先主体后装修。
主体施工流水作业,装修阶段交叉展开,先外部装修后内部装修,其中水、暖、电安装及通风电梯安装施工与以上各施工阶段交叉作业。
2、主要工序1)施工工序:按先地下后地上、先土建后设备、先结构后装修的施工顺序安排施工。
(1)水电暖等设备安装工程在土建主体结构施工时进行预埋管、预留洞的施工,装饰装修阶段进行上下水管道安装及电箱盒,暖气片,穿线灯具,洁具等设备的安装及调试。
(2)主体结构施工至十五层以上时,从底层开始插入砌体隔墙、填充墙、装饰装修等项目的施工及水电设备安装的施工。
2)主要工序施工工艺流程(1)现场总体布置的实施,技术准备,监理交底,必要的技术培训,可以做为各工序展开前的重要工作。
(2)1#、2 #、10#、12#、13#住宅楼:A、基础结构施工工艺流程混凝土垫层上定位放线→钢筋砼筏板基础→地下室剪力墙柱→地下室顶板施工→外墙防水施工→室外回填土。
B、主体结构施工工艺流程放线、找平→剪力墙柱绑钢筋→支设墙柱模板→浇筑墙柱混凝土→支设顶板梁模板→顶板梁钢筋绑扎→浇筑顶板梁混凝土→养护。
住宅楼及地下车库工程施工部署方案一、工程概述本工程为具体名称住宅楼及地下车库项目,位于具体地址。
住宅楼地上具体层数层,地下具体层数层,建筑高度为具体高度米。
地下车库为具体规模,可提供具体车位数个停车位。
总建筑面积为具体面积平方米。
二、施工目标1、质量目标:确保工程质量符合国家现行施工质量验收规范,达到合格标准,力争优质工程。
2、工期目标:计划总工期为具体工期天,确保在合同约定的时间内完成工程施工。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在具体百分比以内,创建安全文明工地。
4、环保目标:严格控制施工过程中的噪音、粉尘、污水等污染物排放,符合国家环保要求。
三、施工准备1、技术准备熟悉施工图纸,组织图纸会审,编制施工组织设计和专项施工方案。
进行技术交底,确保施工人员了解施工工艺和质量要求。
做好测量放线工作,设置基准点和控制线。
2、现场准备平整施工场地,修筑临时道路和排水设施。
搭建临时办公、生活设施和仓库。
接通施工用水、用电。
3、材料准备根据施工进度计划,编制材料采购计划。
对原材料进行检验和试验,确保材料质量合格。
4、劳动力准备根据工程规模和施工进度要求,组织劳动力进场。
对施工人员进行培训和安全教育。
四、施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作。
项目部下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合。
五、施工顺序1、住宅楼施工顺序基础工程:土方开挖、地基处理、基础垫层、基础钢筋混凝土施工。
主体结构工程:柱、梁、板钢筋混凝土施工,砌体工程。
装饰装修工程:内外墙抹灰、地面工程、门窗安装、外墙保温及涂料。
屋面工程:屋面防水、保温。
2、地下车库施工顺序土方开挖、支护工程。
基础工程:垫层、筏板基础钢筋混凝土施工。
主体结构工程:框架柱、梁、板钢筋混凝土施工。
防水工程:地下室外墙、顶板防水。
装饰装修工程:地面工程、内墙抹灰。
六、主要分部分项工程施工方法1、土方工程采用机械开挖为主,人工配合为辅的方式进行。
地下车库施工进度计划
(一)总工期控制
(二)主要分部工程工期安排
1、土方开挖安排:大体分为五个施工段进行开挖。
总工期在30天。
平均每段6天。
2、地下室结构施工安排:分为五个施工阶段进行施工,
2010年12月-2011年2月底施工第一施工段,2011年3月至5月底施工第二施工段,2011年6月至7月施工第三施工段,2011年8月至9月施工第四施工段,2011年10月至11月施工第五施工段。
3、±0.000以上结构施工安排:每一段地下结构完成后,
紧跟就进行地上结构施工。
第一段的地上结构2011年3月。
第二段的地上结构2011年5月,第三段地上结构2011年8月,第四段的地上结构2011年9月,第五施工段2011年11月。
4、装修工程:随主体的完成装修紧跟进行。
第一施工段
至第五施工段2011年7月至12月完成.。
