流水施工和网络图讲解
- 格式:doc
- 大小:896.00 KB
- 文档页数:11
施工流水的专题学习(注册建造师考试专题讲解)流水施工流水施工为工程项目组织实施的一种管理形式,就是由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。
当然,工程施工中,除了流水施工,还可以采用依次施工(亦称顺序施工法)、平行施工两种组织方式。
对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。
一、依次施工(亦称顺序施工法)、平行施工、流水施工简介举例说明:施工参数如下表所示:1、依次施工(顺序施工法):各个进度上只有一个工作队在施工,人数少,好管理,花钱少,但是工期太长。
2、平行施工:各个进度上都是多个施工队一起干,工期短,但是成本高。
3、流水施工:既有依次施工的优点,也有平行施工的优点。
工期合理,成本合理,而且各个工序之间资源调动比较适合管理,工序之间有搭接,可以增加工作效率。
【注意】实际施工中三种方法都存在,项目部根据自身情况选择相应的施工方法,但最常用的是流水施工,考试重点研究的也是流水施工。
二、几个计算参数①施工过程(n):(也叫:工作、工序)比如上图的基础工程、主体工程、防水工程、装修工程,例如挖土、垫层、土方回填;例如绑钢筋、支模板、浇混凝土等等。
②施工段(m):从空间而言划分的若干区段,例如一个小区的一栋楼、两栋楼、三栋楼(每栋楼都是一个施工段);如果只有一栋楼,那么每一层也可以划分为一个施工段;如果划分的更细一点,那么每一个结构大梁也可以作为一个施工段(一号梁、二号梁、三号梁),具体的施工过程就是绑钢筋、支模板、浇混凝土。
③流水节拍(t):某一施工过程在某一施工段上的持续时间。
④流水步距(K):相邻施工过程陆续投入工作的时间间隔。
⑤工期(T):各个施工过程在各个施工段上完成的最终的时间。
一般前三个参数题目都会直接给出,后两个参数需要求解。
三、流水施工方法分类1、流水施工分类可分为等节奏、异节奏、无节奏,其中异节奏可分为:异步距异节拍、等步距异节拍(成倍节拍流水)。
流水施工了解:组织施工的方式及其特点;熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法;掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。

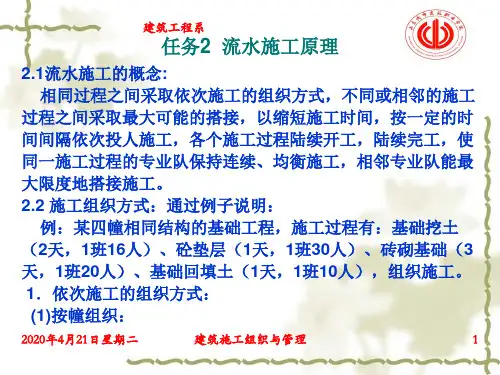

第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工方式可以采用依次、平行、流水等施工组织方式。
(重点是参考p17图2-1,在理解三种组织施工方式基本原理的基础上,重点掌握三种组织施工方式的特点)1.依次施工(结合p17图2-1施工方式比较图。
)依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
2.平行施工(结合p17图2-1施工方式比较图。
)平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
3.流水施工(结合P17图2-1施工方式比较图。
)流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
(施工很有规律)三种组织施工方式的特点如下(重点)【例题1】建设工程施工通常按流水施工方式组织,其特点之一是( )。
(参考P18流水施工特点或前面的表格)a.单位时间内所需用的资源量较少b.使各专业工作队能够连续施工c.施工现场的组织、管理工作简单d.同一施工过程的不同施工段可以同时施工答案:b【例题2】建设工程组织依次施工时,其特点包括( )。
(参考p18依次施工特点或前面的表格)a.没有充分地利用工作面进行施工,工期长b.如果按专业成立工作队,则各专业队不能连续作业c.施工现场的组织管理工作比较复杂d.单位时间内投入的资源量较少,有利于资源供应的组织e.相邻两个专业工作队能够最大限度地搭接作业答案:a、b、d【例题3】建设工程组织依次施工时,其特点不包括( )。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
监理工程师考前辅导-精讲班—案例分析第12讲流水施工主要内容流水施工内容讲解第一部分流水施工第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工方式可以采用依次、平行、流水等施工组织方式.流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,在空间上分解为合理的施工段,各专业队按照施工顺序依次完成各个施工对象各施工段的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
(二)流水施工的表达方式横坐标是持续时间,纵坐标是施工过程,水平线段是施工过程中的各个施工段的安排,其编号为各施工过程不同施工段的编号.二、流水施工参数(掌握)流水施工参数,包括:工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程划分的粗细程度由实际需要而定。
施工过程的数目一般用n 表示.凡是各类施工过程占有施工对象的空间,直接影响工期的长短,必须列入施工进度计划.2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
流水强度可用公式计算求得:式中:V——某施工过程(队)的流水强度;Ri——投入该施工过程中的第i种资源量(施工机械台数或工人数);Si——投入该施工过程中第i种资源的产量定额;X——投入该施工过程中的资源种类数。
(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数.1.工作面工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
工作面的大小,表明能安排施工人数或机械台数的多少.工作面确定的合理与否,直接影响专业工作队的生产效率。
流水施工实例:双代号网络计划一、网络图的组成双代号网络图由工作、节点、线路三个基本要素组成。
(一)工作(也称过程、活动、工序)工作就是计划任务按需要粗细程度划分而成的一个消耗时间或也消耗资源的子项目或子任务。
它是网络图的组成要素之一,它用一根箭线和两个圆圈来表示。
工作的名称写在箭线的上面,完成工作(所需要的时间写在箭线的下面,箭尾表示工作)的开始,箭头表示工作的结束。
圆圈中的两个号码代表这项工作的名称,由于是两个号表示一项工作,故称为双代号表示法,由双代号表示法构成的网络图称为双代号网络。
工作通常可以分为三种:需要消耗时间和资源(如混合结构中的砌筑砖外墙);只消耗时间而不消耗资源(如混凝土的养护);既不消耗时间,也不消耗资源。
前两种是实际存在的工作,后一种是人为的虚设工作,只表示相邻前后工作之间的逻辑关系,通常称其为"虚工作"以虚箭线或在实箭线下标以"0"表示。
工作根据一项计划(或工程)的规模不同,其划分的粗细程度、大小范围也不同。
如对于一个规模较大的建设项目来讲,一项工作可能代表一个单位工程或一个构筑物;如对于一个单位工程,一项工作可能只代表一个分部或分项工作。
工作箭线的长度和方向,在无时间坐标的网络图中,原则上讲可以任意画,但必须满足网络逻辑关系,在有时间坐标的网络图中,其箭线长度必须根据完成该项工作所需持续时间的大小按比例绘图。
(二)节点(也称结点、事件)在网络图申箭线的出发和交汇处画上圆圈,用以标志该圆圈前面一项或若干项工作的结束和允许后面一项或若干项工作的开始的时间点称为节点。
在网络图中,节点不同与工作,它只标志着工作的结束和开始的瞬间,具有承上启下的衔接作用,而不需要消耗时间或资源。
节点的另一个作用如前所述,在网络图中,一项工作用其前后两个节点的编号表示。
箭线出发的节点称为开始节点,箭线进入的节点称为结束节点或后面节点。
在一个网络图中,除整个网络计划的起点节点和终点节点外,其余任何一个节点都有双重的含义,既是前面工作的结束节点,又是后面工作的开始节点。
(建筑工程管理)第三章流水施工第三章建筑工程流水施工在电影“摩登时代”中,工人在各自的工作岗位上完成各自的工作,整个产品是在经过若干个工序后得到完成,产品在生产过程中,就像流水壹样源源不断地被生产出来,其生产效率非常地高。
这就是流水作业。
流水作业的出现,对人类工业文明生产起到了很大的促进作用。
马克思对这个原理就曾经作过高度的评价,他说“流水作业作为先进的作业方法,把时间上的顺序变成了空间上的搭接,在工业发展进步的情况下,广泛进入了工业生产中,就连人们的日常生活也常常用到这种方法”在我们的日常生活中,往往不知不觉地动用了很多的客观规律,从而为我们的日常生活带来了很多的方便。
流水作业这种先进的作业方法,在工业生产中已经得到了广泛应用。
如:汽车生产流水线、电视机生产流水线等。
流水作业这种作业方式,在工业生产得到了广泛应用,而在建筑产品的生产中也是应用的十分普遍。
只是在我们建筑企业的生产中,将这种睚工业生产中称为流水作业的方式在建筑企业的生产中称为流水施工。
为了便于理解,在讲授本章的有关内容之前,我们首先作俩个名词解释:1、施工过程:它是指为了组织施工生产,把工程对象划分为若干个小的工序,这些工序这称为施工过程或工作、工序。
施工过程划分的大小应根据施工组织的具体要求来确定。
对施工过程来说,且没有限定它的工作内容的多少和范围的大小。
壹个大有施工过程能够壹个单项工程或单位工程,对于壹个小的工程对象来说,就有可能是壹个分部工程或分项工程,甚至是壹个操作或动作。
所以施工过程本身所包含的内容能够大能够小,不是固定的。
对于单位工程施工组织设计来说,其施工过程壹般能够划分到分项工程。
如:土建单位工程施工组织设计,它的施工过程就能够划分为:挖土、垫层、基础、回填土、砌墙等等。
2、逻辑关系:指施工过程之间因工艺上的要求而必须遵循的先后顺序关系。
例如:基础工程施工中,挖土和砼垫层就是俩个不同的施工过程,这俩个施工过程之间就存在着逻辑关系。
造价案例分析-第七讲流⽔作业、⽹络图第7讲流⽔作业,⽹络计划,投资偏差内容提要1、⽹络进度计划的计算、调整与优化2、投资偏差分析与纠正3、流⽔作业的计算重点难点1、⽹络进度计划的计算、调整与优化。
注意和的索赔联系起来。
2、投资偏差的计算、分析3、流⽔作业的计算:步距及⼯期内容讲解第⼀节流⽔作业⼀、流⽔施⼯参数包括:⼯艺参数、空间参数和时间参数三类。
1,⼯艺参数它包括施⼯过程和施⼯过程数。
施⼯过程。
施⼯过程的数⽬以n表⽰,它是流⽔施⼯的基本参数之⼀。
施⼯过程数⽬(n)的确定,主要依据项⽬施⼯进度计划在客观上的作⽤、采⽤的施⼯⽅案、项⽬的性质和建设单位对项⽬建设⼯期的要求等进⾏确定。
2.空间参数。
(1)⼯作⾯。
(2)施⼯段。
为了有效地组织流⽔施⼯,通常把拟建⼯程项⽬在平⾯上划分成若⼲个劳动量⼤致相等的施⼯段落,这些施⼯段落称为施⼯段。
施⼯段的数⽬以m表⽰,它是流⽔施⼯的基本参数之⼀。
划分施⼯段是组织流⽔施⼯的基础。
3.时间参数在组织流⽔施⼯时,⽤以表达流⽔施⼯在时间排列上所处状态的参量,均称为时间参数。
它包括:流⽔节拍、流⽔步距、技术间歇、组织间歇和平⾏搭接时间等五种。
(1)流⽔节拍。
在组织流⽔施⼯时,每个专业⼯作队在各个施⼯段上完成各⾃的施⼯过程所必须的持续时间,均称为流⽔节拍。
流⽔节拍以t表⽰,它是流⽔施⼯的基本参数之⼀。
流⽔节拍数值⼤⼩,可以反映流⽔速度快慢、资源供应量⼤⼩。
根据流⽔节拍数值特征,⼈们把流⽔施⼯分为等节奏流⽔施⼯、异节奏流⽔施⼯和⽆节奏流⽔施⼯三种。
影响流⽔节拍的因素主要有:采⽤的施⼯⽅法、投⼊的劳动⼒或施⼯机械多少,以及⼯作班次的数⽬。
为避免浪费⼯时,流⽔节拍在数值上应为半个班的整数倍,其数值可按下列两种⽅法确定。
1)定额计算法。
根据各施⼯段的⼯程量、能够投⼊的资源量进⾏计算:2)经验估算法。
它是根据以往的施⼯经验进⾏估算。
⼀般为了提⾼其准确程度,往往先估算出该流⽔节拍的最长、最短、正常(即最可能)三种时间,然后据此求出期望时间作为某专业⼯作队在某施⼯段上的流⽔节拍。
流水施工时间参数:流水节拍:在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
相邻两项工作之间的时间间隔:相邻相邻两项工作之间的时间间隔是指本工作的最早完成时间与其紧后工作最早开始时间之间可能存在的差值。
工作I与J之间的时间间隔用LAG表示。
流水步距:组织流水施工时,相邻两个施工过程(或专业施工队)相继开始施工的最小间隔时间。
流水施工工期:第一个专业队投入到流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。
总时差:工作的总时差等于该工作最迟完成时间与最早完成之间之差,或者该工作最迟开始时间与最早开始时间之差。
自由时差:两种情况1.有紧后工作的工作,TF=紧后工作的最早开始时间减本工作最早完成时间所得之差的最小值。
2.无紧后工作的工作,以终点节点为完成节点,TF= 计划工期-本工作最早完成时间。
工艺参数:施工过程:流水强度:工艺关系:生产性工作之间工艺过程决定,非生产性工作之间工作程序决定的先后顺序组织关系:组织安排需要或资源调配需要而规定的顺序空间参数:工作面:施工段:61.用来表达流水施工在施工工艺方面进展状态的参数是()。
A.施工过程B.施工段C.流水步距D.流水节拍【答案】:A【解析】:工艺参数包括施工过程和流水强度两个参数。
65.在工程网络计划中,某项工作的最迟开始时间与最早开始时间的差值为该工作的()。
A.时间间隔B.搭接时距C.自由时差D.总时差69.在工程网络计划中,关键工作是指()的工作。
A.双代号时标网络计划中无波形线B.双代号网络计划中开始节点为关键节点C.最迟完成时间与最早完成时间的差值最小D.单代号搭接网络计划中时距最小【答案】:C【解析】:在网络计划中,总时差最小的是关键线路。
61. 建设工程组织流水施工时,相邻两个专业工作队相继开始施工的最小间隔时间称为(B)。
A. 间歇时间B. 流水步距C. 流水节拍D. 提前插入时间62. 某分部工程有4个施工过程,各分为3个施工段组织加快的成倍节拍流水施工。
流水施工基本方法一、流水施工表达方式1.横道图(1)水平指示图表流水施工水平指示图表的表达方式,如图1所示。
其横坐标表示持续时间,纵坐标表示施工过程或专业工作队编号,带有编号的圆圈表示施工项目或施工段的编号。
图1 流水施工水平指示图表图中T——流水施工的计算总工期;m——施工段的数目;n——施工过程或专业工作队的数目;t——流水节拍;K——流水步距,此图K=t。
(2)垂直指示图表流水施工垂直指示图表的表达方式,如图2所示。
其横坐标表示持续时间,纵坐标表示施工项目或施工段的编号,斜向指示线段的代号表示施工过程或专业工作队编号,图中符号同前。
图2 流水施工垂直指示图表2.流水网络图(1)横道式流水网络图横道式流水网络图如图3所示。
图中粗黑错阶箭线表示施工过程进展状态,在箭线上面标有该过程编号和施工段编号,在箭线下面标有流水节拍,细黑箭线分别表示开始步距(K j,j+1)和结束步距(J j,j+1),带有编号的圆圈表示事件或结点。
图3 横道式流水网络图(2)流水步距式流水网络图流水步距式流水网络图如图4所示。
图中实箭线表示实工作,其上标有施工过程和施工段编号,其下标有流水节拍;虚箭线表示虚工作,即工作之间的制约关系,其持续时间为零,流水步距也由实箭线表示,并在其下面标出流水步距编号和数值。
图4 流水步距式流水网络图(3)搭接式流水网络图搭接式流水网络图如图5所示。
图中的大方框表示施工过程,其内标有:施工过程编号、流水节拍、施工段数目、过程开始和结束时间;方框上面的实箭线表示相邻两个施工过程结束到结束的搭接时距,即结束步距;方框下面的实箭线表示相邻两个施工过程开始到开始的搭接时距,即流水步距。
图5 搭接式流水网络图二、流水参数确定方法1.工艺参数(1)施工过程在组织流水施工时,用以表达流水施工在工艺上开展层次的有关过程,统称为施工过程。
施工过程数目以n表示,根据过程工艺性质不同,它可分为:制备类、运输类和砌筑安装类三种施工过程。
流水施工实例:单代号搭接网络计划一、基本概念在前面所述的双代号、单代号网络图中,工序之间的关系都是前面工作完成后,后面工作才能开始,这也是一般网络计划的正常连接关系。
当然,这种正常的连接关系有组织上的逻辑关系,也有工艺上的逻辑关系。
例如:有一项工程,由两项工作组成,即工作A、工作B。
由生产工艺决定工作A完成后才能进行工作B。
但作为生产指挥者,为了加快工程进度、尽快完工,在工作面允许的情况下,分为两个施工段施工,即A1、A2,B1,B2分别组织两个专业队进行流水施工。
上面所述只是两个施工段、两个工作。
如果工作(工序)增加施工段增加的情况下,绘制出的网络图的点,箭线会更多,计算也较为麻烦。
那么能否找出一种简单的表示方法呢卜答案是肯定的。
近年来;国外产生了各种各样的搭接网络,有单代号搭接网络,也有双代号搭接网络。
这里主要介绍的是单代号搭接网络。
如果用单代号搭接网络表示上述情况,并且设A工作开始4天后,B工作才能开始。
上面的搭接是A工作开始时间限制B工作开始时间,即为开始到开始(英文缩写STS)。
除上面的开始到开始外,还有几种搭接关系,即开始到结束,结束到开始,结束到结束等。
至此,我们可以看出,单代号搭接关系可使图形大大简化。
但通过后面计算可知,其计算过程较为复杂。
二、搭接关系单代号网络图的搭接关系除了上述四种基本的搭接关系外,还有一种混合搭接关系。
下面分别介绍:(一)结束到开始表示前面工作的结束到后面工作的开始之间的时间间隔。
一般用符号"FTS"(英文Fin诂htoStan缩写)表示。
用横道图和单代号网络图表示。
A工作完成后,要有一个时间间隔B工作才能开始,例如,房屋装修工程中先油漆,后安玻璃,就必须在油漆完成后有一个干燥时间才能安玻璃。
这个关系就是FTS关系。
如果需干燥2天,即FTS二2。
当FTS二O时,即紧前工作的完成到本工作的开始之间的时间间隔为零。
这就是前面讲述的单代号、双代号网络的正常连接关系,所以,我们可以将正常的逻辑连接关系看成是搭接网络的一个特殊情况。
监理工程师考前辅导-精讲班-案例分析第12讲流水施工主要内容流水施工内容讲解第一部分流水施工第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工方式可以采用依次、平行、流水等施工组织方式。
流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,在空间上分解为合理的施工段,各专业队按照施工顺序依次完成各个施工对象各施工段的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
(二)流水施工的表达方式横坐标是持续时间,纵坐标是施工过程,水平线段是施工过程中的各个施工段的安排,其编号为各施工过程不同施工段的编号。
二、流水施工参数(掌握)流水施工参数,包括:工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程划分的粗细程度由实际需要而定。
施工过程的数目一般用n 表示。
凡是各类施工过程占有施工对象的空间,直接影响工期的长短,必须列入施工进度计划。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
流水强度可用公式计算求得:式中:V——某施工过程(队)的流水强度;Ri——投入该施工过程中的第i种资源量(施工机械台数或工人数);Si——投入该施工过程中第i种资源的产量定额;X——投入该施工过程中的资源种类数。
(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
1.工作面工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
工作面的大小,表明能安排施工人数或机械台数的多少。
工作面确定的合理与否,直接影响专业工作队的生产效率。
2.施工段将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。
施工段的数目一般用m 表示。
划分施工段的原则为使施工段划分得合理,一般应遵循下列原则:①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;④施工段的数目要满足合理组织流水施工的要求。
施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层。
(三)时间参数主要包括流水节拍、流水步距和流水施工工期等。
1.流水节拍流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
流水节拍表明流水施工的速度和节奏性。
流水节拍小,其流水速度快,节奏感强;反之则相反。
流水节拍可按定额计算法确定:(1)如果已有定额标准时,可按公式确定流水节拍。
tj,i=Qj,i/Sj·Rj·Nj=Pj,i/ Rj·Nj或tj,i= Qj,i·Hj/Rj·Nj=Pj,i/ Rj·Nj式中 tj,i——第j个专业工作队在第i个施工段的流水节拍;Qj,i——第j个专业工作队在第i个施工段要完成的工程量或工作量;Sj ——第i个专业工作队的计划产量定额;(m3 /工日,……)Hj ——第j个专业工作队的计划时间定额;(工日/m3 ,……)Pj,i——第j个专业工作队在第i个施工段需要的劳动量或机械台班数量;Rj ——第j个专业工作队所投入的人工数或机械台数;Nj ——第j个专业工作队的工作班次。
例如:已知某工程项目现浇混凝土工程量为3000立方,由两台混凝土输送泵和25人浇筑。
人工时间定额为0.1工日/立方,每天一台泵泵送150立方,采用一天一班制,按定额预算法计算持续时间为多少?答:1、按照泵送能力每天可以泵送300立方米,共需10天完成3000立方。
2、按照人工时间定额,每天可完成25*1/(0.1工日/立方)=250立方。
共需12天完成3000立方。
结合两者安排,共需12天完成任务。
(2)经验法确定2.流水步距流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。
流水步距一般用K j,j+1来表示,其中j(j =1,2,……,n-1)为专业工作队或施工过程的编号。
如果施工过程数为n个,则流水步距的总数为n-1个。
3,流水施工工期流水施工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。
T=∑Ki,i+1+Tn+∑(G+Z-C) = ∑Ki,i+1+Tn+∑Z式中∑Ki,i+1——流水组中各流水步距之和;Tn——流水施工中最后一个施工过程的持续时间;G——工艺间歇时间;有时也表示为Z1Z——组织间歇时间;有时也表示为Z2C——工艺搭接时间。
有时也表示为Z3第二节有节奏流水施工(熟悉)一、固定节拍流水施工(一)固定节拍流水施工的特点固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(二)固定节拍流水施工工期1.无插入和间歇的流水施工T =(n-1)K+ mt= (n-1)t+ mt =(m+n-1)t;T = (m+n-1)k2、有间歇时间的固定节拍流水施工间歇时间是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。
包括工艺间歇时间(G j,j+1)和组织间歇时间(Z j,j+1)。
对于有间歇时间的固定节拍流水施工,其流水施工工期T可按下式计算:T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z例如,某分部工程流水施工计划如图2-5所示。
施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=G,Ⅲ,Ⅳ=0。
GⅡ,Ⅲ=1。
流水施工工期为:T= (n-1)t+∑G十∑Z +mt=(4—1)×2+ 1 + 0 + 4×2=15天3.有提前插入时间的固定节拍流水施工提前插入时间是指相邻两个专业工作队在同一施工段上共同作业的时间。
有提前插入时间的固定节拍流水施工的流水施工工期T可按下式计算:T = (n-1)t+∑G十∑Z-∑C+mtT = (m+n-1)t+∑G十∑Z-∑C例如,某分部工程流水施工计划如图2-6所示。
施工过程数目n=4;施工段数目m=3;流水节拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=K,Ⅲ,Ⅳ=t=3;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=Z,Ⅲ,Ⅳ=0;工艺间歇GⅠ,Ⅱ= GⅡ,Ⅲ=G,Ⅲ,Ⅳ=0。
提前插入时间CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。
流水施工工期为:T= (n-1)t+∑G十∑Z-∑C + mt=(4-1)×3 +0+0-(1+1+2)+3×3=14天二、加快的成倍节拍流水施工为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
(二)加快的成倍节拍流水施工工期加快的成倍节拍流水施工工期T可按下式计算:T= (m + n’-1)K+∑G+∑Z-∑C 式中n’——专业工作队数目,其余符号如前所述。
例如,某分部工程划分为6个施工段;3个施工过程,流水节拍分别为:3天、2天、1天。
组织加快的成倍节拍流水施工,计算流水施工工期。
加快成倍流水施工计划如下图所示。
施工过程数目n=3;专业工作队数目n’=6;施工段数目m=6;流水步距K=1;组织间歇Z=0;工艺间歇G=0;提前插入时间C=0。
流水施工工期为:T= (m + n’-1)t+∑G+∑Z-∑C=(6+6-1)×1 +0 +0 -0=11天;(三)成倍节拍流水施工示例某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。
一般的成倍节拍流水施工进度计划如下图所示。
总工期为: T0=(5+10+25)+4×5=60周(注:计算方法此处未介绍,可按下一节“非节奏流水”计算。
)上例按加快的成倍节拍流水施工工期计算(1)计算流水步距流水步距等于流水节拍的最大公约数: K=min[5,10,10,5]=5周(2)确定专业工作队数目每个施工过程成立的专业工作队数目可按下式计算:b j=t j/K式中 b j——第j个施工过程的专业工作队数目;t j——第/个施工过程的流水节拍;K——流水步距。
在本例中,各施工过程的专业工作队数目分别为:I——基础工程:bⅠ= 5/5=1Ⅱ——结构安装:bⅡ=10/5=2Ⅲ——室内装修:bⅢ=10/5=2Ⅳ——室外工程:bⅣ= 5/5=1专业工作队总数:n’=(1+2+2+1)=6(3)绘制加快的成倍节拍流水施工进度计划图加快的成倍节拍流水施工进度计划如下图所示。
(4)确定流水施工工期流水施工工期为:T=(m + n’-1)K=(4+6-1)×5=45(周)与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了15周。
第三节非节奏流水施工(掌握)非节奏流水施工方式是建设工程流水施工的普遍方式。
一、非节奏流水施工的特点①各施工过程在各施工段的流水节拍不全相等;②相邻施工过程的流水步距不尽相等;③专业工作队数等于施工过程数;④各专业工作队能够在施工段上连续作业,但有的工作面可能有闲置的时间。
二、流水步距的确定在非节奏流水施工中,通常采用“累加数列、错位相减、取大差法”计算流水步距。
