植筋拉拔旁站记录
- 格式:doc
- 大小:21.00 KB
- 文档页数:2
植筋施工记录范文日期:XXXX年X月X日地点:XXX工地施工单位:XXX施工队施工人员:工长XXX、植筋操作员XXX1.施工准备1.1安全措施在施工前,工长XXX对施工现场进行了全面的安全检查,并规定了相关安全措施,包括:-确定工地的安全区域,并设置明显的警示标志;-提醒作业人员佩戴个人防护装备,如安全帽、安全鞋、防护眼镜等;-检查电气设备的接地情况,并确保电线、电缆等设备不暴露在雨水中以防触电事故;-强调作业人员严禁酒后施工,遵守施工现场的纪律和规定。
1.2施工材料准备根据设计要求和施工计划,工长XXX提前准备了以下材料和设备:-预应力钢筋:规格、型号、数量;-预应力锚具:规格、型号、数量;-钢筋焊接机、钢筋剪切机等施工设备。

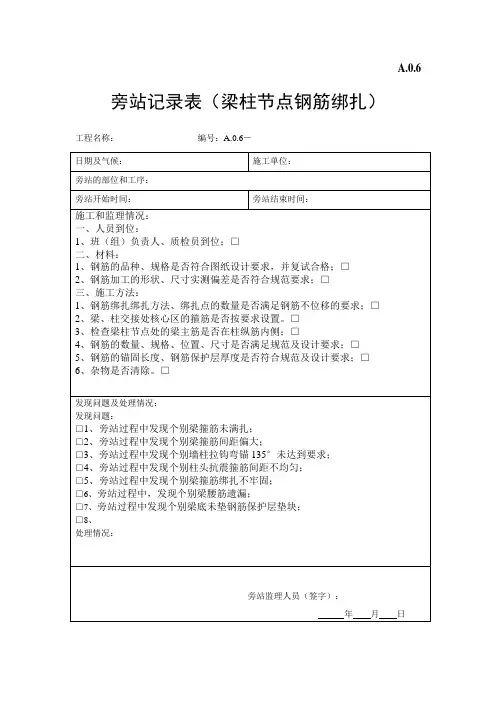

2.施工过程2.1位置标定根据设计图纸和预留的植筋孔位置,工长XXX使用测量仪器对植筋孔的位置进行精确定位,并在混凝土梁体上标定出植筋孔的中心点。
2.2打孔植筋孔的直径、深度和间距根据设计要求进行,工长XXX使用钻孔机按照标定好的位置逐个打孔,保证孔的位置和尺寸的准确性。
2.3清理孔内杂物由于钻孔过程中会产生大量的碎石、水泥渣等杂物,工长XXX使用钢丝刷和吸尘器对植筋孔进行彻底清理,确保孔内的干净和无杂物。
2.4植筋安装植筋操作员XXX根据预留的植筋孔位置,逐个安装预应力钢筋。
首先,将预应力锚具插入植筋孔,然后将预应力钢筋穿过锚具的孔洞,并通过专用工具将锚具固定在植筋孔的底部。
2.5预应力加固在完成植筋安装后,工长XXX使用预应力钢筋焊接机对预应力钢筋进行焊接,以加固预应力钢筋的连接。
2.6清理施工现场植筋施工完成后,工长XXX负责对施工现场进行整理和清理,包括清除各类工具设备、杂物等,保持施工现场的整洁和安全。
3.施工记录在植筋施工过程中,工长XXX做好了详细的施工记录,包括:-施工日期、地点、施工单位;-施工人员的姓名和职务;-安全措施的执行情况和问题;-施工材料的到货情况和使用情况;-施工过程中出现的问题和解决措施;-施工现场的照片和视频资料。
填充墙体植筋拉拔试验见证记录试验单位:_____________试验时间:_____________试验地点:_____________见证人员:_____________填充墙体植筋拉拔试验项目:1.试验目的:本次试验旨在验证填充墙体植筋的抗拉性能,以确定其在实际应用中的可靠性和安全性。
2.试验材料:填充墙体植筋材料:_____________试验拉拔设备:_____________其他辅助设备:_____________3.试验过程记录:3.1 准备工作- 按照规范要求,准备填充墙体植筋材料,并进行现场检查确认材料质量合格。
- 安装试验拉拔设备,并进行调试确认设备工作正常。
- 对试验设备进行标定,并做好相关记录。
3.2 试验操作- 根据相关规范,对待试验的填充墙体植筋进行准确测量和标记,并进行必要的表面处理。
- 将试验拉拔设备连接到填充墙体植筋上,进行牢固固定。
- 按照规范要求,进行拉拔试验,并记录试验过程中的相关数据。
3.3 试验结果- 根据拉拔试验的数据记录,得出填充墙体植筋的抗拉性能参数,并进行分析。
4. 见证人员确认:4.1 本次试验过程中,见证人员进行了全程见证,并对试验过程进行了确认。
确认过程中发现,试验过程符合规范要求,并不存在违规操作及异常情况。
4.2 见证人员对试验结果进行了初步分析,并认为填充墙体植筋的抗拉性能满足相关规范要求,并可在工程中正常应用。
5. 结论及建议:5.1 结论根据试验结果与见证人员确认,本次填充墙体植筋拉拔试验达到预期目的,填充墙体植筋的抗拉性能满足工程要求。
5.2 建议在后续工程中,应严格按照规范要求进行填充墙体植筋的施工,并定期进行拉拔试验以确保其安全性和可靠性。
本见证记录经见证人员确认,内容真实有效。
见证人员签名:_____________ 日期:_____________见证人员签名:_____________ 日期:_____________以上为填充墙体植筋拉拔试验见证记录的填写范本,如有疑问或异议,请及时交流协商解决。

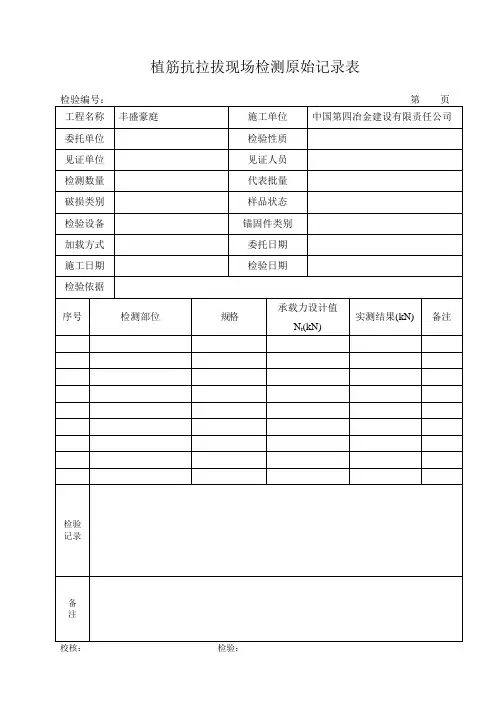

锚栓、植筋锚固承载力现场检测原始记录委托编号检测:复核:说明:1.检测以持续加荷为主, “非破坏性检测荷载检验值”一栏中‘规格’对应的‘锚栓’、‘植筋’红字因每次检测试样的不同(有可能全是锚栓或植筋也可能是二者都有)故要手工写的, 并应填写按此规格使用钢材的牌号计算出的拉拔检验荷载值或委托方提供的‘设计值’。
2.估计每次检测大至最多有四个不同规格的试样,如不够只能另填一张记录表, 在“试样规格”栏只要填1~4(见“非破坏性检测检验荷载值”)数字和试样采用的钢材牌号(供计算检验荷载值);3.“抽样数量”和第2 条一致可供4种不同规格锚栓或植筋抽样用;其中红字‘锚栓总数’、‘植筋总数’须手写;4.“设备形号/编号”栏, 如果记录表是按上表式由各检测公司自已打印的话可把本单位设备型号(拉拔仪1~3、游标卡尺)/ 编号等事先在记录表中打印好到时选勾;5.试验结果试样未破坏则在“检测后试件及基材状况”栏中填写‘未破坏’或‘完好’;试样破坏了(不管是破坏性检测还是非破坏性检测), 则按“试样破坏类型判别”栏判别、选破坏类型号,并在“检测后试件及基材状况”栏中填写‘破坏’和对应的类型号;6.“拉拔力测值”分6次记录是满足DG/TJ 08-003-2013要求在连续加荷时, 分6次读数到检验荷载值——委托方提供的设计值止, 如按JGJ 145 标准检测,在连续加荷至检验荷载值时一次读数并记录;7.率定栏内显示“拉拔仪1~3”是初步估计至少需三台拉拔仪,力值才能复盖,以满足拉拔仪加荷能力大于检验荷载值的20%,且不大于验值荷载检的2.5倍要求;8.“每组试样平均值(kN)”、“每组试样最小值(kN)”是DG/TJ 08-003-2013 要求,一组3个试件,一张记录表式可记3组;9.原始记录中数据如有修改,须有见证人在修改处签字方有效——有专家提出建议。
10.“持荷2min后读数/下降率”栏改为“持荷2min”检测中持荷下降以手动补荷维持——有专家提出建议。

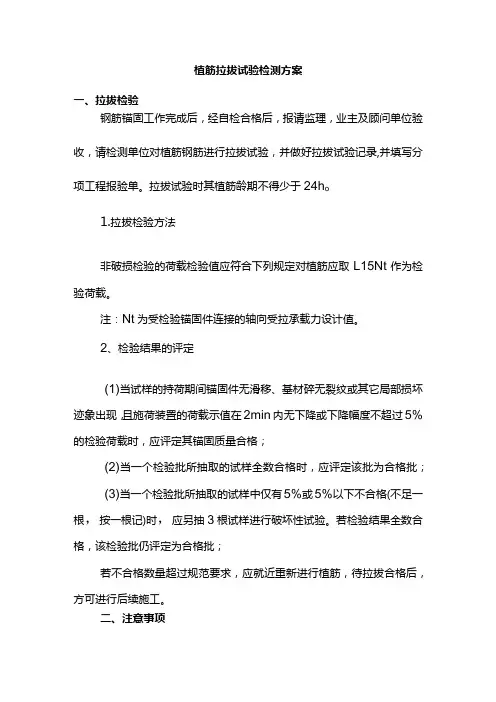

植筋拉拔试验检测方案一、拉拔检验钢筋锚固工作完成后,经自检合格后,报请监理,业主及顾问单位验收,请检测单位对植筋钢筋进行拉拔试验,并做好拉拔试验记录,并填写分项工程报验单。
拉拔试验时其植筋龄期不得少于24h o1.拉拔检验方法非破损检验的荷载检验值应符合下列规定对植筋应取L15Nt作为检验荷载。
注:Nt为受检验锚固件连接的轴向受拉承载力设计值。
2、检验结果的评定(1)当试样的持荷期间锚固件无滑移、基材碎无裂纹或其它局部损坏迹象出现,且施荷装置的荷载示值在2min内无下降或下降幅度不超过5%的检验荷载时,应评定其锚固质量合格;(2)当一个检验批所抽取的试样全数合格时,应评定该批为合格批;(3)当一个检验批所抽取的试样中仅有5%或5%以下不合格(不足一根,按一根记)时,应另抽3根试样进行破坏性试验。
若检验结果全数合格,该检验批仍评定为合格批;若不合格数量超过规范要求,应就近重新进行植筋,待拉拔合格后,方可进行后续施工。
二、注意事项1.钢筋焊接应在注胶前进行,若个别钢筋确需后焊时,除应采取断续施焊的降温措施外,尚应要求施焊部位距注胶孔顶面的距离不应小于15d,且不应小于200mm;同时必须用冰水浸渍的多层湿毛巾包裹植筋外露的根部。
2、植筋孔壁清理洁净后,若不立即种植钢筋,应暂时封闭其孔口,防止灰尘、碎屑、油污、和水分等落入孔中影响锚固质量。
3、注入植筋胶粘剂时,其灌注方式应不妨碍孔中的空气排出,注入量以植入钢筋后有少许胶液溢出为度。
4、注入植筋胶后,应立即插入钢筋,并按单一方向边转边插,直至达到规定的深度。
从注入胶粘剂至植好钢筋所需的时间,应少于产品说明书规定的适应期(可操作时间:30min\5、植入的钢筋必须立即校正方向,使植入的钢筋与孔壁间的间隙均匀。
6、胶粘剂为达到产品说明书规定的固化期前,应静置养护,不得扰动所植钢筋。
7、成孔后,用棉塞将7C同封堵,以防雨水灌入。
若孔内出现积水,用鼓风机将孔洞积水吹尽,使孔壁干燥。
