植筋拉拔检测操作规范一、引言本操作规范旨在规范植筋拉拔检测过程,确保检测结果准确可靠,以维护工程质量。
二、定义1. 植筋拉拔检测:指对植筋进行拉拔测试,以评估植筋在混凝土中的粘结性能。
2. 植筋:指在混凝土浇筑过程中设置的钢筋。
三、设备准备1. 拉拔测试设备:确保设备完好并经过校准。
2. 植筋样品:从工程中选取足够数量的植筋样品进行测试。
四、操作步骤1. 样品准备:- 从工程现场随机选取植筋样品。
- 清除样品表面的污垢和锈蚀物。
2. 设备调整:- 根据样品的直径和长度,调整拉拔测试设备的参数。
3. 样品安装:- 将样品固定在拉拔测试设备上,确保样品与设备之间的接触良好。
4. 拉拔测试:- 根据设备指示,逐渐施加拉拔力,直到植筋脱离混凝土或达到设定数值。
5. 记录结果:- 记录植筋脱离混凝土的拉拔力或达到的设定数值。
- 注意记录每个样品的标识信息。
6. 数据分析:- 对测试结果进行统计和分析。
- 比较拉拔力与设定数值的差异,评估植筋与混凝土的粘结性能。
五、安全注意事项1. 操作前确保设备安全可靠,如有异常请及时联系维修人员。
2. 操作过程中应佩戴个人防护用品,如手套、安全眼镜等。
3. 操作时应注意周围环境,确保人员安全。
4. 请按照设备说明书和操作规范正确操作,禁止私自改动设备参数。
六、附录1. 植筋拉拔检测设备操作说明书。
2. 植筋拉拔检测结果记录表格。
以上为植筋拉拔检测操作规范,希望能对相关人员进行指导,以确保拉拔检测的准确性和安全性。
填充墙体植筋拉拔试验见证记录试验单位:_____________试验时间:_____________试验地点:_____________见证人员:_____________填充墙体植筋拉拔试验项目:1.试验目的:本次试验旨在验证填充墙体植筋的抗拉性能,以确定其在实际应用中的可靠性和安全性。
2.试验材料:填充墙体植筋材料:_____________试验拉拔设备:_____________其他辅助设备:_____________3.试验过程记录:3.1 准备工作- 按照规范要求,准备填充墙体植筋材料,并进行现场检查确认材料质量合格。
- 安装试验拉拔设备,并进行调试确认设备工作正常。
- 对试验设备进行标定,并做好相关记录。
3.2 试验操作- 根据相关规范,对待试验的填充墙体植筋进行准确测量和标记,并进行必要的表面处理。
- 将试验拉拔设备连接到填充墙体植筋上,进行牢固固定。
- 按照规范要求,进行拉拔试验,并记录试验过程中的相关数据。
3.3 试验结果- 根据拉拔试验的数据记录,得出填充墙体植筋的抗拉性能参数,并进行分析。
4. 见证人员确认:4.1 本次试验过程中,见证人员进行了全程见证,并对试验过程进行了确认。
确认过程中发现,试验过程符合规范要求,并不存在违规操作及异常情况。
4.2 见证人员对试验结果进行了初步分析,并认为填充墙体植筋的抗拉性能满足相关规范要求,并可在工程中正常应用。
5. 结论及建议:5.1 结论根据试验结果与见证人员确认,本次填充墙体植筋拉拔试验达到预期目的,填充墙体植筋的抗拉性能满足工程要求。
5.2 建议在后续工程中,应严格按照规范要求进行填充墙体植筋的施工,并定期进行拉拔试验以确保其安全性和可靠性。
本见证记录经见证人员确认,内容真实有效。
见证人员签名:_____________ 日期:_____________见证人员签名:_____________ 日期:_____________以上为填充墙体植筋拉拔试验见证记录的填写范本,如有疑问或异议,请及时交流协商解决。

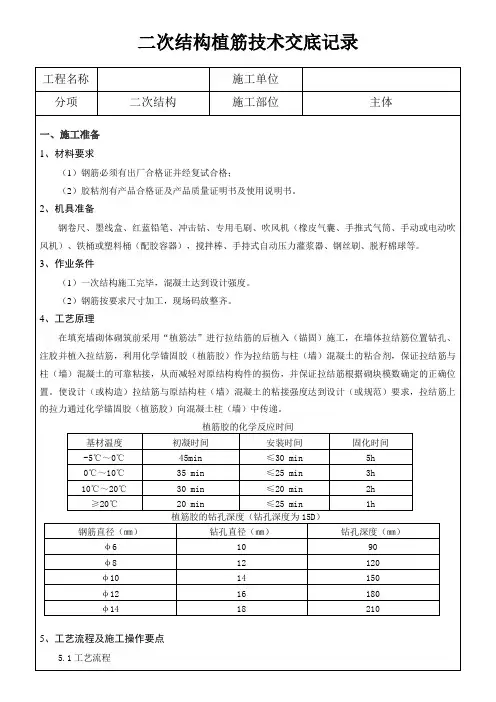

二次结构植筋技术交底记录弹线定位→钻孔→清孔→钢材除锈→锚固胶配制→植筋→固化、保护→检查验收5.2施工操作要点钢筋混凝土结构施工完毕后,在填充墙砌体施工前,进行拉结筋的施工。
“植筋法”施工拉结筋主要工艺如下:(1)弹线定位:根据图纸设计布置要求,填充墙沿框架柱、剪力墙全高每隔50cm设置2根φ6三级钢沿全长贯通的拉结筋,构造柱按图纸取点布置,标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
外墙墙体转角、内外墙交接处、楼梯间电梯间四角、墙体自由端、以及墙长大于5m或层高2倍时,宜设置钢筋混凝土构造柱。
按照排砖图,在填充墙与柱或墙相连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置。
(2)钻孔:根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按设计要求确定。
如设计无要求时,孔深按≥15d 考虑,孔径按d+2~4mm 控制。
钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。
孔深用冲击钻上顶杆控制(如下图)。
如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1 水泥砂浆填塞补平,钢筋工程施工时,绑扎钢筋前,如箍筋(墙体水平筋)位置与拉接筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋(墙体水平筋)间距,尽可能避开;钻孔时如碰上箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。
(3)清孔:钻孔完成一个结构面后,可进行清孔操作。
清孔的目的是要吹清孔内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。
清孔时用“吹孔”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。
(如下图)。
一般来说,孔内潮湿会对结构胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷。
