项目管理-华南理工大学
- 格式:ppt
- 大小:1.38 MB
- 文档页数:177
生产实习实习报告姓名:xxx班级:土xxx班学号:2013xxx3目录一、工作内容 (1)二、工程概况 (10)三、实习收获 (12)四、心得体会 (12)五、工作建议 (12)一、工作内容经过潘老师的安排,我的实习项目是华南理工大学工管实验楼项目,我们实习小组一共有八个人,分别是左金懿(本人)、翁一杰、姚俊杰、蔡子仪、吴迪、钟倩榕、吴珍珍和古静欣,组长是翁一杰。
我实习了两周,共十天,从7月18号到7月29号,下面我以时间的顺序列出每天的实习内容。
7.18前两天,组长首先带着我们去建工培训楼领了安全帽,然后联系好了工管实验楼负责我们实习的曾工,大家商量好了今天开始实习。
满怀期待得我起了个大早,吃罢早餐后来到了大家约好的地方,组长已经在等大家了,等所有工友都到了的时候,大家一起进了工地找到曾工,曾工首先把我们带到了他的办公室,给我们讲了一些实习要注意的事项,然后又给我们介绍了一下项目的情况,接着曾工把我们带到了办公室旁边的会议室又给大家介绍了起来,最后我们向曾工问了一些情况就自己讨论了。
今天主要了解了项目的整体情况,熟悉了一下工地的环境,感谢曾工的热情指导。
(图示为小组成员和曾工在会议室合照)今天曾工带我们参观工地周围的布置,我们带好了安全帽跟着曾工在主楼周围参观起来。
(图示为曾工带大家参观工地)曾工边走边讲,大家碰到有问题和感兴趣的地方就会向曾工提问,曾工总是很耐心地讲解,大家的疑惑都得到了解答,很开心。
我比较感兴趣的一个地方是主楼外墙的墙板,经常看到这样的墙板,很美观,但一直不知道选用这种墙板是为什么,也不清楚这种墙板的安装工艺,于是请教了曾工,曾工对着墙板对我们进行了讲解。
这种墙板其实是陶板,是挂在墙面上的,接着曾工用一块还没挂上去的陶板给我们做了演示。
至于选用这种陶板的原因是材料环保,颜色选择多,好清洁,并且这种陶板和金属、玻璃等好搭配,会很美观,另外还能减少光污染,并且安装成本低,还有它是空心结构,不仅自重轻,还能保温隔声,好处很多。

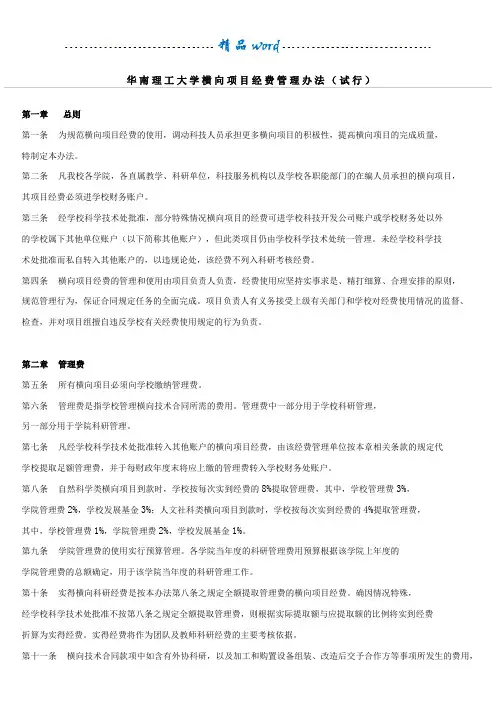

华南理工大学横向项目经费管理办法(试行)第一章总则第一条为规范横向项目经费的使用,调动科技人员承担更多横向项目的积极性,提高横向项目的完成质量,特制定本办法。
第二条凡我校各学院,各直属教学、科研单位,科技服务机构以及学校各职能部门的在编人员承担的横向项目,其项目经费必须进学校财务账户。
第三条经学校科学技术处批准,部分特殊情况横向项目的经费可进学校科技开发公司账户或学校财务处以外的学校属下其他单位账户(以下简称其他账户),但此类项目仍由学校科学技术处统一管理。
未经学校科学技术处批准而私自转入其他账户的,以违规论处,该经费不列入科研考核经费。
第四条横向项目经费的管理和使用由项目负责人负责,经费使用应坚持实事求是、精打细算、合理安排的原则,规范管理行为,保证合同规定任务的全面完成。
项目负责人有义务接受上级有关部门和学校对经费使用情况的监督、检查,并对项目组擅自违反学校有关经费使用规定的行为负责。
第二章管理费第五条所有横向项目必须向学校缴纳管理费。
第六条管理费是指学校管理横向技术合同所需的费用。
管理费中一部分用于学校科研管理,另一部分用于学院科研管理。
第七条凡经学校科学技术处批准转入其他账户的横向项目经费,由该经费管理单位按本章相关条款的规定代学校提取足额管理费,并于每财政年度末将应上缴的管理费转入学校财务处账户。
第八条自然科学类横向项目到款时,学校按每次实到经费的8%提取管理费,其中,学校管理费3%,学院管理费2%,学校发展基金3%;人文社科类横向项目到款时,学校按每次实到经费的4%提取管理费,其中,学校管理费1%,学院管理费2%,学校发展基金1%。
第九条学院管理费的使用实行预算管理。
各学院当年度的科研管理费用预算根据该学院上年度的学院管理费的总额确定,用于该学院当年度的科研管理工作。
第十条实得横向科研经费是按本办法第八条之规定全额提取管理费的横向项目经费。
确因情况特殊,经学校科学技术处批准不按第八条之规定全额提取管理费,则根据实际提取额与应提取额的比例将实到经费折算为实得经费。
华南理工大学大学生创新创业训练项目管理办法一、总则大学生创新创业训练项目是大学生在理论学习的基础上参与科研项目、体验创业,培养创新、创业、创造能力的重要平台。
为进一步加强我校大学生创新创业训练体系的建设,促进大学生创新创业训练项目的健康发展,加快培养学生的“三创”精神和实践能力,根据《国家中长期教育改革和发展规划纲要》(2010-2020年)、《教育部财政部关于“十二五”期间实施“高等学校本科教学质量与教学改革工程”的意见》(教高[2011]6号)、《教育部关于做好“本科教学工程”国家级大学生创新创业训练计划实施工作的通知》(教高函[2012]5号)文件精神,结合我校实际情况,特制订本管理办法。
二、建设目标通过建设国家级、省级、校级三级大学生创新创业训练体系,开展实施各级大学生创新创业训练项目,带动广大学生在本科阶段得到科学研究、发明创造以及创业实践的训练,帮助学生明确学习目的,提高学习兴趣,增强教师和学生间的合作交流,在实践过程中培养学生的创新意识、创业精神和创造能力。
三、建设项目根据我校现有大学生创新创业训练项目进行分类管理,包括国家级、省级、校级项目:1.国家级项目:国家大学生创新性实验计划、国家级大学生创新创业训练计划;2.省级项目:广东省大学生创新实验项目;3.校级项目:中央高校基本科研业务费本科生自主选题项目、学生研究计划、百步梯攀登计划、大学生创新基地项目。
具体项目名称可根据上级主管部门的相关政策进行调整。
四、组织结构1.学校成立大学生创新创业训练项目领导小组。
领导小组由包括教务处、研究生院、学生工作处、校团委、科学技术处(社科处)、实验室与设备管理处、财务处、创业教育学院等职能部门的人员组成。
领导小组负责组织协调大学生创新创业训练项目的各项工作,包括定期召开会议,听取各项工作进展情况;根据教育部文件制定和调整大学生创新创业训练项目的主要政策措施;审查大学生创新创业训练项目基金的使用情况;对先进个人和集体进行奖励等事宜。

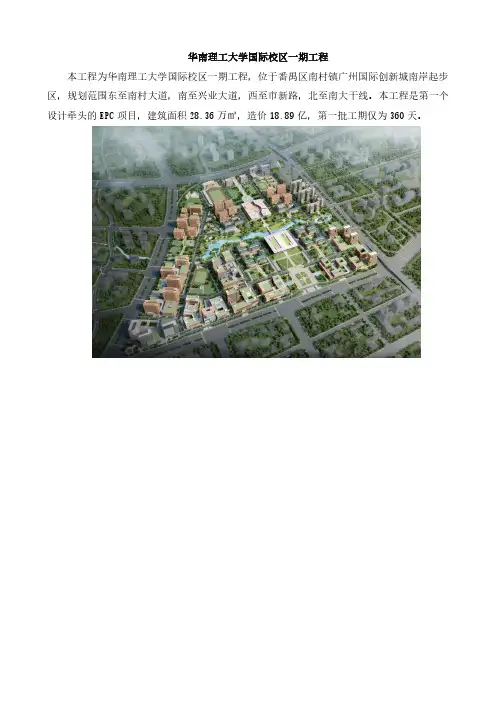

华南理工大学国际校区一期工程本工程为华南理工大学国际校区一期工程,位于番禺区南村镇广州国际创新城南岸起步区,规划范围东至南村大道,南至兴业大道,西至市新路,北至南大干线。
本工程是第一个设计牵头的EPC项目,建筑面积28.36万㎡,造价18.89亿,第一批工期仅为360天。
本项目管理目标确保获得市优,其中C地块确保国优奖、争创鲁班奖;确保广东省安全生产文明施工示范工地。
项目开工以来,项目上下紧紧围绕“大干一百天”工作布局,把加快项目建设、促进安全生产、确保工程质量等工作牢牢放在心上,项目部集中力量加快推进工程建设,多想办法克服困难,密切配合解决问题,全力推进项目建设取得新成果。
2018年8月16日,国际校区总指挥部在工地现场召集EPC项目单位召开了大干100天的动员大会。
会上,广州市代建局总工程师苏岩指出,从当前算起到12月31日刚好100天,这100天也是工程建设的关键时期。
各参建单位务必认清形势、牢记使命、兑现承诺,想方设法组织力量、提质增效,撸起袖子大干100天,迅速掀起施工新高潮。
开工动员会现场2018年10月8日,项目完成最后一根桩,桩基工程顺利按期完成,取得了阶段性胜利,为完成下一阶段任务打下了坚实的基础。
在桩基施工前,项目部积极组织召开专题会议,制定桩基专项施工方案,并对工人逐级进行安全和技术交底,按照图纸设计,严格把控各项工序,确保工程质量符合设计及规范要求。
2018年11月3日,项目T地块完成第一块正负零楼板浇筑。
T地块率先完成了华南理工大学第一块顶板浇筑,比合同工期提前34天,为实现施工进度节点奠定了坚实的基础。
项目部严格按照业主下达的施工生产目标,大力推进标准化施工和精细化管理,狠抓工序、工艺流程,建立健全安全、质量保障体系,持续优化施工组织,细化施工方案,周密安排,多措并举。
装配式2018年11月30日,华南理工大学广州国际校区第一块装配式构件在E地块顺利吊装,成为当下热点,新闻报告被中新网、央广网等新闻网站转发。

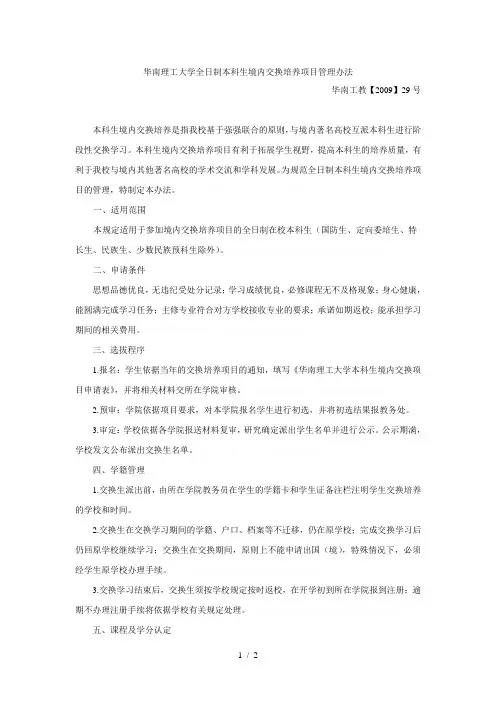

华南理工大学全日制本科生境内交换培养项目管理办法华南工教【2009】29号本科生境内交换培养是指我校基于强强联合的原则,与境内著名高校互派本科生进行阶段性交换学习。
本科生境内交换培养项目有利于拓展学生视野,提高本科生的培养质量,有利于我校与境内其他著名高校的学术交流和学科发展。
为规范全日制本科生境内交换培养项目的管理,特制定本办法。
一、适用范围本规定适用于参加境内交换培养项目的全日制在校本科生(国防生、定向委培生、特长生、民族生、少数民族预科生除外)。
二、申请条件思想品德优良,无违纪受处分记录;学习成绩优良,必修课程无不及格现象;身心健康,能圆满完成学习任务;主修专业符合对方学校接收专业的要求;承诺如期返校;能承担学习期间的相关费用。
三、选拔程序1.报名:学生依据当年的交换培养项目的通知,填写《华南理工大学本科生境内交换项目申请表》,并将相关材料交所在学院审核。
2.预审:学院依据项目要求,对本学院报名学生进行初选,并将初选结果报教务处。
3.审定:学校依据各学院报送材料复审,研究确定派出学生名单并进行公示。
公示期满,学校发文公布派出交换生名单。
四、学籍管理1.交换生派出前,由所在学院教务员在学生的学籍卡和学生证备注栏注明学生交换培养的学校和时间。
2.交换生在交换学习期间的学籍、户口、档案等不迁移,仍在原学校;完成交换学习后仍回原学校继续学习;交换生在交换期间,原则上不能申请出国(境),特殊情况下,必须经学生原学校办理手续。
3.交换学习结束后,交换生须按学校规定按时返校,在开学初到所在学院报到注册;逾期不办理注册手续将依据学校有关规定处理。
五、课程及学分认定1 / 2。

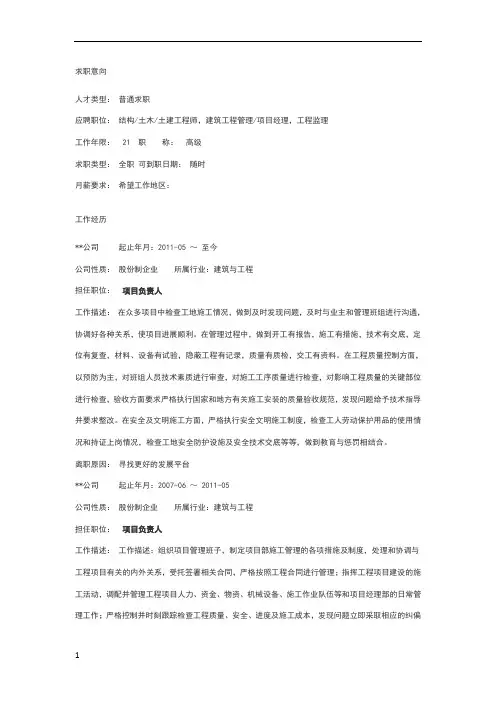

求职意向人才类型:普通求职应聘职位:结构/土木/土建工程师,建筑工程管理/项目经理,工程监理工作年限:21 职称:高级求职类型:全职可到职日期:随时月薪要求:希望工作地区:工作经历**公司起止年月:2011-05 ~至今公司性质:股份制企业所属行业:建筑与工程担任职位:项目负责人工作描述:在众多项目中检查工地施工情况,做到及时发现问题,及时与业主和管理班组进行沟通,协调好各种关系,使项目进展顺利。
在管理过程中,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检,交工有资料。
在工程质量控制方面,以预防为主,对班组人员技术素质进行审查,对施工工序质量进行检查,对影响工程质量的关键部位进行检查,验收方面要求严格执行国家和地方有关施工安装的质量验收规范,发现问题给予技术指导并要求整改。
在安全及文明施工方面,严格执行安全文明施工制度,检查工人劳动保护用品的使用情况和持证上岗情况,检查工地安全防护设施及安全技术交底等等,做到教育与惩罚相结合。
离职原因:寻找更好的发展平台**公司起止年月:2007-06 ~ 2011-05公司性质:股份制企业所属行业:建筑与工程担任职位:项目负责人工作描述:工作描述:组织项目管理班子,制定项目部施工管理的各项措施及制度,处理和协调与工程项目有关的内外关系,受托签署相关合同,严格按照工程合同进行管理;指挥工程项目建设的施工活动,调配并管理工程项目人力、资金、物资、机械设备、施工作业队伍等和项目经理部的日常管理工作;严格控制并时刻跟踪检查工程质量、安全、进度及施工成本,发现问题立即采取相应的纠偏措施,亲自编制或审核各项技术措施文件并严格执行,严格审核工程项目的相关款项和预结算工作。
独立完成珠海市华发世纪城二期155、156栋住宅楼(每栋地下2层,地上30层)和珠海市华发世纪城四期(A区1、2、3座)住宅楼(每栋地下2层,地上32层)。

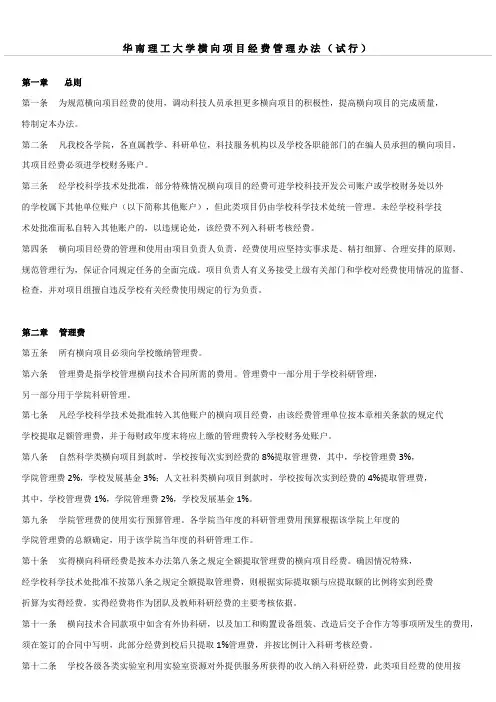

华南理工大学横向项目经费管理办法(试行)第一章总则第一条为规范横向项目经费的使用,调动科技人员承担更多横向项目的积极性,提高横向项目的完成质量,特制定本办法。
第二条凡我校各学院,各直属教学、科研单位,科技服务机构以及学校各职能部门的在编人员承担的横向项目,其项目经费必须进学校财务账户。
第三条经学校科学技术处批准,部分特殊情况横向项目的经费可进学校科技开发公司账户或学校财务处以外的学校属下其他单位账户(以下简称其他账户),但此类项目仍由学校科学技术处统一管理。
未经学校科学技术处批准而私自转入其他账户的,以违规论处,该经费不列入科研考核经费。
第四条横向项目经费的管理和使用由项目负责人负责,经费使用应坚持实事求是、精打细算、合理安排的原则,规范管理行为,保证合同规定任务的全面完成。
项目负责人有义务接受上级有关部门和学校对经费使用情况的监督、检查,并对项目组擅自违反学校有关经费使用规定的行为负责。
第二章管理费第五条所有横向项目必须向学校缴纳管理费。
第六条管理费是指学校管理横向技术合同所需的费用。
管理费中一部分用于学校科研管理,另一部分用于学院科研管理。
第七条凡经学校科学技术处批准转入其他账户的横向项目经费,由该经费管理单位按本章相关条款的规定代学校提取足额管理费,并于每财政年度末将应上缴的管理费转入学校财务处账户。
第八条自然科学类横向项目到款时,学校按每次实到经费的8%提取管理费,其中,学校管理费3%,学院管理费2%,学校发展基金3%;人文社科类横向项目到款时,学校按每次实到经费的4%提取管理费,其中,学校管理费1%,学院管理费2%,学校发展基金1%。
第九条学院管理费的使用实行预算管理。
各学院当年度的科研管理费用预算根据该学院上年度的学院管理费的总额确定,用于该学院当年度的科研管理工作。
第十条实得横向科研经费是按本办法第八条之规定全额提取管理费的横向项目经费。
确因情况特殊,经学校科学技术处批准不按第八条之规定全额提取管理费,则根据实际提取额与应提取额的比例将实到经费折算为实得经费。
本次练习有15 题,你已做15 题,已提交15 题,其中答对13 题。
当前页有10 题,你已做10 题,已提交10 题,其中答对8 题。
下列不属于风险本质的因素是( )。
A. 风险事件B.风险损失C. 风险因素D. 转化条件答题: A. B. C. D. (已提交)参考答案:D问题解析:将风险分为财产风险、人身风险和责任风险是按风险( )进行的分类。
A.分析依据B.产生原因C.受损对象D.造成后果答题: A. B. C. D. (已提交)参考答案:C问题解析:由于建设工程风险的( ),惟独对特定建设工程的风险进行定量评价,才干使目标规划的结果更合理、更可靠。
A. 个别性B. 主观性C. 复杂性D.不确定性答题: A. B. C. D. (已提交)参考答案:A问题解析:以下关于工程项目风险管理定义说法不正确的是( )。
A. 工程项目风险管理的关键是选择和实施风险应对策略B. 工程项目风险管理是一个周期性动态过程C. 工程项目风险管理的关键阶段是施工阶段的风险控制D. 工程项目管理的主体是项目各参预方答题: A. B. C. D. (已提交)参考答案:C问题解析:以下( )是按风险产生的不同原因来划分的。
A.政治风险B.财产风险C.技术风险D.特殊风险E.行业风险答题:(已提交)参考答案:ACD问题解析:风险是活动或者是事件发生并产生不良后果的可能性。
( )答题:对. 错. (已提交)参考答案:√问题解析:风险是特定环境中和特定期间内自然存在的导致经济损失的变化。
( )答题:对. 错. (已提交)参考答案:√问题解析:风险是在特定的客观条件下,在特定的时期内,某种损失发生的可能性。
( )答题:对. 错. (已提交)参考答案:√问题解析:风险是可测定的不确定性。
( )答题:对. 错. (已提交)参考答案:√问题解析:风险因素与风险事件是简单的一对一关系。
( )答题:对. 错. (已提交)参考答案:×问题解析:本次练习有15 题,你已做15 题,已提交15 题,其中答对13 题。

华南理工大学横向项目经费管理办法(试行)第一章总则第一条为规范横向项目经费的使用,调动科技人员承担更多横向项目的积极性,提高横向项目的完成质量,特制定本办法。
第二条凡我校各学院,各直属教学、科研单位,科技服务机构以及学校各职能部门的在编人员承担的横向项目,其项目经费必须进学校财务账户。
第三条经学校科学技术处批准,部分特殊情况横向项目的经费可进学校科技开发公司账户或学校财务处以外的学校属下其他单位账户(以下简称其他账户),但此类项目仍由学校科学技术处统一管理。
未经学校科学技术处批准而私自转入其他账户的,以违规论处,该经费不列入科研考核经费。
第四条横向项目经费的管理和使用由项目负责人负责,经费使用应坚持实事求是、精打细算、合理安排的原则,规范管理行为,保证合同规定任务的全面完成。
项目负责人有义务接受上级有关部门和学校对经费使用情况的监督、检查,并对项目组擅自违反学校有关经费使用规定的行为负责。
第二章管理费第五条所有横向项目必须向学校缴纳管理费。
第六条管理费是指学校管理横向技术合同所需的费用。
管理费中一部分用于学校科研管理,另一部分用于学院科研管理。
第七条凡经学校科学技术处批准转入其他账户的横向项目经费,由该经费管理单位按本章相关条款的规定代学校提取足额管理费,并于每财政年度末将应上缴的管理费转入学校财务处账户。
第八条自然科学类横向项目到款时,学校按每次实到经费的8%提取管理费,其中,学校管理费3%,学院管理费2%,学校发展基金3%;人文社科类横向项目到款时,学校按每次实到经费的4%提取管理费,其中,学校管理费1%,学院管理费2%,学校发展基金1%。
第九条学院管理费的使用实行预算管理。
各学院当年度的科研管理费用预算根据该学院上年度的学院管理费的总额确定,用于该学院当年度的科研管理工作。
第十条实得横向科研经费是按本办法第八条之规定全额提取管理费的横向项目经费。
确因情况特殊,经学校科学技术处批准不按第八条之规定全额提取管理费,则根据实际提取额与应提取额的比例将实到经费折算为实得经费。
华南理工大学文件华南工财〔2016〕36号关于印发《华南理工大学科研项目间接费用 管理办法》等四个办法的通知校内各单位:为进一步加强和规范学校科研经费的管理,根据《关于进一步完善中央财政科研项目资金管理等政策的若干意见》(中办发〔2016〕50号)等国家有关文件精神,结合学校实际,制定了《华南理工大学科研财务助理岗位管理办法》《华南理工大学科研项目劳务费管理办法》,修订了《华南理工大学科研项目间接费用管理办法》《华南理工大学科研项目预算及结余经费管理办法(2016年修订)》,经学校第十五次校长办公会议讨论通过,现予以印发,自2016年12月31日起实施,请遵照执行。
华南理工大学2016年12月31日华南理工大学科研项目间接费用管理办法第一章 总 则第一条为贯彻落实《关于进一步完善中央财政科研项目资金管理等政策的若干意见》(中办发〔2016〕50号)等文件精神,加强学校科研项目间接费用的管理,合理补偿学校科研间接成本,充分发挥绩效支出的激励作用,调动科研人员的积极性,结合学校科研工作实际,特制定本办法。
第二条本办法所指科研项目是指各级政府部门批准立项的有间接费用的科研项目。
第三条科研项目间接费用是指承担课题任务的单位在组织实施课题过程中发生的无法在直接费用中列支的相关费用。
第四条间接费用的管理与使用遵循分类核定、比例控制、统筹安排、激励导向、规范使用的原则。
第二章 间接费用的预算第五条间接费用预算申报原则上应按相关经费管理办法规定的比例上限范围足额编报。
自然科学类项目间接费用预算原则上不得低于总经费的5.5%,哲学社会科学类项目间接费用预算原则上不得低于总经费的3%。
(一)自然科学类项目。
间接费用使用分段超额累退比例法计算并实行总额控制,一般按照不超过课题经费中直接费用扣除设备购置费后的一定比例核定,具体比例如下:500万元以下的部分为20%;500万元至1000万元的部分为15%;1000万元以上的部分为13%。
设计牵头的工程总承包 EPC模式经验总结――以华南理工大学广州国际校区一期工程为例华南理工大学建筑设计研究院有限公司摘要:随着住建部印发《住房城乡建设事业“十三五”规划纲要》,越来越多的项目逐步实施工程总承包模式。
本文以华南理工大学国际校区建设为案例,探索设计牵头的EPC建造模式全过程经验,总结其中的优势与经验,发现EPC模式对统筹项目全局、缩短项目周期等方面效用明显。
关键词:EPC模式;华南理工大学国际校区;项目管理1.2.引言EPC是英文“Engineering Procurement Construction”的缩写,翻译为工程、采购和建设,是国际上运用最广泛的一种工程总承包方式,包括整个建设工程内容的总体策划以及整个建设工程实施组织管理的策划和具体的工作。
我国从政策层面推行EPC模式,鼓励有实力的工程设计和施工企业开展工程总承包业我国已有相关研究主要集中在,对EPC工程总承包模式与传统模式之比较1、风险管理2&3、工程管理4&5、可持续管理6等方面,主要集中在理论研究层面,缺少对大型实际项目的综合研究,难以在实践层面给予更清晰的总结与思考。
本文以华南理工大学广州国际校区一期工程总承包项目(下称本项目)为例,深入分析EPC模式在实际工程项目中的突破点和优劣势,对设计牵头工程总承包实施经验进行总结,旨在探索如何将EPC工程总承包管理的优势发扬、劣势化解,提出以设计牵头的工程总承包管理新模式。
为今后的EPC项目开展提供新的管理模式,对我国的工程总承包项目管理模式推进以及同类模式开展具有重要借鉴与参考价值。
1.2.项目建设情况本项目是广州市第一个设计主导的工程总承包全过程管理项目,以“勘察+设计+施工”联合体的形式开展,由华南理工大学设计研究院有限公司(下称设计院)牵头,与两家施工单位,及勘察单位组成联合体,实现深度融合,共同开创、探索新的项目交付模式。
本项目用地面积约110万平方米。
一、国内知名院校1. 华中科技大学华中科技大学土木工程与力学学院开设工程管理专业硕士(专硕),招生人数较多,推免生比例较高。
学校拥有雄厚的师资力量,注重理论与实践相结合,为学生提供丰富的实习和实践机会。
2. 厦门大学厦门大学管理学院承办的项目管理硕士(MSPM)非全日制研究生,依托管理学院的学科优势与师资力量,强化学生专业化的项目管理技能和企业管理知识,培养具备国际视野与战略思维的高级复合型人才。
3. 南京农业大学南京农业大学经管院企业管理专业项目管理方向,由王树进导师领衔,其在业内具有较高影响力。
学校注重培养学生的实践能力,为学生提供丰富的实习和实践机会。
4. 华南理工大学华南理工大学在职研究生工程项目管理方向,由研究生院统一管理,工商管理学院负责培养。
课程设置及师资配备严格按研究生培养方案进行,为学生提供全面掌握专业知识和技能的机会。
二、国外知名院校1. 麻省理工学院(MIT)MIT的工程管理专业在国际上享有盛誉,其课程设置注重理论与实践相结合,培养学生的创新能力和解决问题的能力。
2. 斯坦福大学斯坦福大学的工程管理专业在全球范围内具有较高的知名度,学校注重培养学生的领导力、沟通能力和团队合作精神。
3. 加州大学伯克利校区加州大学伯克利校区工程管理专业在国内外享有较高声誉,学校注重培养学生的实践能力和创新精神。
4. 利兹大学利兹大学的工程项目管理工学硕士项目,旨在培养学生掌握项目管理流程、项目生命周期金融、规划和管理等技能,为学生提供丰富的实习和实践机会。
总结:工程项目管理研究生专业在国内外的知名院校都有较为成熟的培养体系。
学生在选择院校时,可以根据自身兴趣、职业规划和院校特点进行综合考虑。
同时,注重理论与实践相结合,积极参加实习和实践,将有助于提高自身的综合素质和就业竞争力。
